  3. 令和4年度 東海環状海津PA地区道路建設工事

施工中案件WORK IN PROGRESS

令和4年度 東海環状海津PA地区道路建設工事

施工場所
岐阜県養老郡養老町横屋地内
工期
令和5年3月31日~令和6年3月25日
工事内容

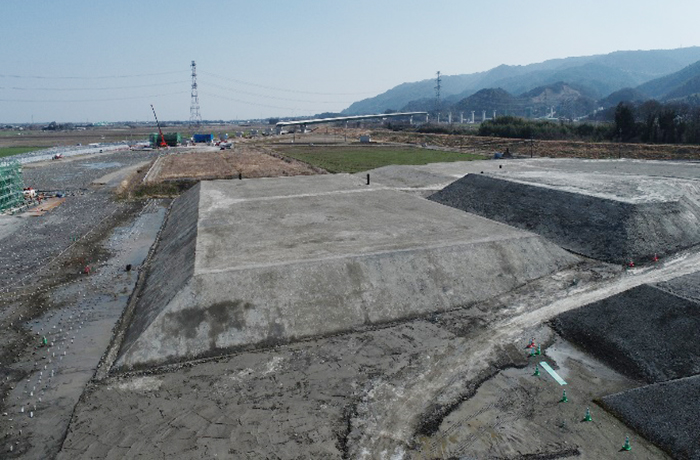

施工延長 L=181.2m
道路土工1式 擁壁工1式(場所打擁壁工、補強土壁工) 仮設工1式

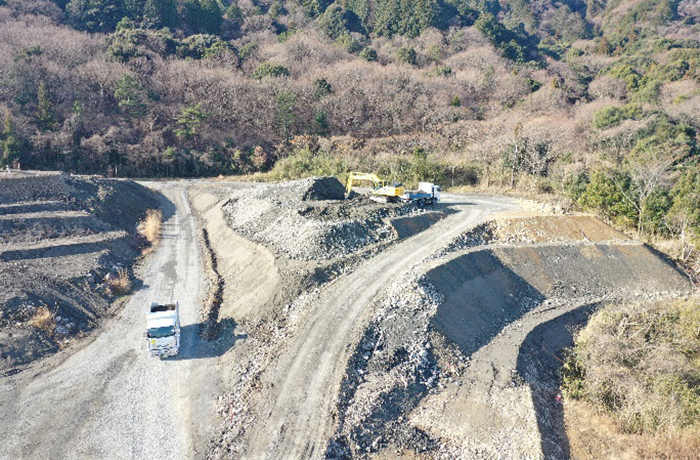

令和6年3月末

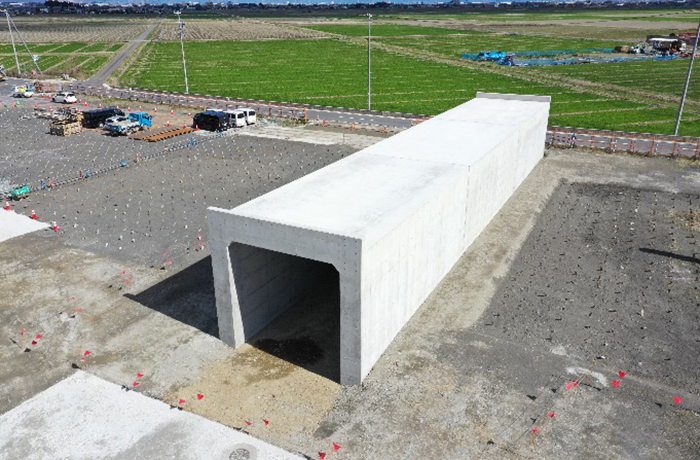

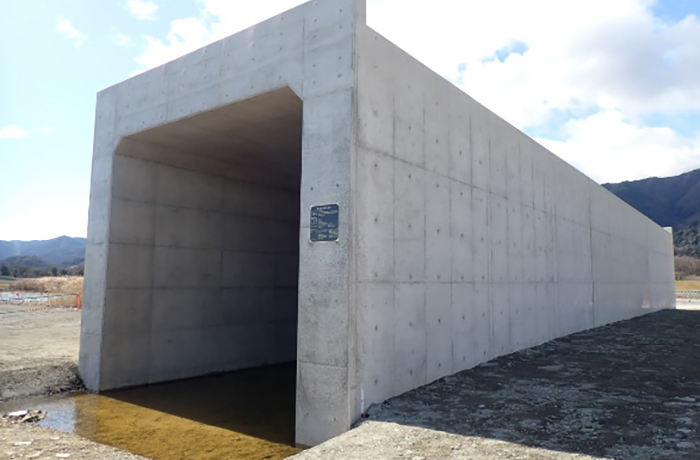

工事完了いたしました。工事中のご協力有難うございました。

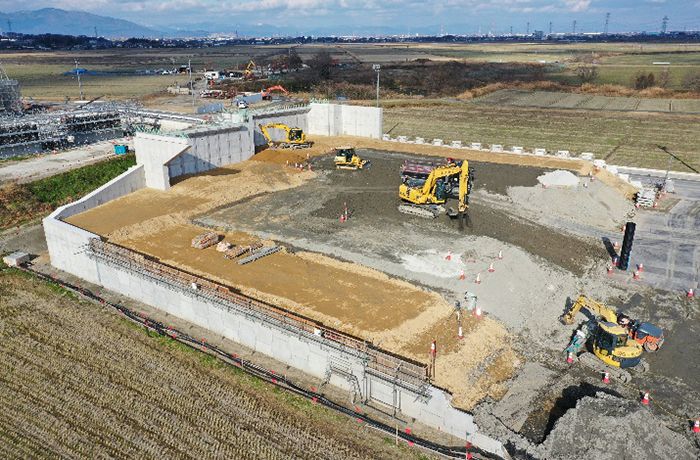

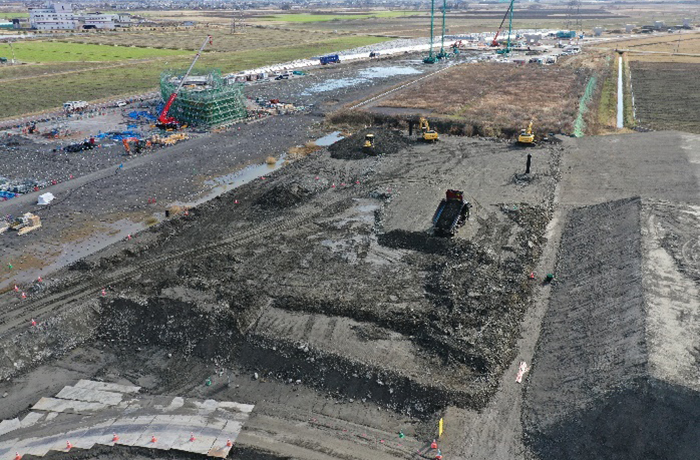

令和6年2月末

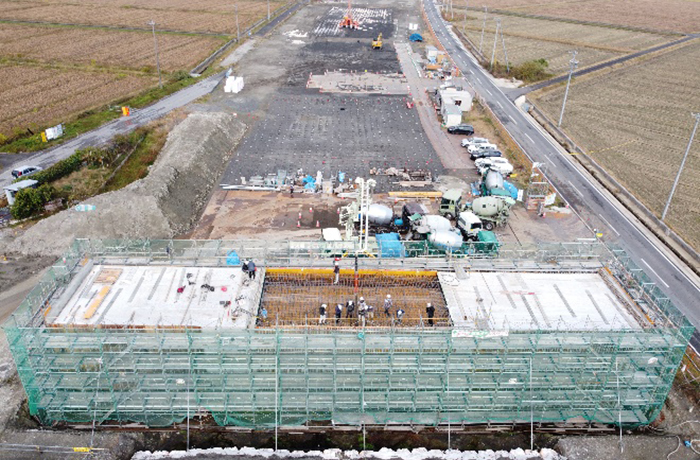

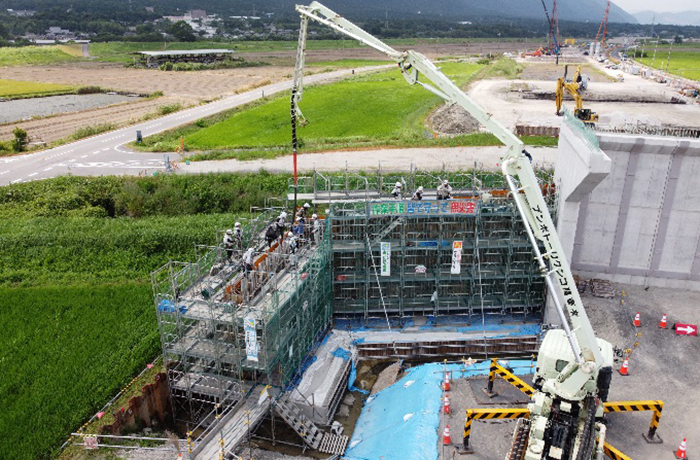

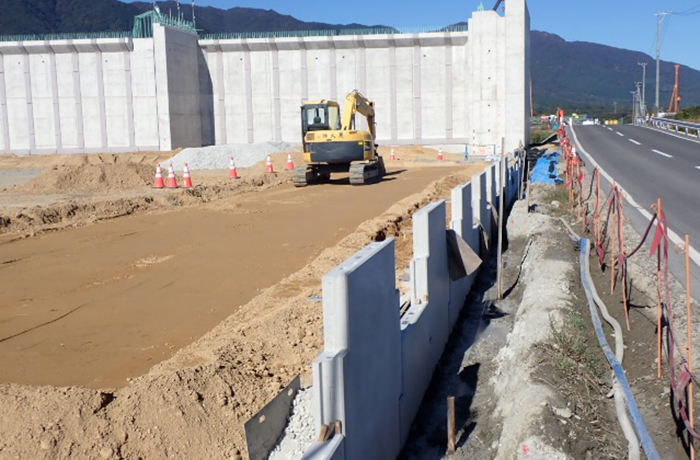

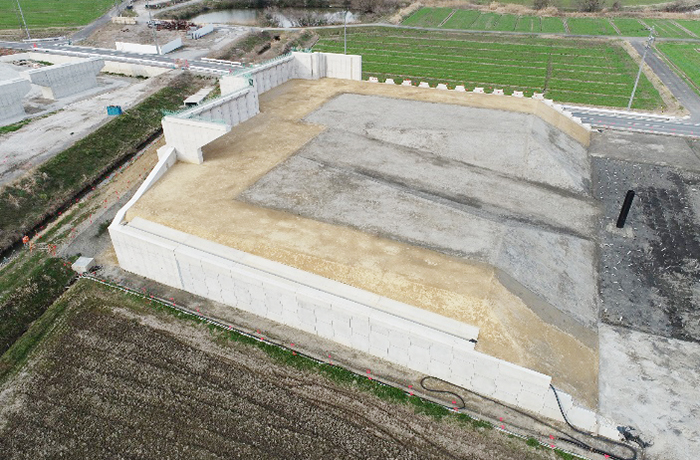

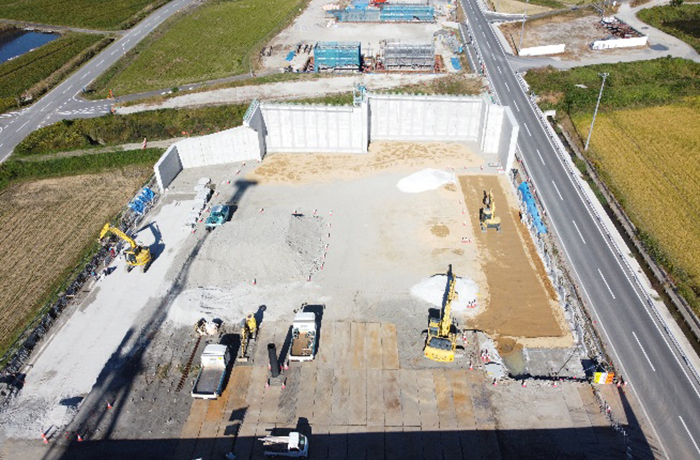

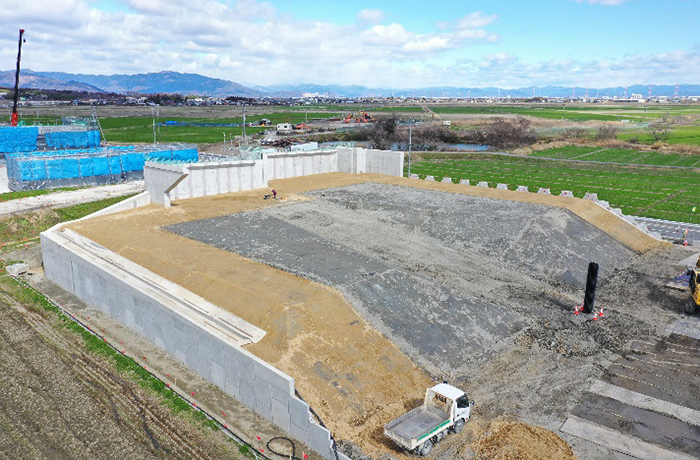

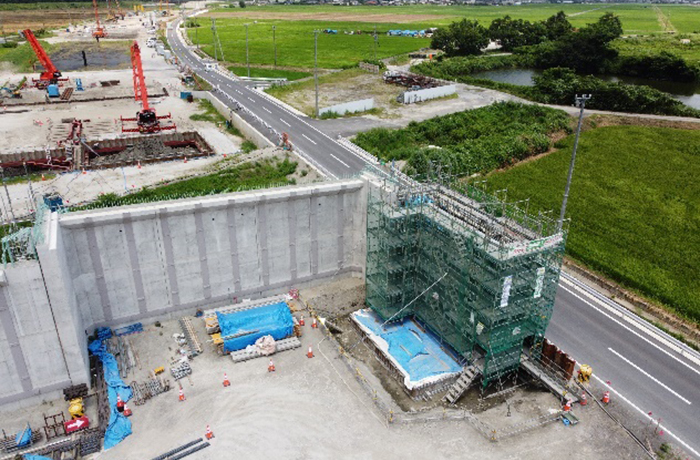

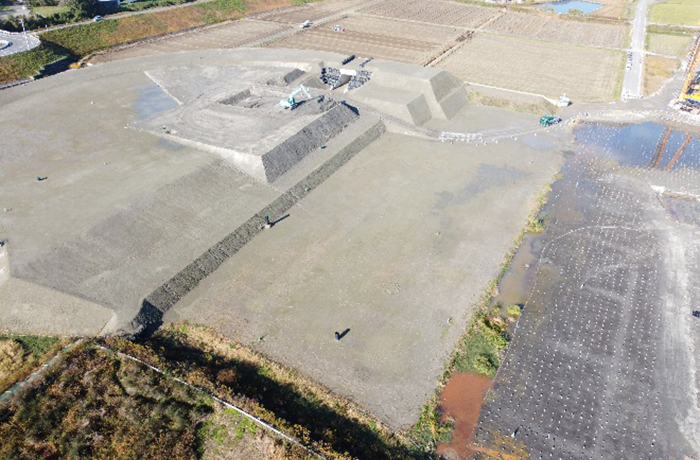

4号函渠工が完了、周辺の整地、安全施設、現場休憩所の撤去も完了しました。1号6号補強土壁工も盛土が完了、張コンクリートの施工も完了し安全施設等の撤去等を進めています。

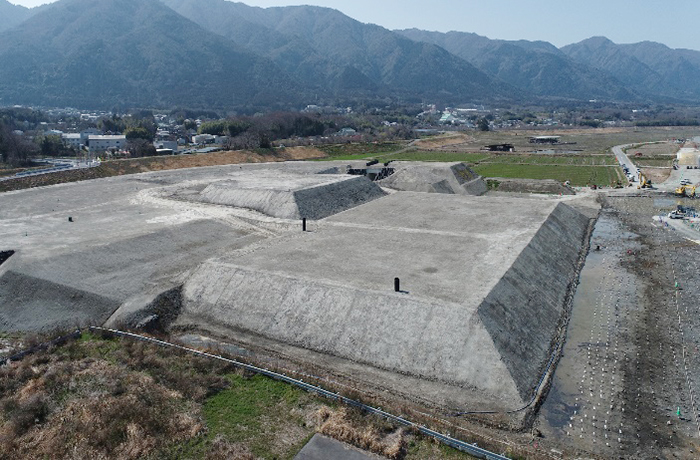

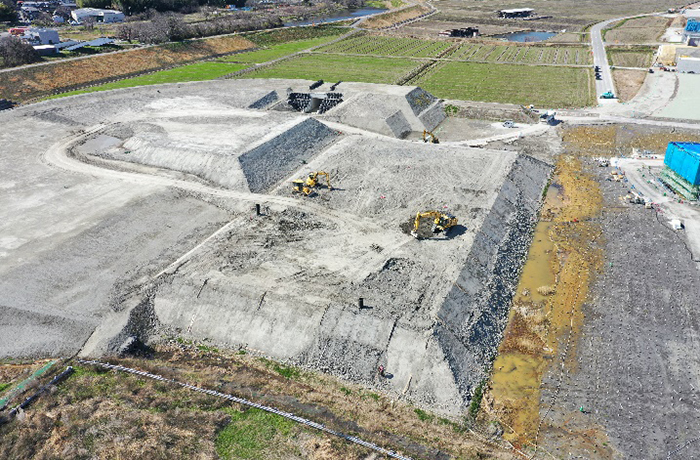

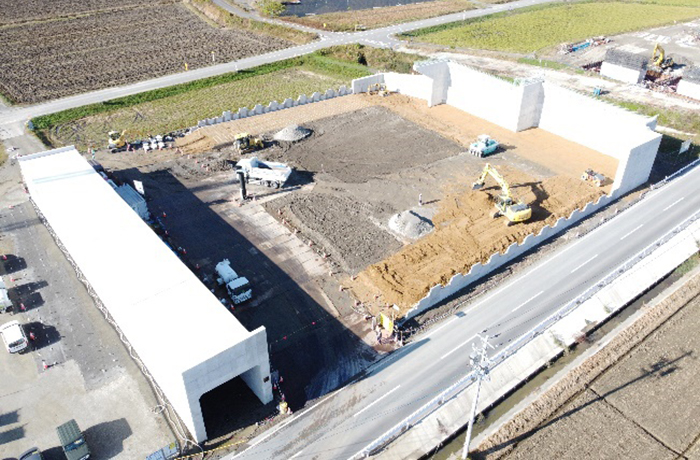

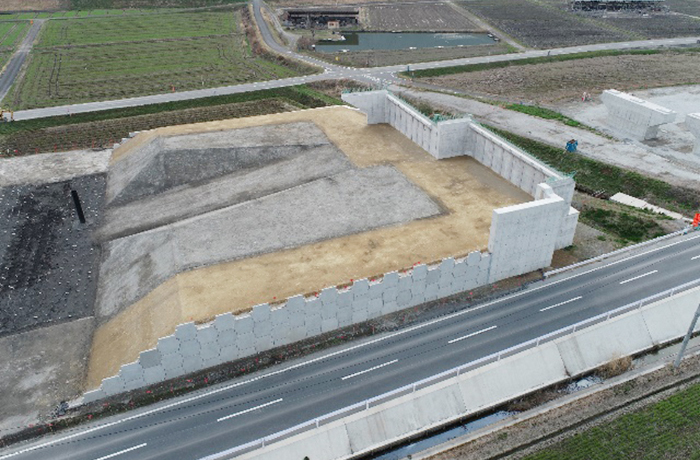

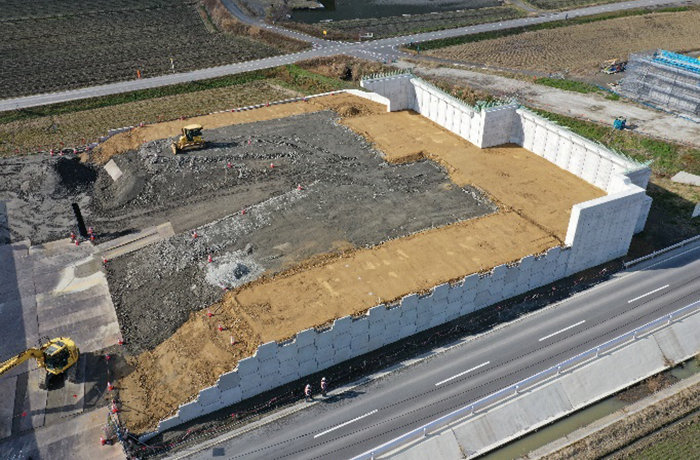

海津PAの盛土整形も完了し現場は工期末に向けた後片付けを残すところとなっています。
令和6年1月末

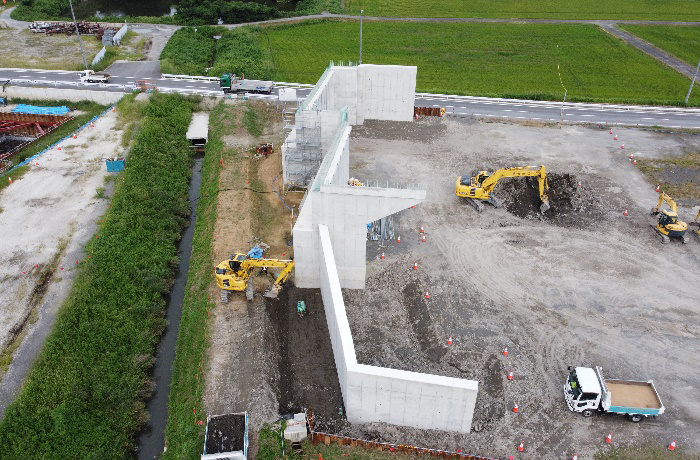

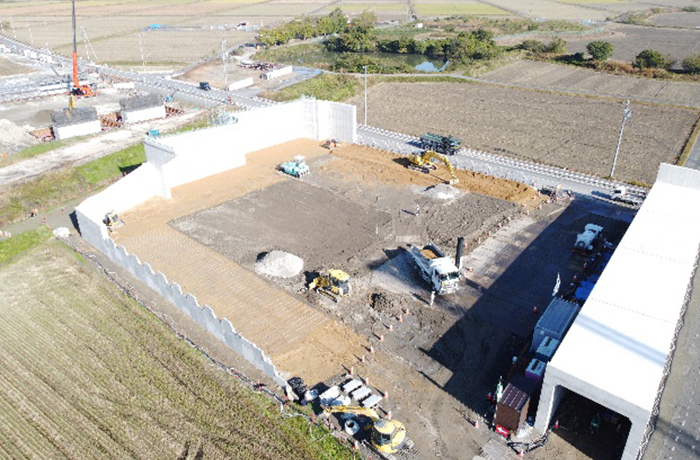

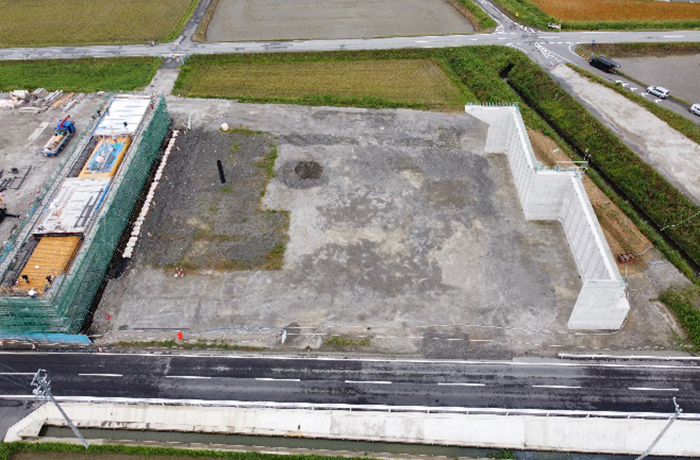

4号函渠工が完了し埋め戻し作業と農水管の敷設を実施しました。

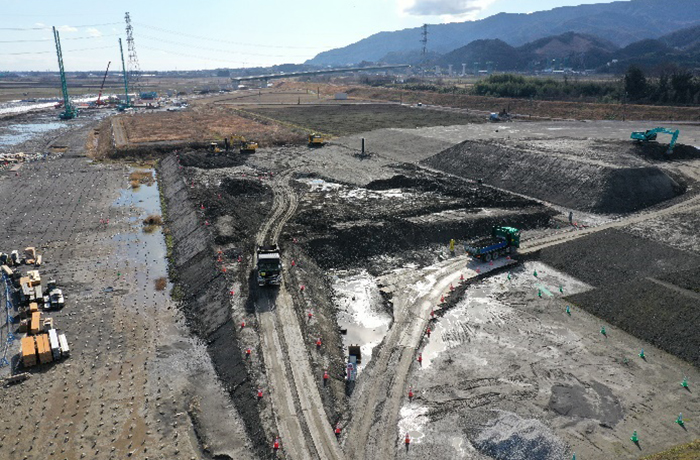

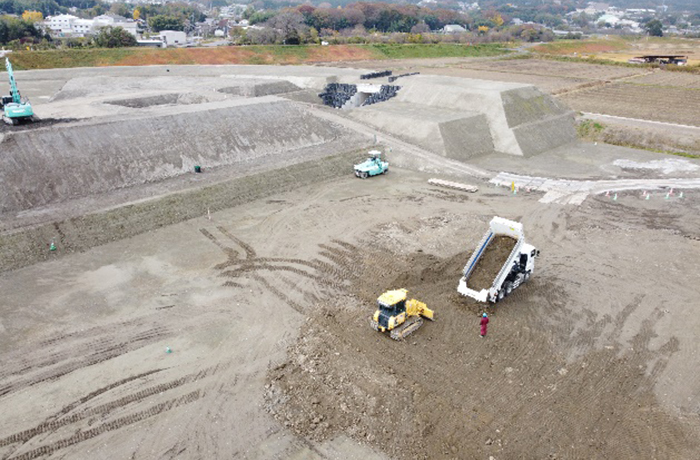

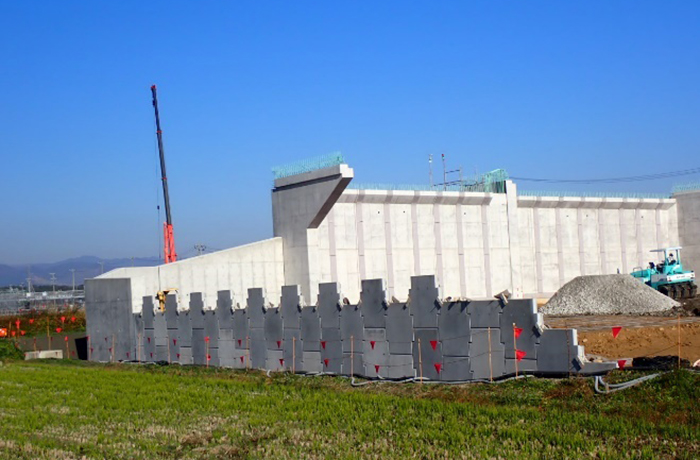

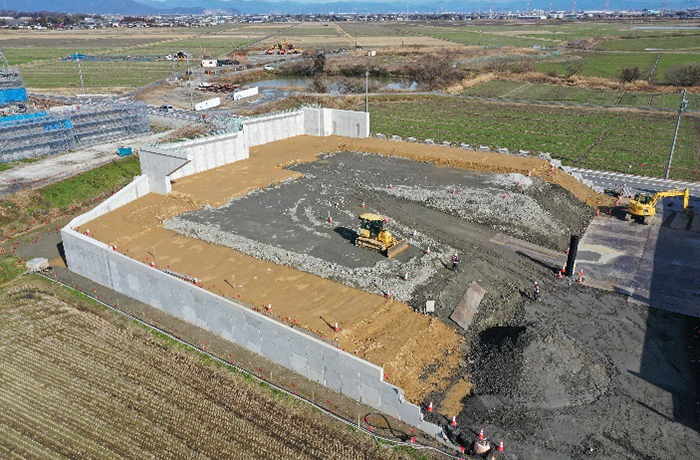

1号、6号補強土壁工もほぼ完了し、盛土作業を継続しています。海津PA地区の盛土も順次進めています。
令和5年12月末

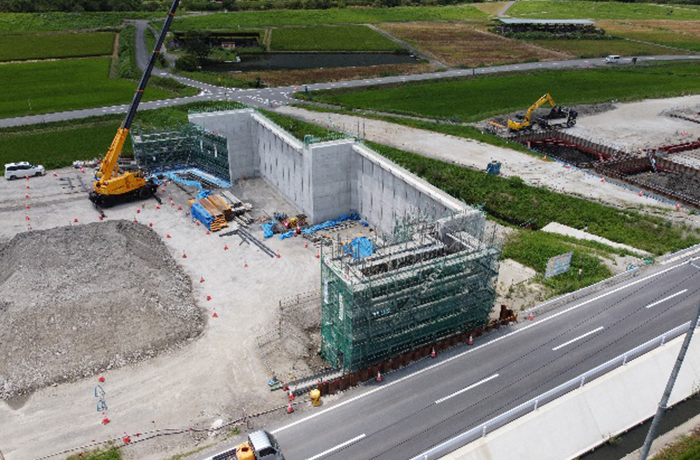

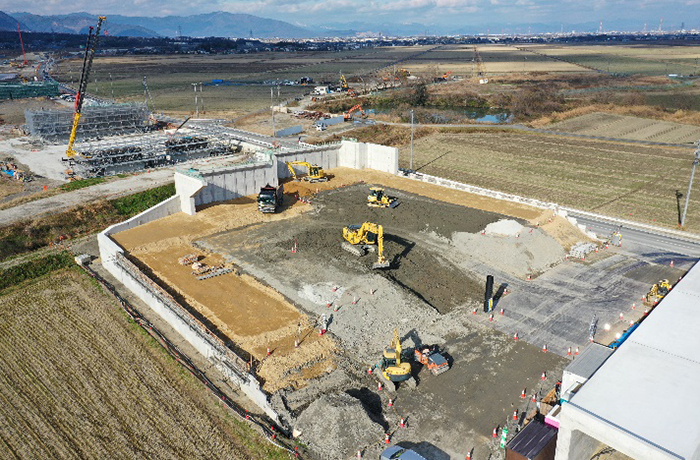

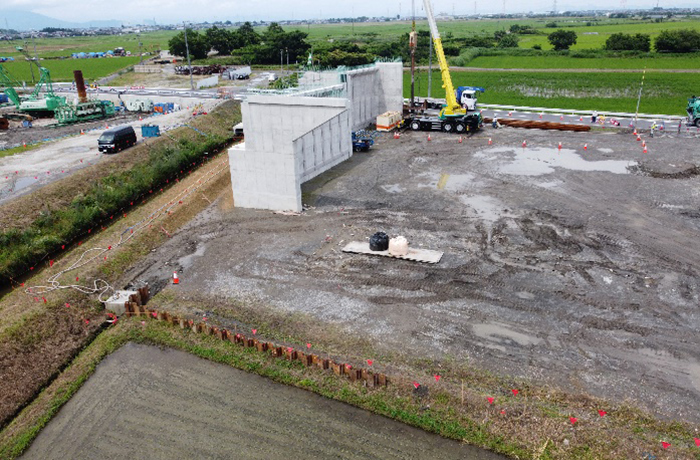

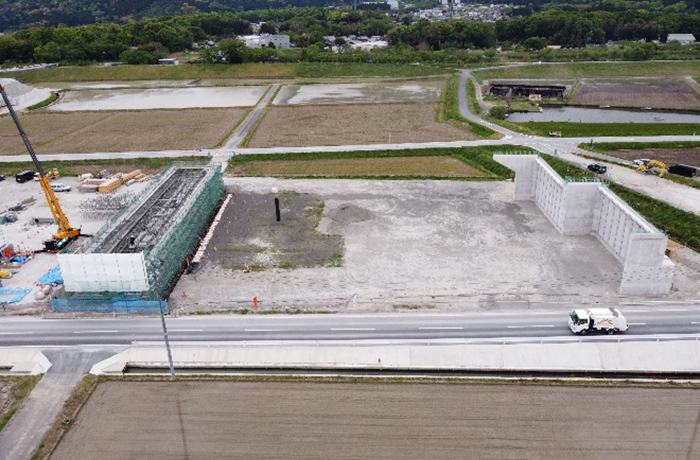

4号函渠工の施工が完了しました。補強土壁工も順次施工が進み、路体盛土工、笠コンクリートの施工を進めていきます。徳田・上野河戸地先からの土砂搬入による海津PA区域の盛土も順次進めています。
令和5年11月末

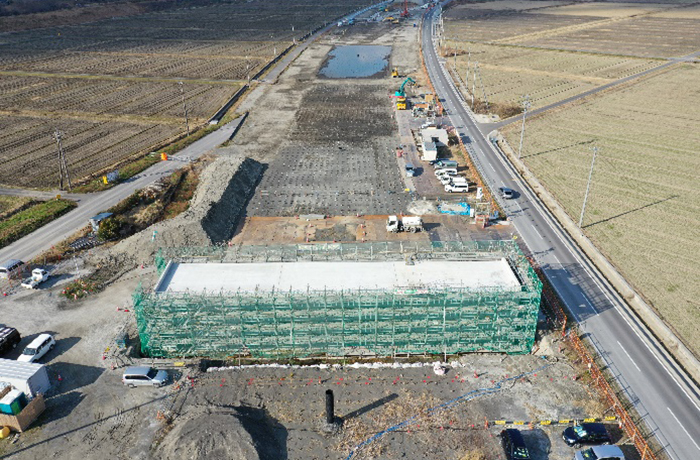

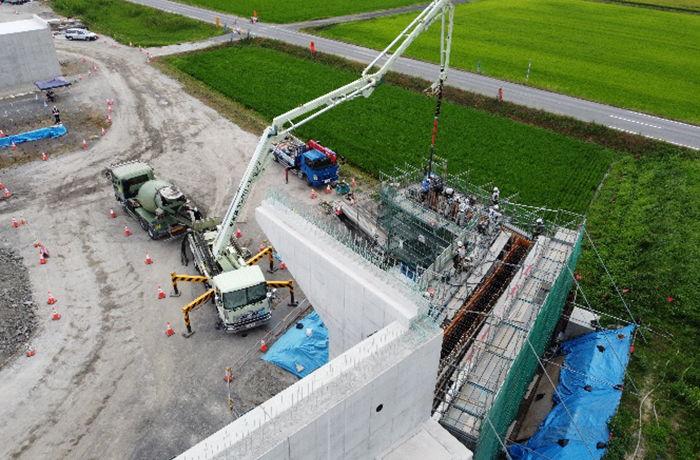

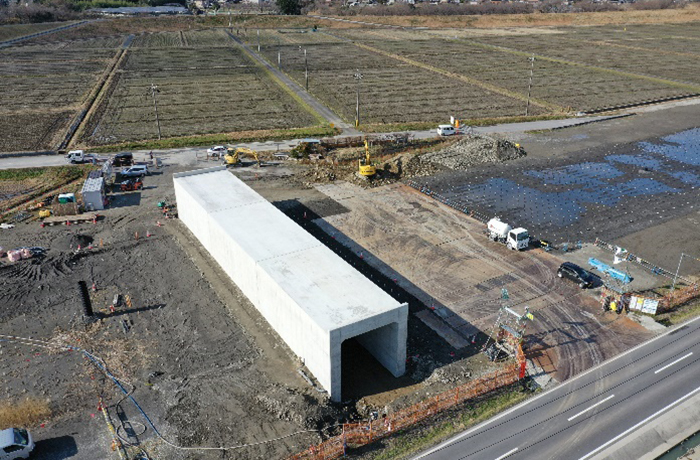

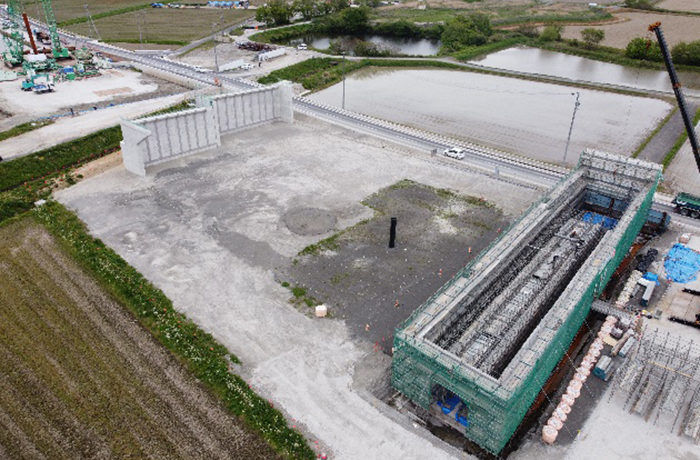

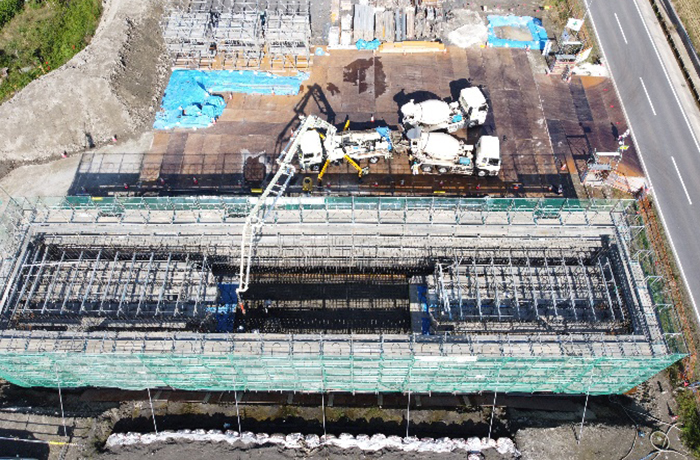

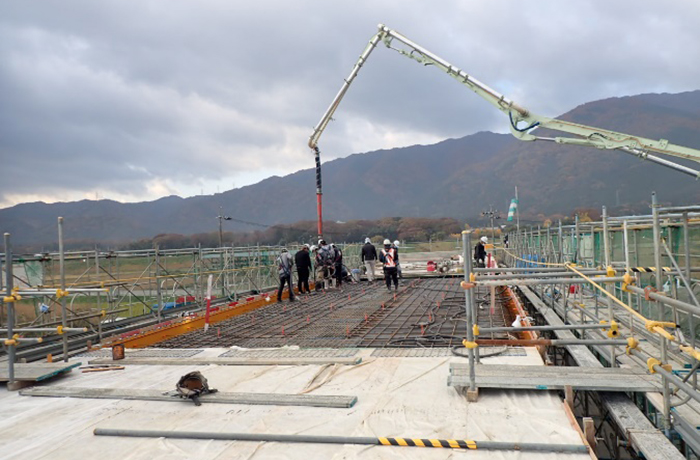

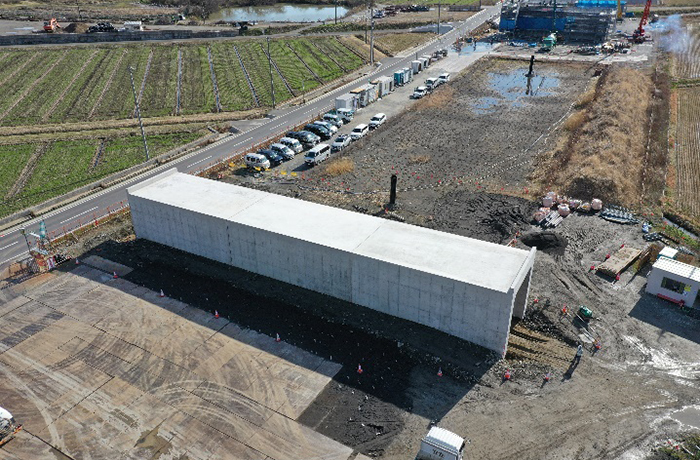

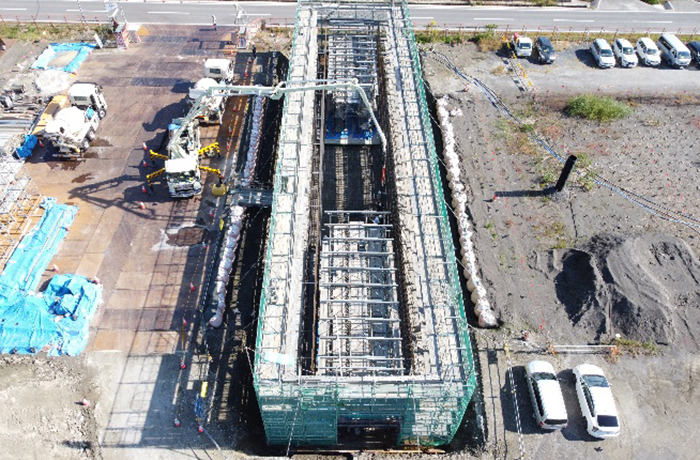

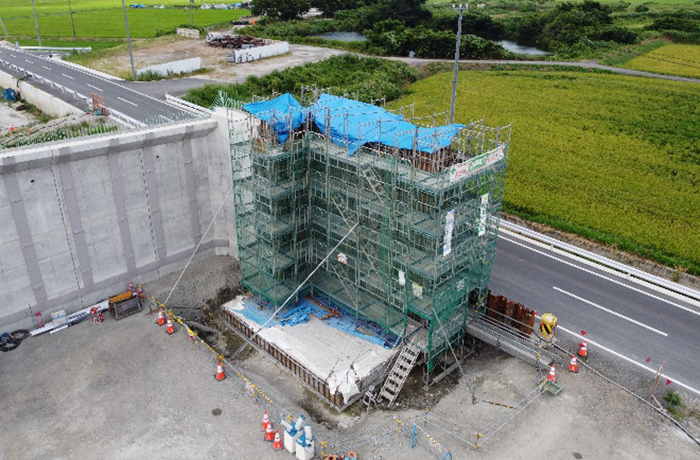

4号函渠工はコンクリート打設を完了しました。
1号・6号補強土壁・盛土工も順次進めています。

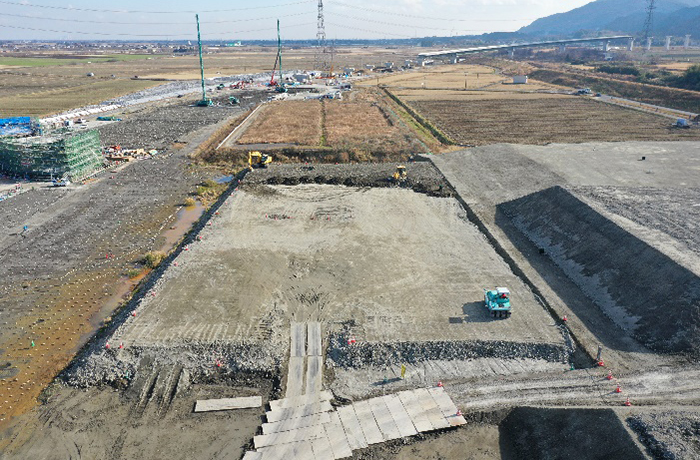

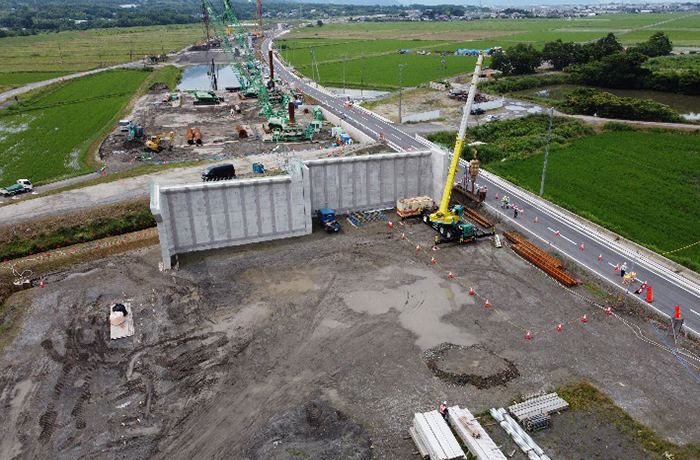

11月末より海津PAエリアでの盛土工を開始しました。
令和5年10月末

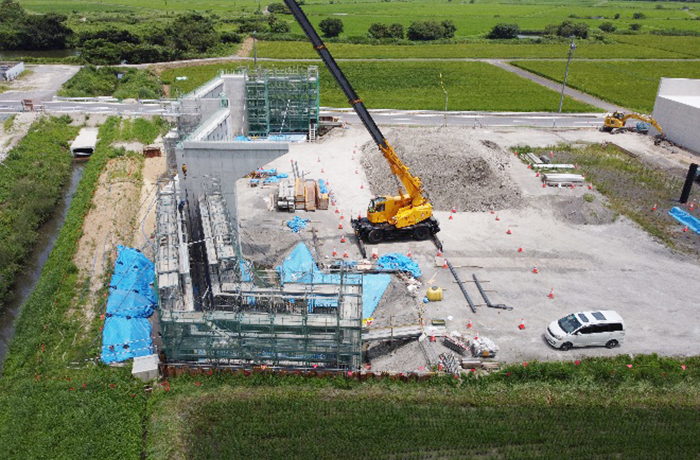

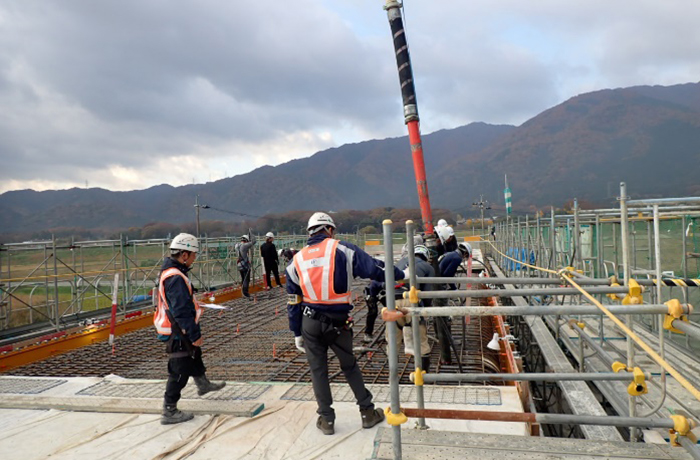

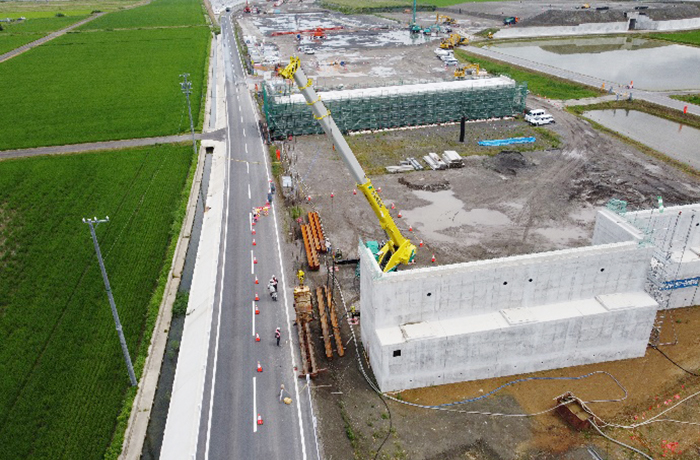

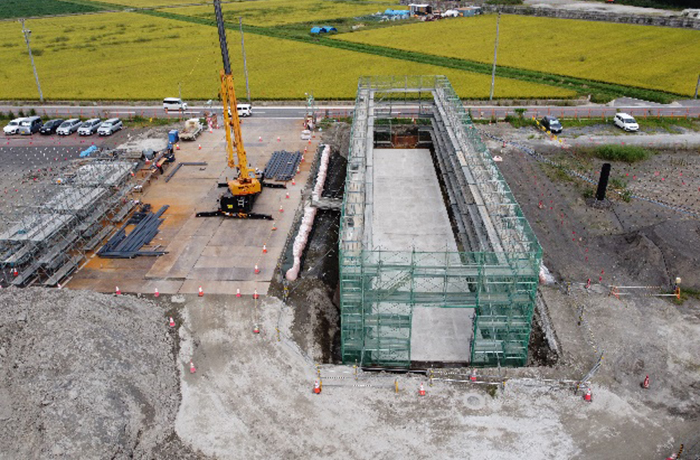

4号函渠工の底板コンクリート打設が完了。引き続き、壁配筋、型枠設置の作業を進めていきます。

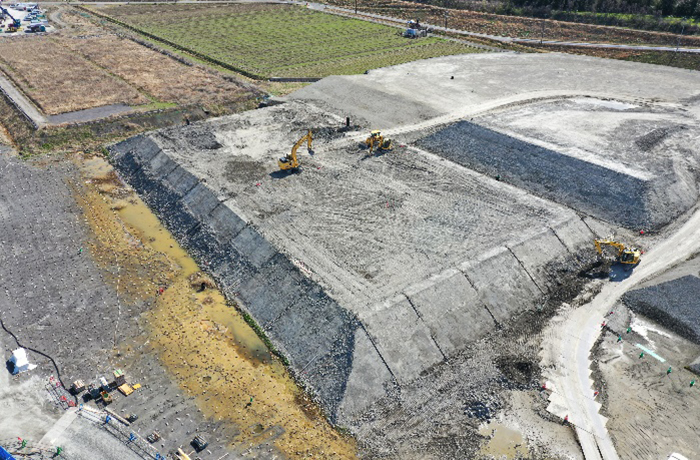

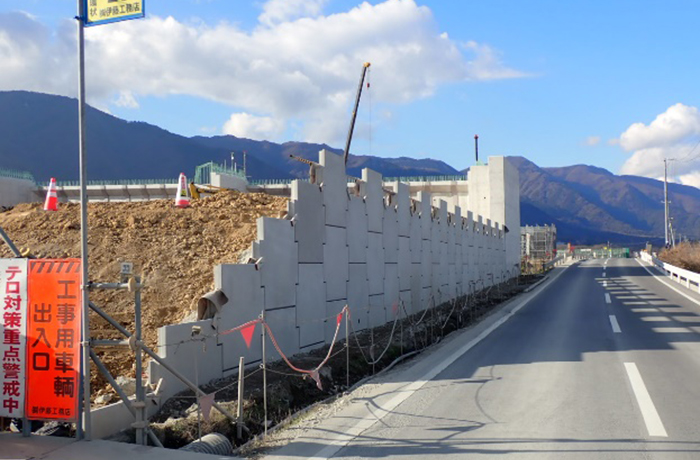

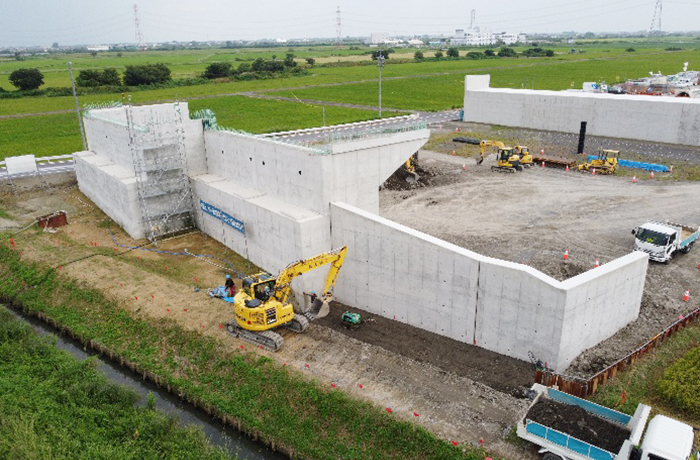

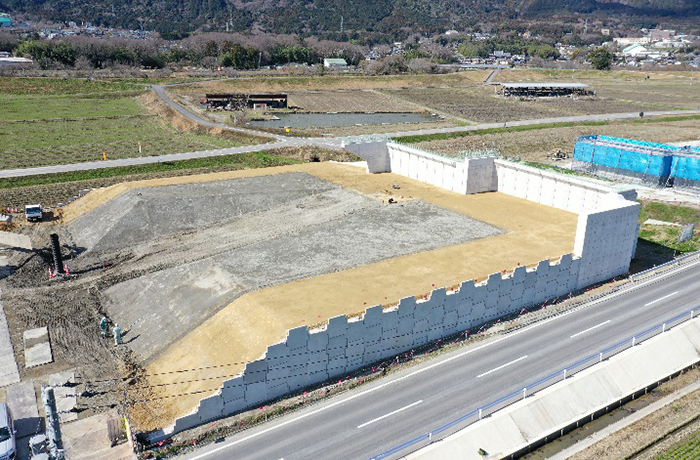

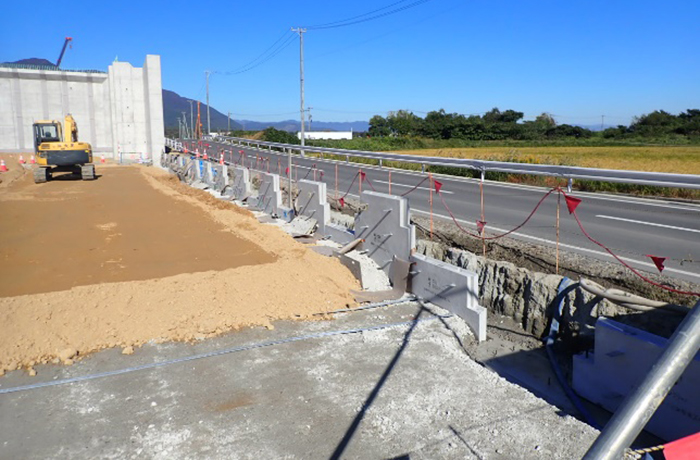

1号・6号土留擁壁工は基礎コンクリートの施工が完了し、擁壁工の施工に入りました。擁壁設置と盛土工を順次施工してきます。
令和5年9月末

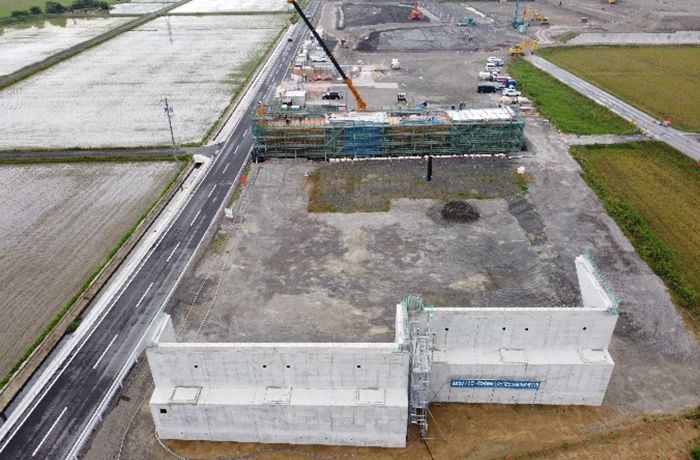

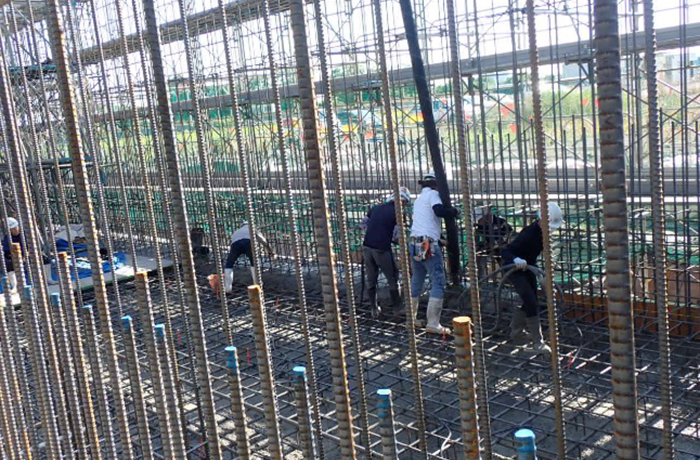

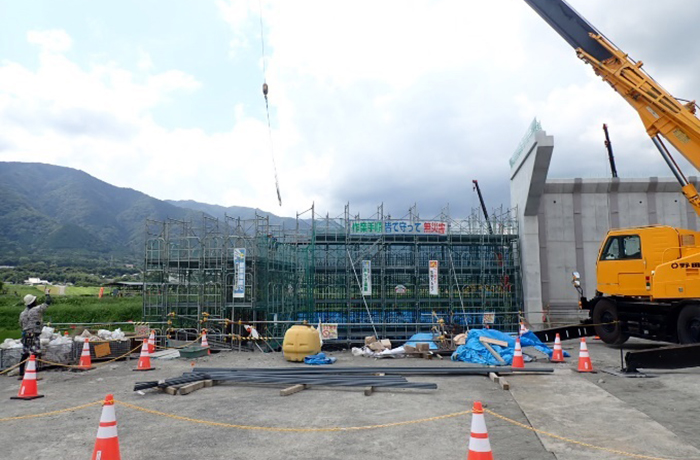

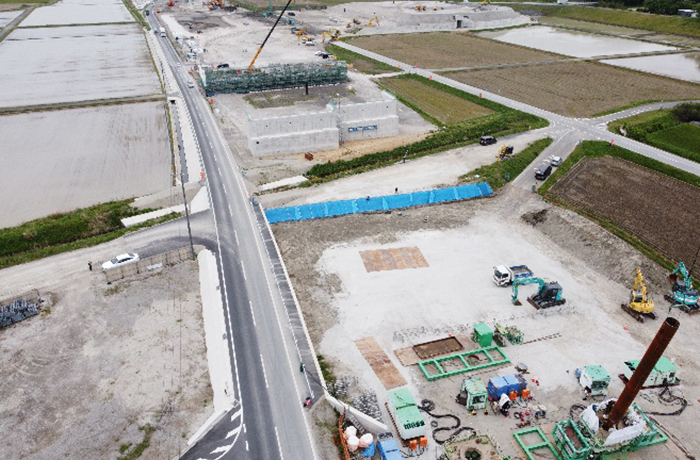

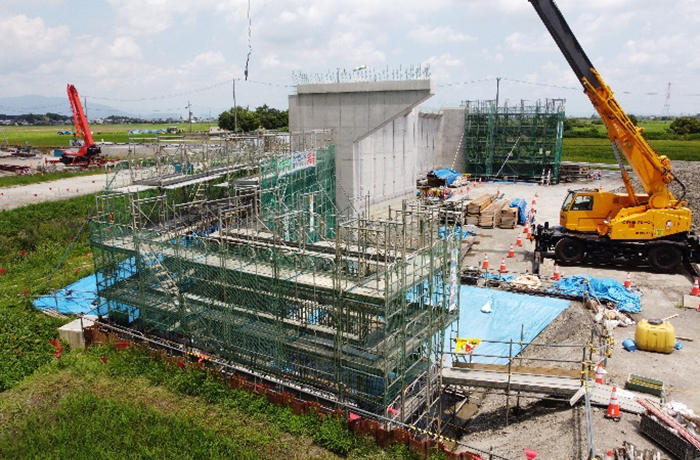

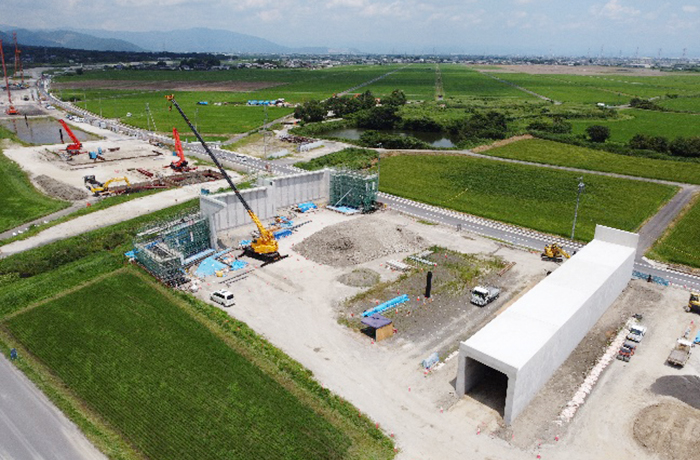

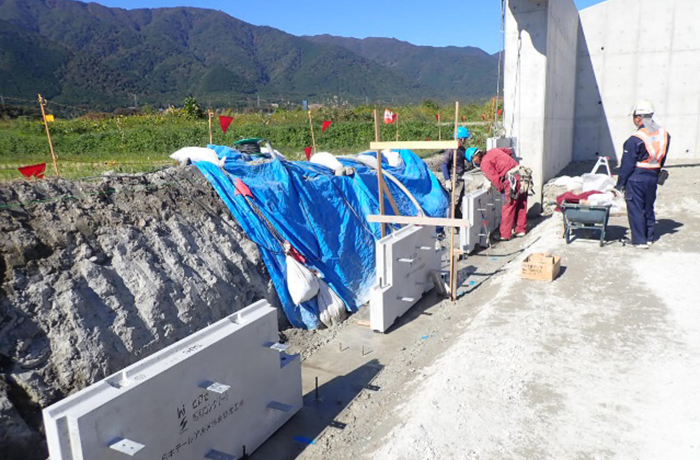

4号函渠工の掘削を進め、均しコンクリートを打設。足場工を設置して躯体の施工を進めます。

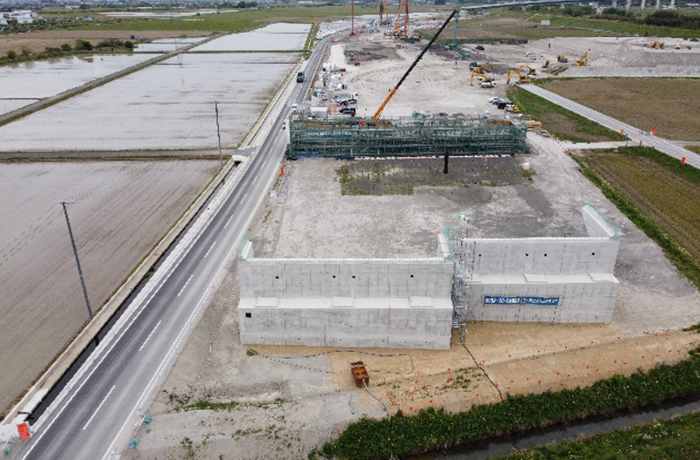

2号逆T型、2号L型擁壁については埋め戻し作業を進めていきます。
環状道施工エリアの除草集草作業並びに広域農道の補修作業も行っています。
令和5年8月末

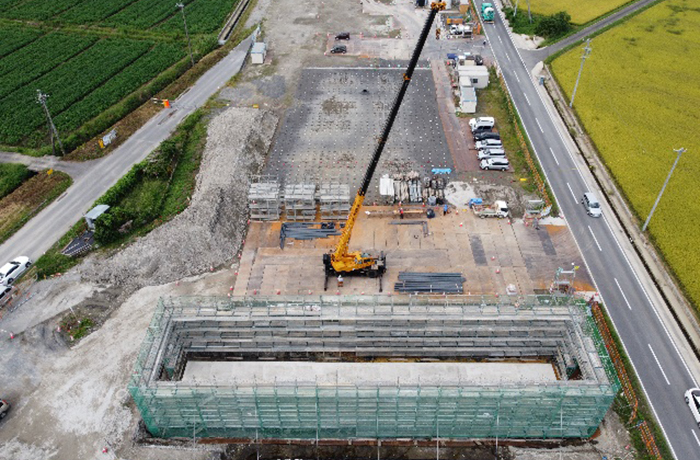

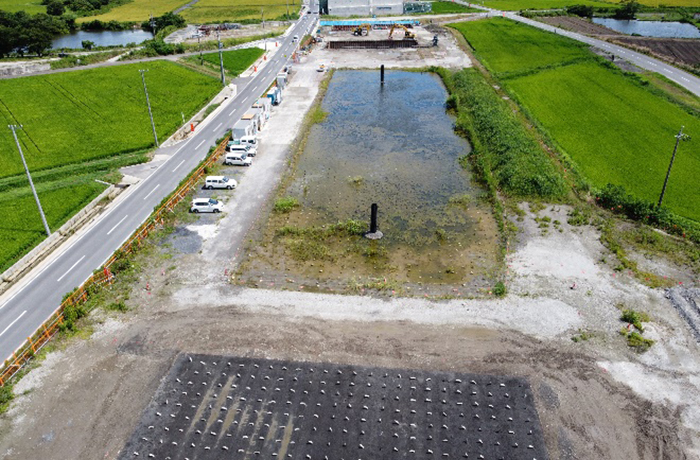

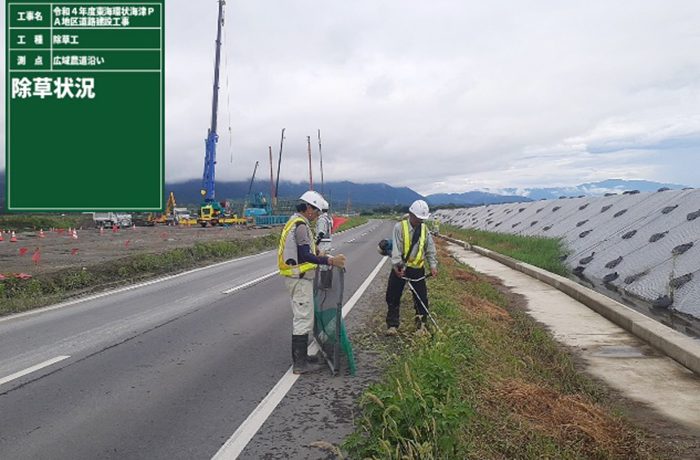

2号逆T、2号L型擁壁工のコンクリート打設が完了。4号函渠工に着手します。工区エリアの仮置き残土箇所等の除草工を進めます。
令和5年7月末

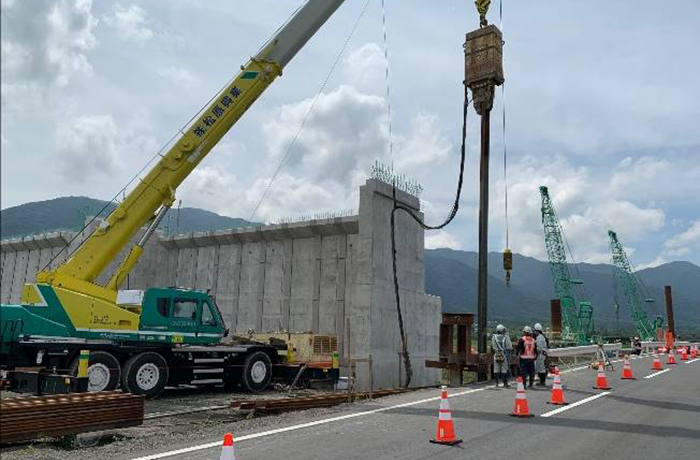

2号逆T・ 2号L型擁壁の底版配筋、コンクリート打設が完了し引き続き壁配筋、型枠設置を進めます。

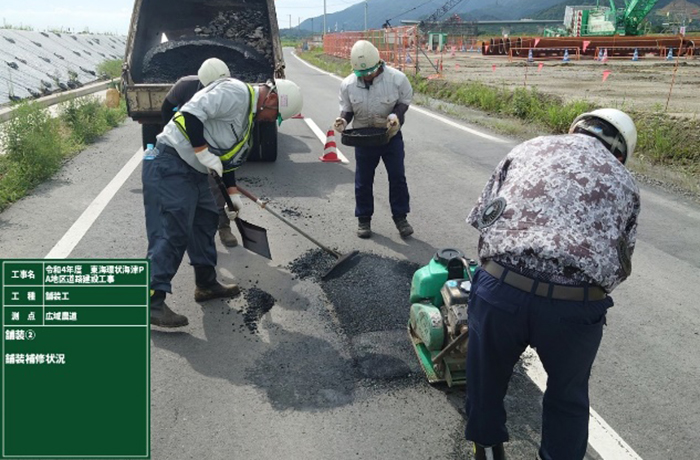

工区エリア内の除草作業、農道の舗装補修も実施しました。
令和5年6月末

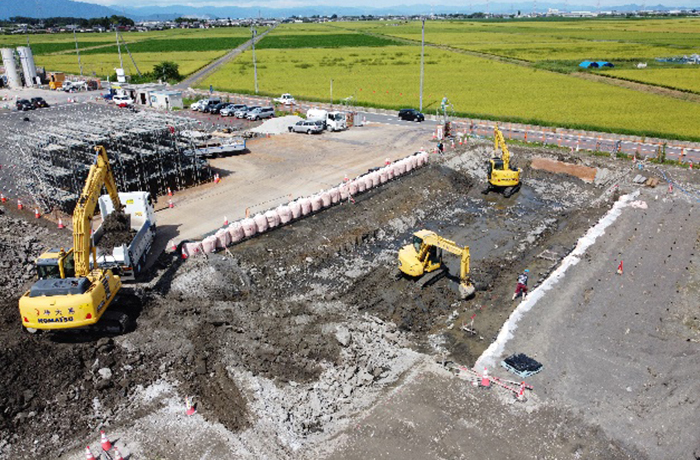

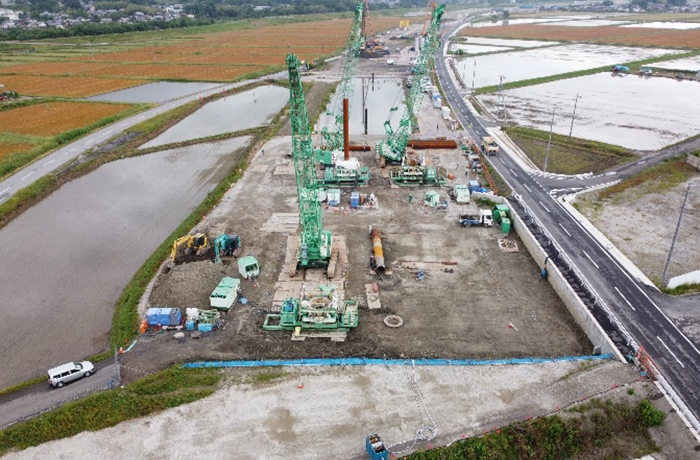

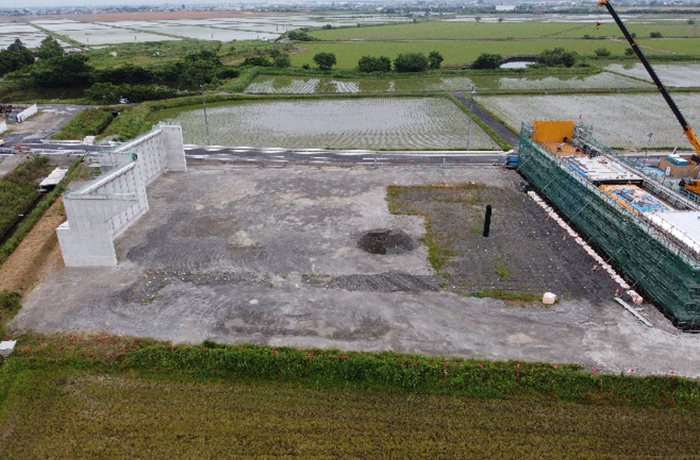

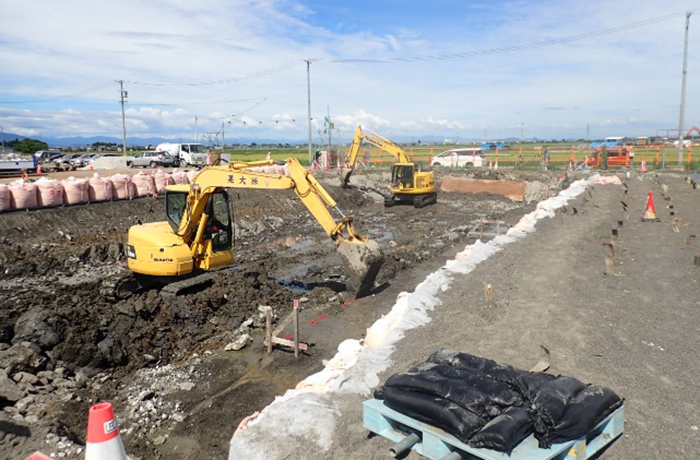

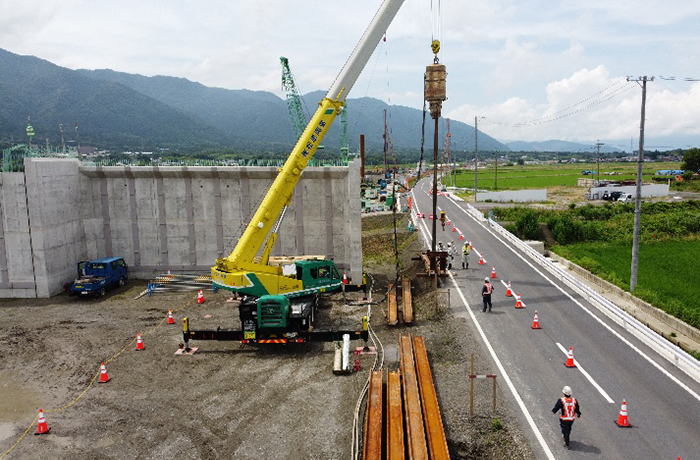

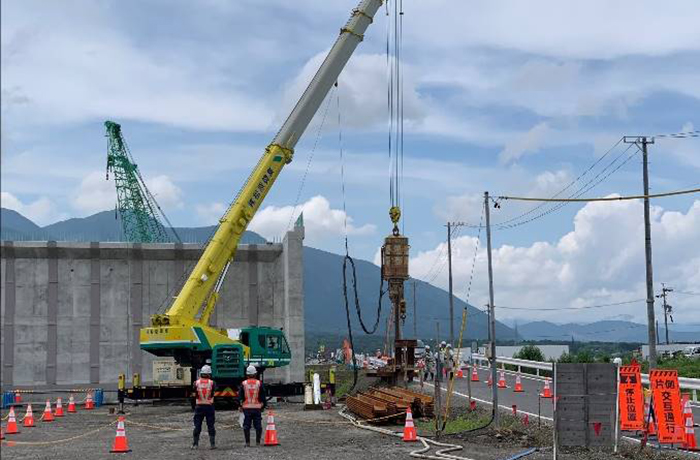

2号逆T擁壁 仮設土留工 SPⅢ型 L=9.0m 24枚打設完了 現場周辺の除草工・舗装補修工も進めています。
引き続き、2号逆T擁壁、2号L型擁壁の施工を進めていきます。
令和5年5月末
ただいま準備中です。今後本格的な工事に着手してまいります。
工事中のご協力よろしくお願いいたします。
令和5年4月末
ただいま準備中です。
施工中のご協力よろしくお願いいたします。
