施工中案件WORK IN PROGRESS

県単 舗装道補修津島南濃線他 舗装補修工事

施工場所
主要地方道 津島南濃線他 海津市海津町鹿野地内
工期
令和8年4月2日~令和8年8月24日
工事内容

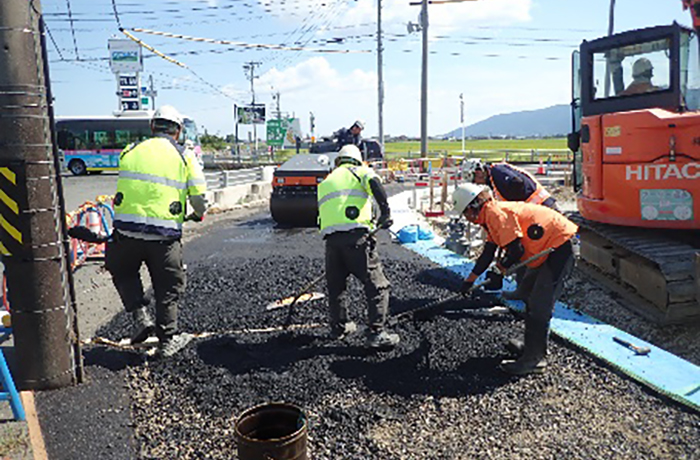

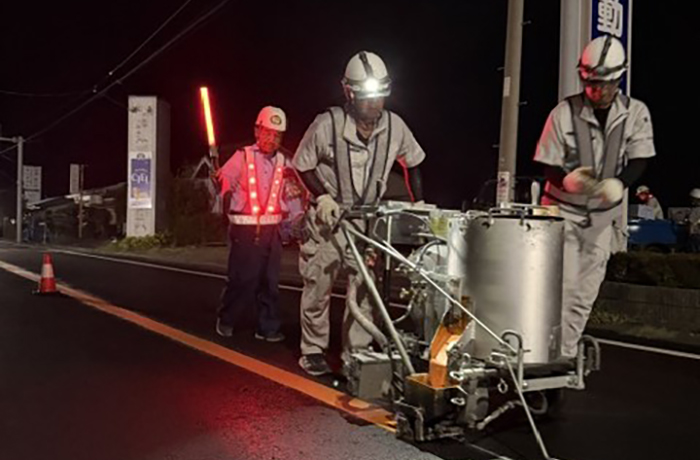

鹿野工区:舗装補修工L=73m(A=496m2)
改良工区:L=42.6m(土工、安定処理、舗装工、側溝工)

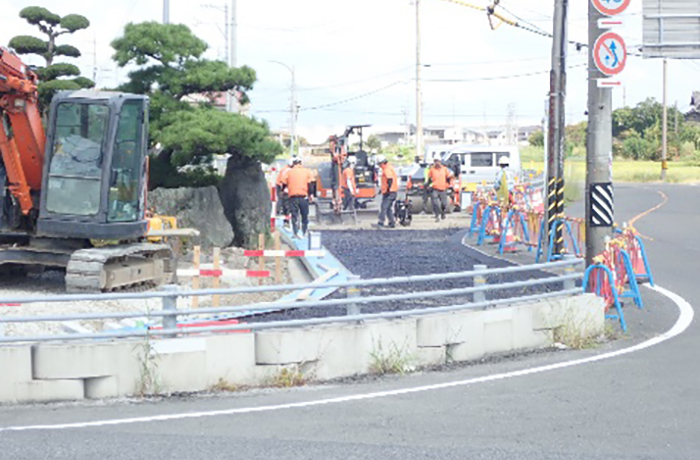

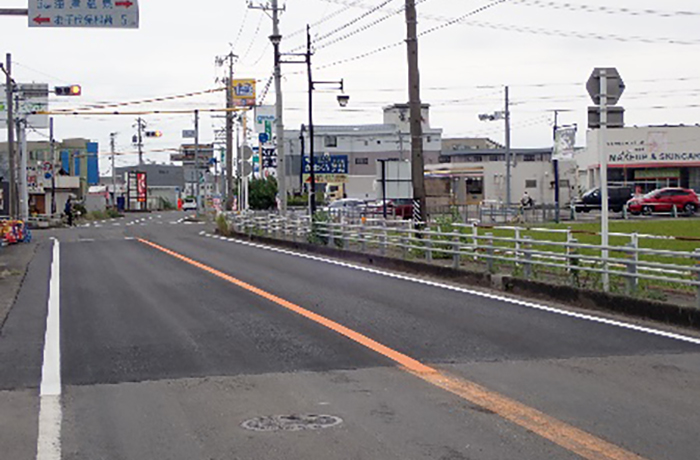

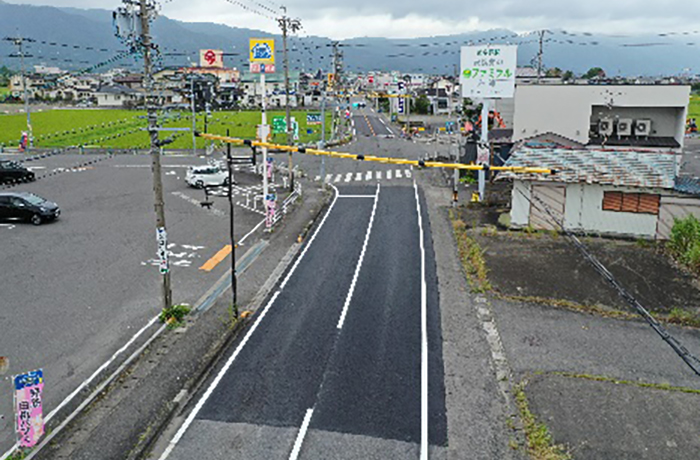

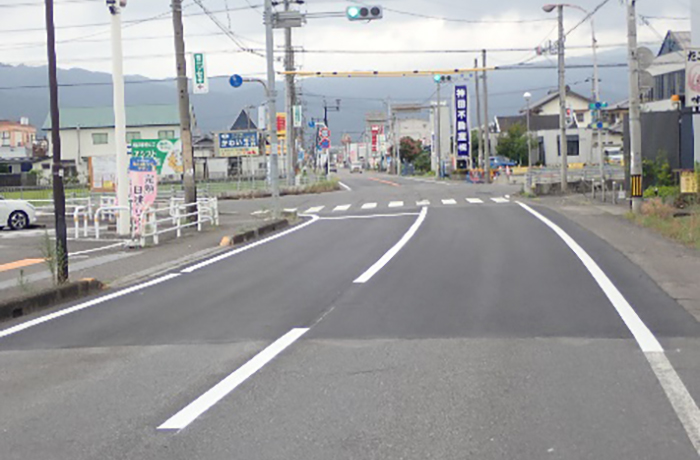

令和8年7月末

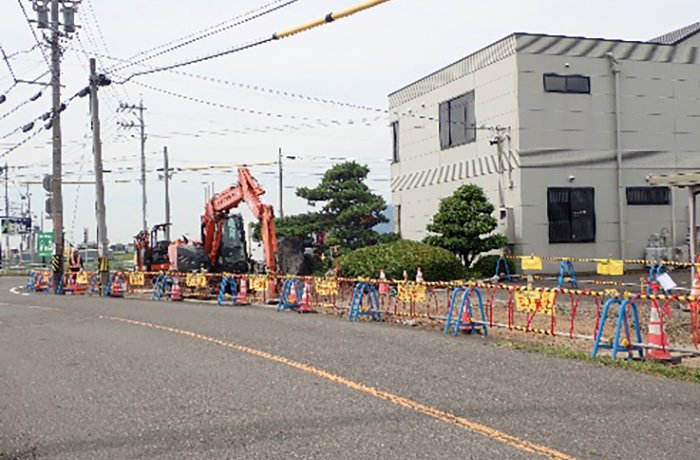

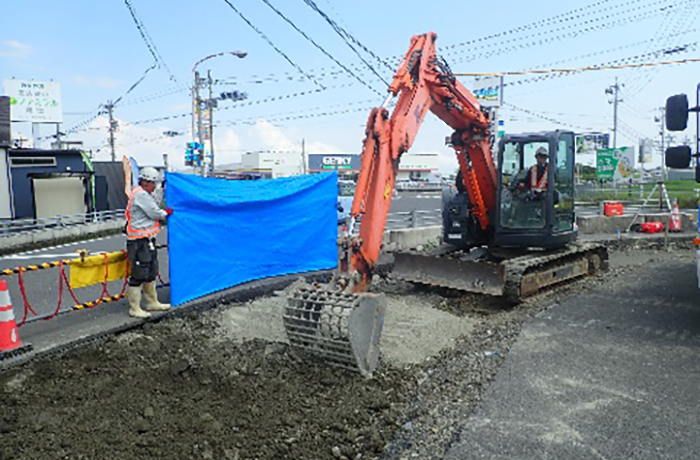

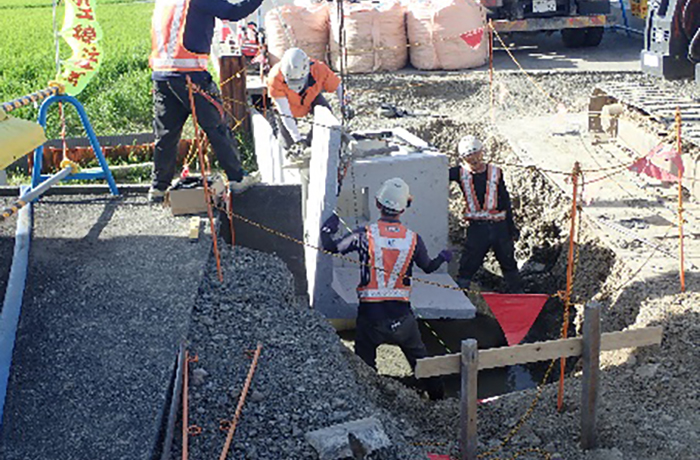

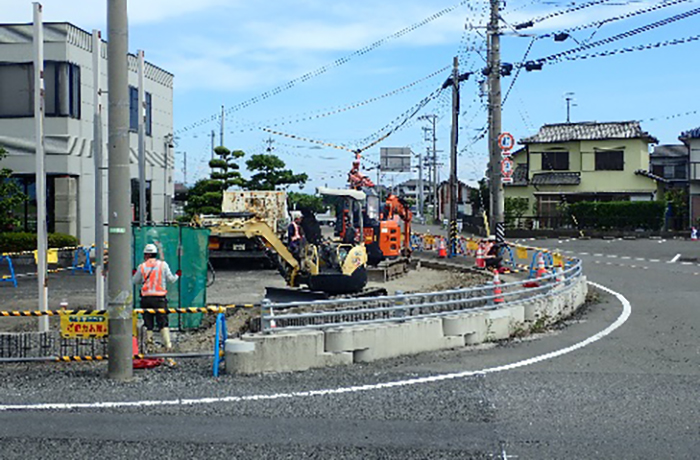

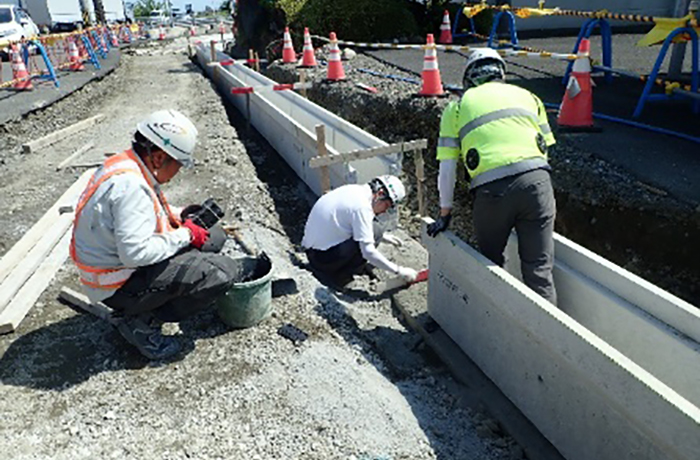

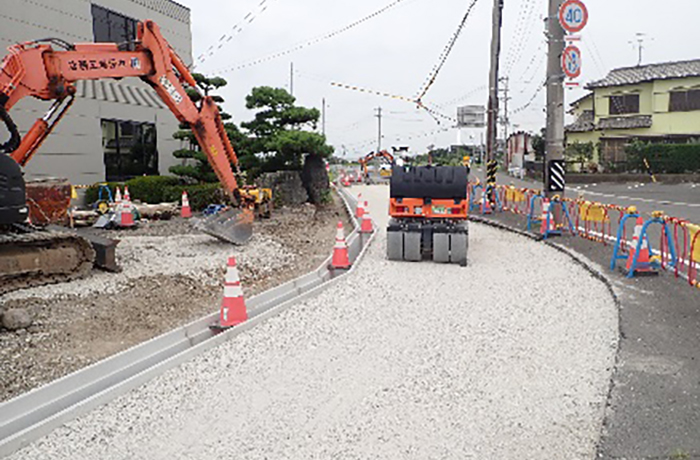

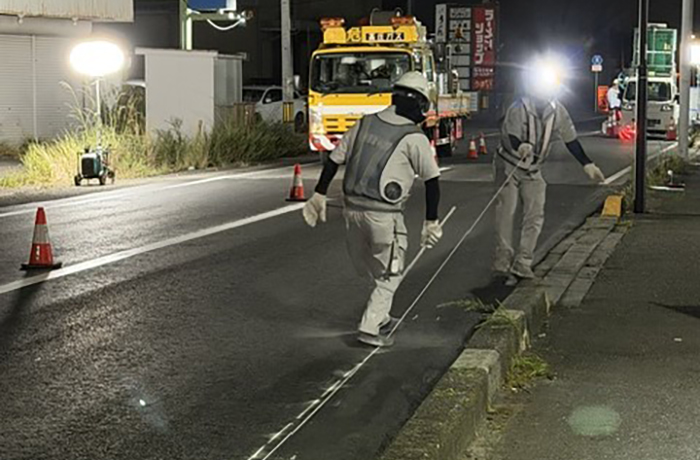

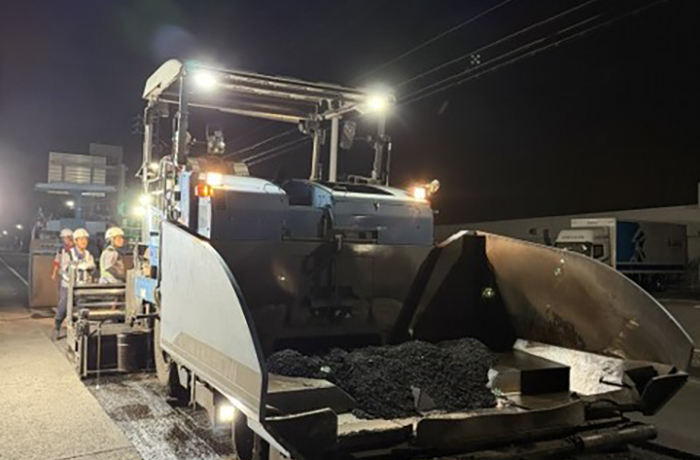

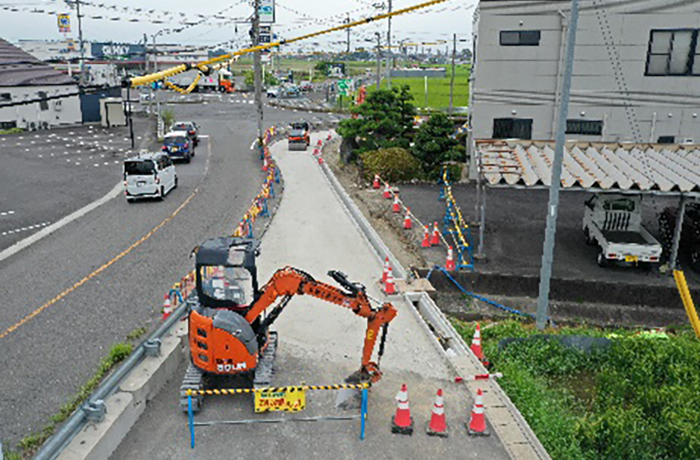

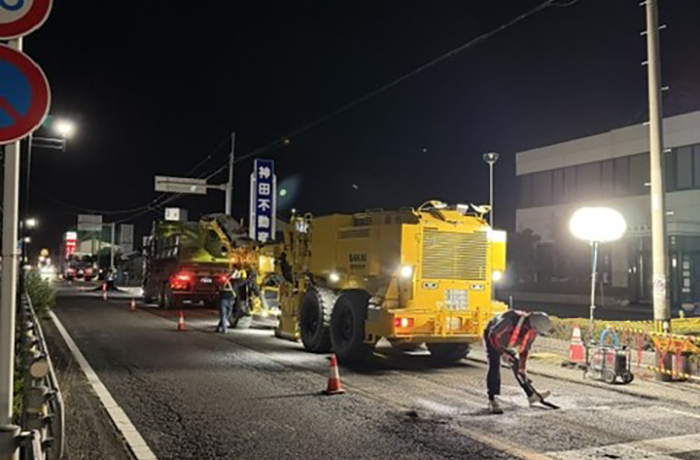

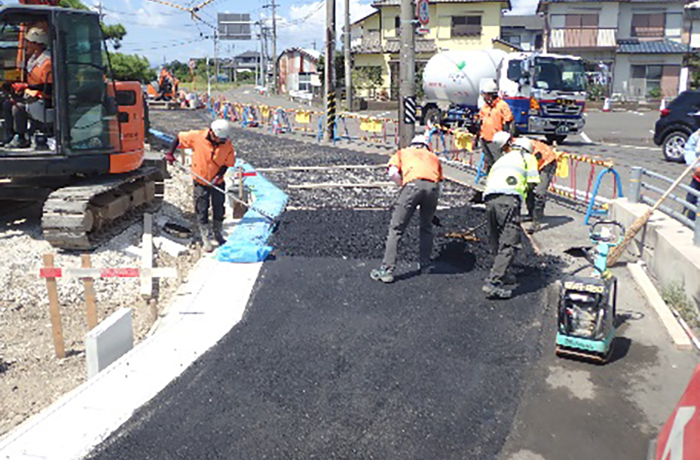

台風の接近や梅雨前線による雨が続きましたが、7月に入り地盤改良が完了し集水桝設置個所では平板載荷試験を行い所定の強度がある事を確認し、コンクリート打設と隣接するL型擁壁工の設置が完了しました。
案内看板の基礎工を先行しながら側溝の設置を進めて行きます。

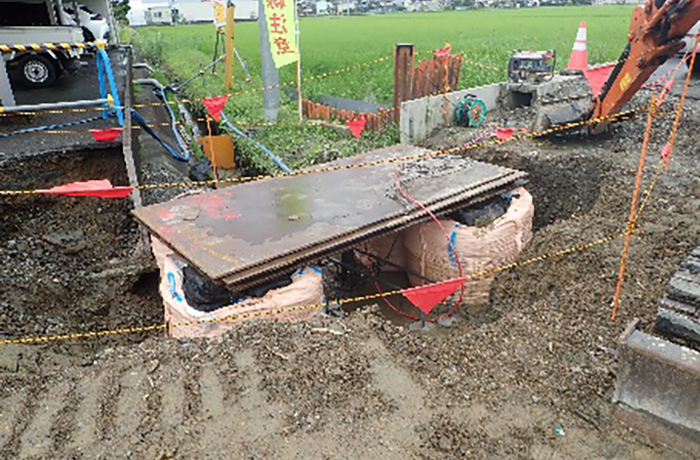

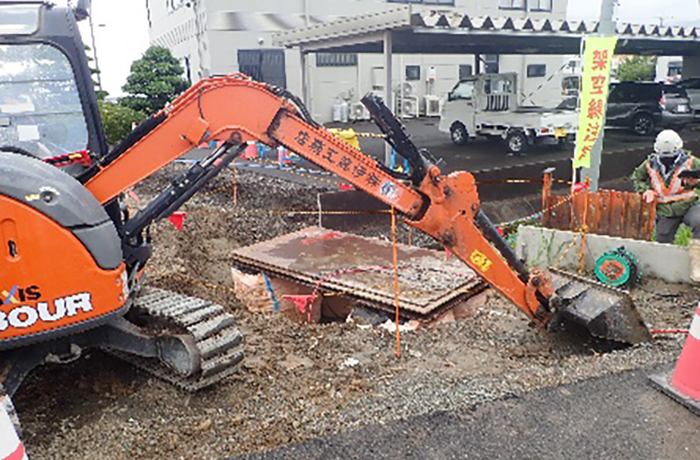

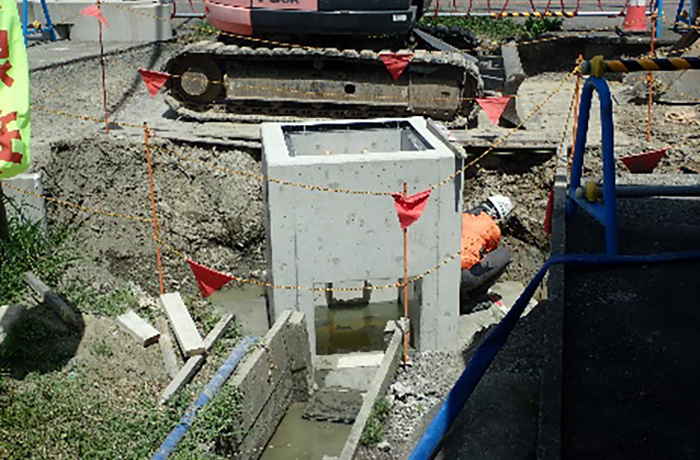

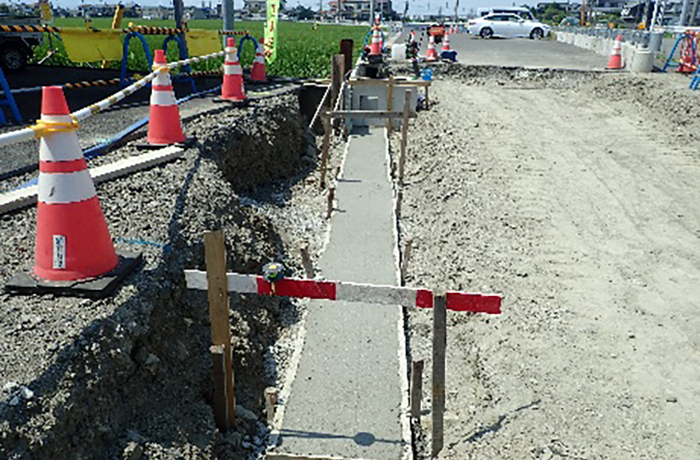

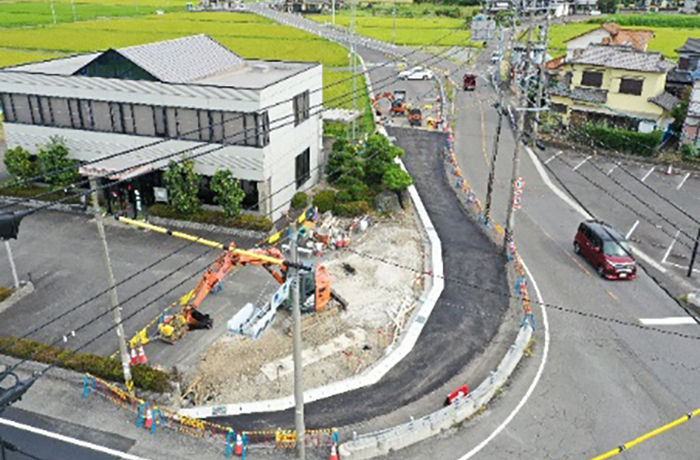

擁壁・集水桝設置個所における平板載荷試験を実施

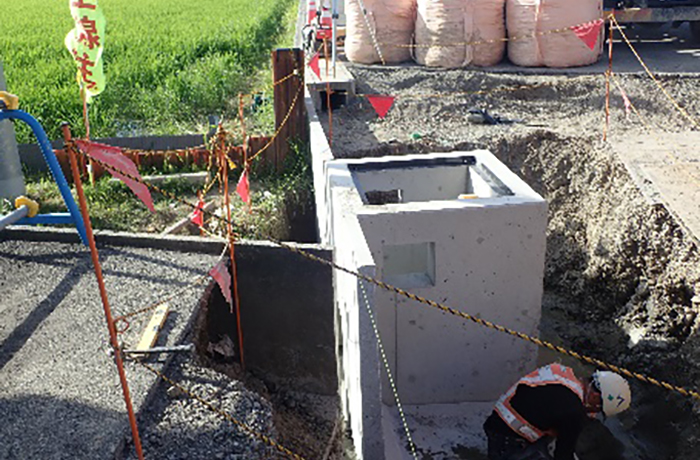

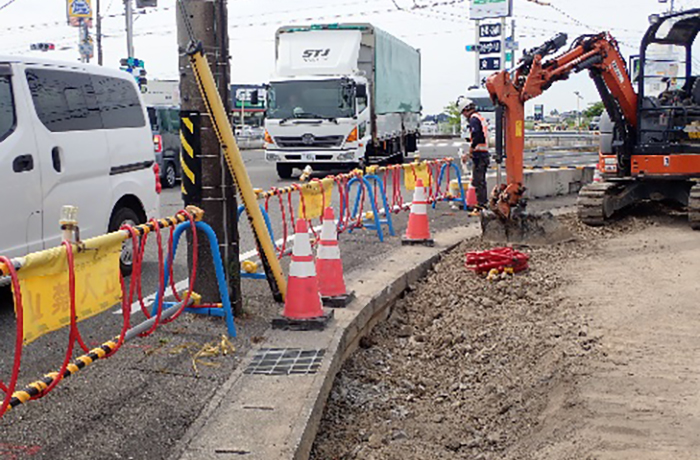

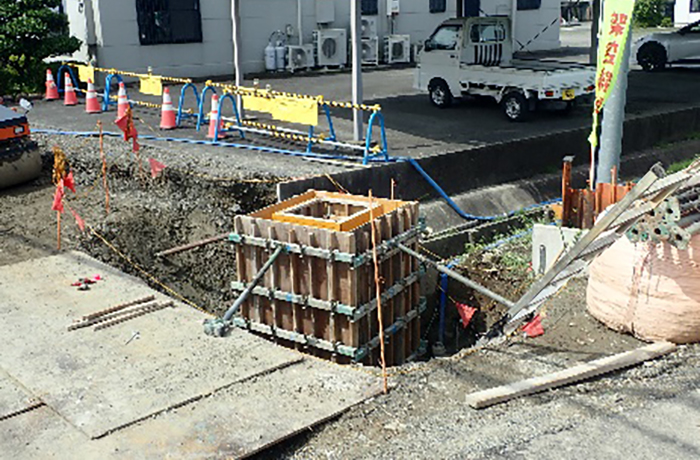

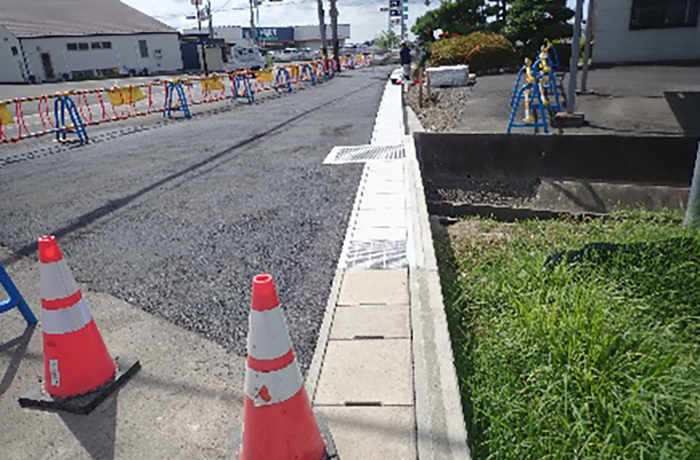

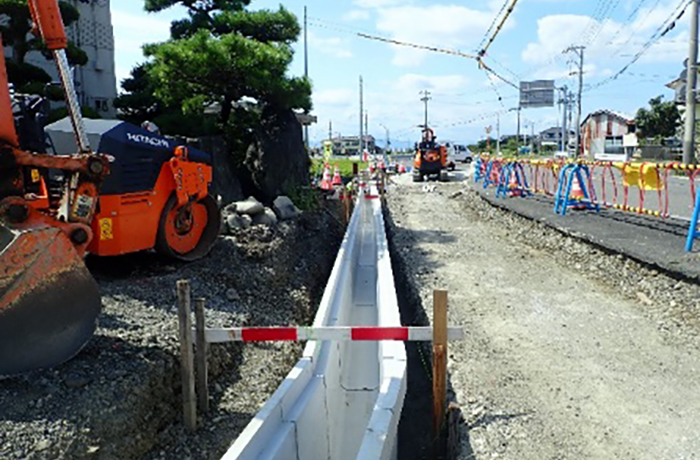

集水桝型枠設置完了。側溝設置を進めて行きます。
20日に梅雨明け、連日酷暑日一歩手前、小まめな休憩とテントにはミストファンを設置。
現場事務所は朝からクーラー全開

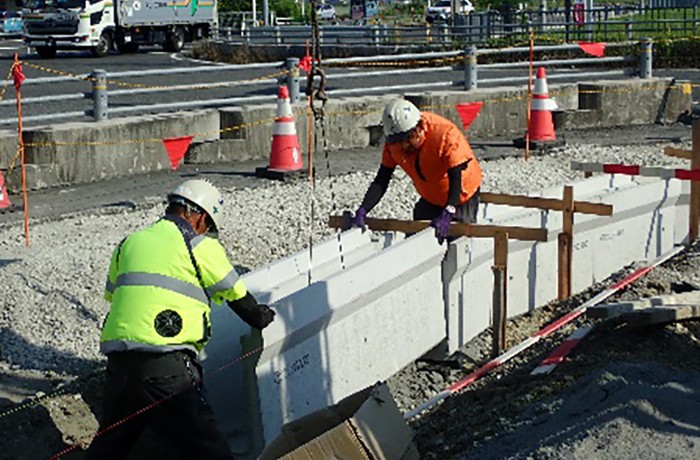

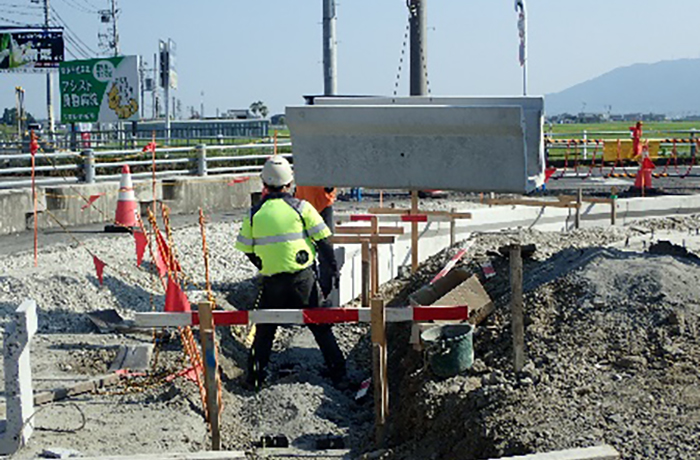

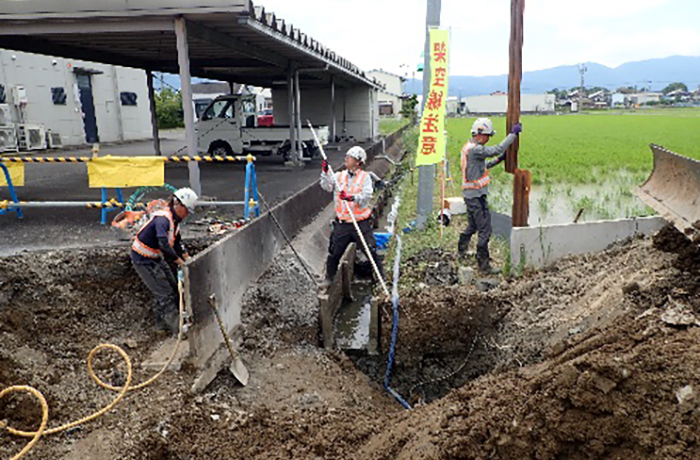

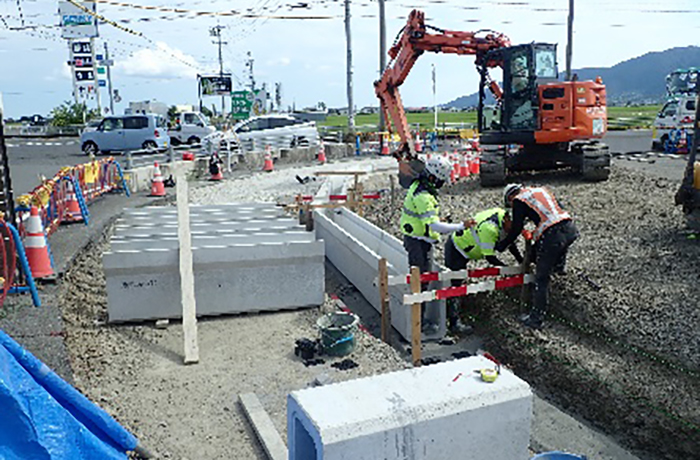

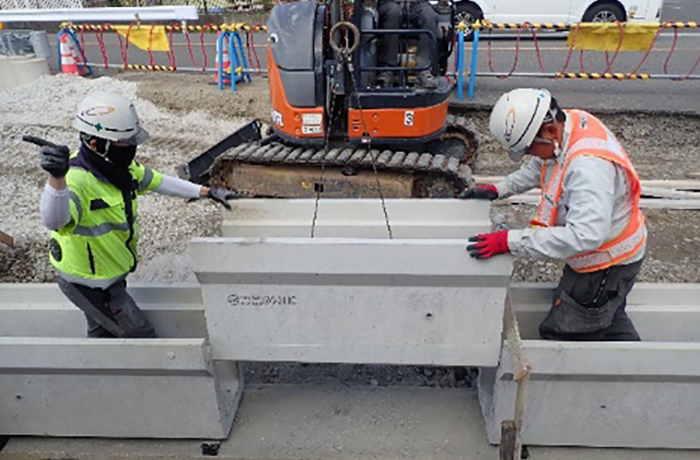

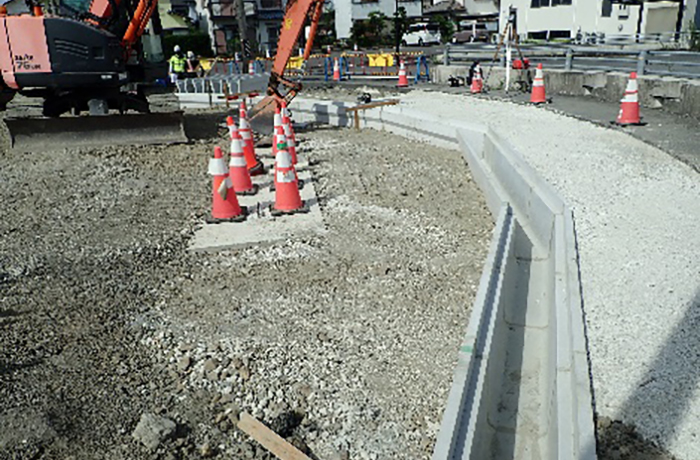

集水桝コンクリート打設脱型完了。L型擁壁設置が完了しました。
令和8年6月末

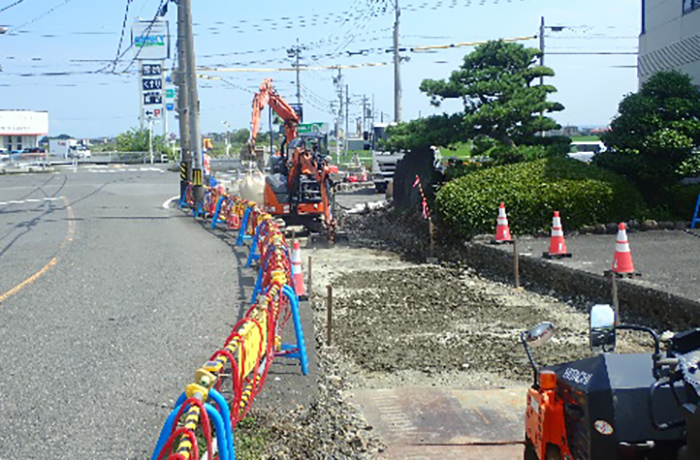

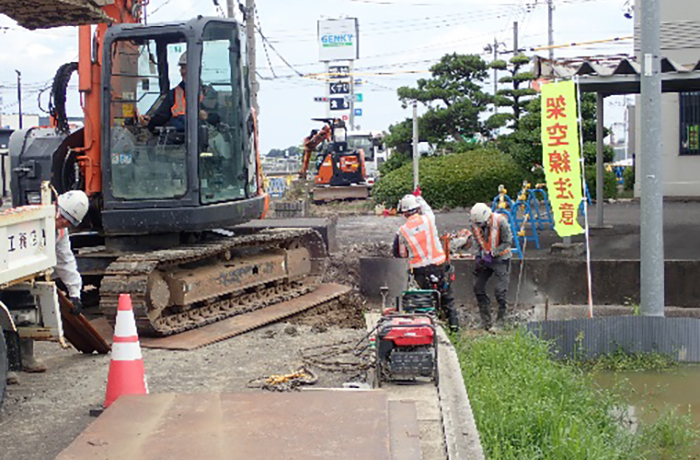

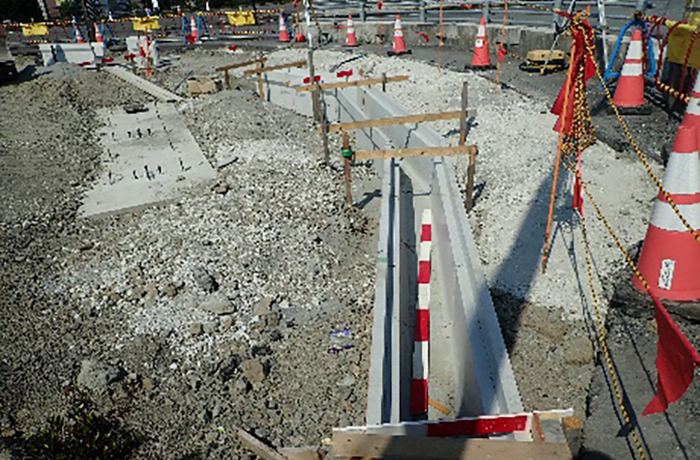

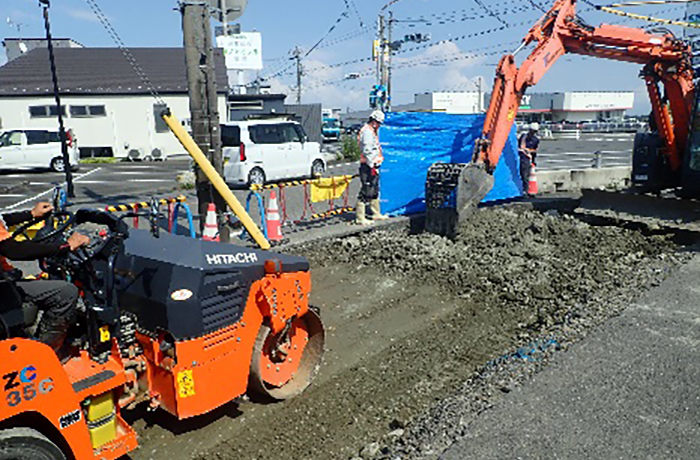

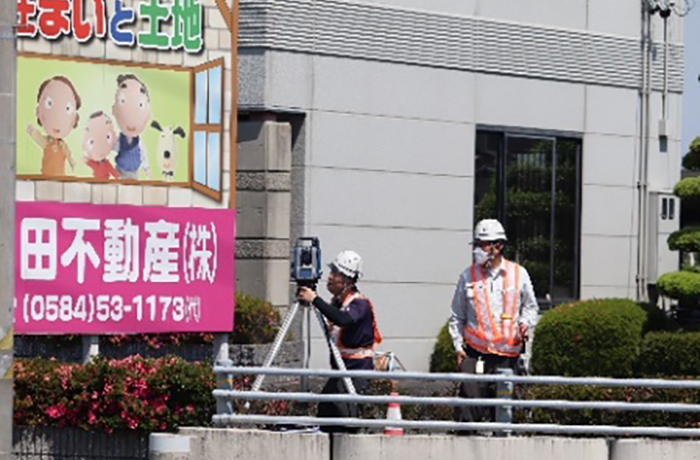

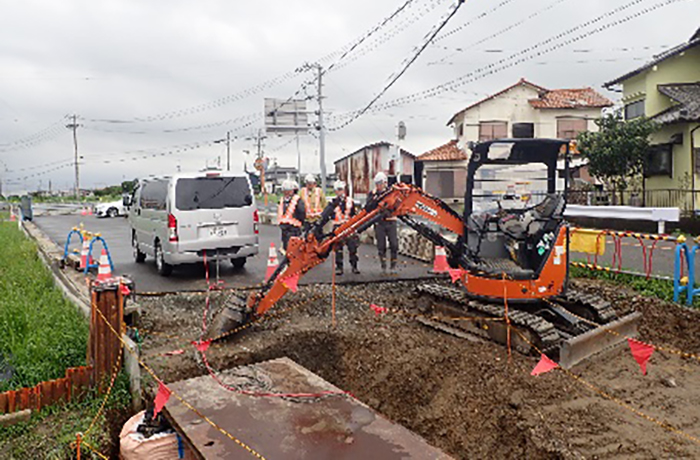

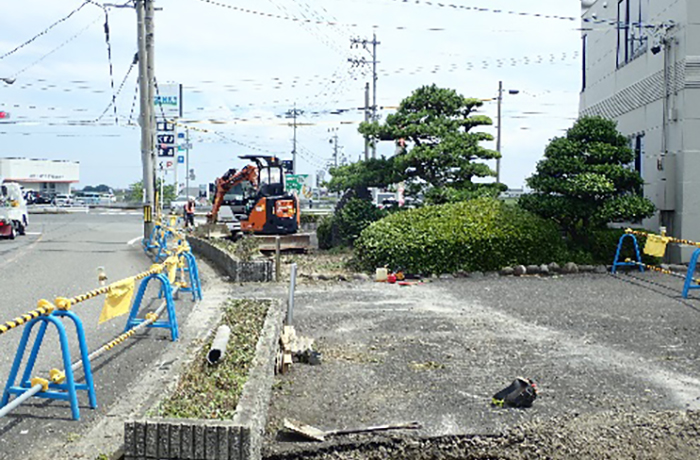

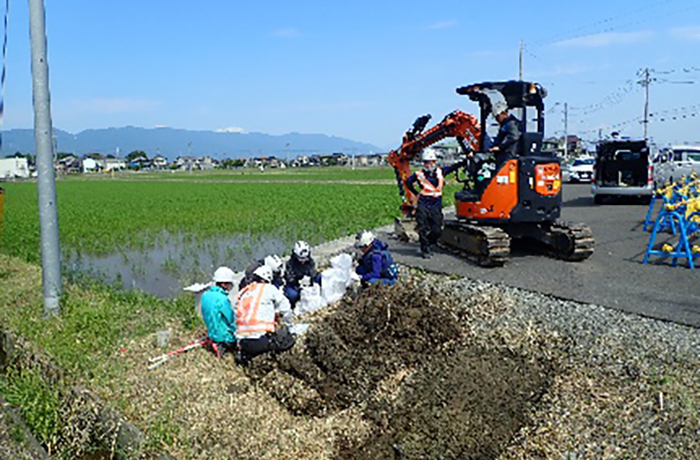

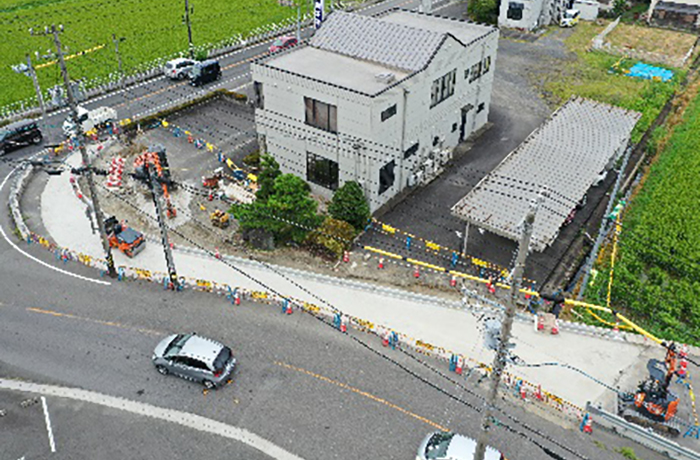

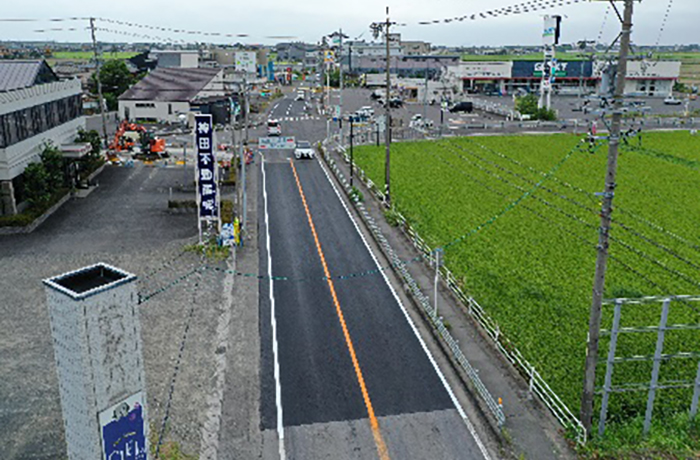

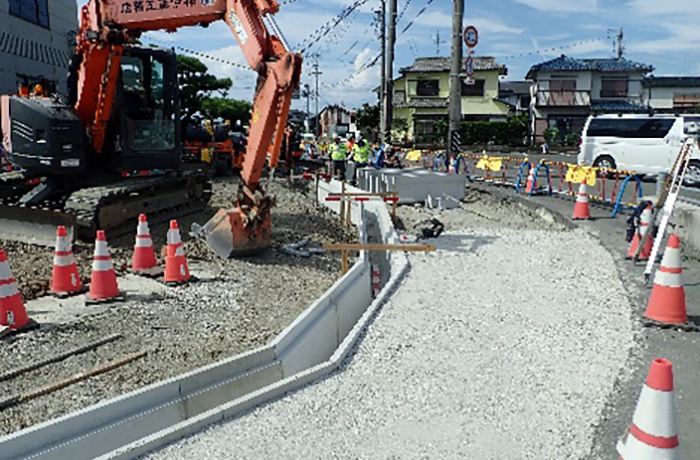

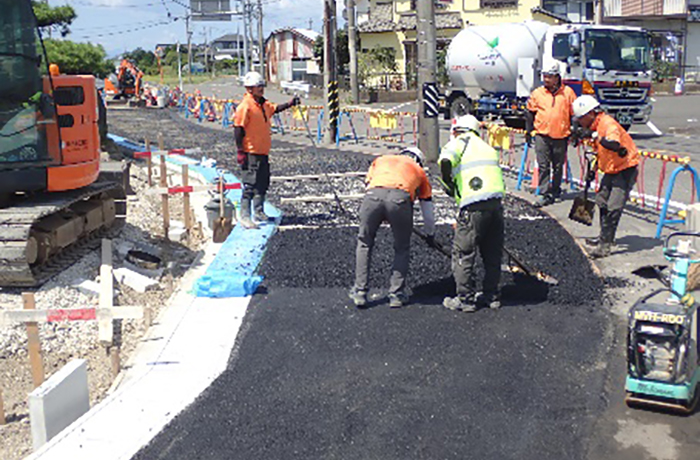

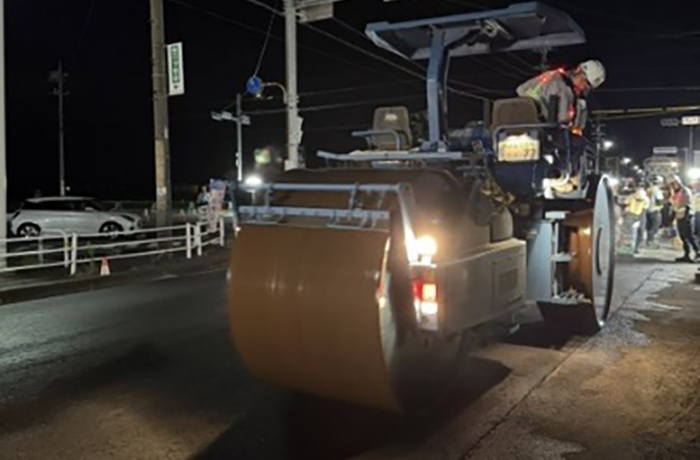

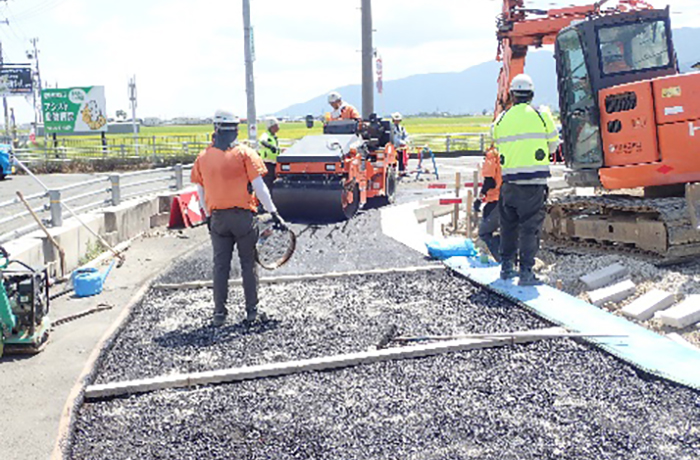

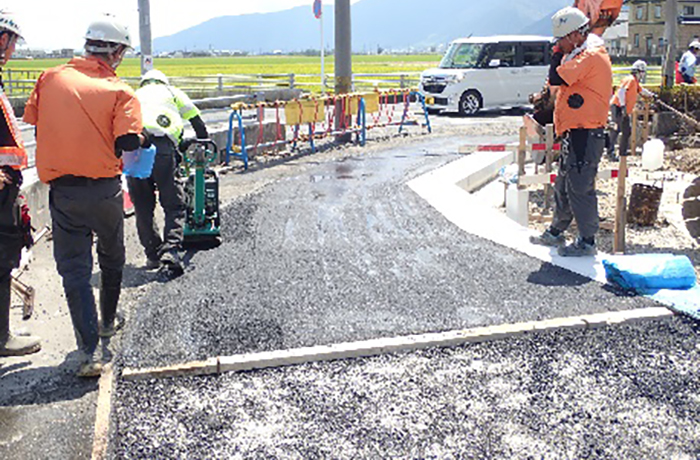

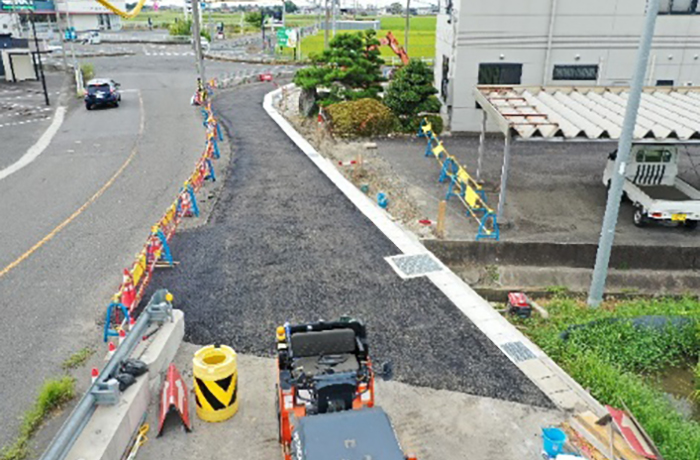

6月より現場着手しました。起工測量を行い準備作業を進めています。施工に先立ち地盤調査を進め、構造物取壊しなどから本格的な工事に入りました。台風の影響もなく順調に地盤改良を進めています。地盤改良が完了し擁壁工、側溝設置などへと進めて行きます。
引き続き工事中のご協力をよろしくお願いいたします。
令和8年5月末
只今準備中です。工事中のご協力よろしくお願いいたします。
令和8年4月末
只今準備中です。工事中のご協力よろしくお願いいたします。
令和8年3月末
只今準備中です。4月2日より工事を進めて行きます。
交通規制も実施いたします。工事中のご協力よろしくお願いいたします。
