  3. 令和7年度 海津管内堤防維持管理工事

施工中案件WORK IN PROGRESS

令和7年度 海津管内堤防維持管理工事

施工場所
海津出張所管内
工期
令和8年4月1日~令和9年3月31日
工事内容
堤防除草工1式(春季刈・秋季刈)

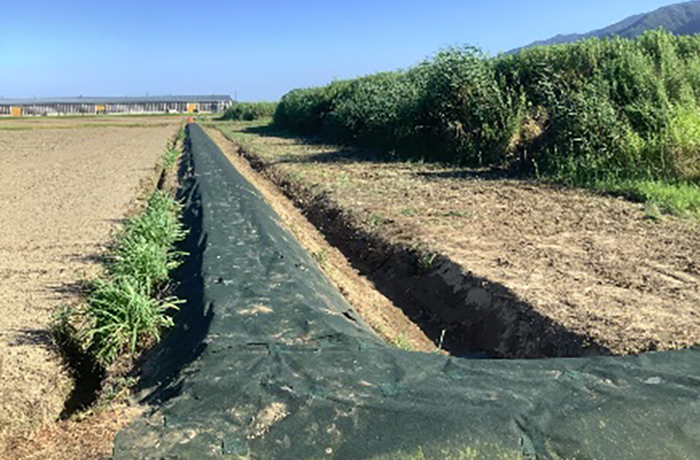

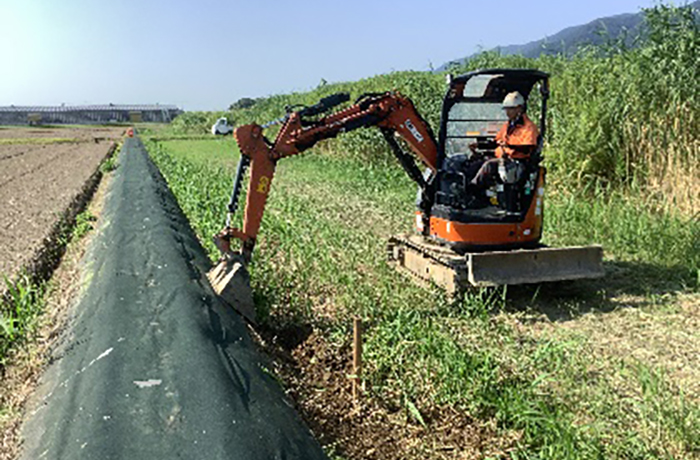

堤防養生工1式(芝養生工・春季刈・秋季刈)

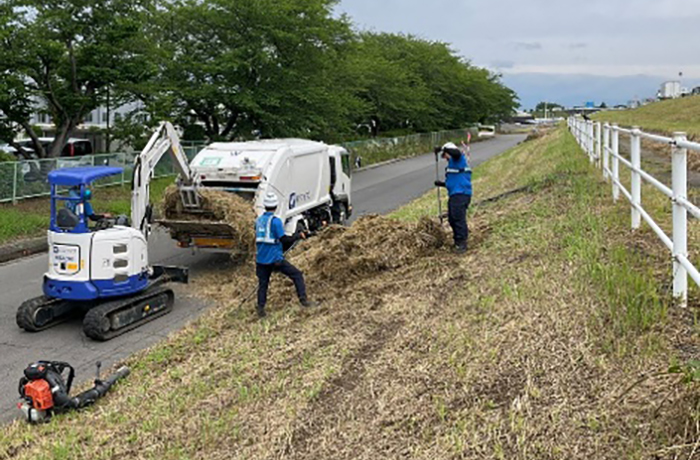

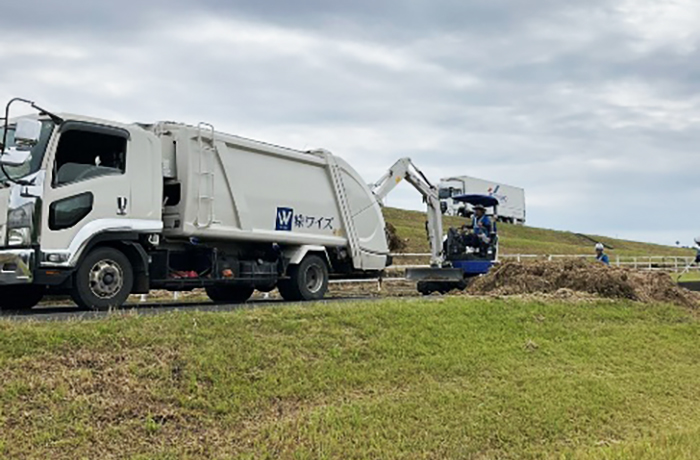

清掃工1式 (塵芥処理工) 応急処理工1式 植栽維持工1式
巡視・巡回工1式
令和8年5月末

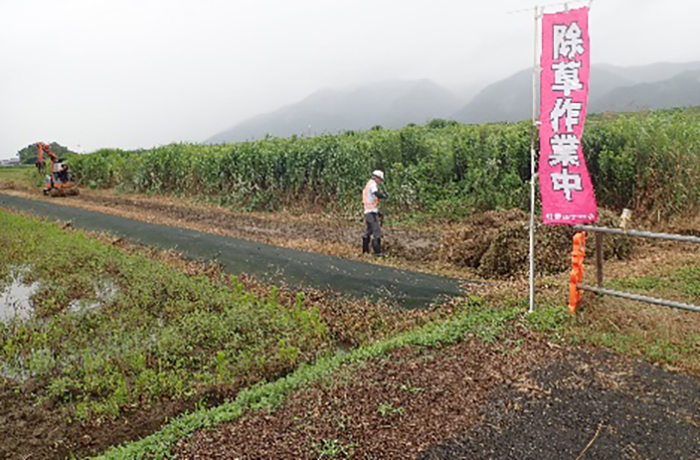

5月に実施しました「カワウコロニー捕獲のための交通規制」にご協力頂き有難う御座いました。堤防除草は揖斐川、長良川にて継続しております。
引き続きご協力をよろしくお願いします。
オオキンケイギクの駆除作業も進めています。

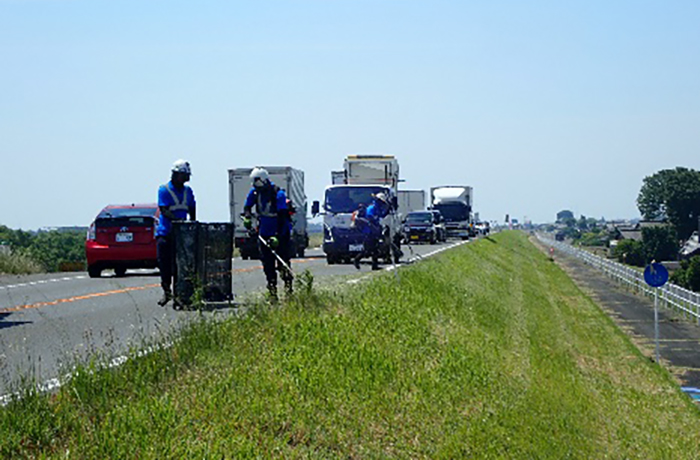

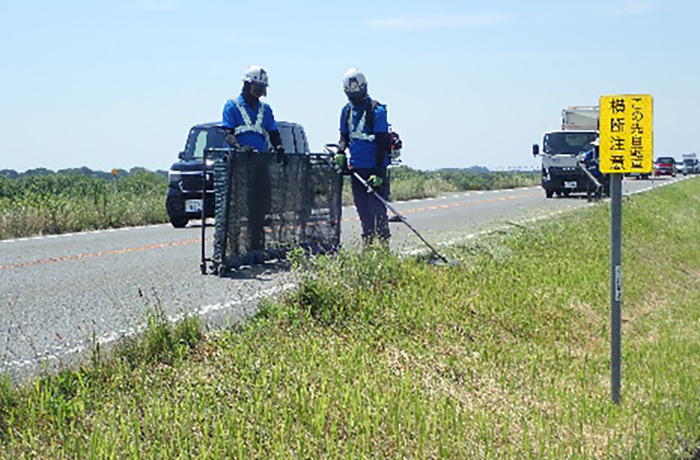

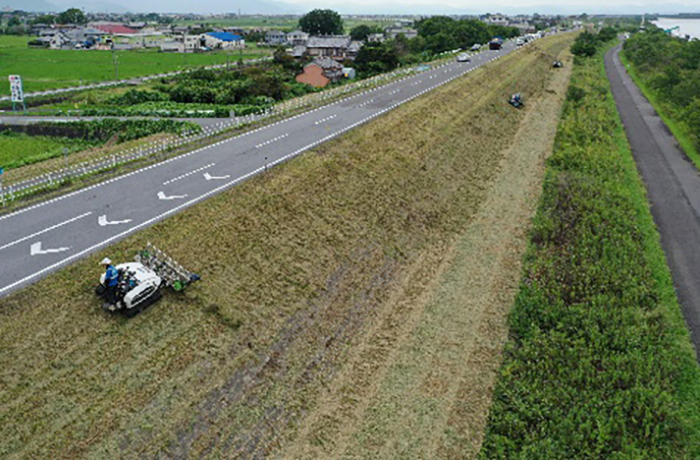

堤防除草作業と同時施工で県道・市道の占用区間の作業も進めています。

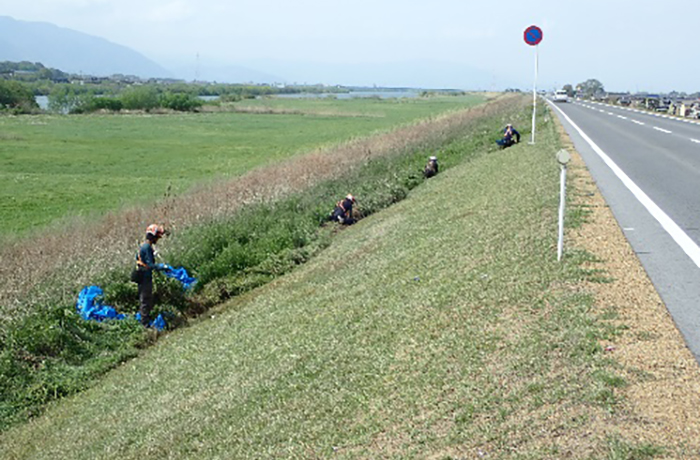

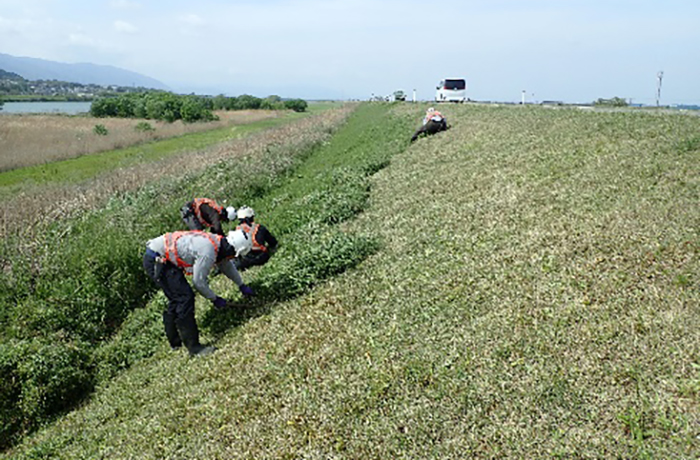

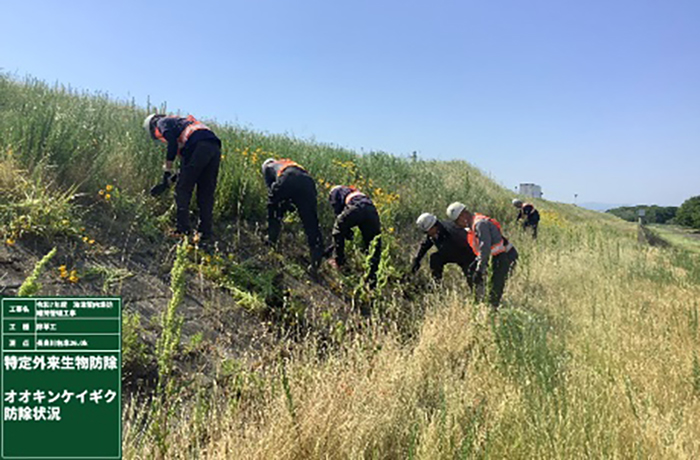

春刈では「オオキンケイギク」の駆除作業も行います。オオキンケイギクは「美しき侵略者」とも言われており、特定外来生物に指定されています。栽培、運搬、保管、販売、野外に放つことなどが禁止されています。

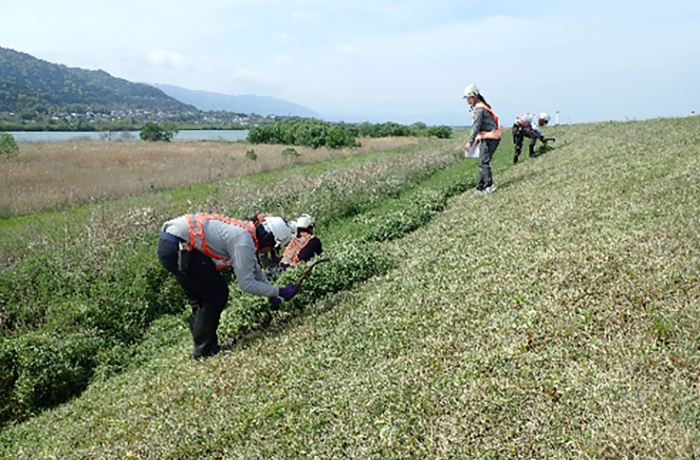

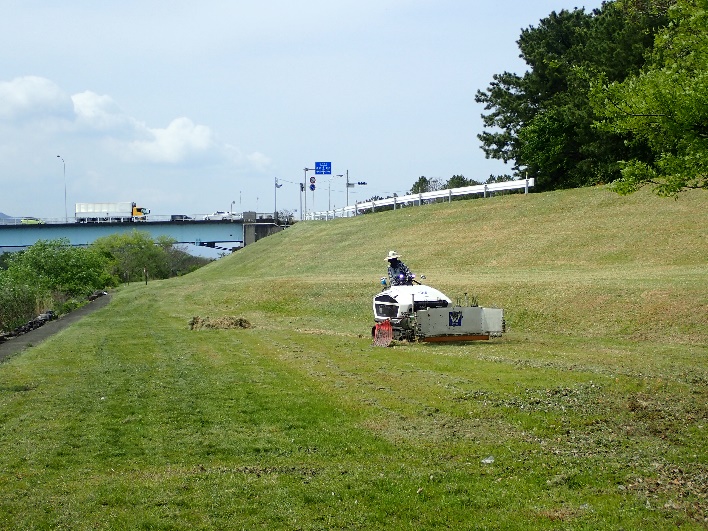

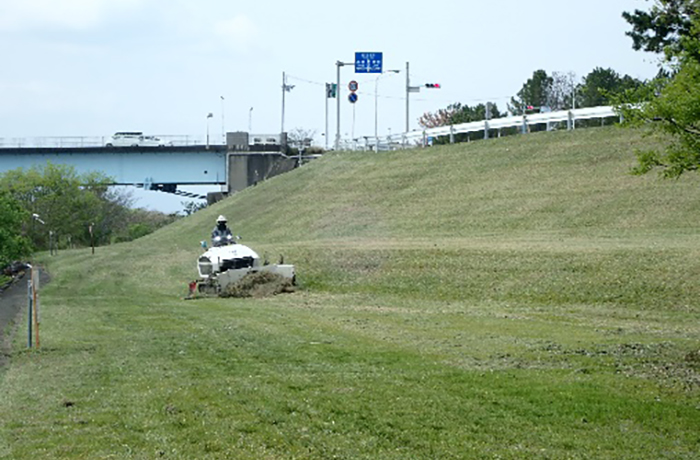

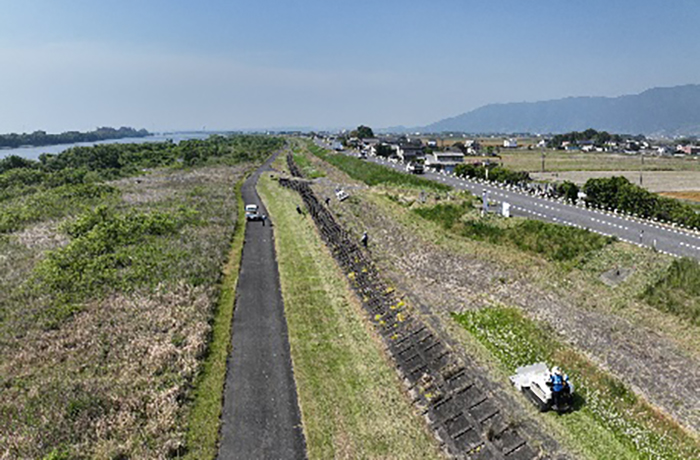

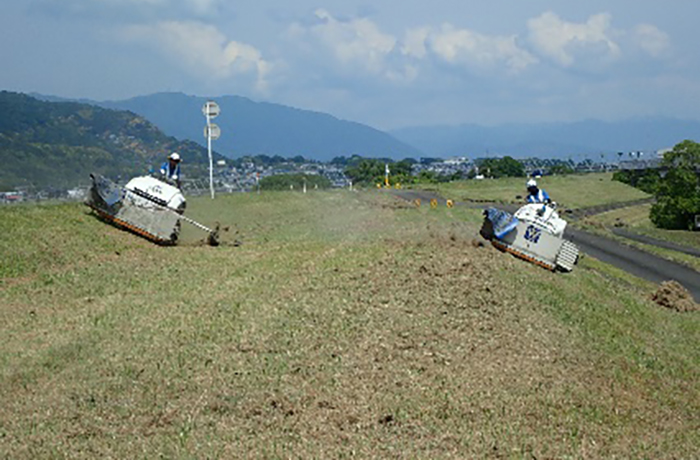

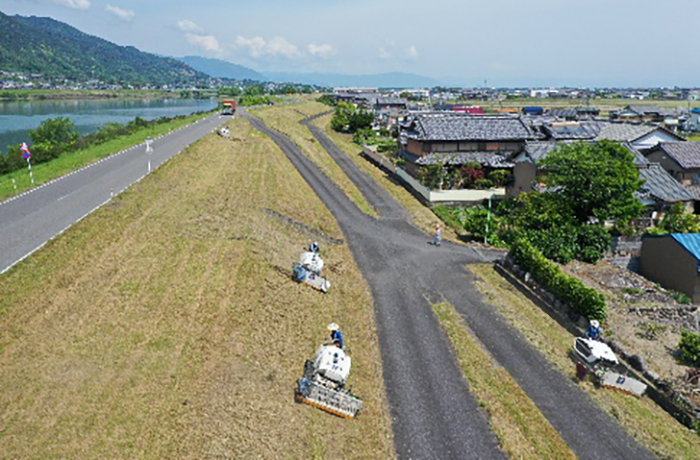

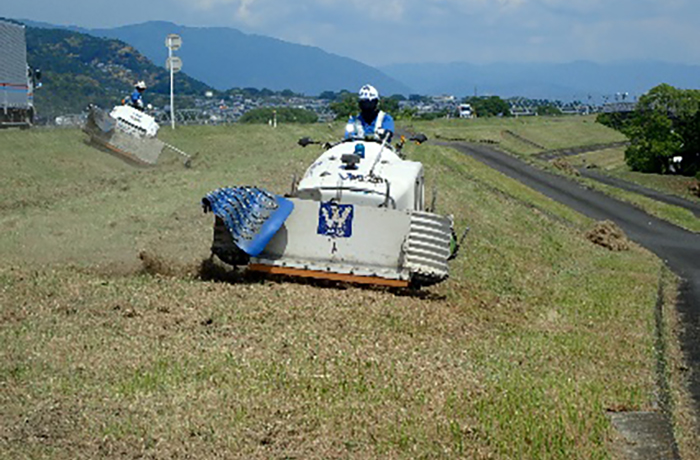

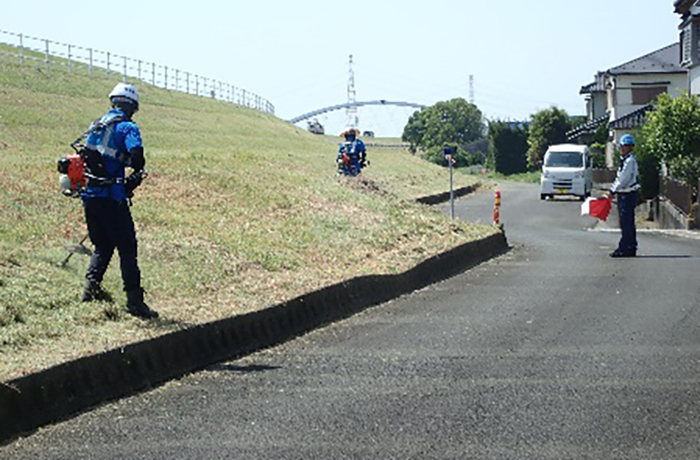

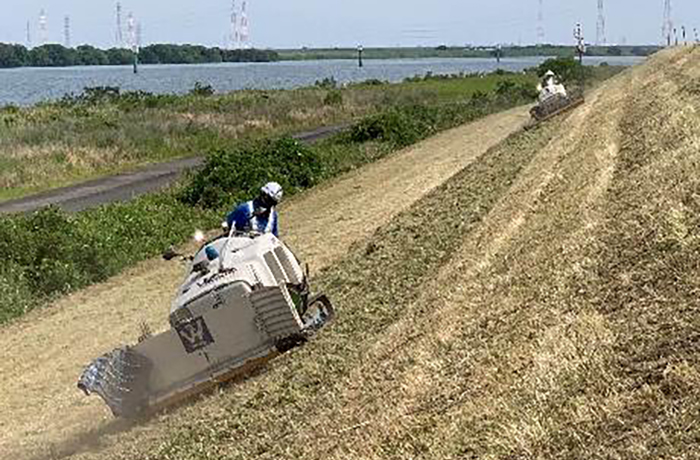

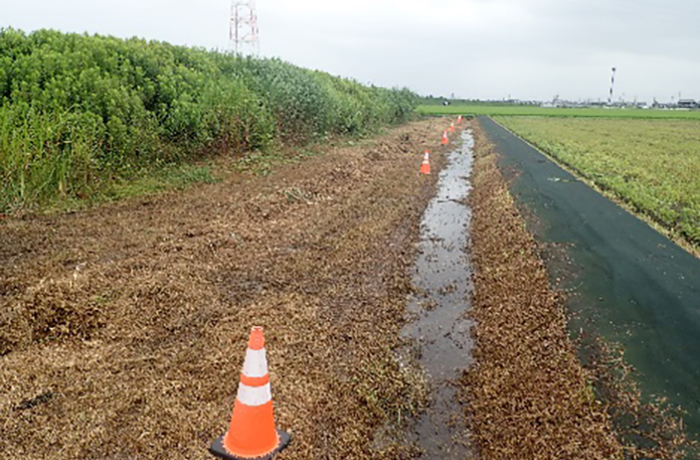

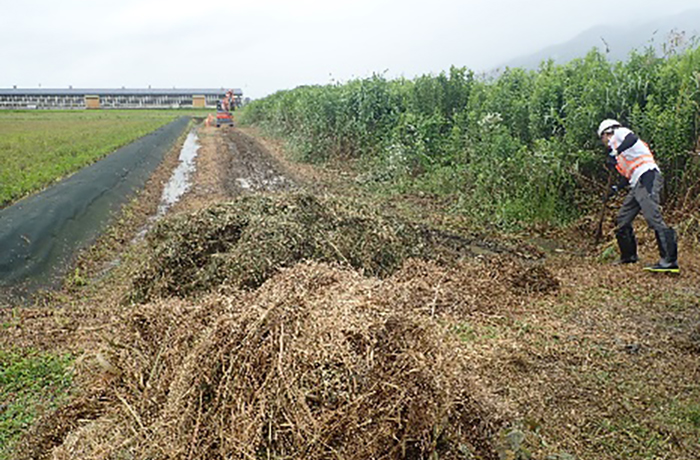

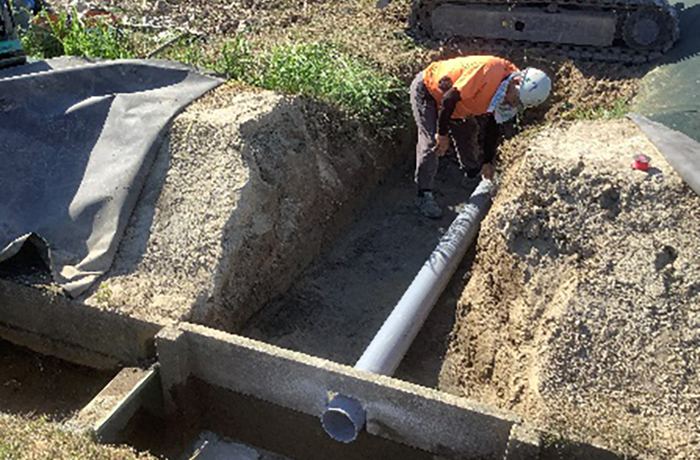

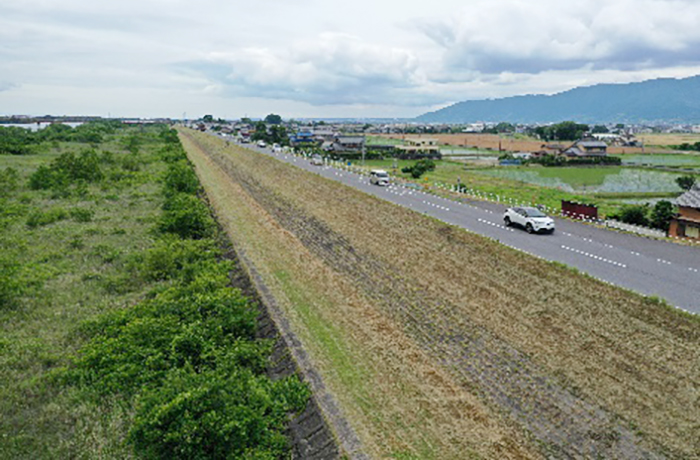

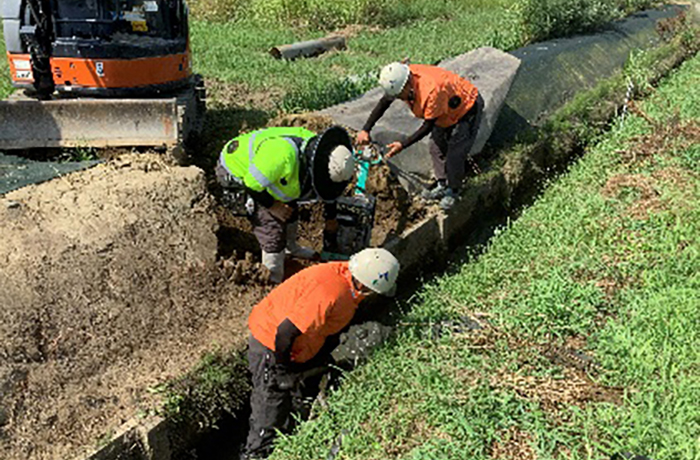

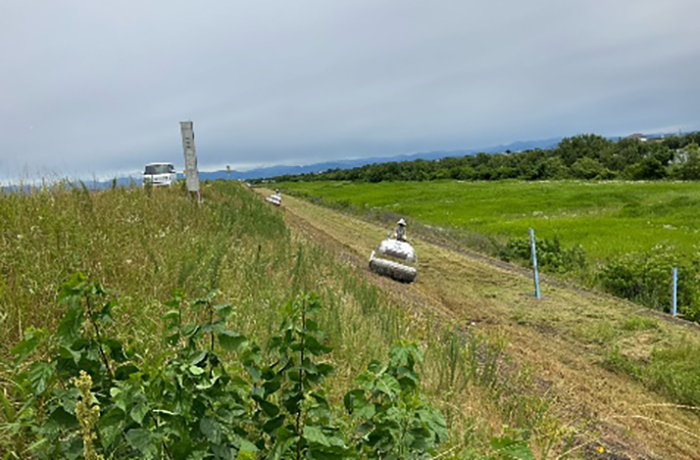

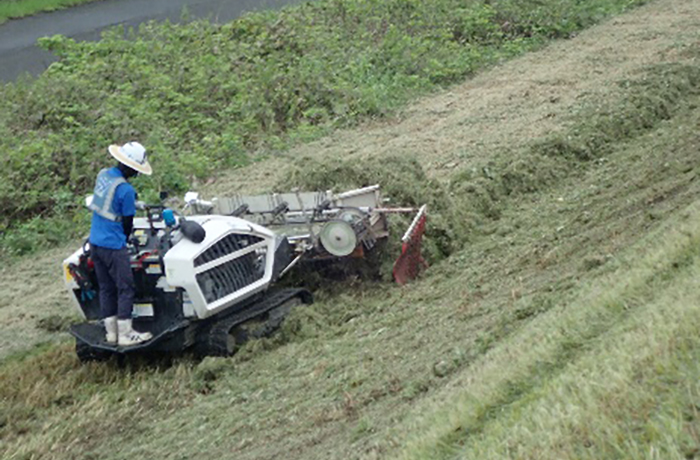

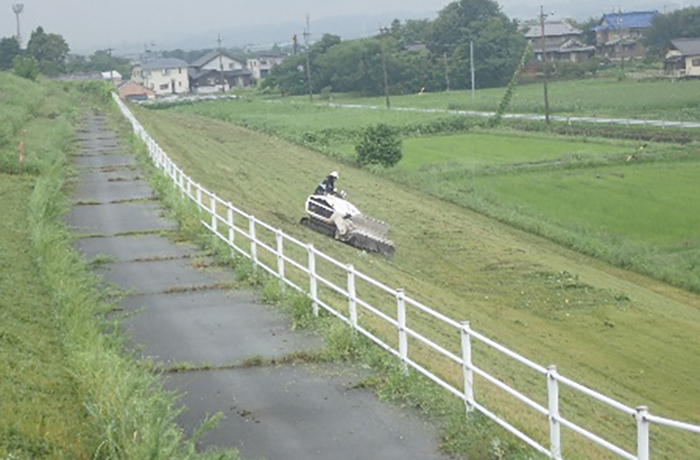

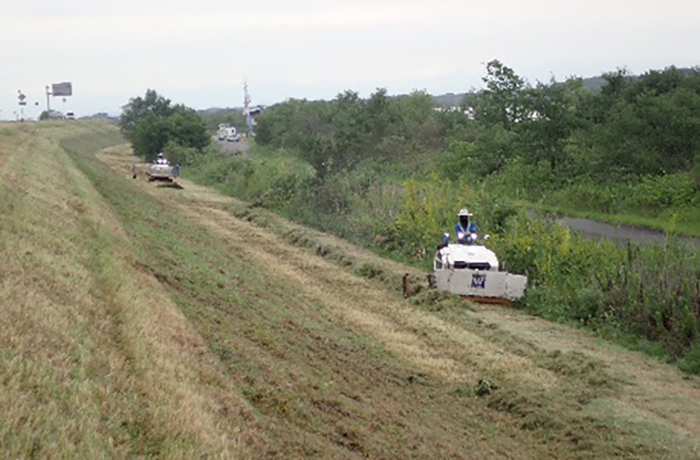

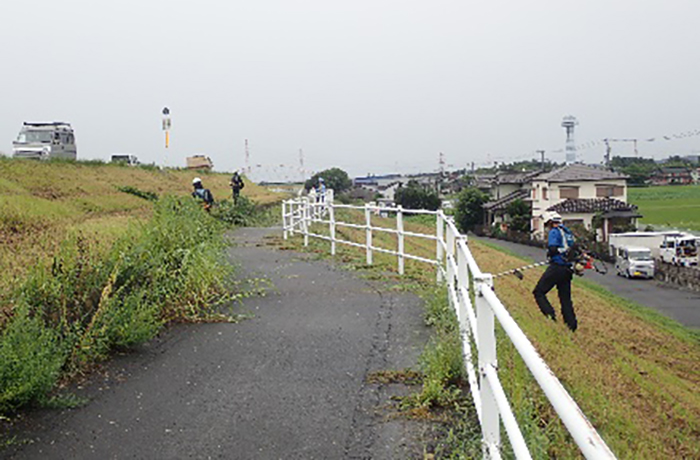

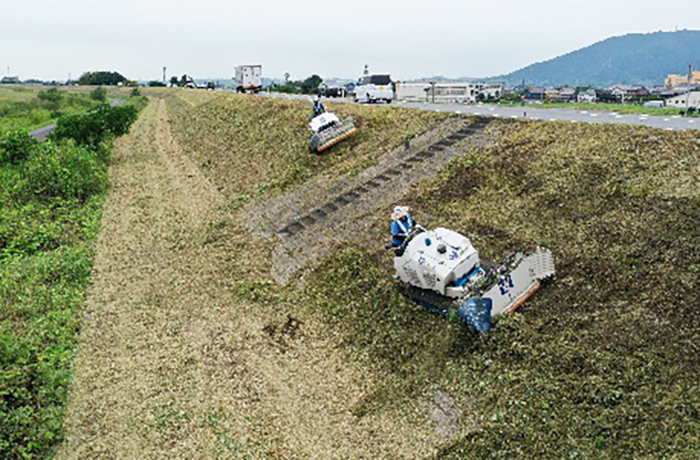

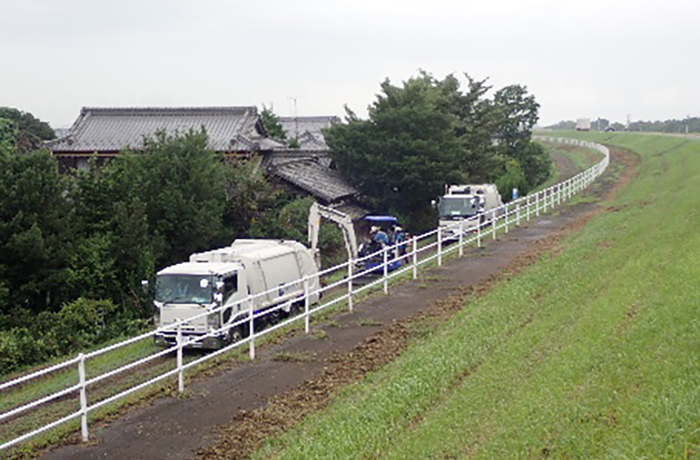

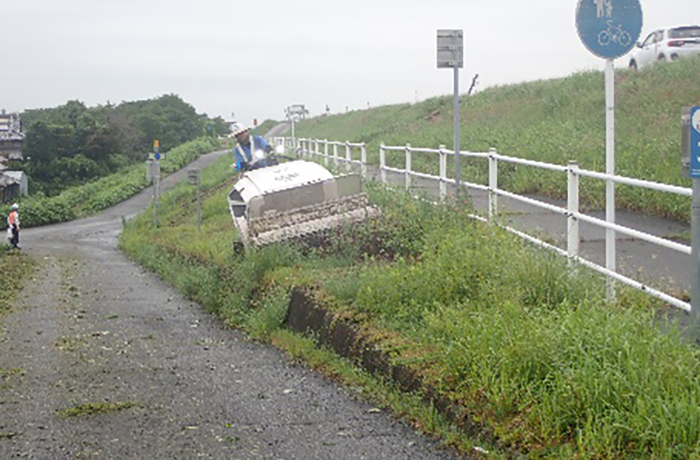

揖斐川左岸川裏集草作業。長良川右岸川表集草作業 除草後刈草を乾燥させ集草し搬出します。揖斐川の除草作業は完了しました。

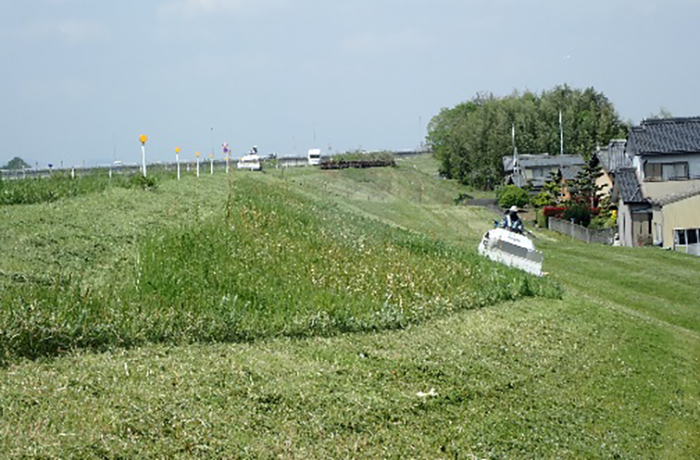

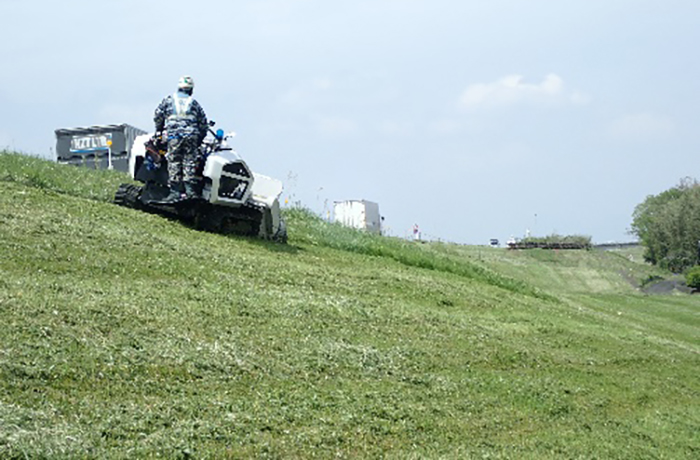

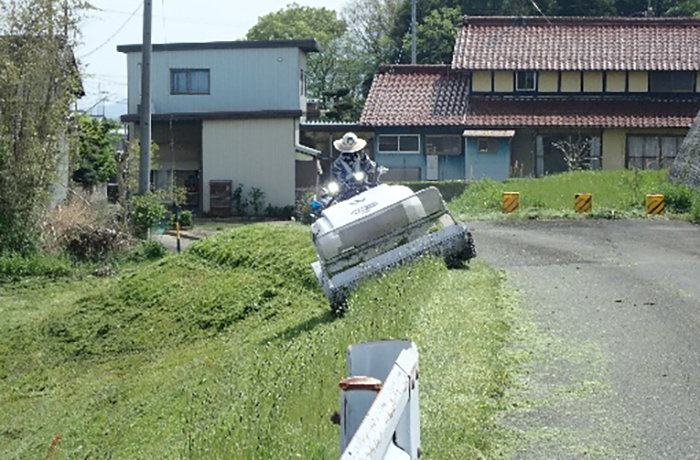

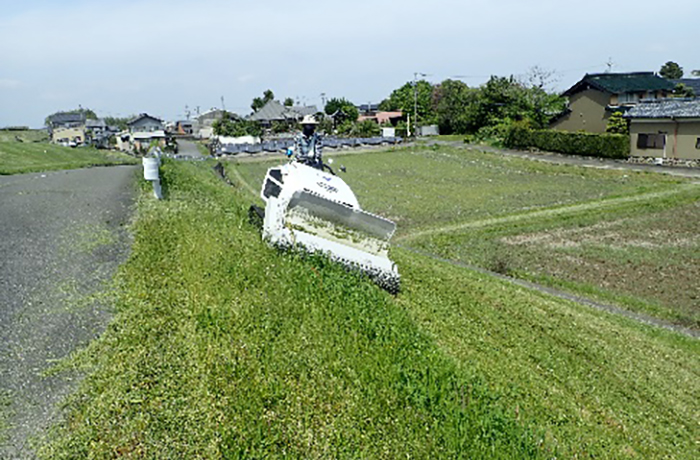

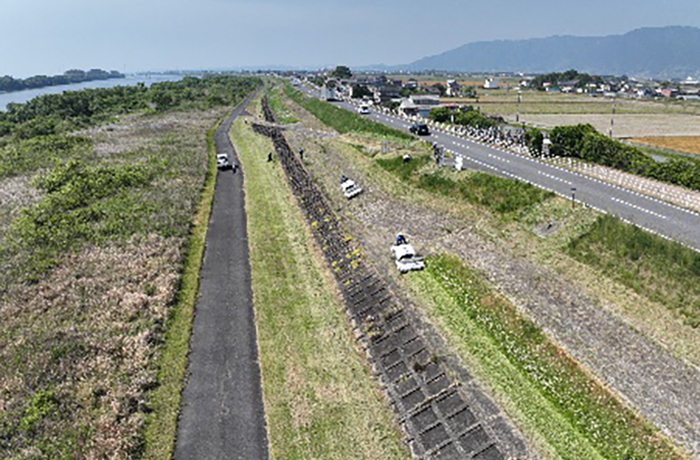

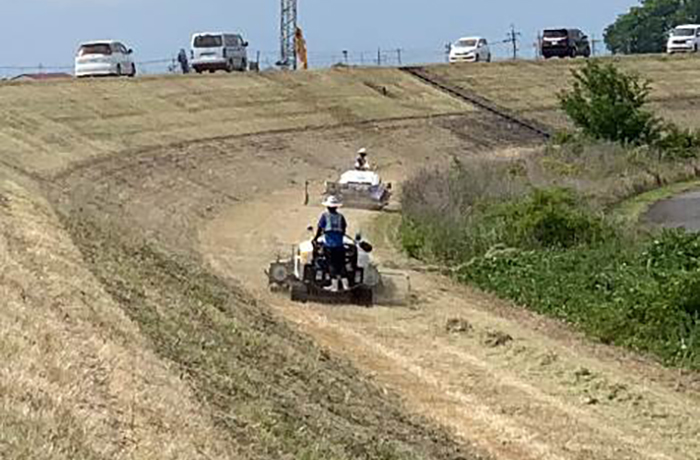

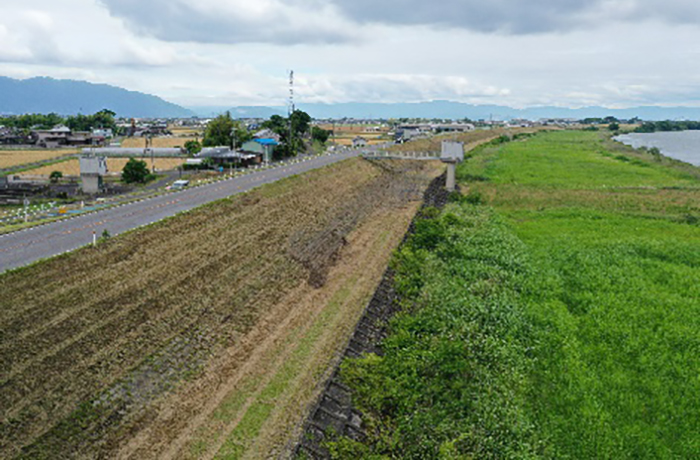

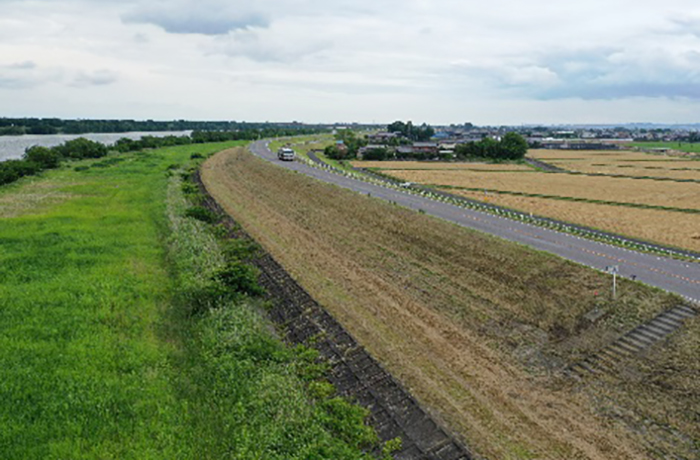

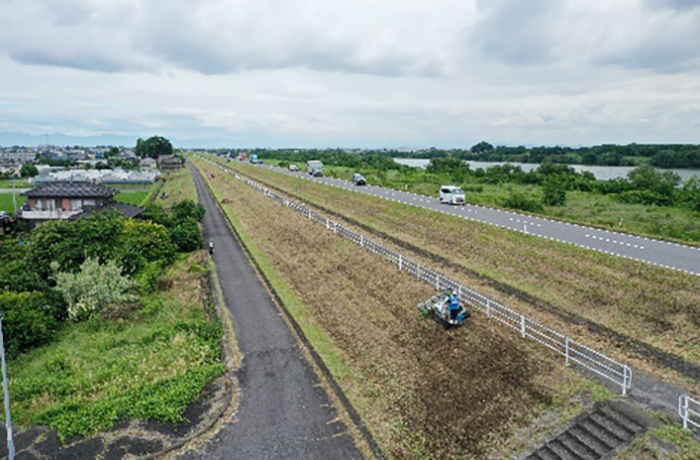

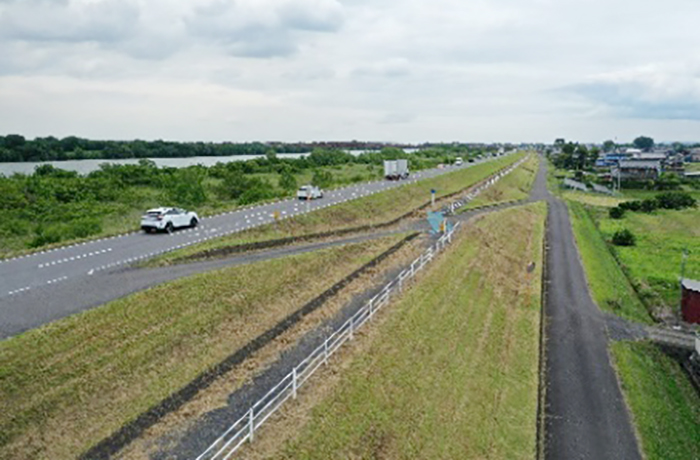

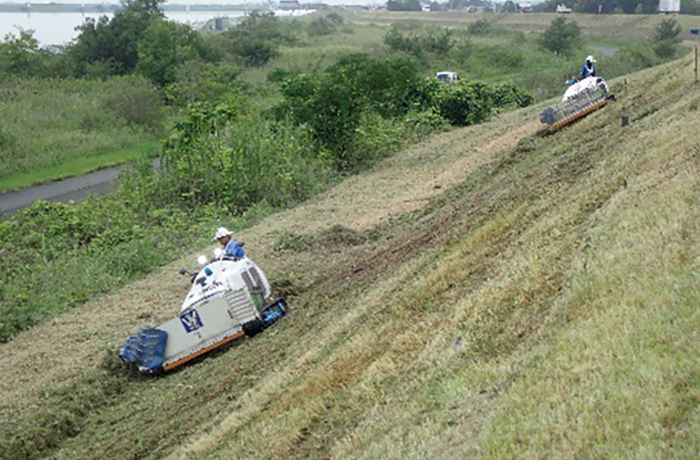

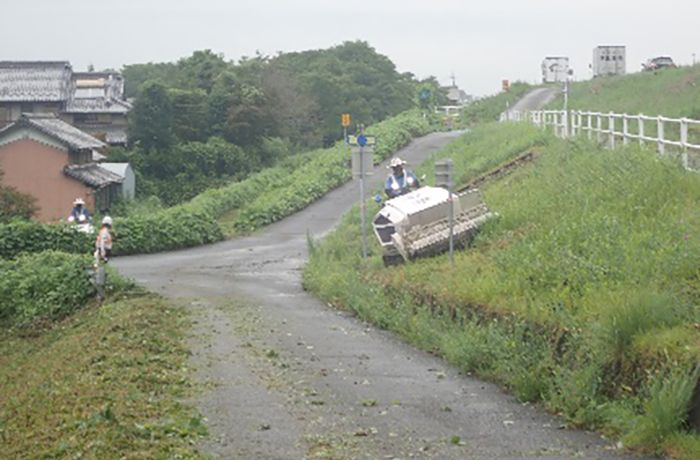

引き続き長良川の除草作業を進め、5月中に東海大橋から下流部の作業を完了しました。引き続き上流部の作業を進めて行きます。

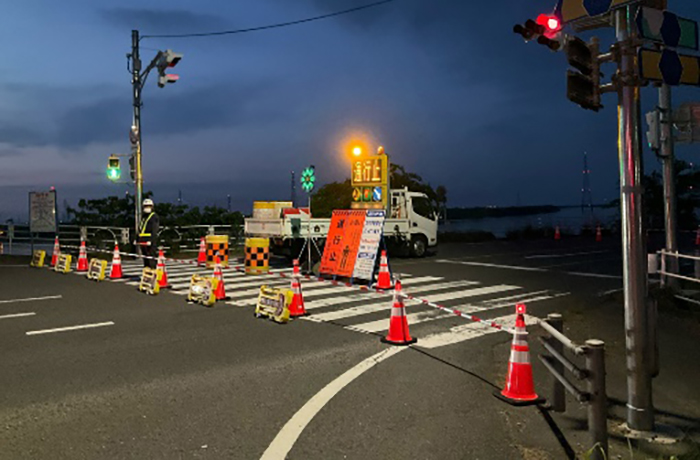

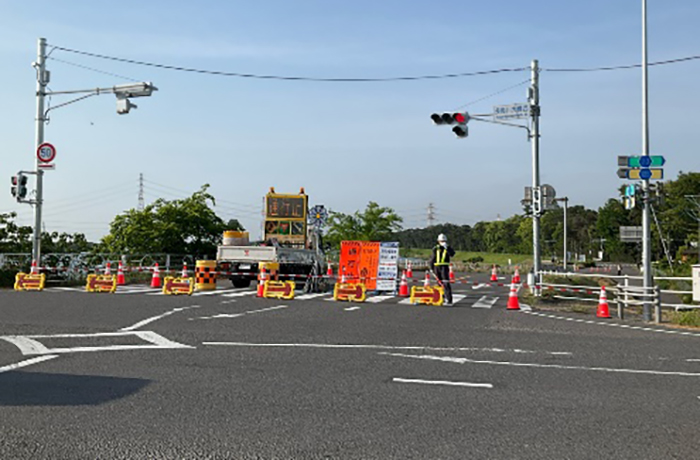

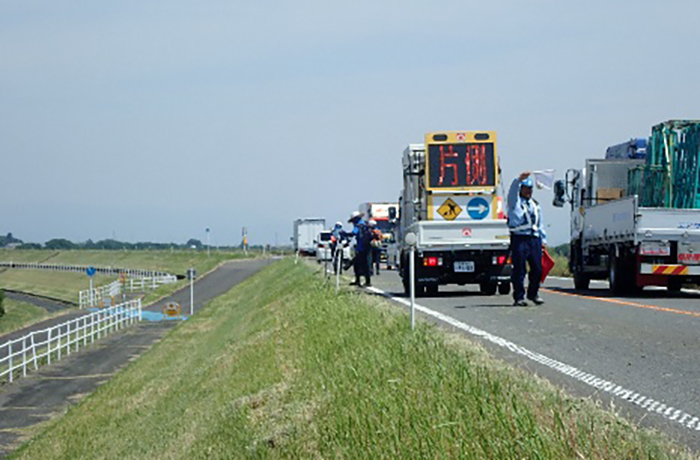

5月13日、20日と2回に亘りカワウコロニー捕獲作業を実施しました。時間通行規制にご協力ありがとうございました。
今年度の捕獲事業は完了しました。

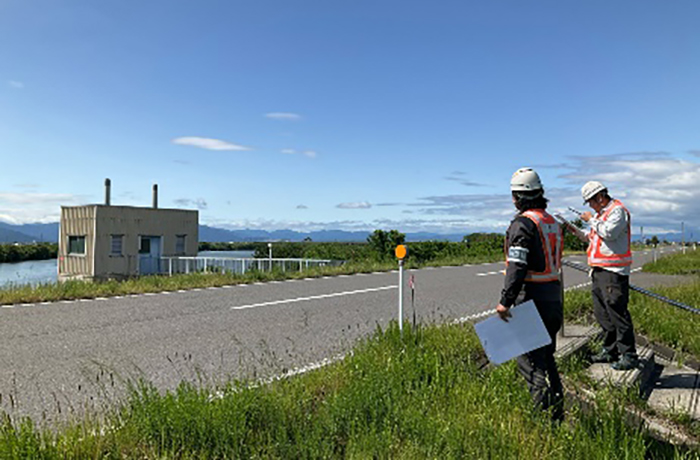

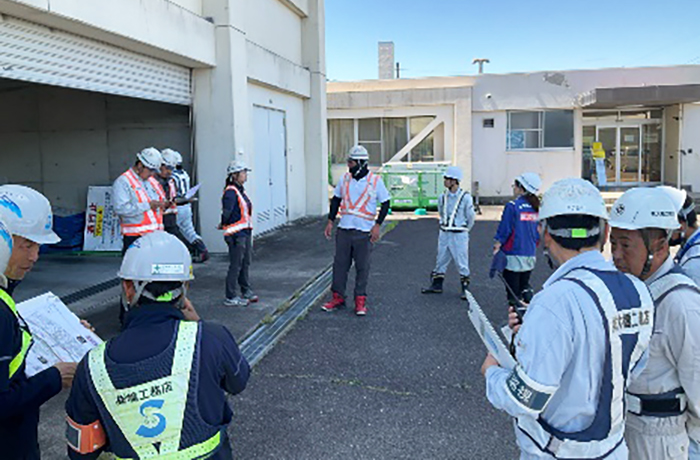

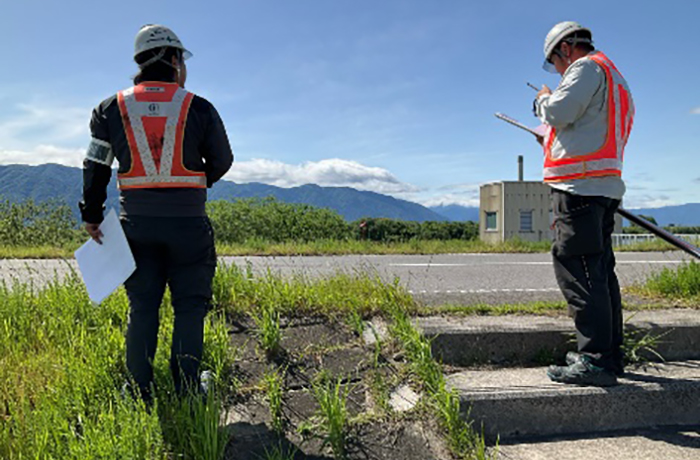

5月に真夏日を記録するなど暑い5月でした。そろそろ梅雨入り間近です。出水時の河川巡視に向け河川巡視訓練を実施しました。
巡視区域、巡視方法の確認や留意点など現地にて確認を行いました。
令和8年4月末

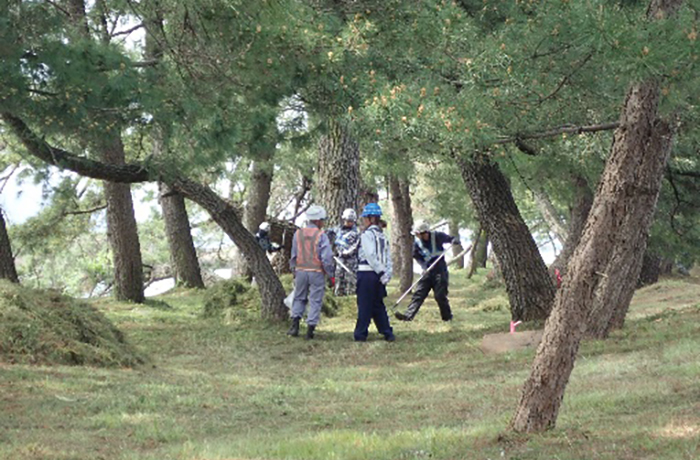

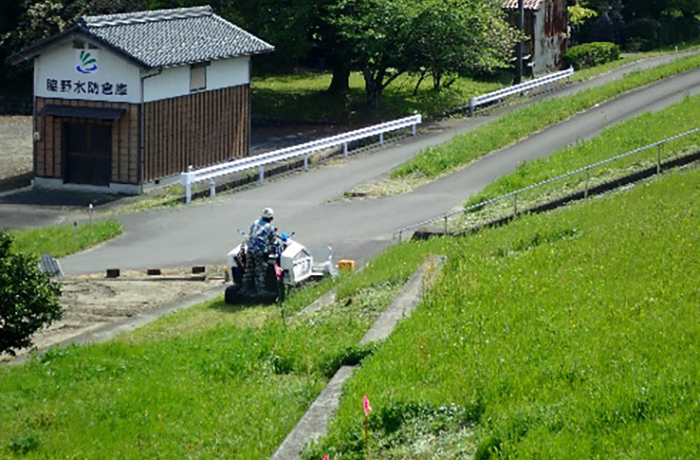

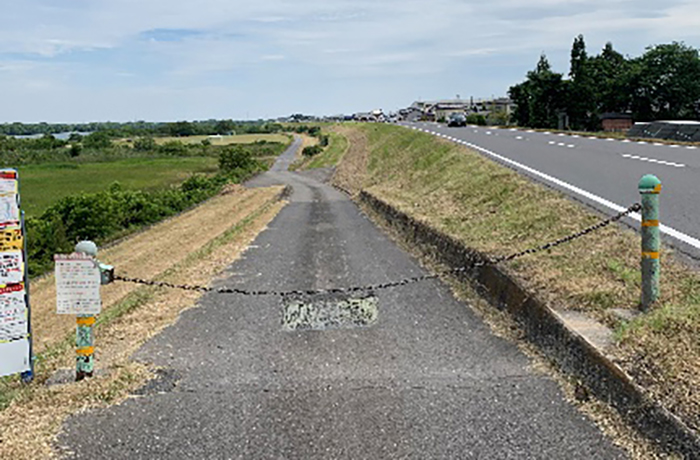

4月13日より揖斐長良中堤千本松原付近の除草から作業を開始しました。
カワウ駆除のため揖斐長良中堤の通行規制を実施します。規制看板に留意してください。
4月第2週より作業に着手しました。治水神社周辺から作業を始め上流へと進めて行きます。

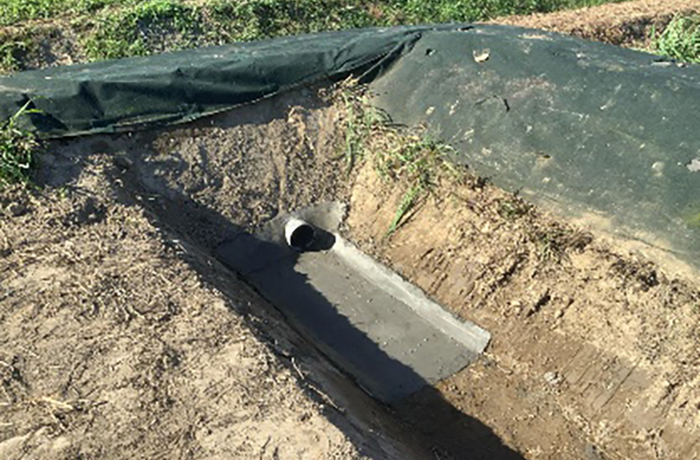

揖斐川左岸堤防養生工区間の作業
揖斐川左岸堤防除草作業
令和8年3月末
只今準備中です。工事中のご協力よろしくお願いいたします。

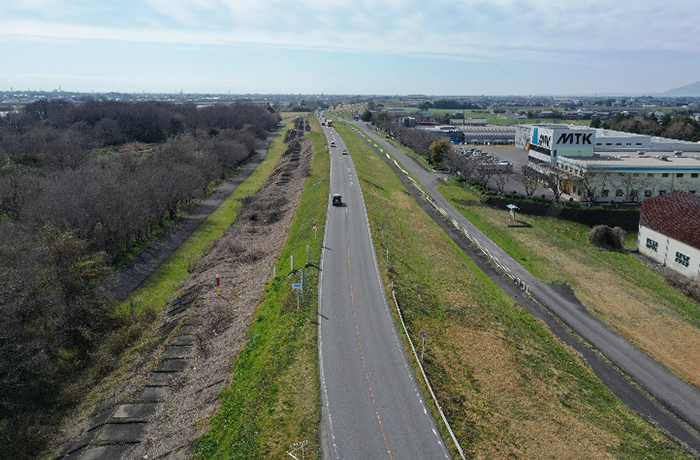

長良川右岸大藪大橋下流 着手前

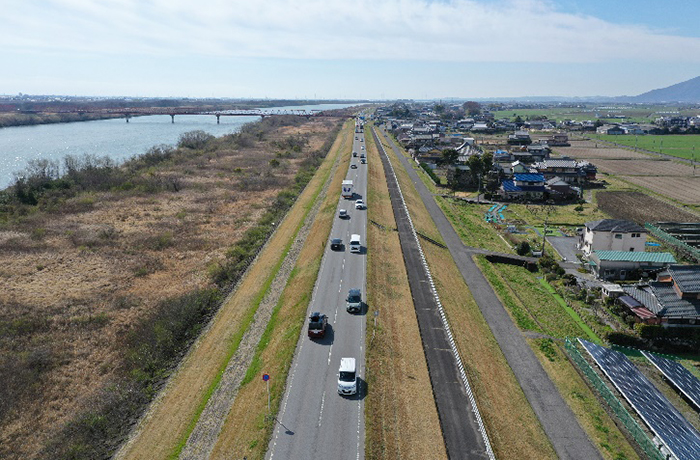

長良川右岸南濃大橋上流 着手前

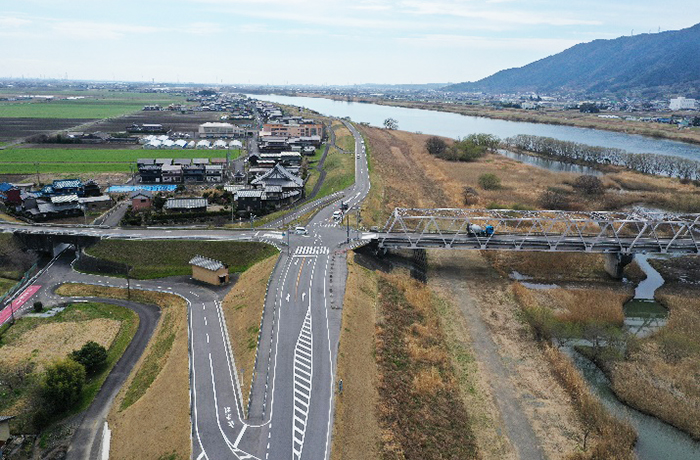

長良川右岸東海大橋上流 着手前
長良川右岸長良川大橋上流 着手前

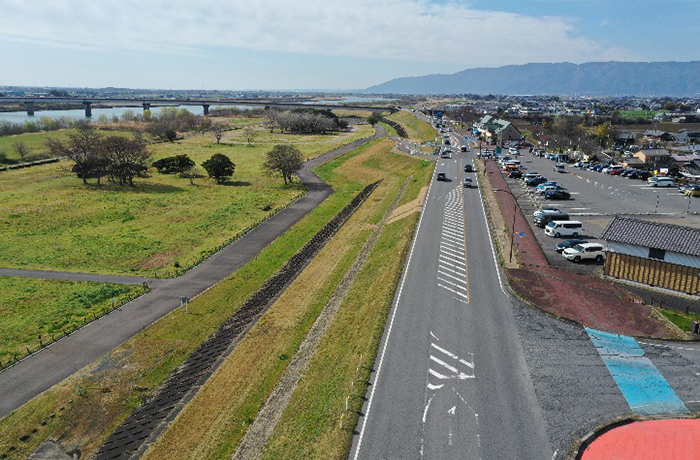

長良川・揖斐川中堤 千本松原 着手前

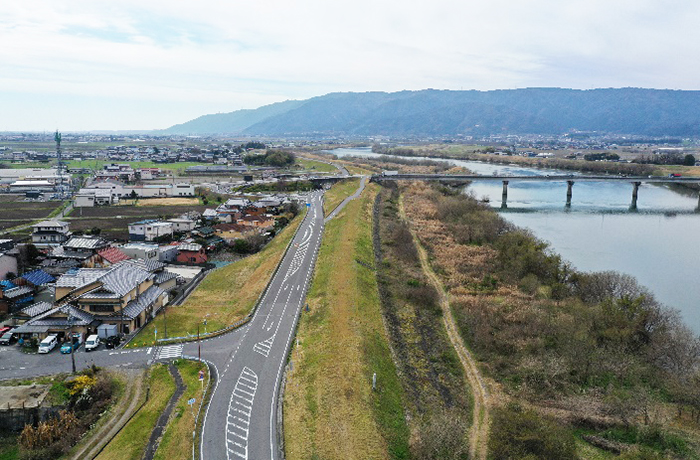

揖斐川左岸今尾橋下流 着手前

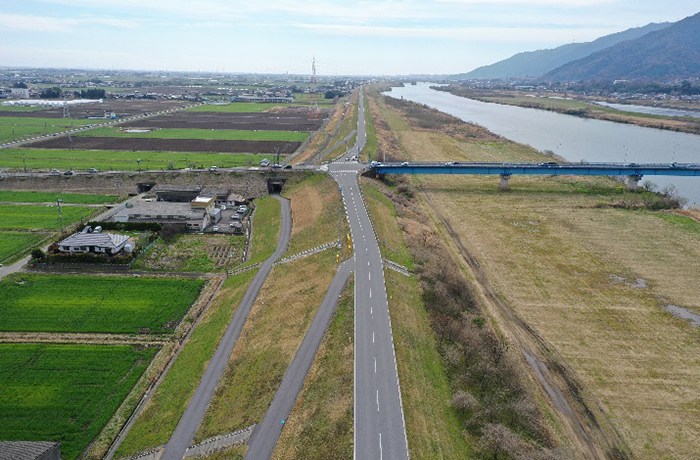

揖斐川左岸福岡大橋下流 着手前

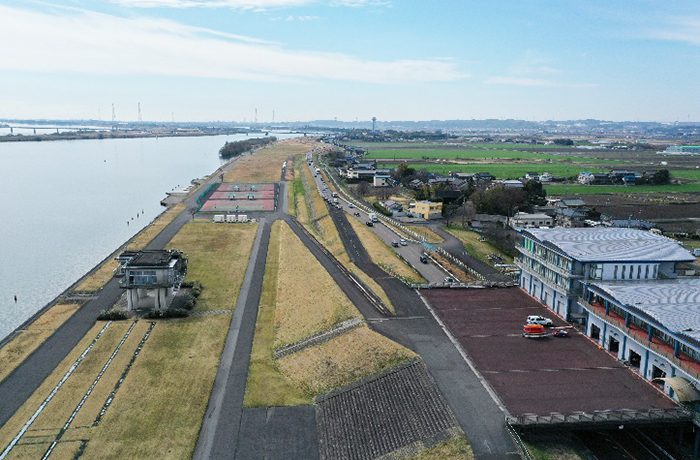

揖斐川左岸海津橋下流 着手前

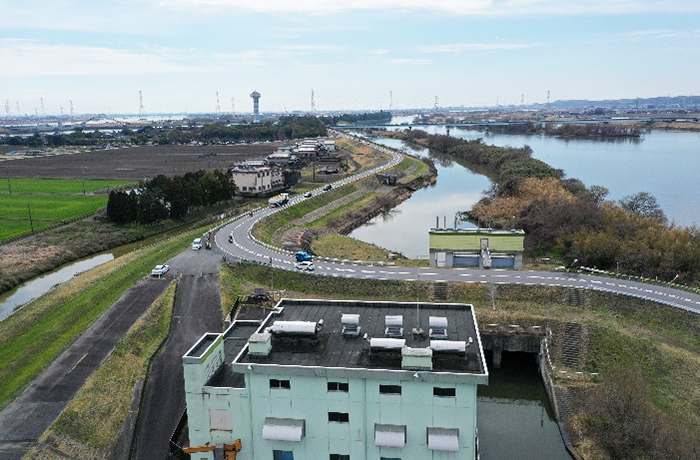

揖斐川左岸高須排水機場上流 着手前
揖斐川左岸大江排水機場下流 着手前
