施工中案件WORK IN PROGRESS

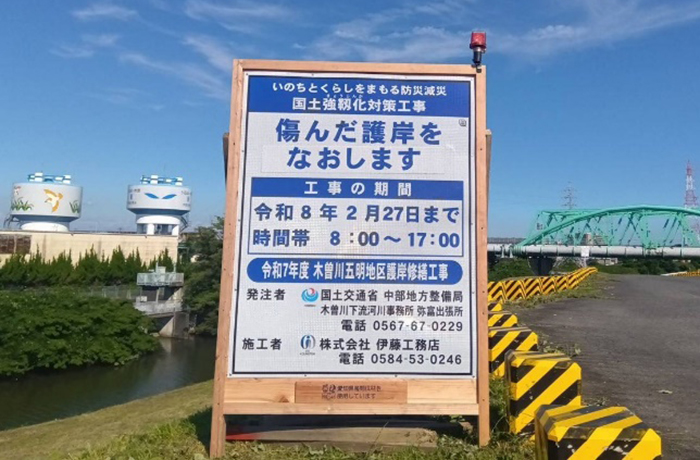

令和7年度 木曽川五明地区護岸修繕工事

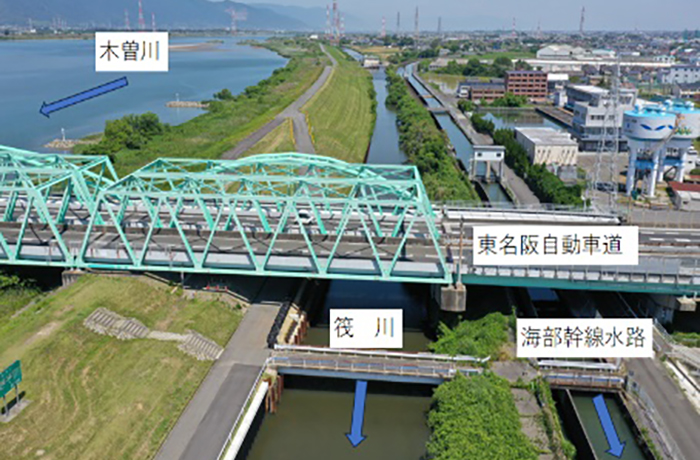

- 施工場所
- 愛知県愛西市葛木町~弥富市五明町
- 工期
- 令和7年7月1日~令和8年2月27日
- 工事内容
-
【五明工区】

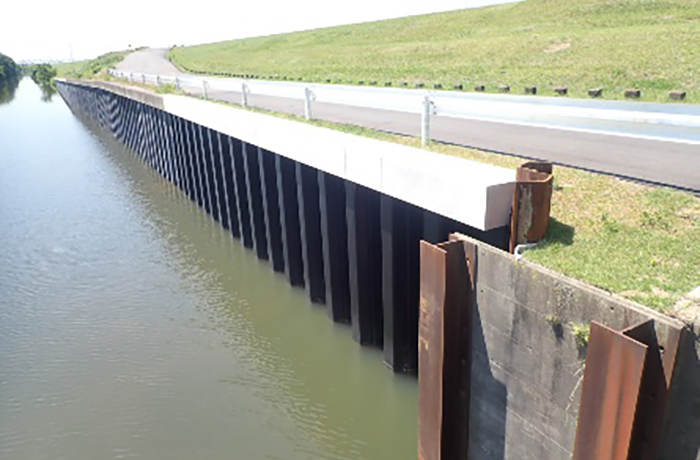

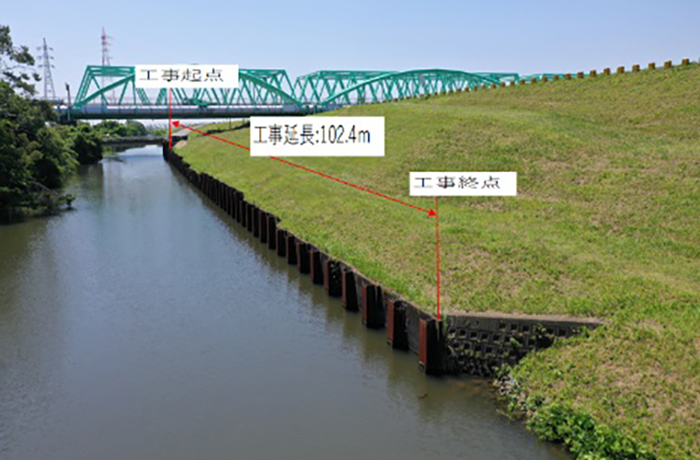

河川土工1式 矢板護岸工1式(工事延長102.4m)
構造物撤去工1式 仮設工1式
【葛木工区】
堤防養生工1式 仮設工1式

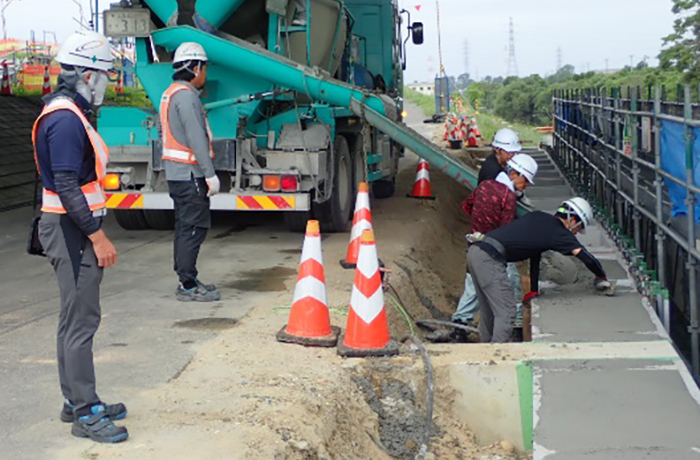

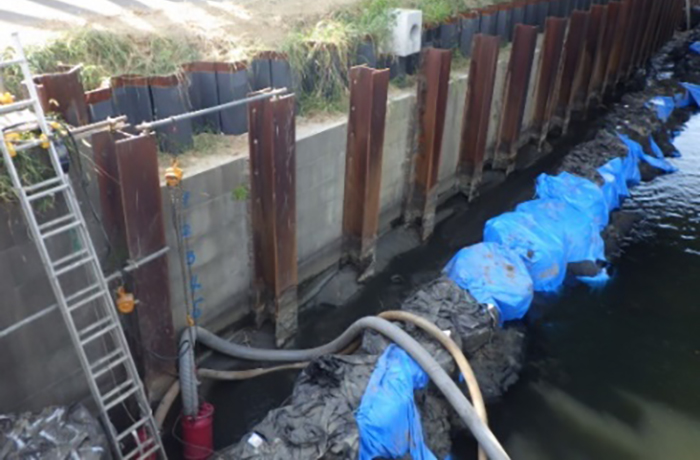

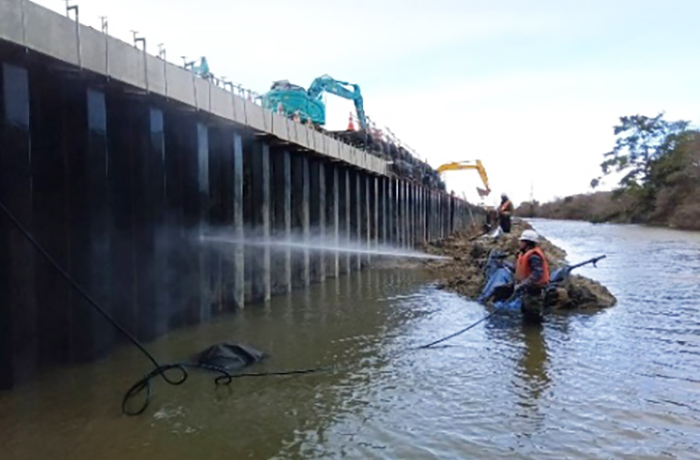

既設H鋼撤去後の矢板清掃。最後の笠コンクリートを打設。

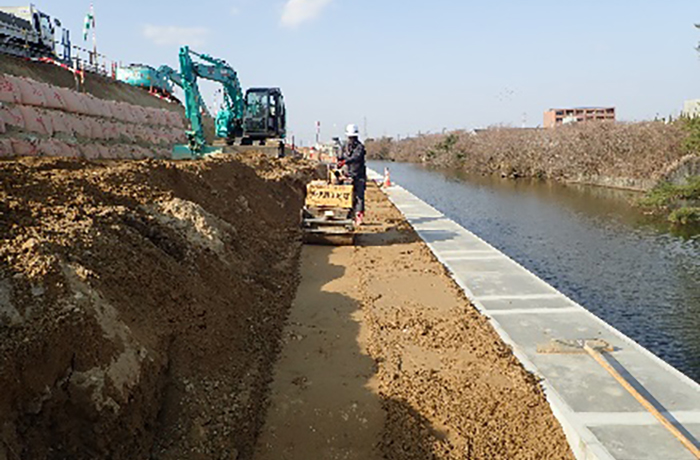

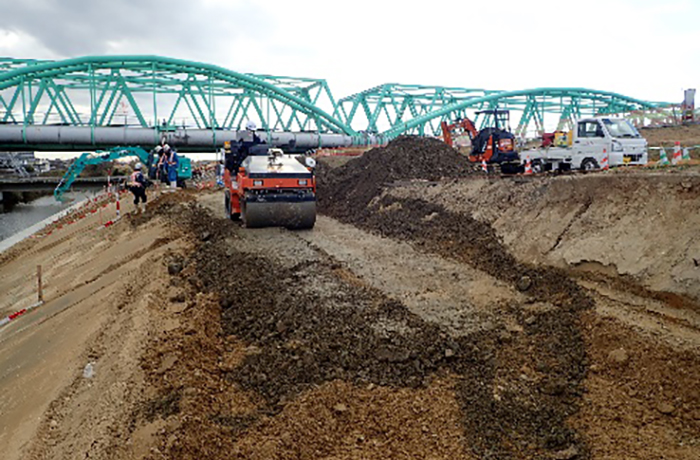

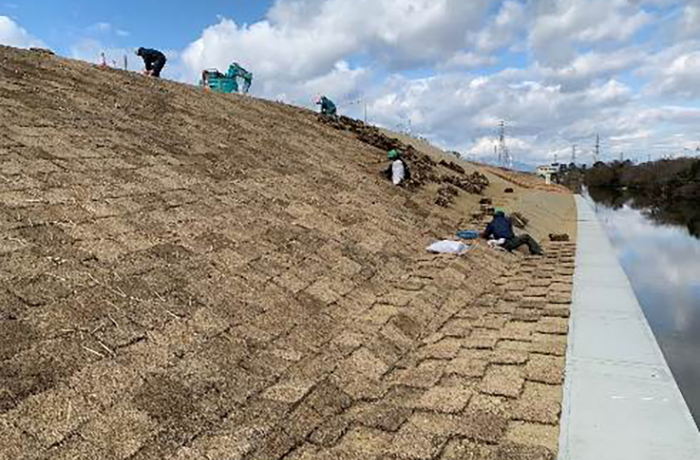

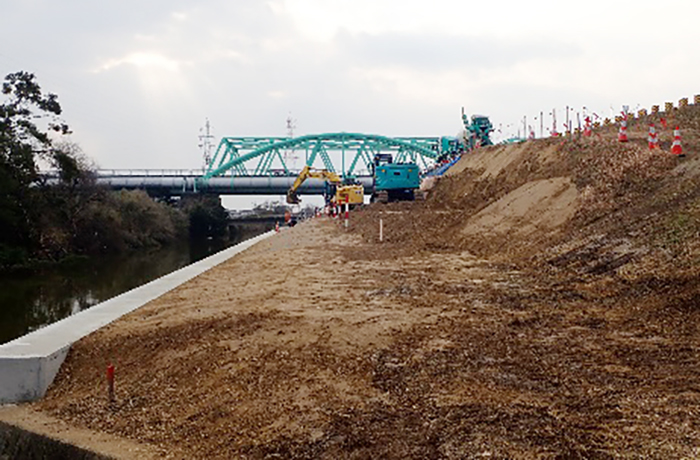

笠コンクリートの施工が完了した区域から盛土工の施工、法面仕上げを進めて行きます。

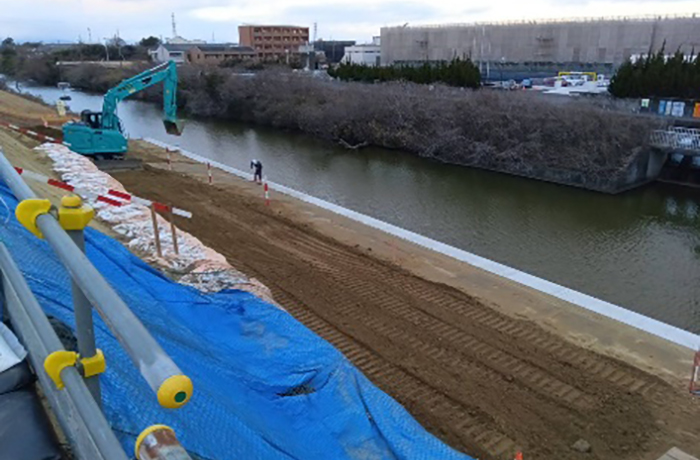

笠コンクリートの施工が完了 埋戻し作業を進めて行きます。

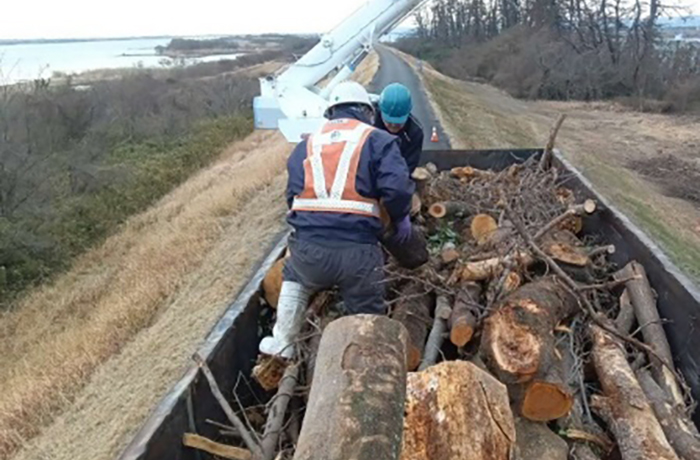

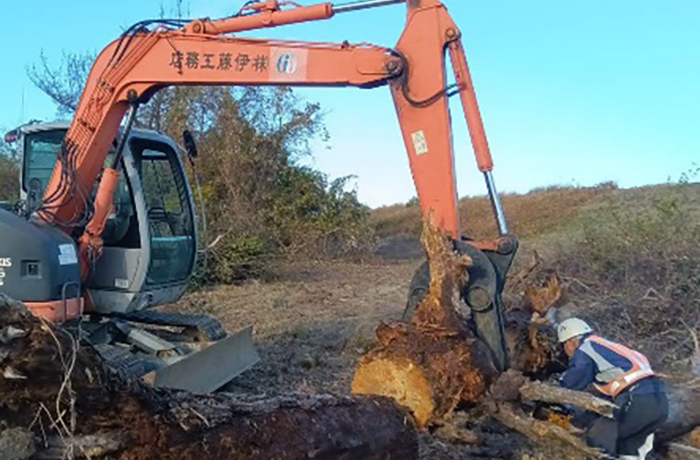

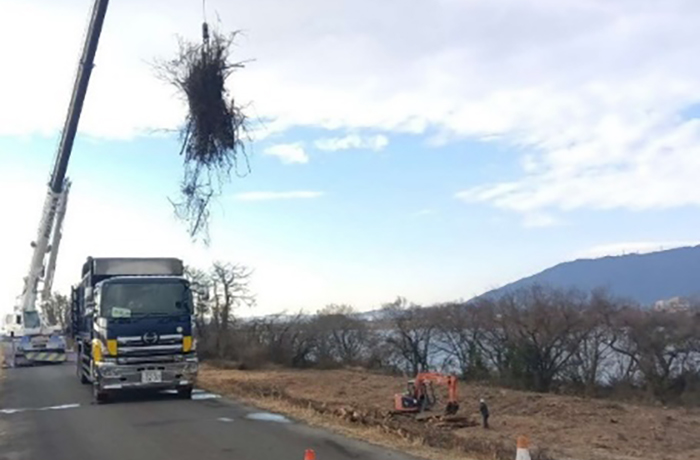

葛木工区の伐採木の搬出が完了しました。堤防道路の通行止めにご協力いただき有難うございました。

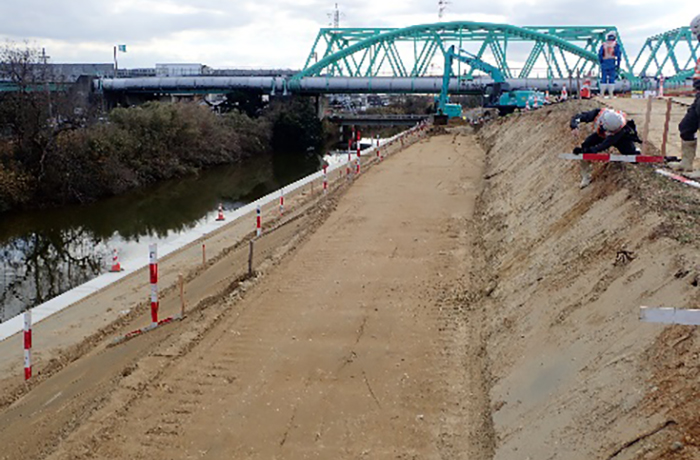

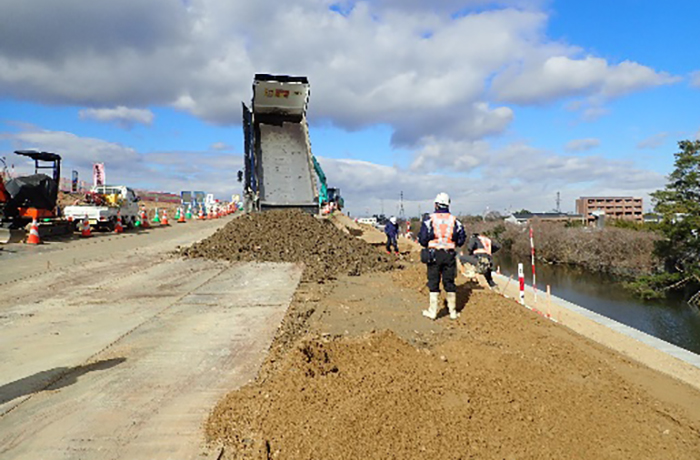

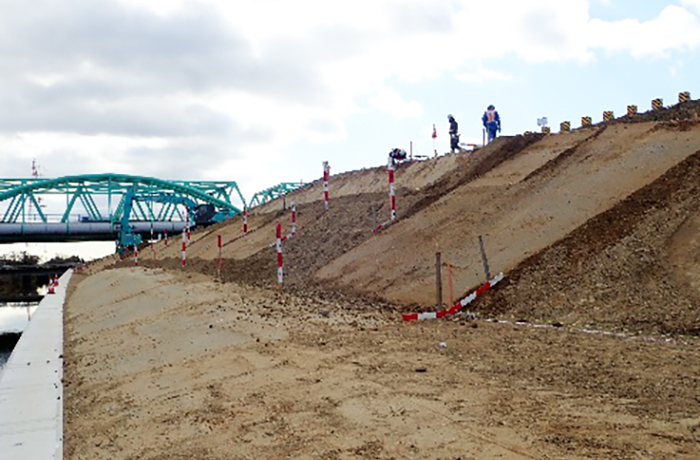

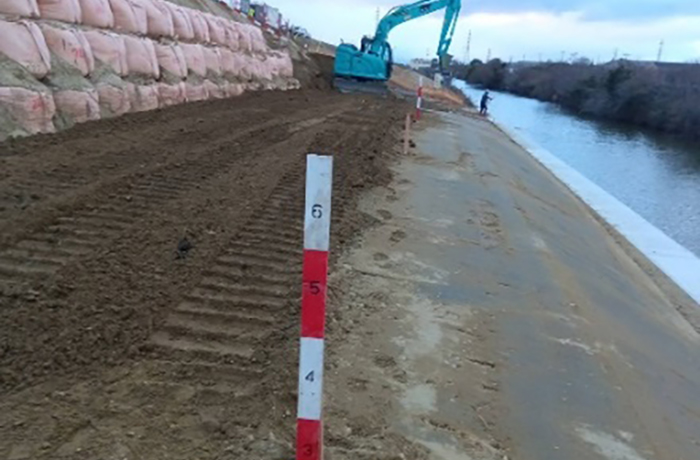

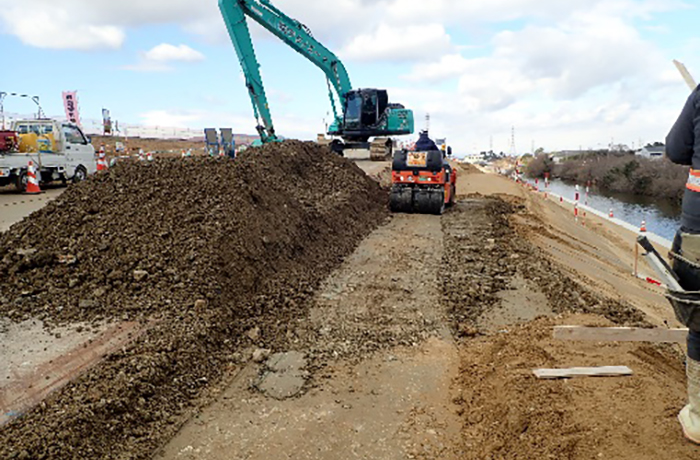

河川土工(埋戻し・堤防復旧)堤防開削土を利用し堤防の復旧作業と法面仕上げ作業を進めています

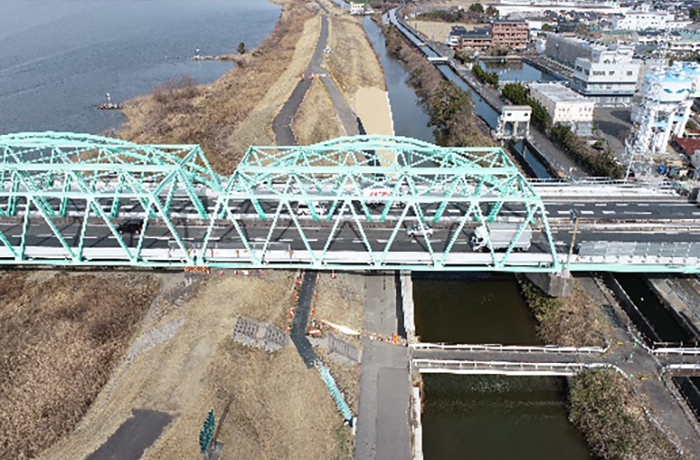

令和8年1月末

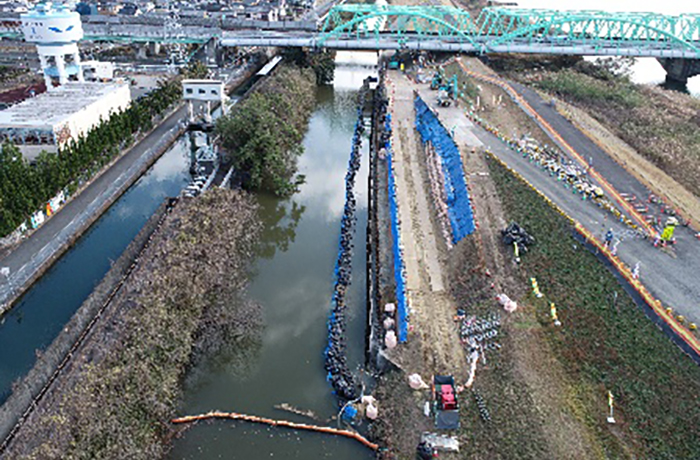

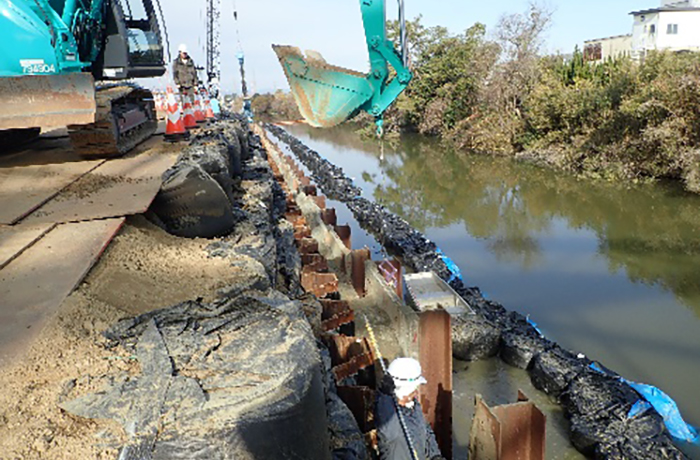

既設護岸のH鋼撤去が完了し仮締切用大型土のうの撤去が完了しました。

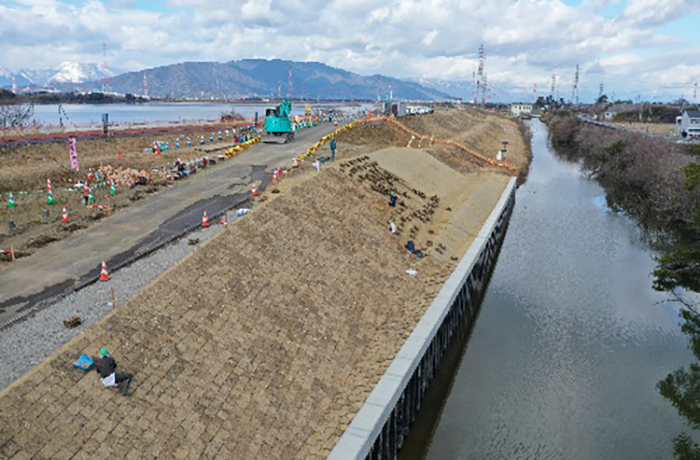

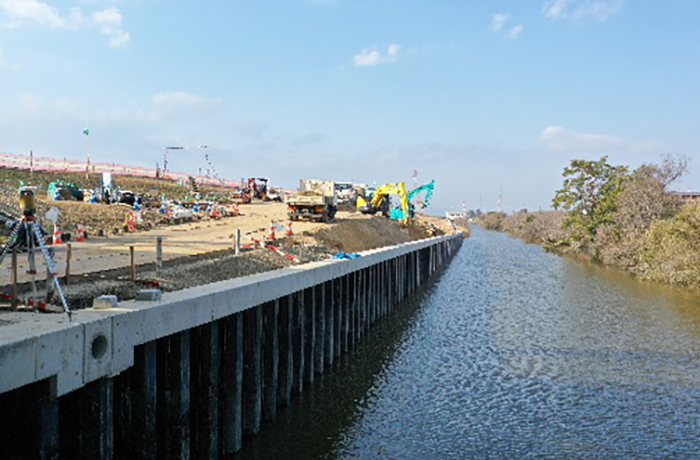

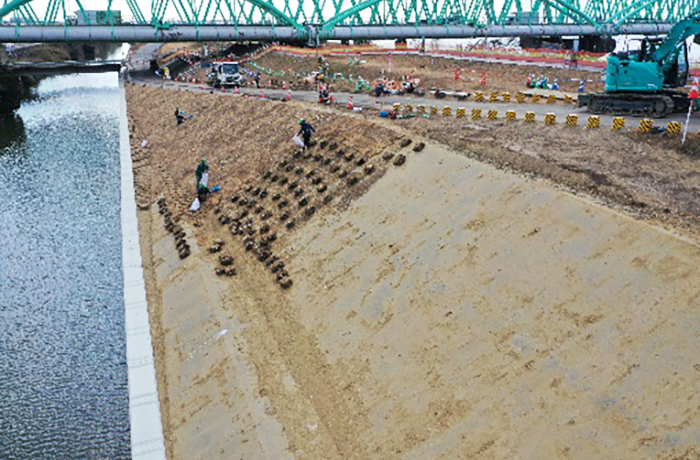

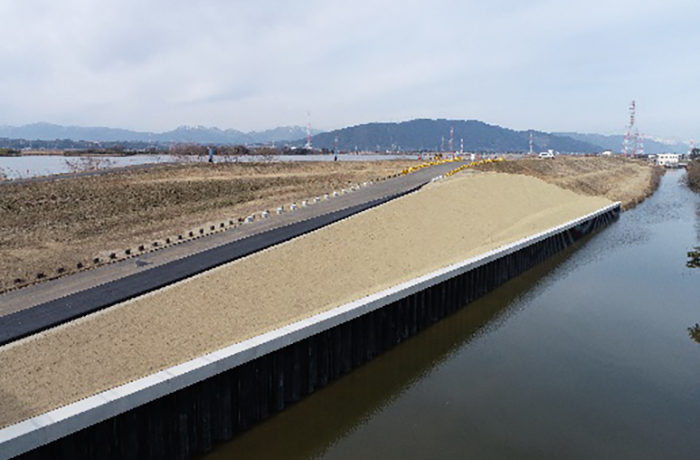

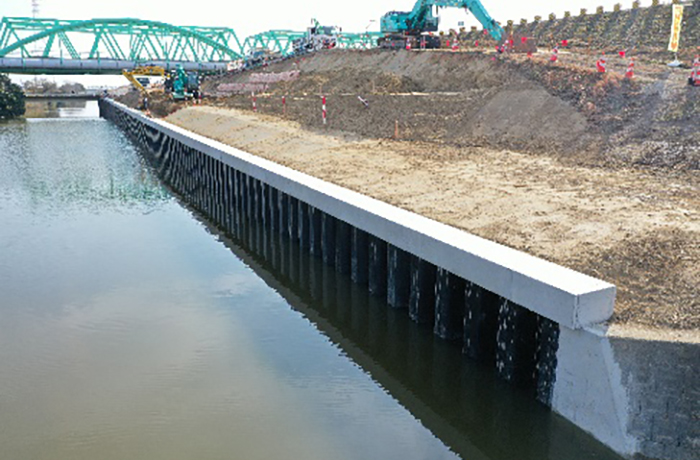

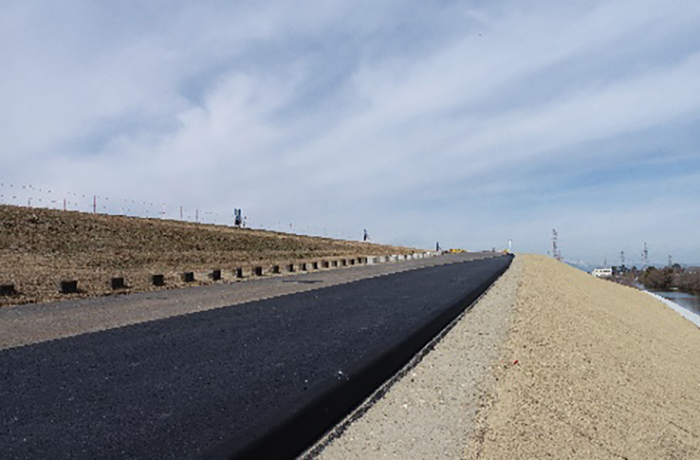

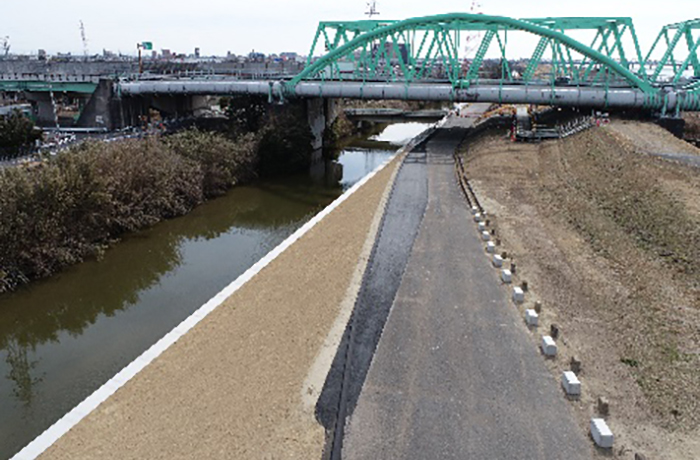

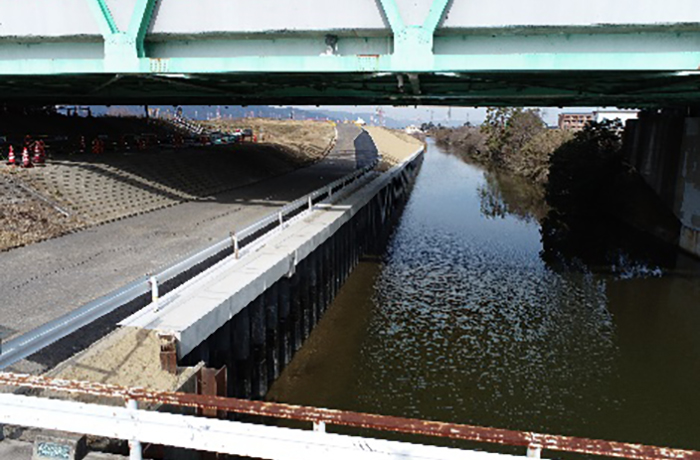

笠コンクリートの施工も完了し河川土工(埋戻し・堤防復旧)も完了しました。張芝工も進めます。
既設護岸のH鋼撤去が完了し仮締切用大型土のうの撤去が完了しました。
笠コンクリートの施工も完了し河川土工(埋戻し・堤防復旧)も完了しました。張芝工も進めます。

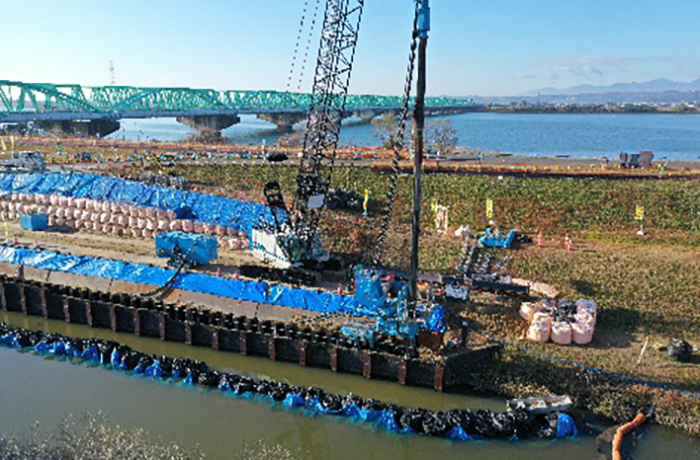

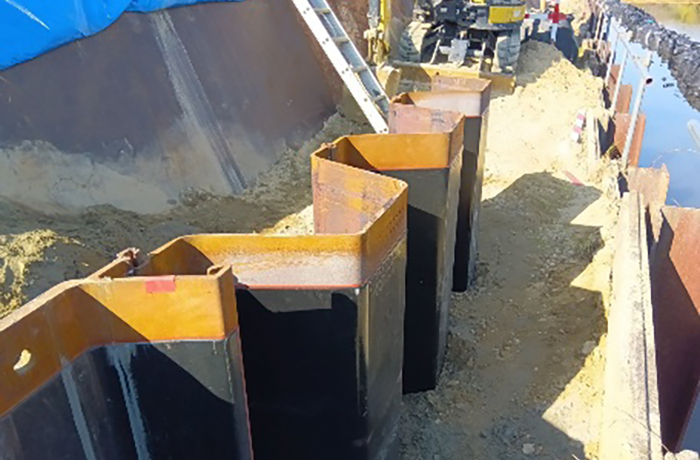

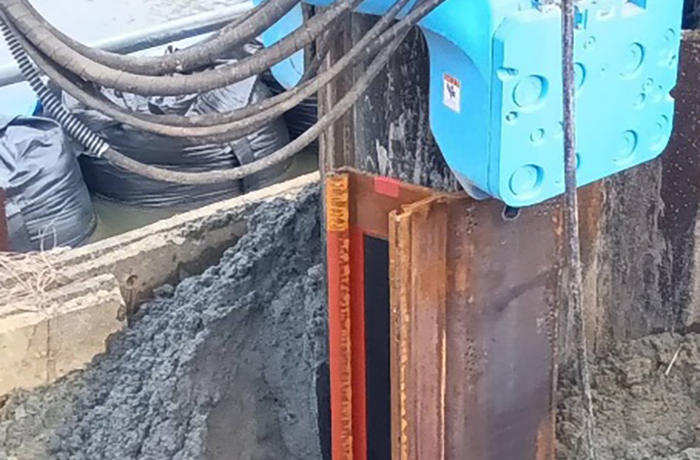

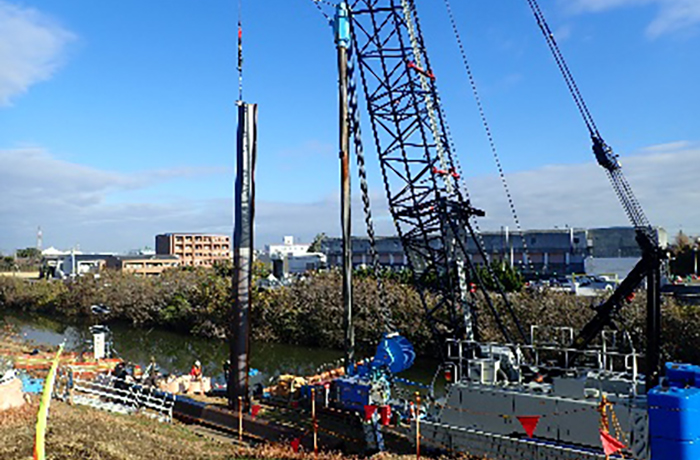

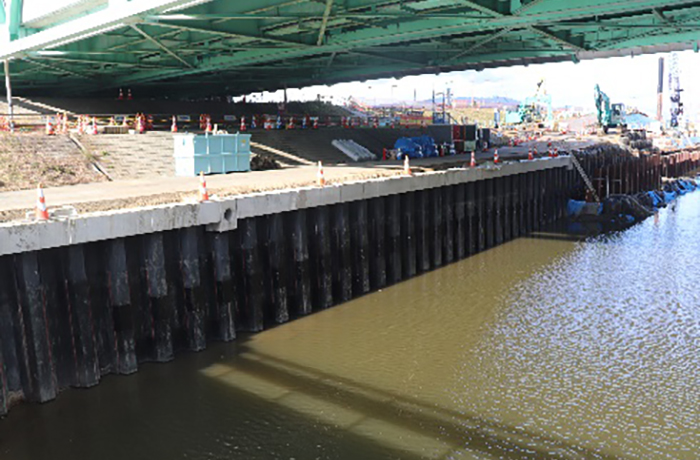

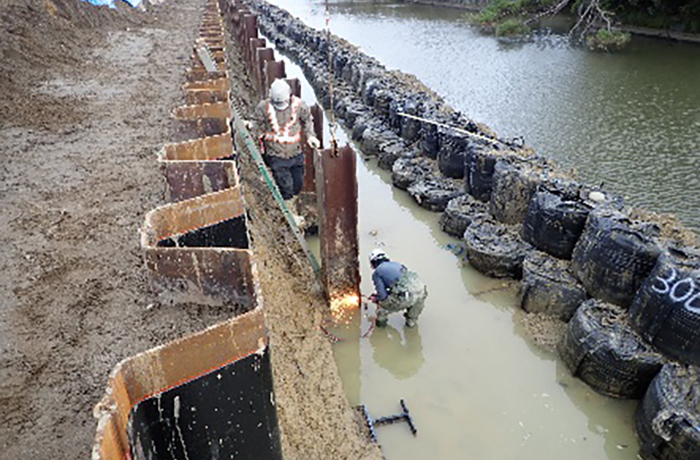

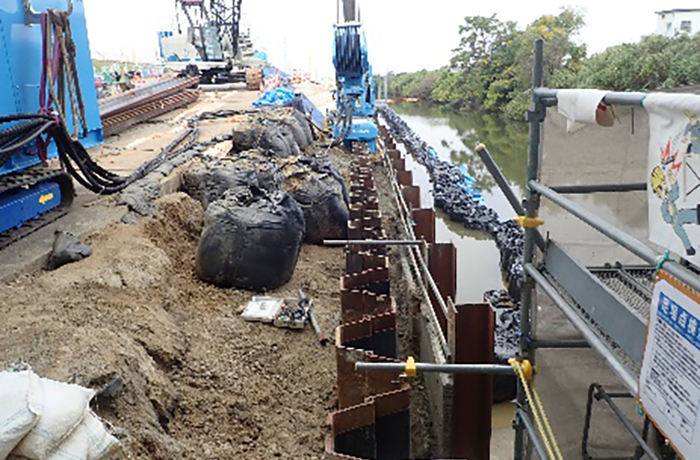

下流部より施工した14mのⅥL型107枚が打設完了、異形矢板を打設し45H型11.5mの打設を進めます。

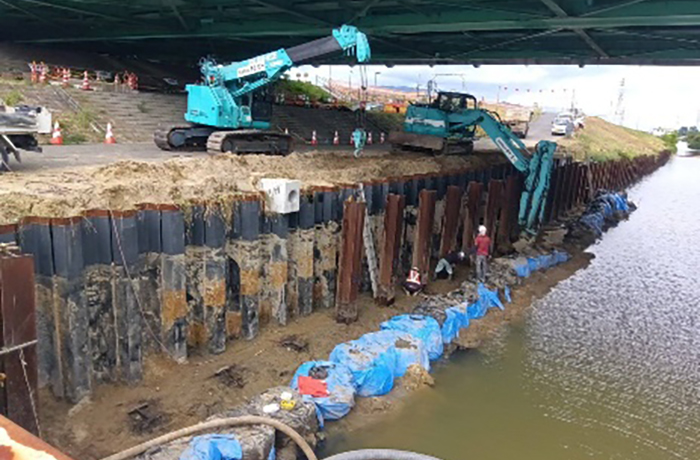

4.5H型11.5mの施工を継続しています。高速道路直下の仮締切工を撤去しました。

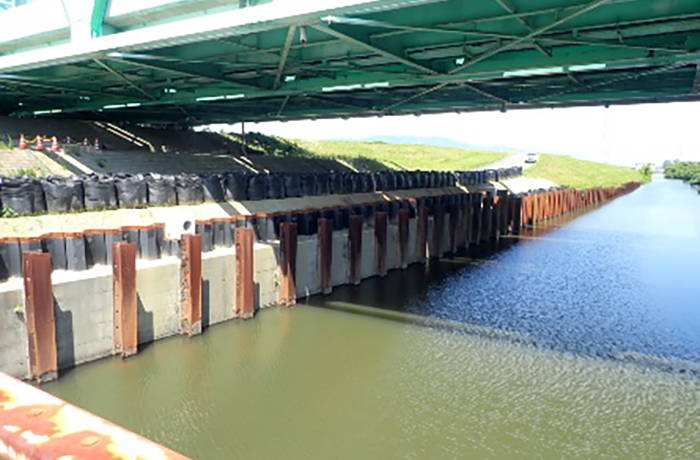

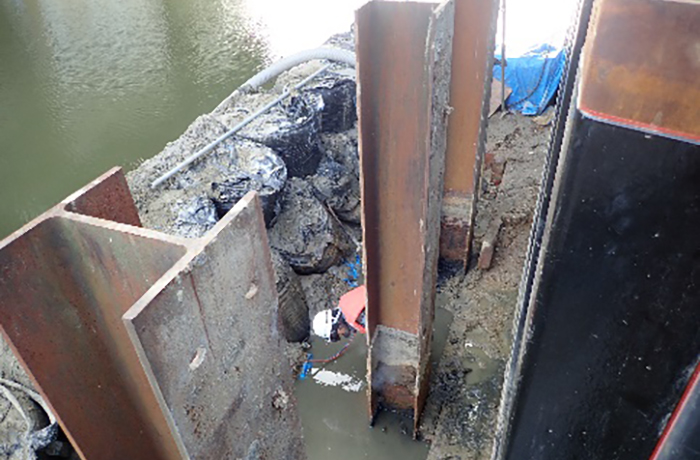

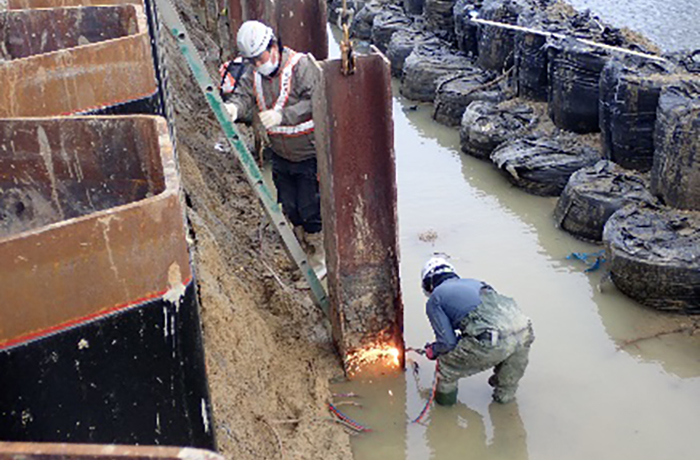

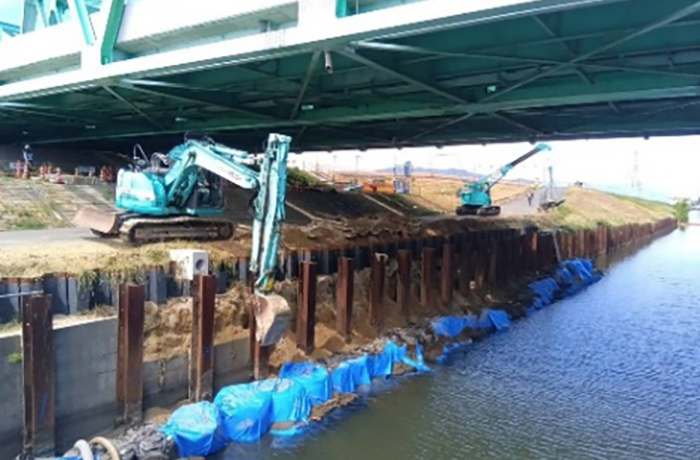

鋼矢板打設が完了した下流部から既設護岸のH鋼、コンクリートパネルの撤去を進めて行きます。

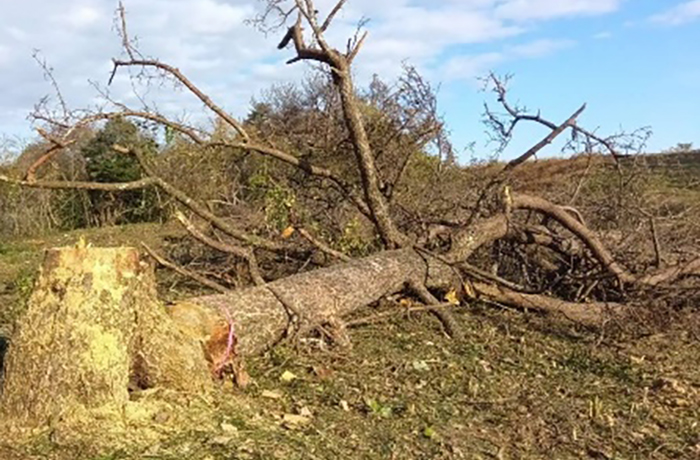

葛木工区の伐採工が完了し、分別集積まで完了しました。新年早々搬出を行います。

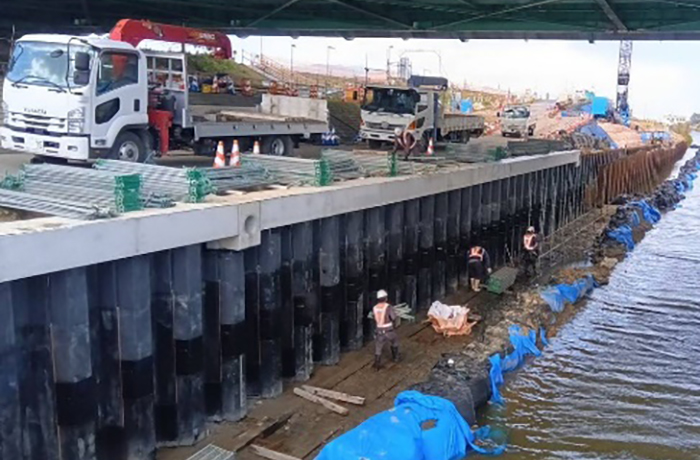

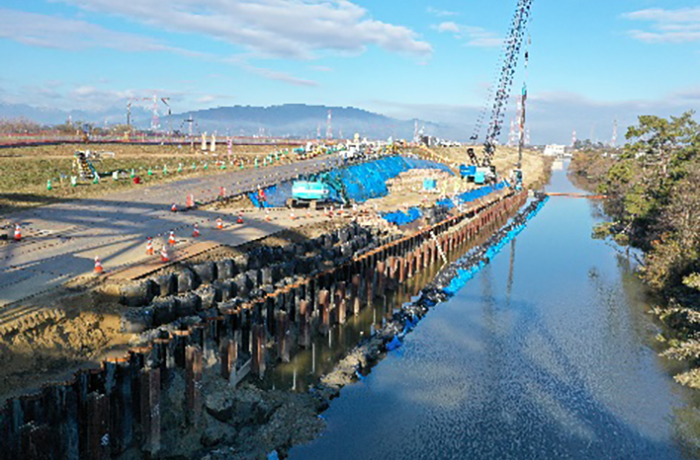

鋼矢板護岸工の鋼矢板183枚の施工が完了しました。重機を解体し資材と共に搬出します。

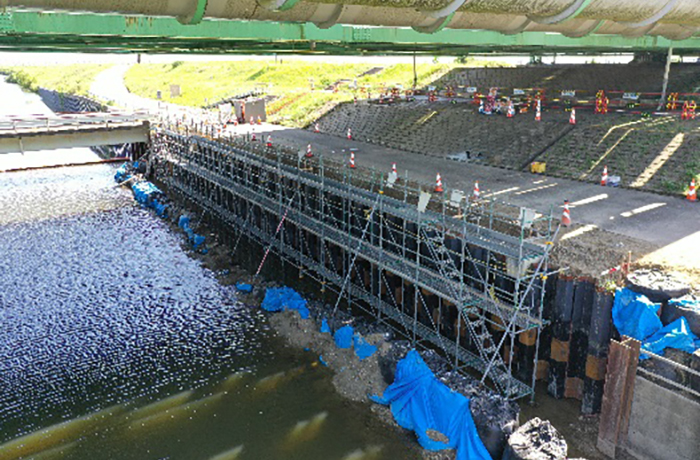

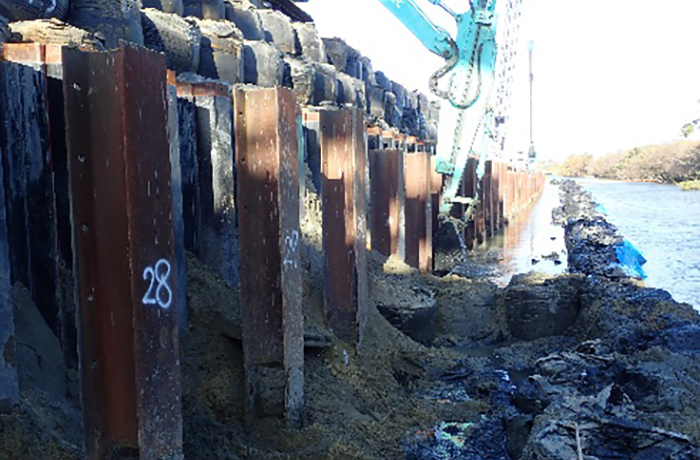

既設護岸H鋼の切断を進めます。橋梁直下の平ブロック張が完了しました。舗装工の路盤工まで施工が完了しています。

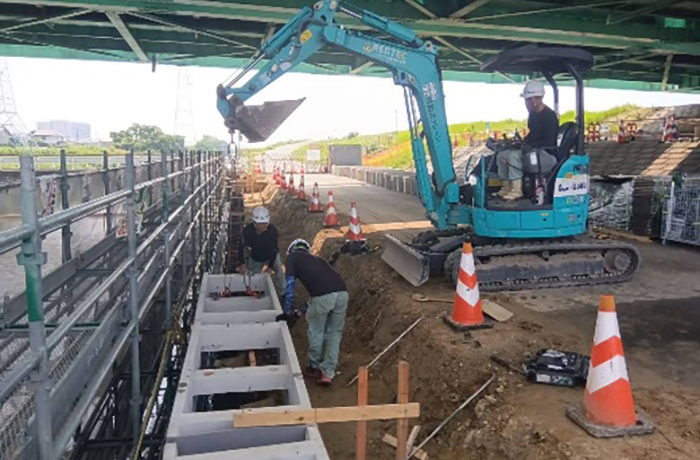

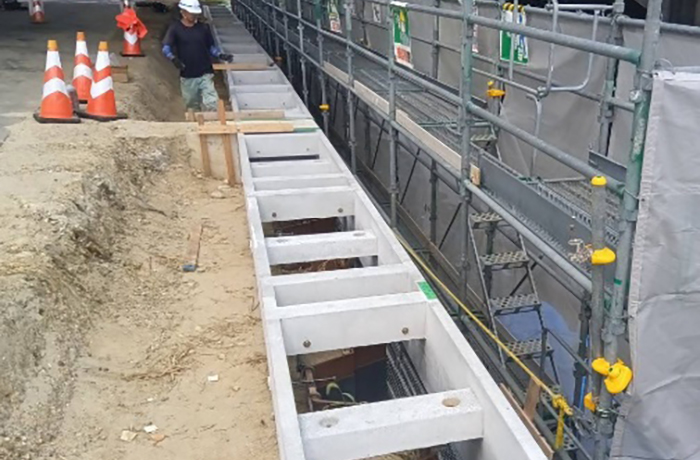

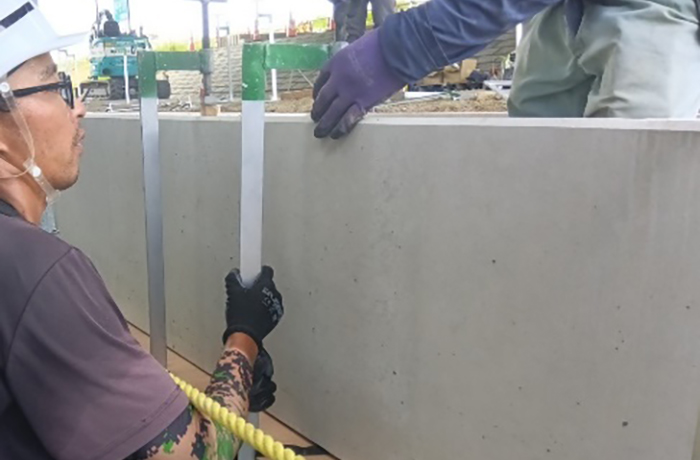

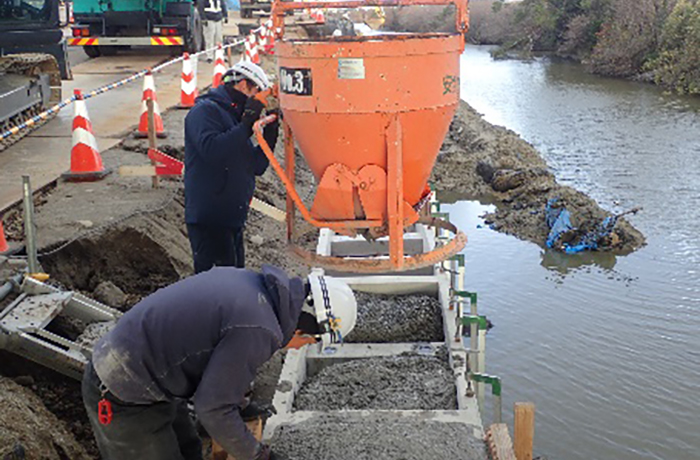

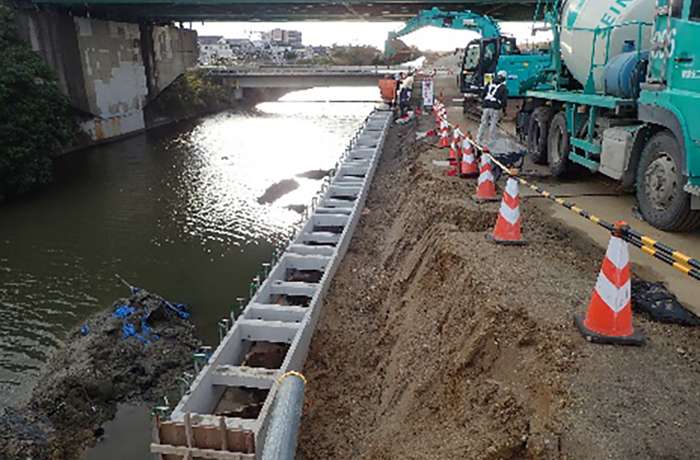

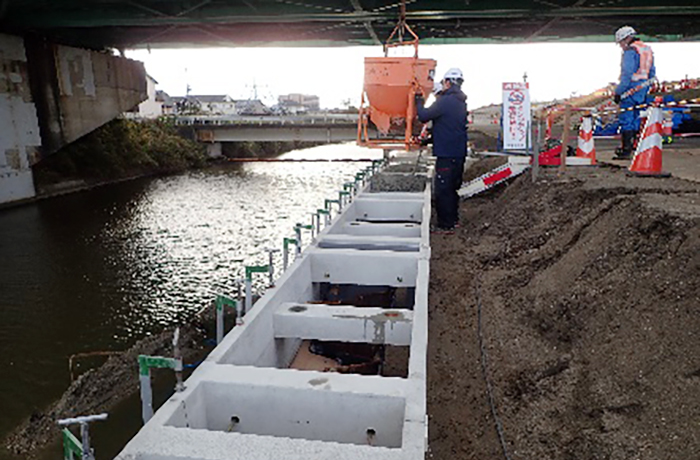

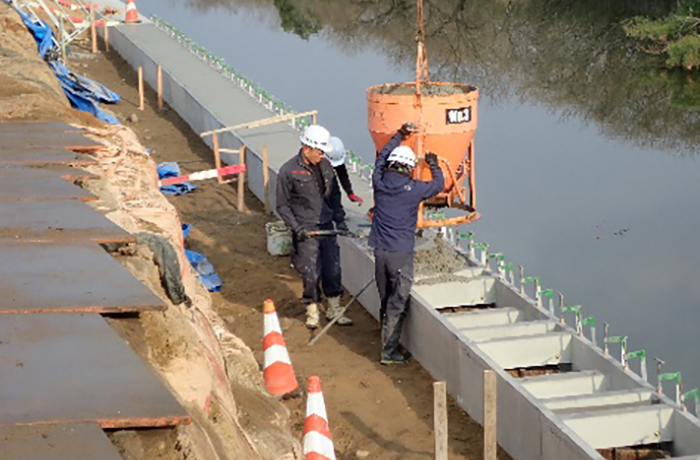

橋梁直下より上流部の笠コンクリートを据付、コンクリート打設まで完了しました。

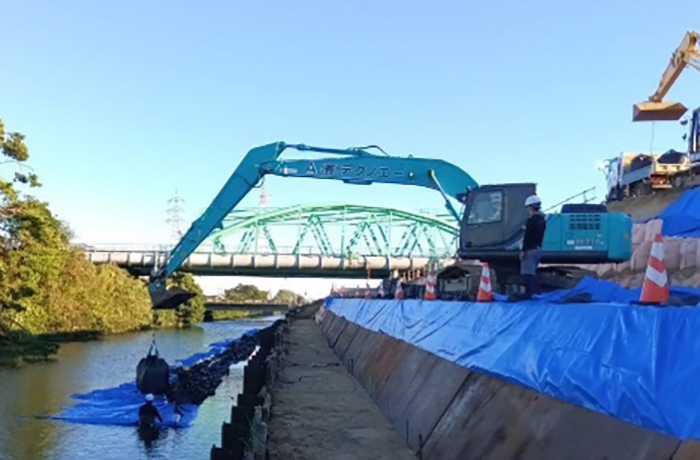

今後は上流部より下流に向かって施工を進めます。既設護岸のコンクリートパネル撤去が完了。H鋼の撤去を継続しています
今後は上流部より下流に向かって施工を進めます。既設護岸のコンクリートパネル撤去が完了。H鋼の撤去を継続しています
令和7年12月末

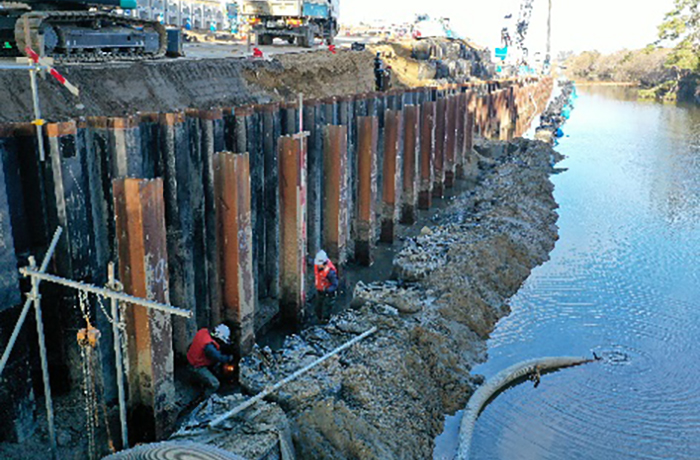

鋼矢板護岸工の矢板打設が完了しました。引き続き、既設護岸の撤去、笠コンクリートの施工を進めて行きます。
12月5日弥富市立弥生小学校4年生90名の生徒さんや先生方に現場を見て頂きました。
鋼矢板護岸工の矢板打設が完了しました。引き続き、既設護岸の撤去、笠コンクリートの施工を進めて行きます。
12月5日弥富市立弥生小学校4年生90名の生徒さんや先生方に現場を見て頂きました。

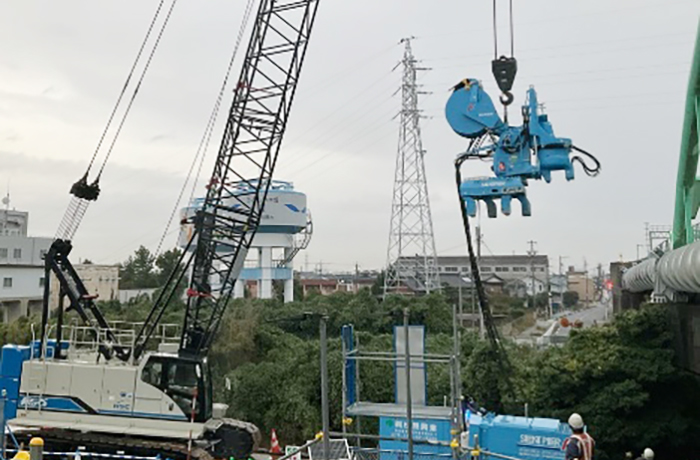

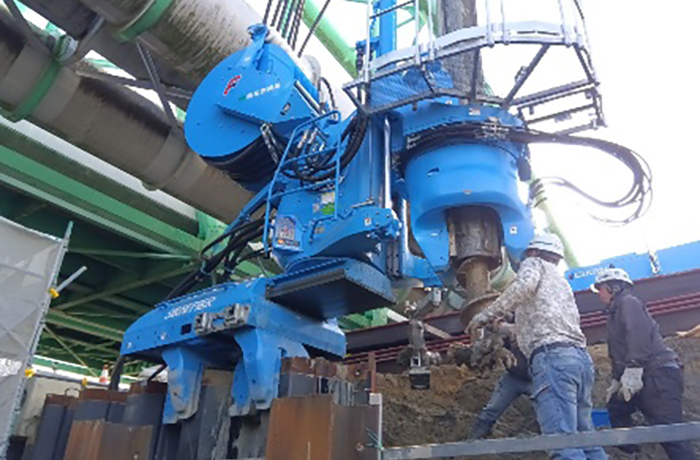

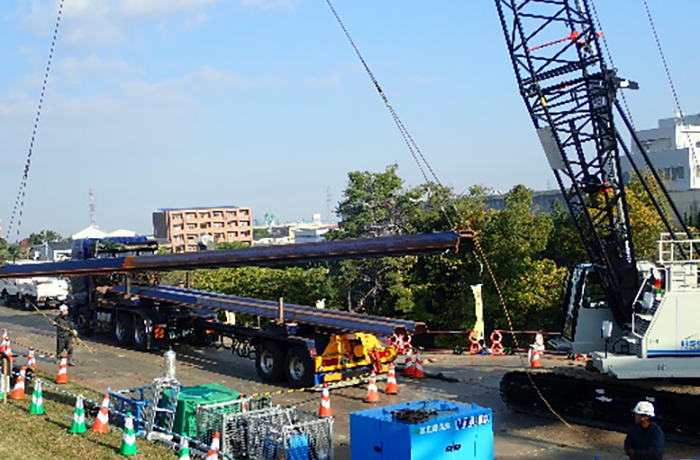

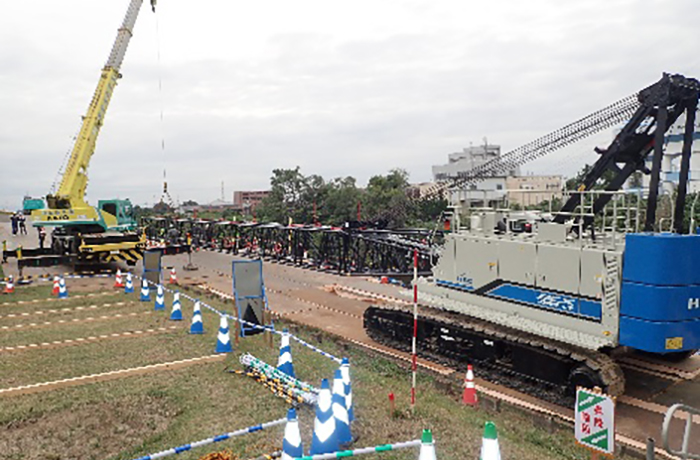

11月初旬 鋼矢板打設用機械が現場に搬入され組立を実施。支給品から施工開始しました。

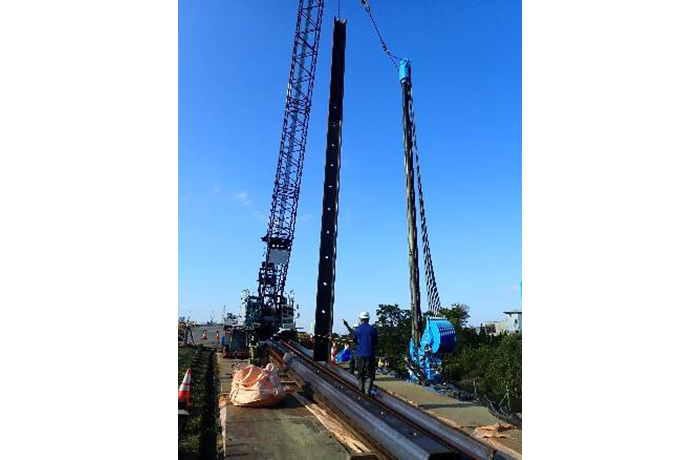

11月初旬 打設開始。近接工事でありレーザーバリアーを活用し慎重に打設を進めます。
11月末で鋼矢板の施工が約65%完了しました。引き続き鋼矢板の施工を進めて行きます。

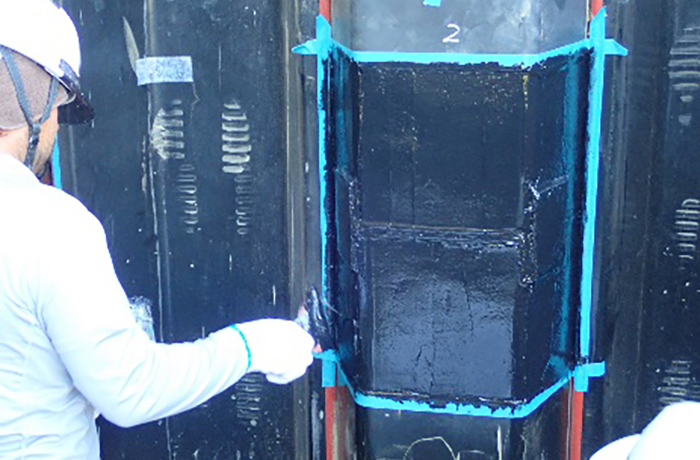

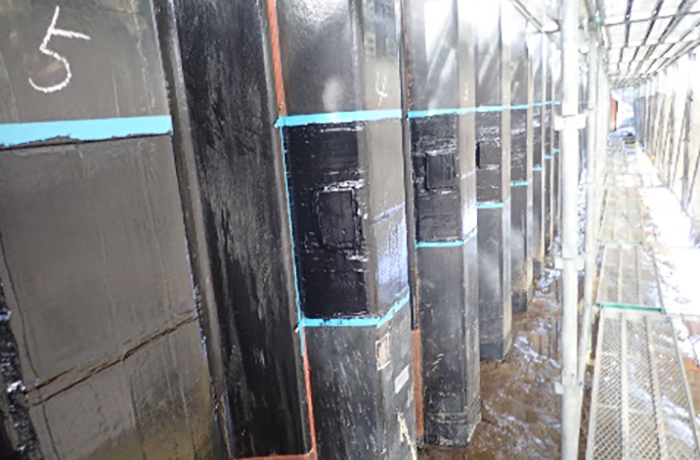

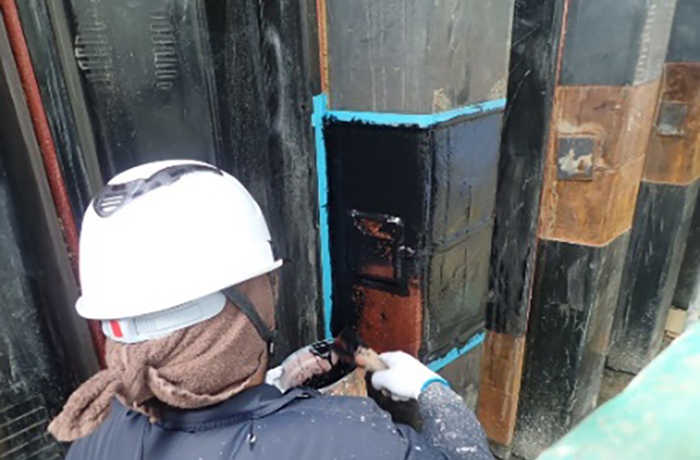

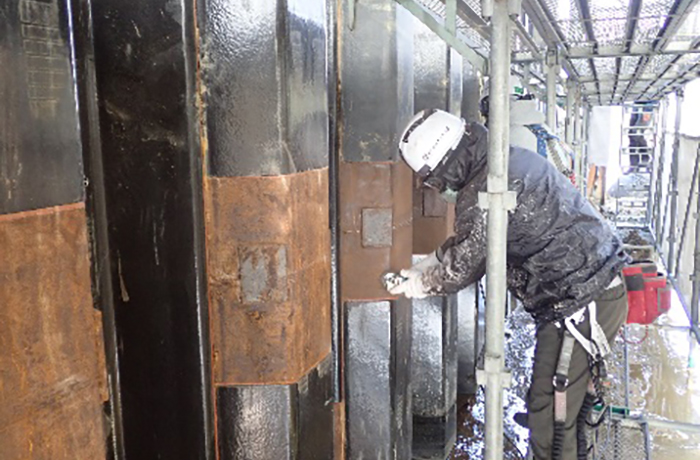

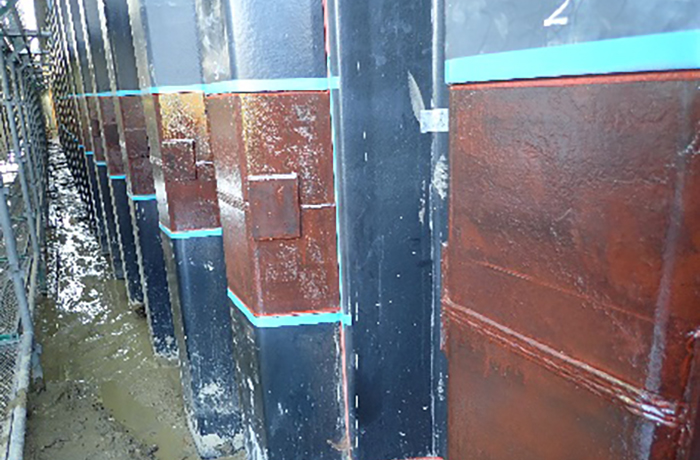

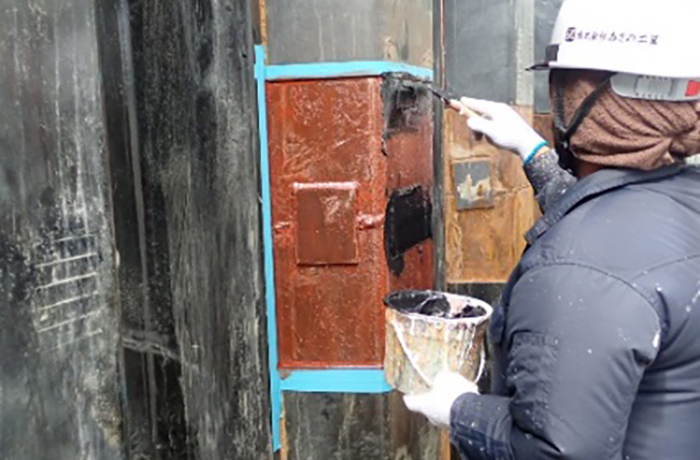

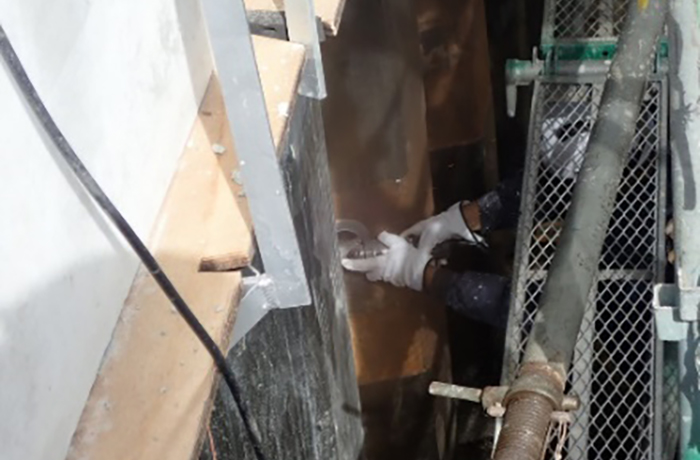

過年度施工箇所の継矢板部の重防食塗装が完了しました。
令和7年11月末
11月第1週、鋼矢板打設用機械が搬入され支給品も現場に運び込みが完了し打設作業を開始。構造物近接区域であり、レーザーバリアーを活用、安全巡視員を配置して作業を進めています。
今後順次鋼矢板の搬入などが行われますので通行には十分注意してください。
11月第1週、鋼矢板打設用機械が搬入され支給品も現場に運び込みが完了し打設作業を開始。構造物近接区域であり、レーザーバリアーを活用、安全巡視員を配置して作業を進めています。
今後順次鋼矢板の搬入などが行われますので通行には十分注意してください。

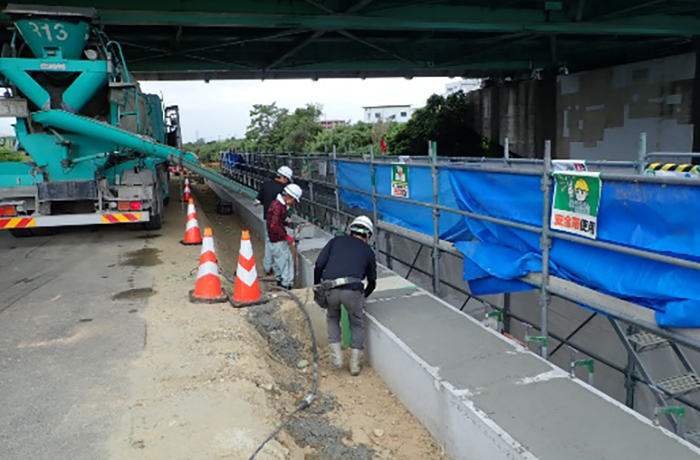

高速道路直下の笠コンクリート打設が完了しました。

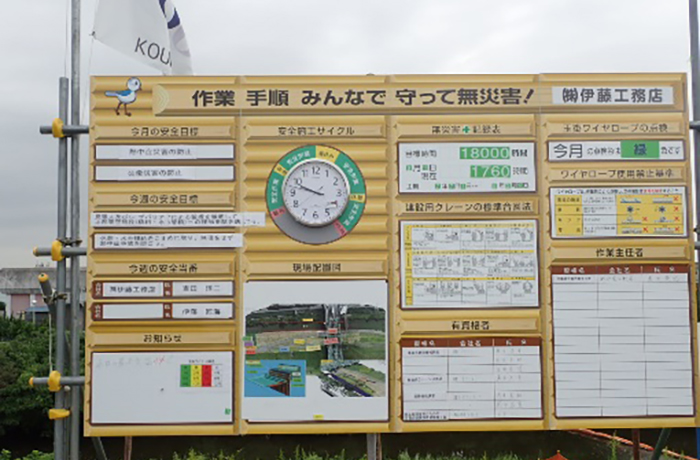

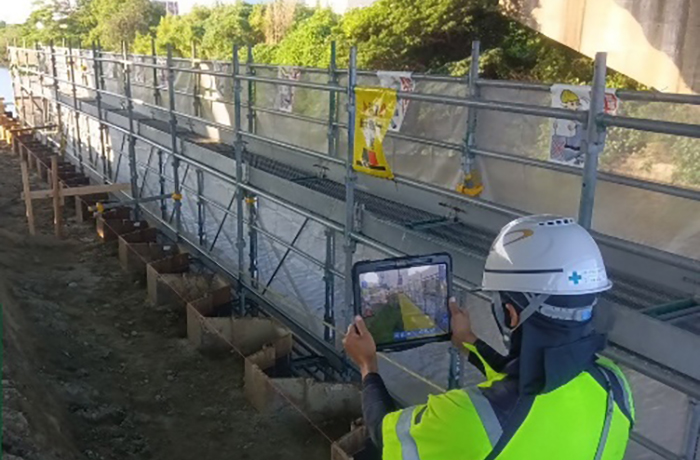

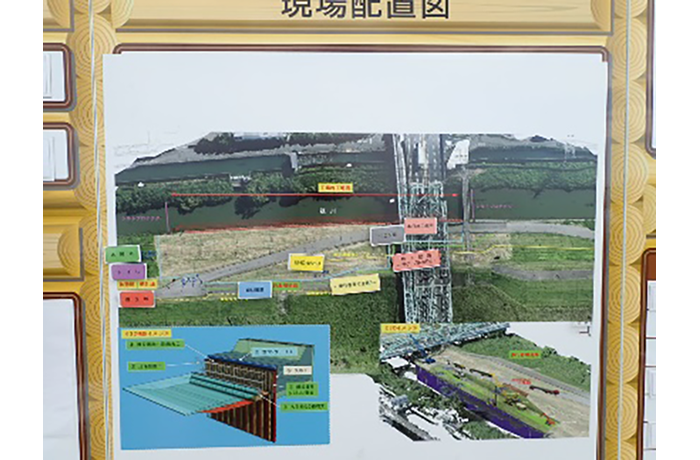

安全掲示板にはドローンにて撮影した垂直写真に重機などの位置をマグネットで張り付け安全管理に役立てています。
安全掲示板にはドローンにて撮影した垂直写真に重機などの位置をマグネットで張り付け安全管理に役立てています。
過年度施工の鋼矢板継手部について重防食塗装の試験施工を実施しました

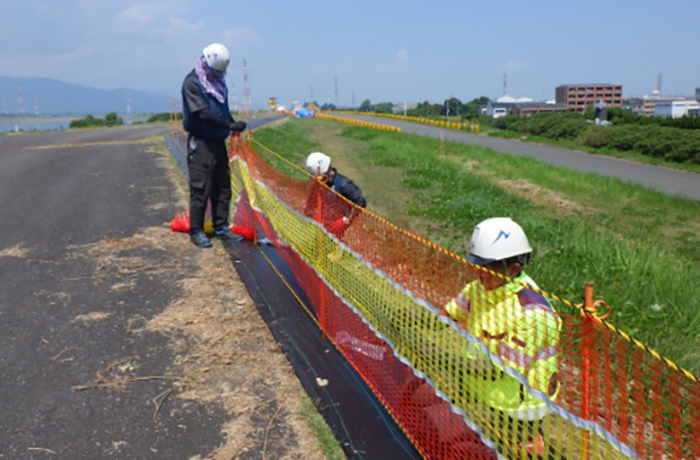

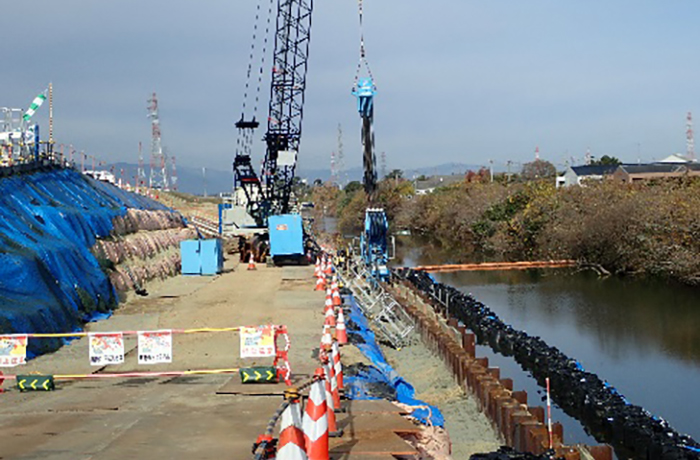

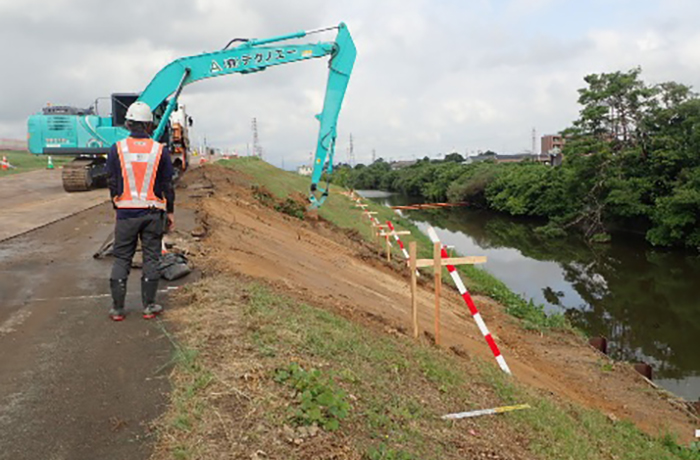

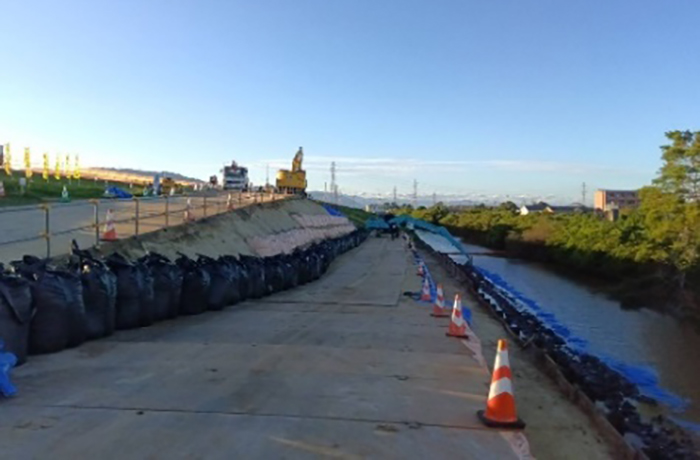

10月1日より仮設ヤード整備として堤防掘削を開始、崩落防止対策として大型土嚢にて法尻を補強、シートにて養生を行います。

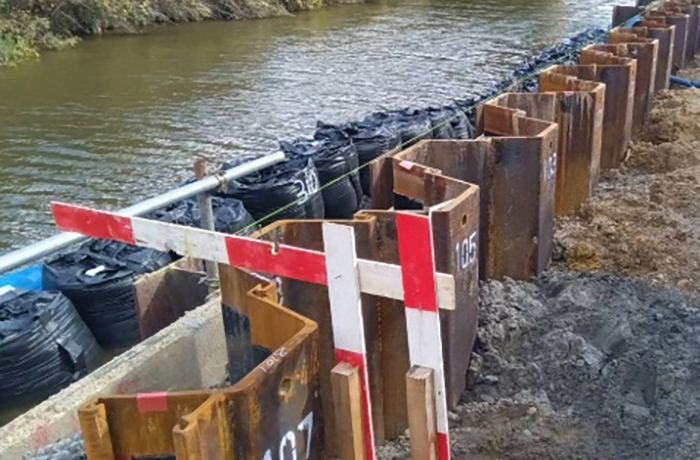

鋼矢板打設前に既設護岸の床掘を完了しました。
鋼矢板打設前に既設護岸の床掘を完了しました。

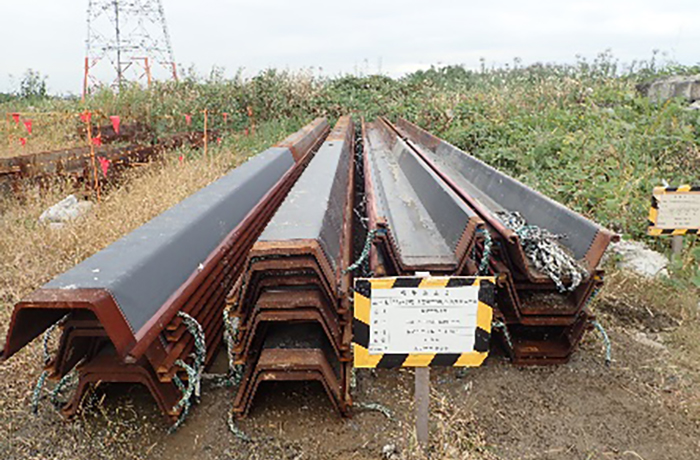

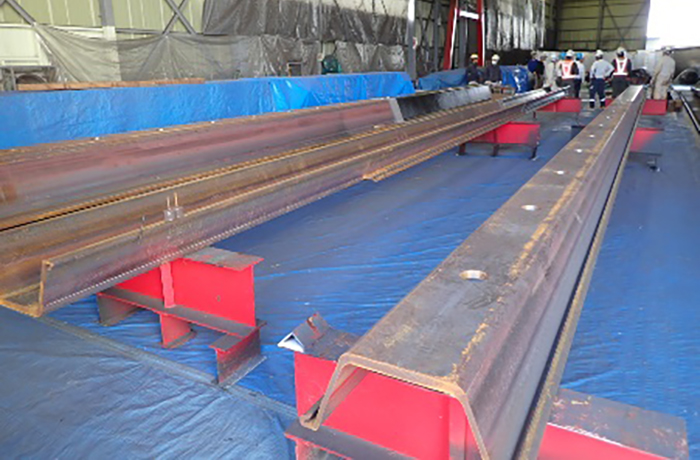

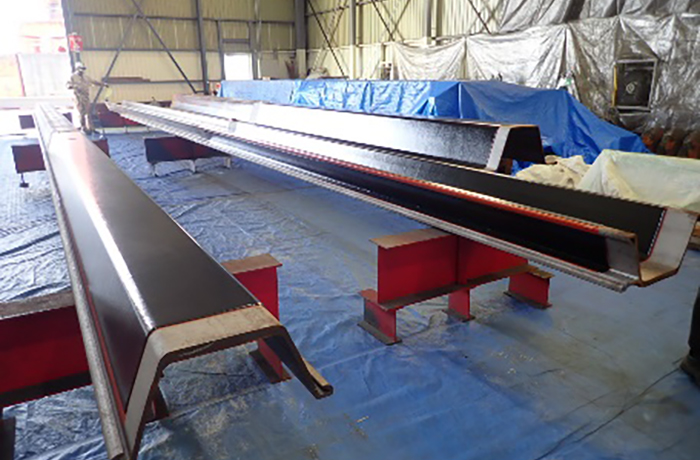

鋼矢板護岸に使用する矢板の工場検査を実施しました。
鋼矢板施工ヤードが完了。仮締切工も上流側工区分の設置を完了しました。

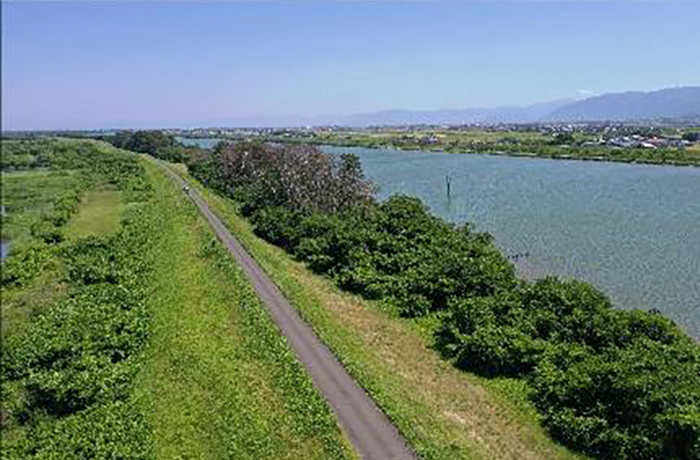

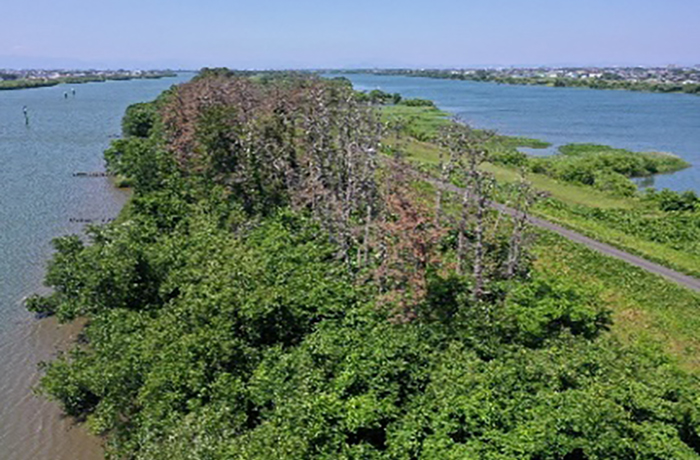

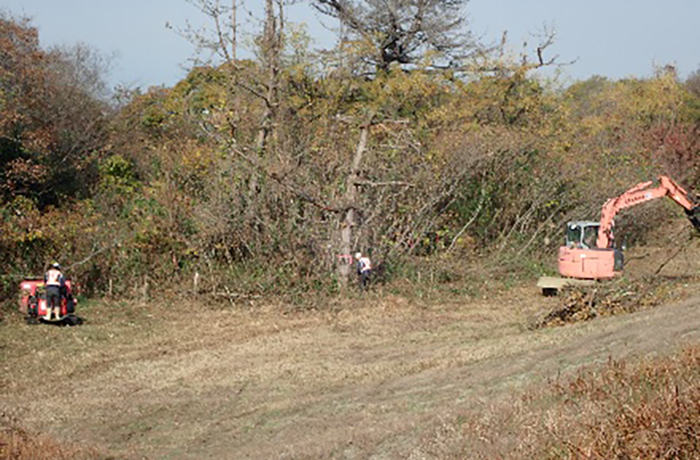

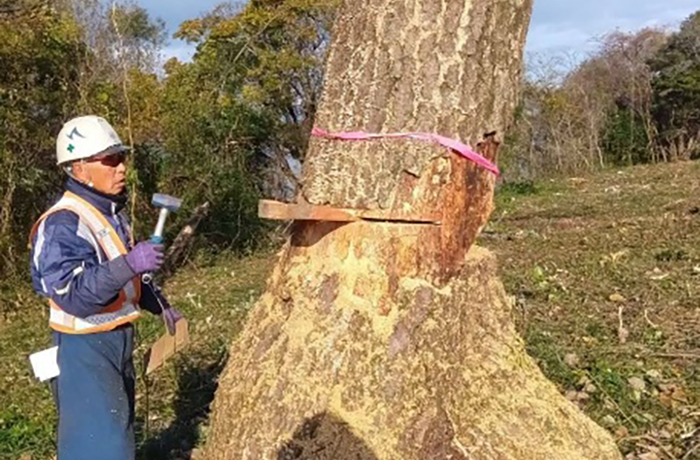

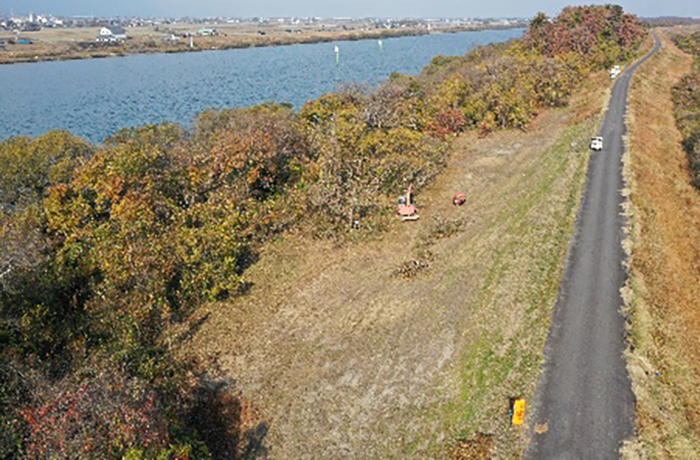

木曽・長良川中堤(長良川左岸)の樹木伐開を進めます。
只今準備中。工事中の通行にご注意ください。
只今準備中。工事中の通行にご注意ください。
令和7年10月末

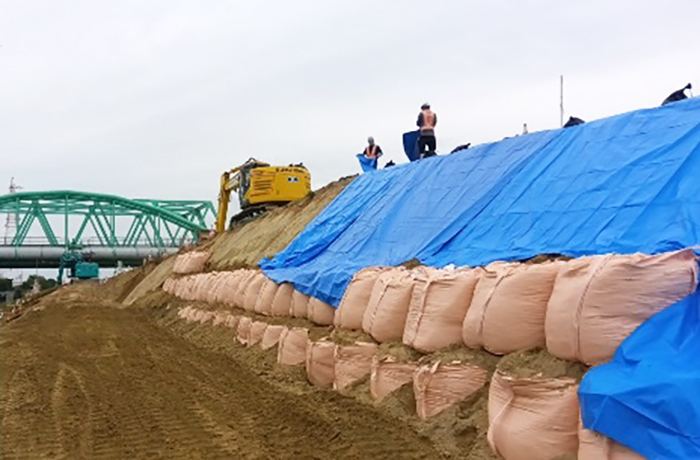

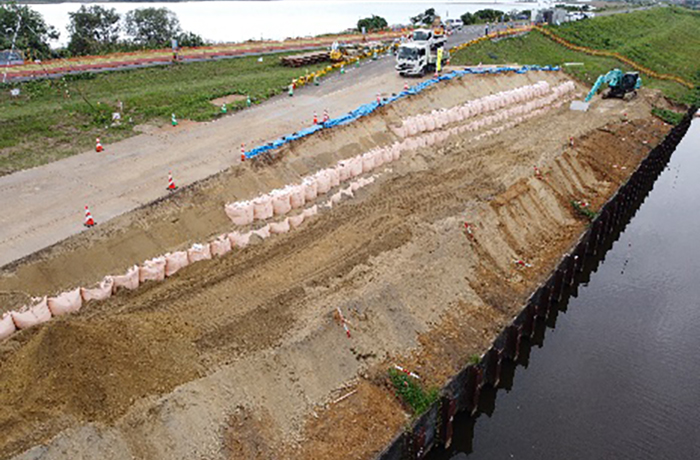

10月に入り鋼矢板打設の為のヤード整備として堤防掘削を開始しました。表土除去から開始。現地盤が砂質土であり崩落の危険性が有り大型土嚢にて法尻を補強しシートにて法面を養生します。
鋼矢板搬入前に矢板形状寸法、重防食塗装の状況等工場検査を実施しました。鋼矢板打設は11月からの予定で敷鉄板など準備を進めます。
10月に入り鋼矢板打設の為のヤード整備として堤防掘削を開始しました。表土除去から開始。現地盤が砂質土であり崩落の危険性が有り大型土嚢にて法尻を補強しシートにて法面を養生します。
鋼矢板搬入前に矢板形状寸法、重防食塗装の状況等工場検査を実施しました。鋼矢板打設は11月からの予定で敷鉄板など準備を進めます。

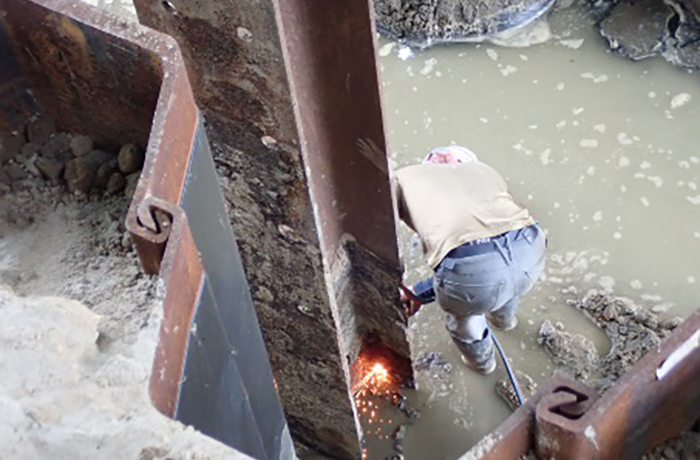

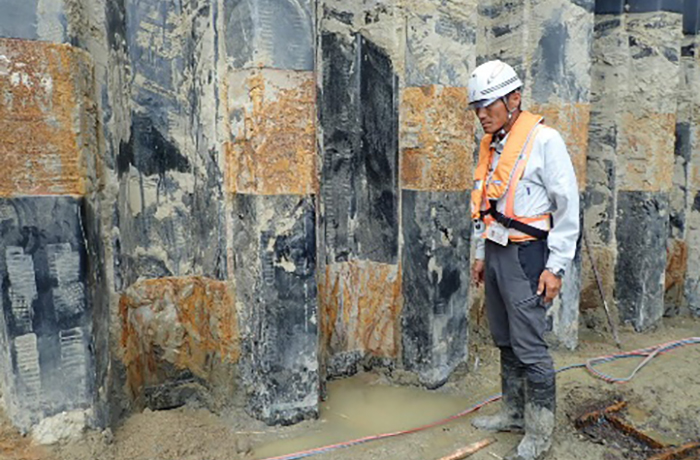

光ケーブル移設が完了しました。橋梁直下の既設護岸撤去作業。パネルとH鋼の撤去が完了。

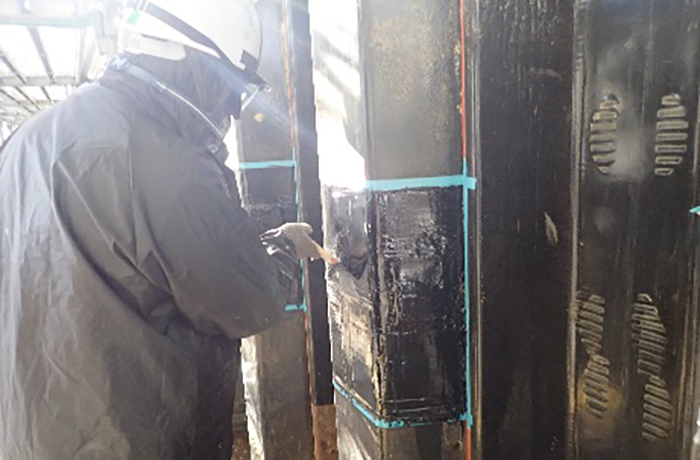

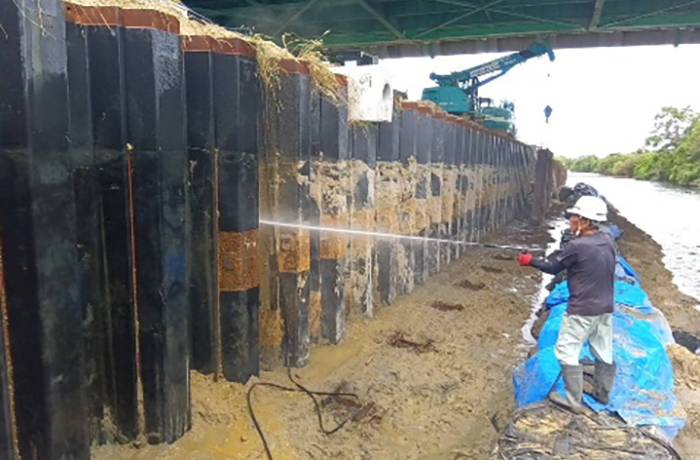

過年度施工の鋼矢板。矢板の泥などを洗浄し重防食塗装を施します。H鋼は所定の長さで切断完了

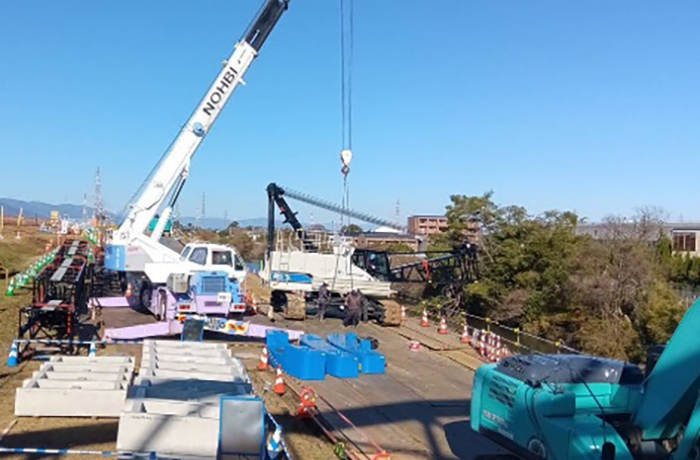

高速道路直下の足場が完了し笠コンクリートのコンクリート打設が完了しました。

ARを駆使した現場の可視化を試行中。俯瞰的によりリアルに現場状況が可視化出来る事が可能に。
令和7年9月末

9月より高速道路直下の施工に入りました。過年度施工に続き、既設護岸(コンクリートパネル・H鋼)の撤去を先行し笠コンクリートの施工を進めています。

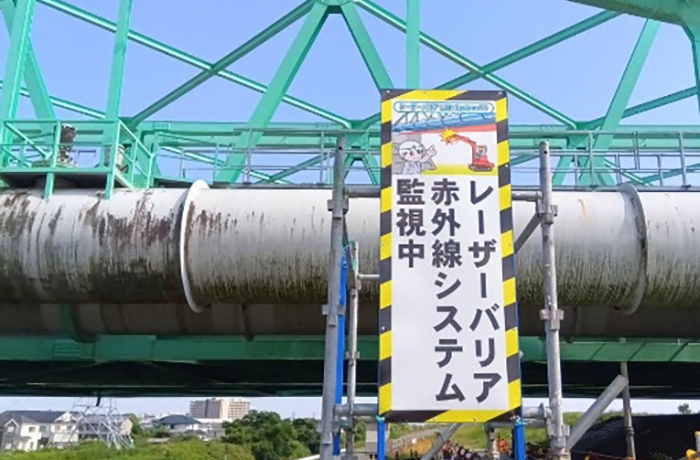

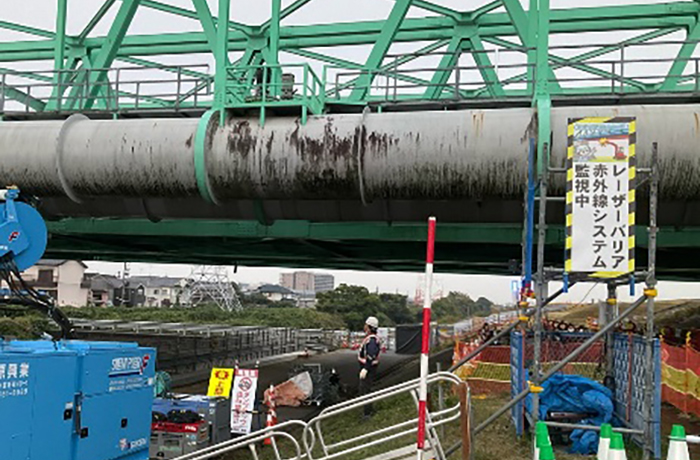

橋梁直下での重機接触防止対策としてのレーザーバリアが効果を発揮し安全に作業を進めています。

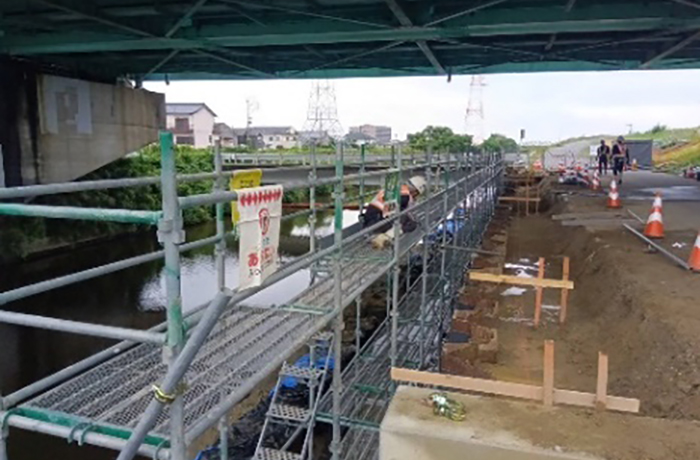

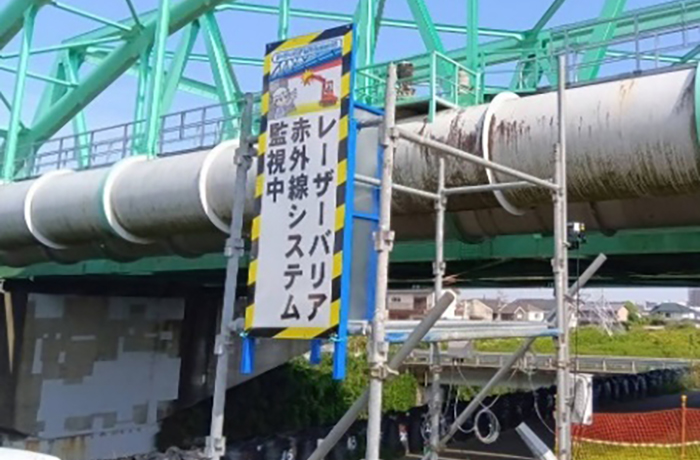

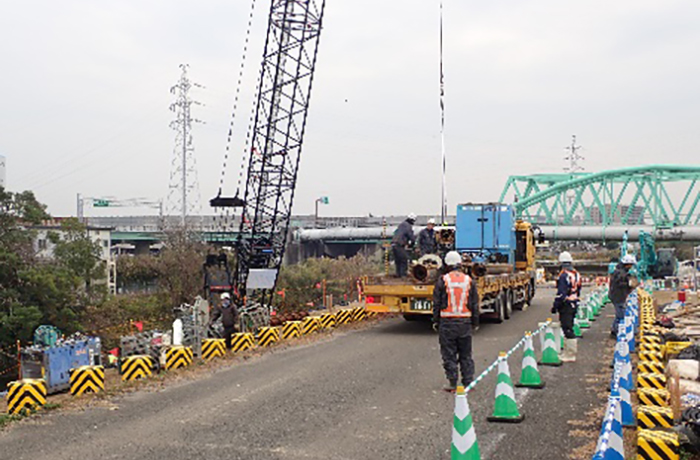

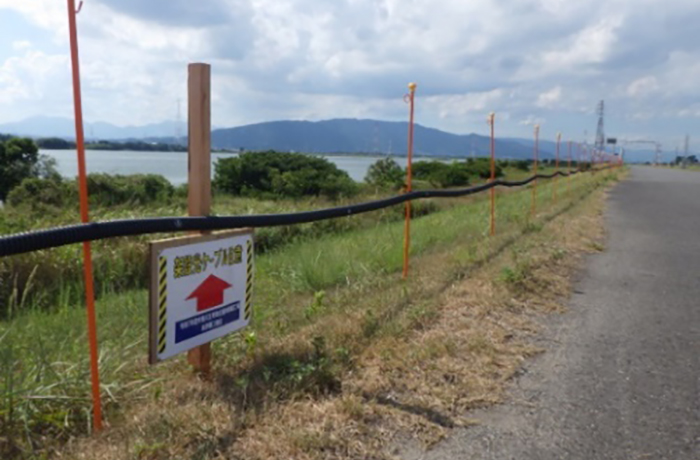

鋼矢板打設の為の足場確保のため光ケーブルを移設しました。
9月より高速道路直下の施工に入りました。過年度施工に続き、既設護岸(コンクリートパネル・H鋼)の撤去を先行し笠コンクリートの施工を進めています。
橋梁直下での重機接触防止対策としてのレーザーバリアが効果を発揮し安全に作業を進めています。
鋼矢板打設の為の足場確保のため光ケーブルを移設しました。
令和7年8月末
本格的な現場着手前に安全施設等の設置、迂回路などの設置を進めています。9月より高速直下の工事に取り掛かります。現場着手に伴い工事区間の堤防天端は通行止めとなります。

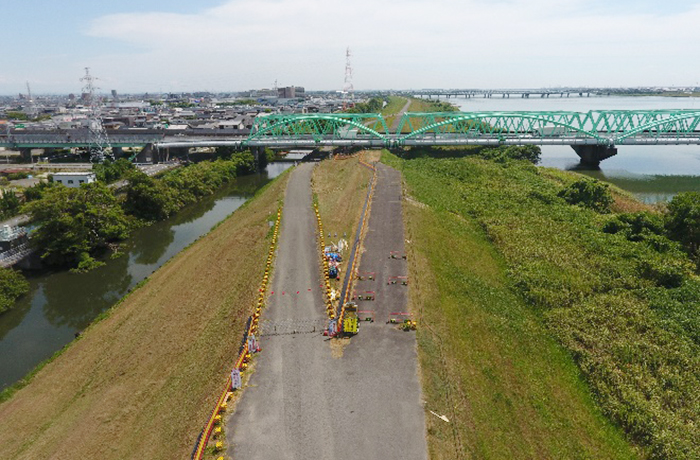

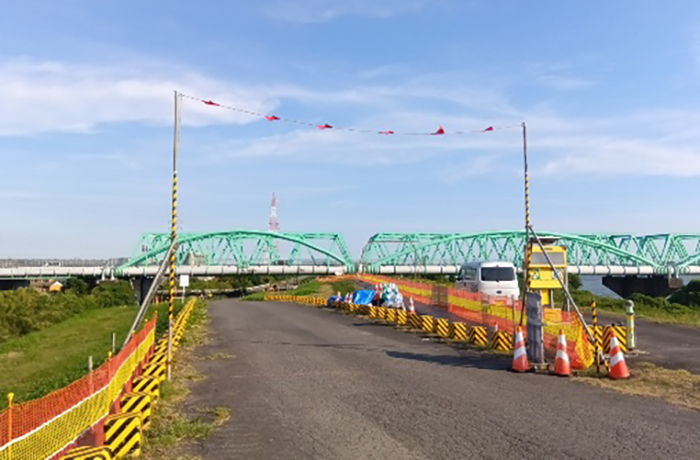

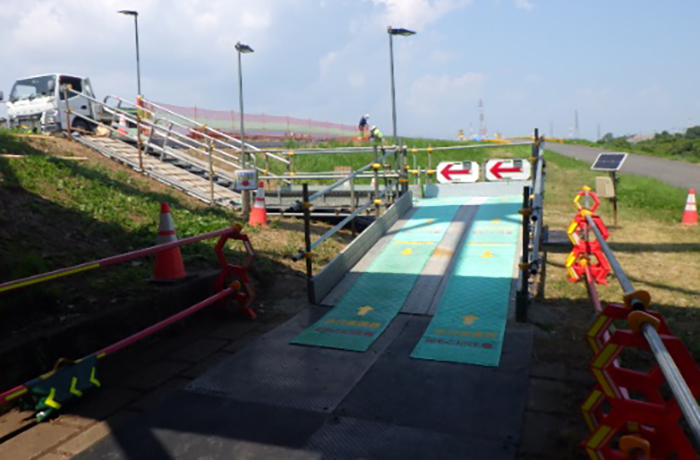

迂回歩道は設置が出来ましたので注意して通行してください。工事中のご協力よろしくお願いいたします。
本格的な現場着手前に安全施設等の設置、迂回路などの設置を進めています。9月より高速直下の工事に取り掛かります。現場着手に伴い工事区間の堤防天端は通行止めとなります。
迂回歩道は設置が出来ましたので注意して通行してください。工事中のご協力よろしくお願いいたします。

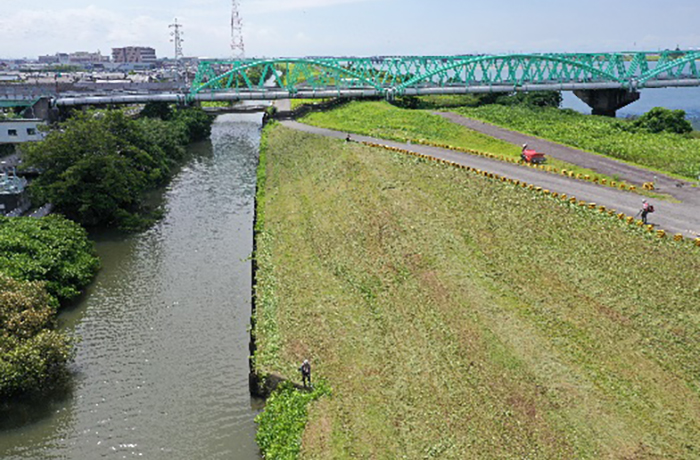

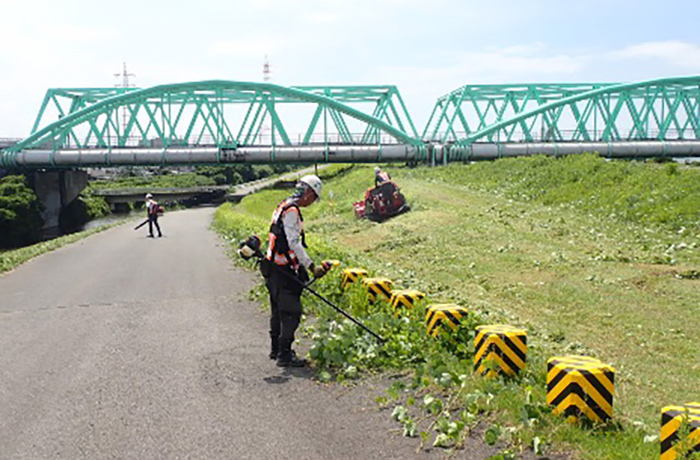

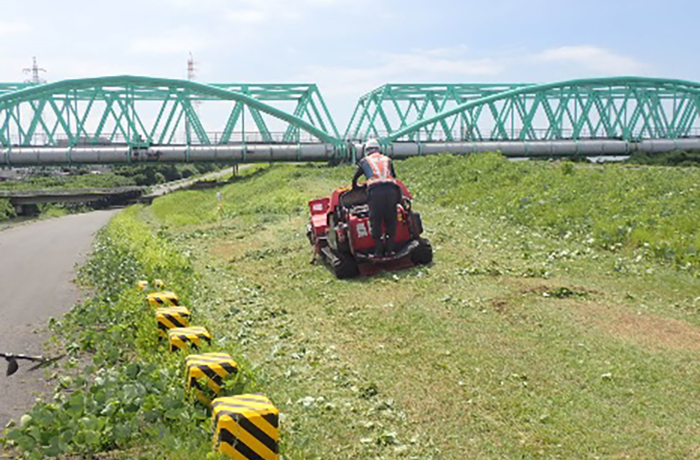

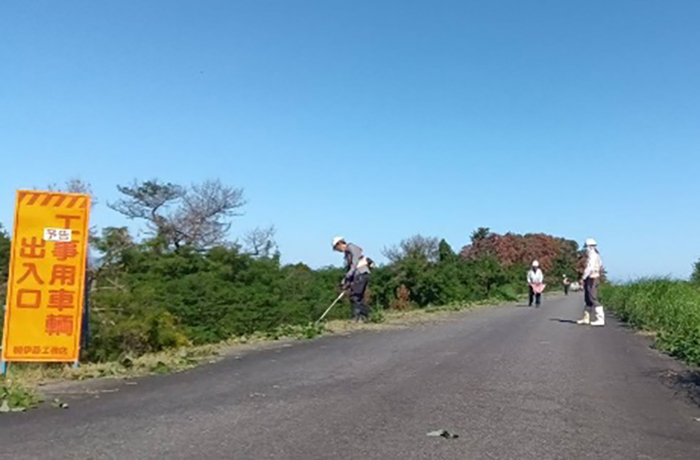

準備工・除草作業を進めました。引き続き測量作業などを進めて行きます。工事看板も設置
令和7年7月末
7月中旬より準備工現地着手。除草作業を進めました。引き続き測量作業などを進めて行きます。
工事中のご協力よろしくお願いいたします。
7月中旬より準備工現地着手。除草作業を進めました。引き続き測量作業などを進めて行きます。
工事中のご協力よろしくお願いいたします。

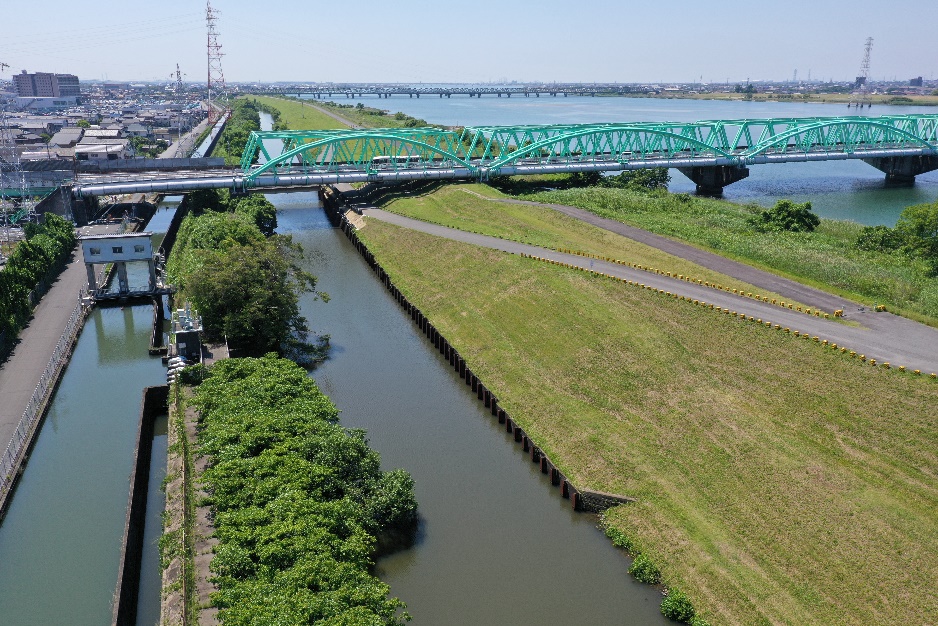

五明工区:東名阪自動車道から上流へ施工。橋梁直下は前年度施行箇所の状況

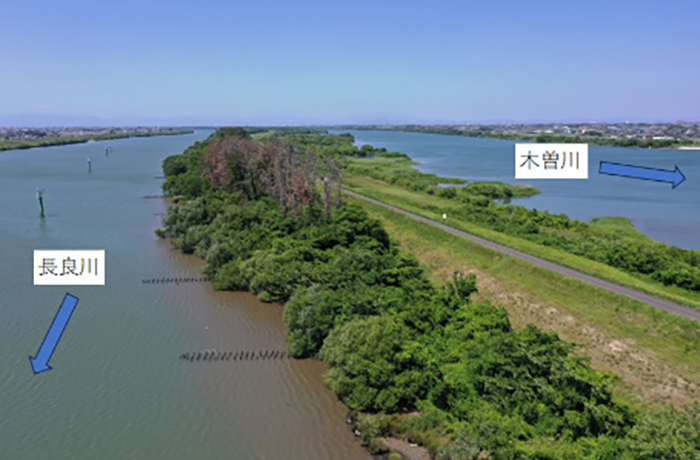

葛木工区:木曽長良中堤長良川左岸17.0k付近の伐開、除根を進めます。
令和7年6月末

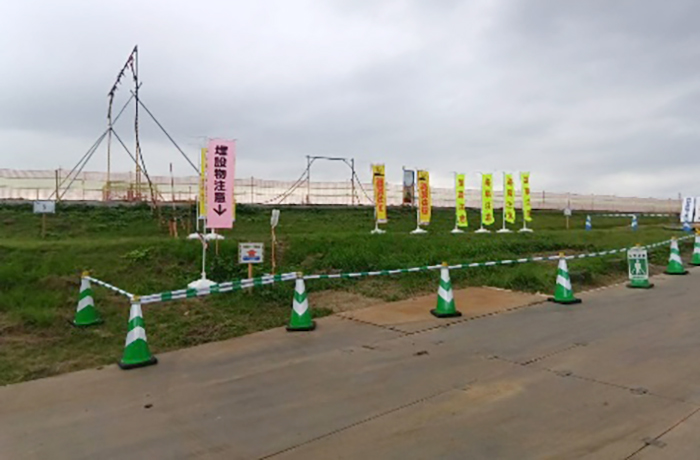

只今準備中です。
工事中のご協力よろしくお願いいたします。
只今準備中です。
工事中のご協力よろしくお願いいたします。
