施工中案件WORK IN PROGRESS
令和5年度 木曽三川公園センター外構整備工事
- 施工場所
- 岐阜県海津市海津町油島地先
- 工期
- 令和6年4月12日~令和7年2月28日
- 工事内容
-
敷地造成工一式、擁壁工一式、給水設備工一式、雨水排水設備工一式、汚水排水設備工一式
電気設備工一式、遠路広場整備工一式、管理施設整備工一式、植栽工一式、移植工一式、
構造物撤去工一式、公園施設等撤去・移設工一式、ポンプユニット更新工一式

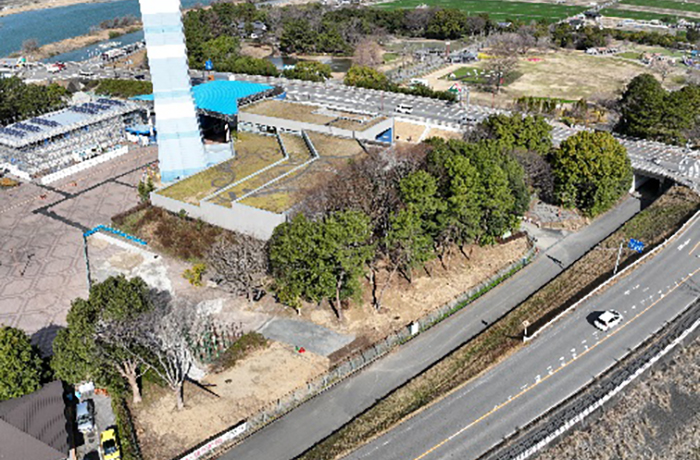

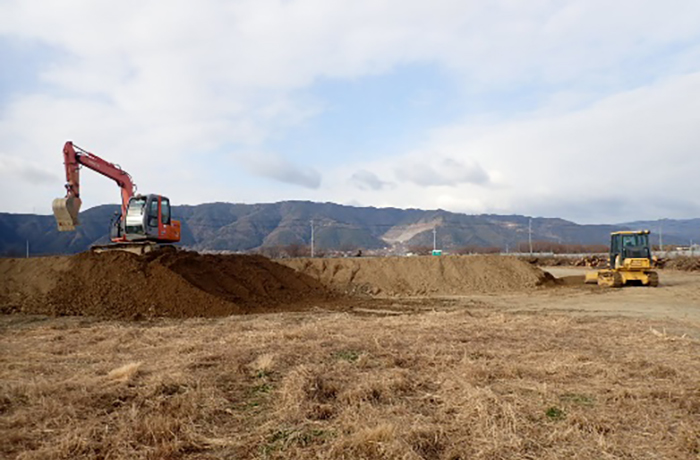

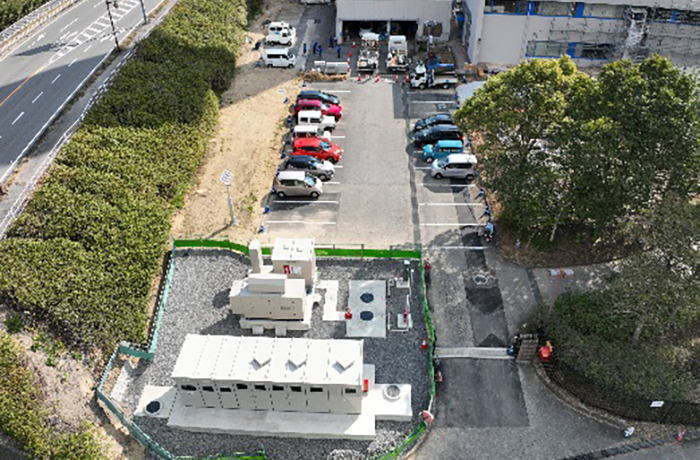

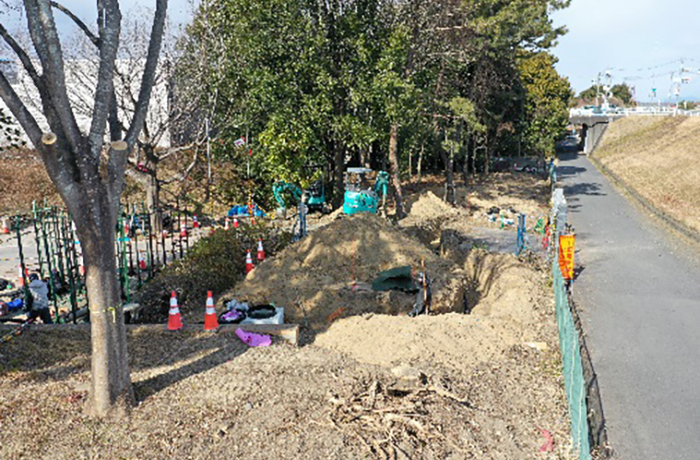

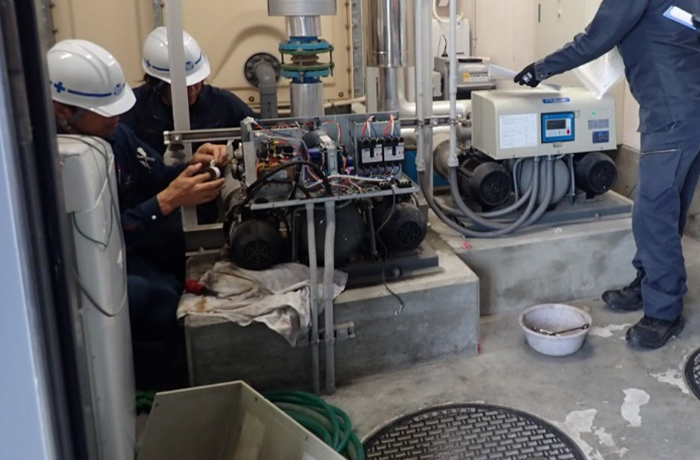

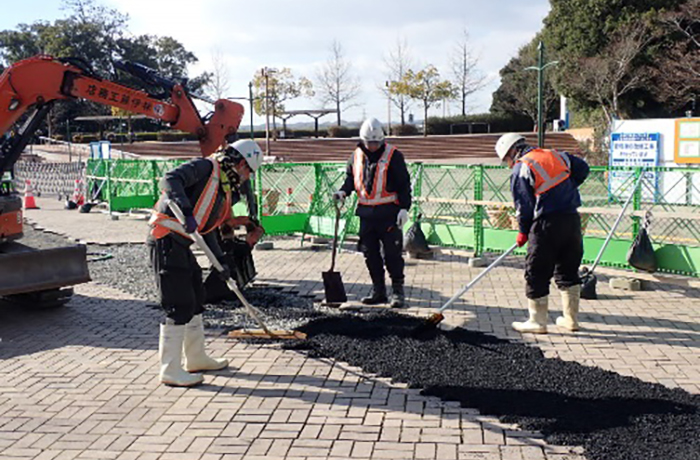

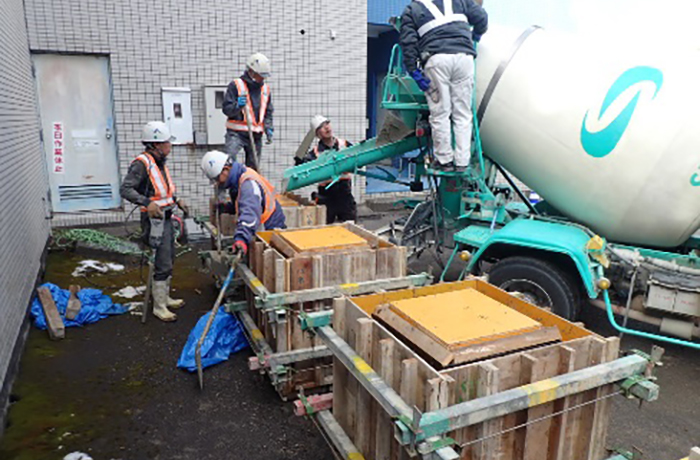

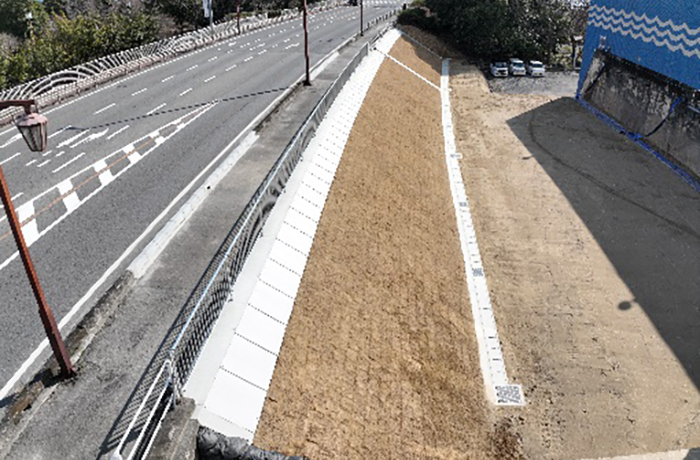

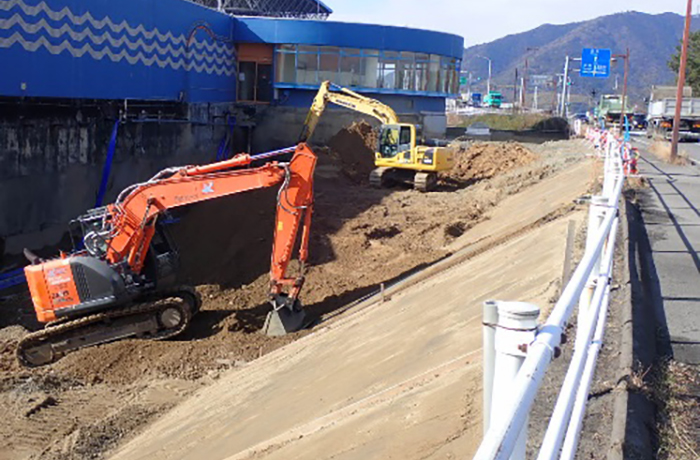

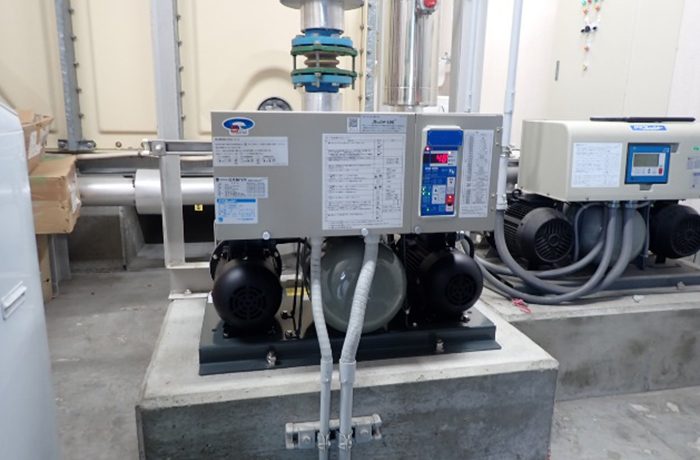

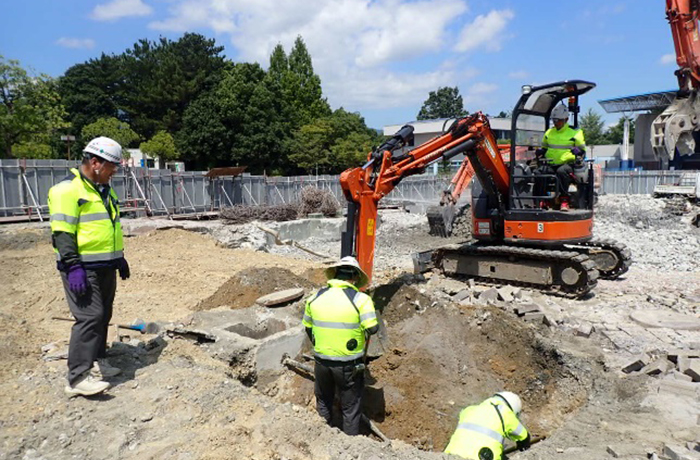

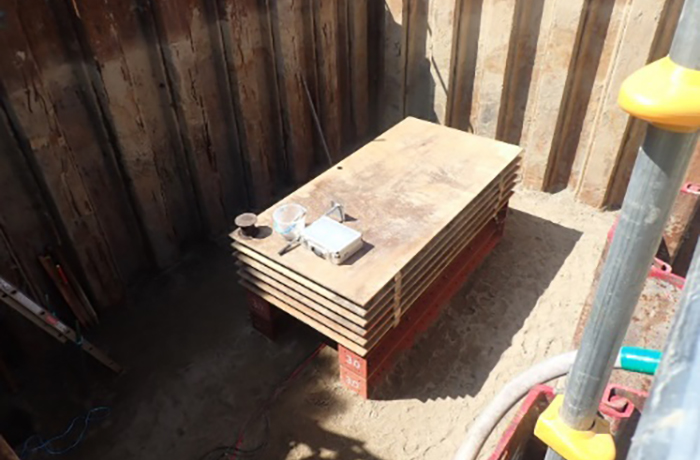

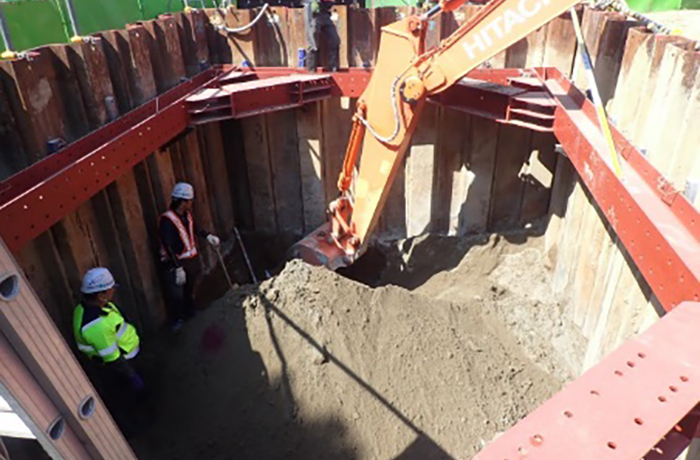

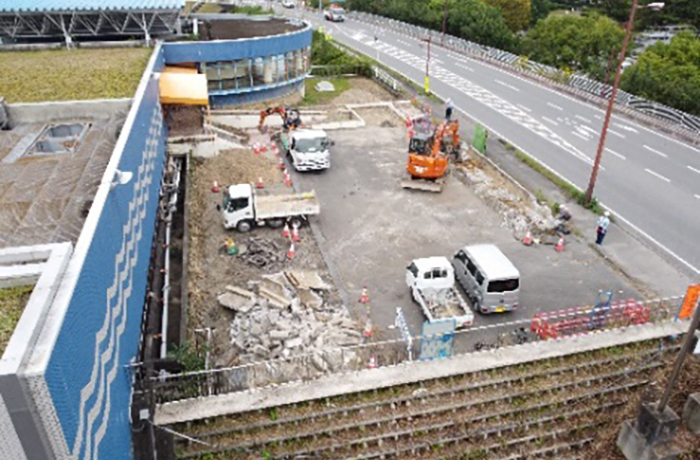

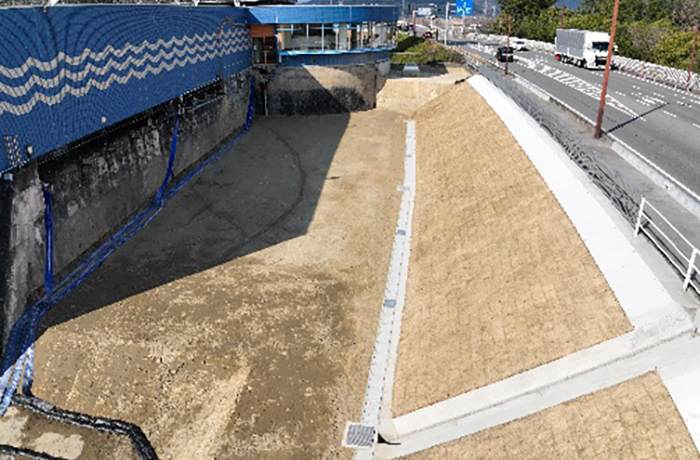

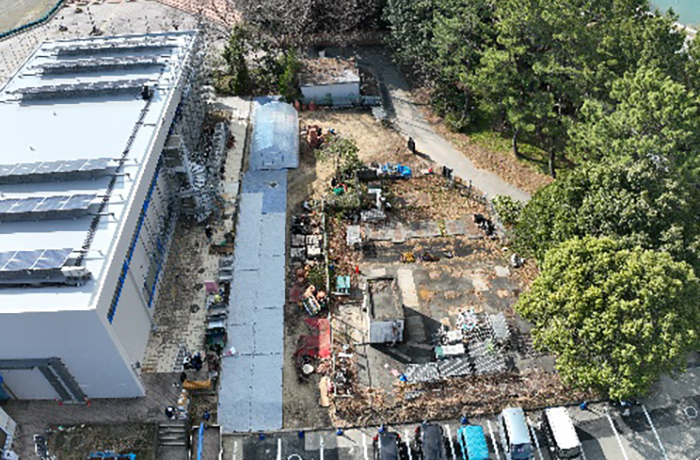

令和6年9月末

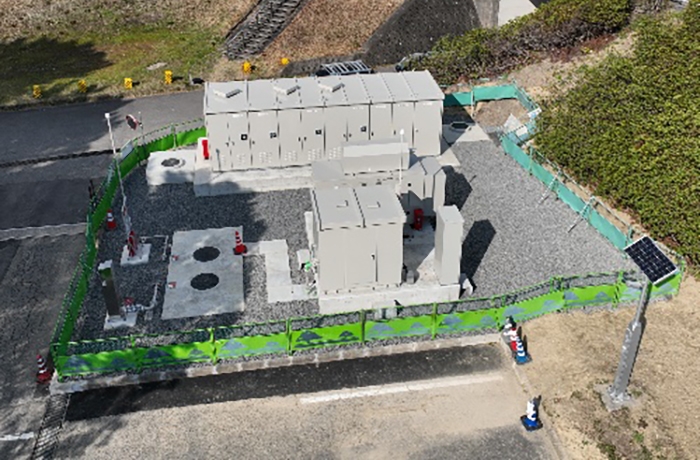

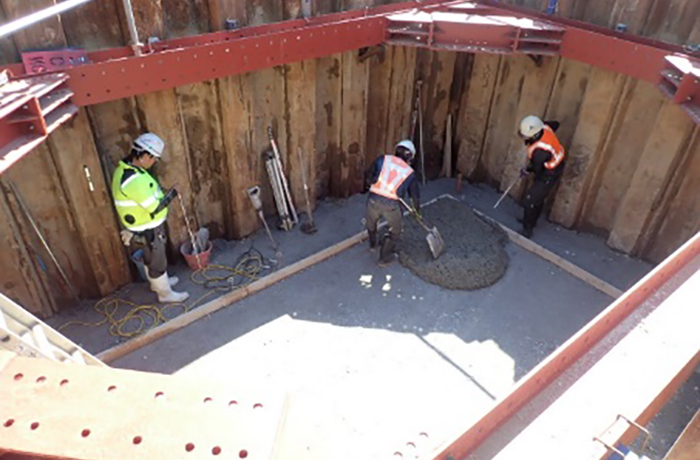

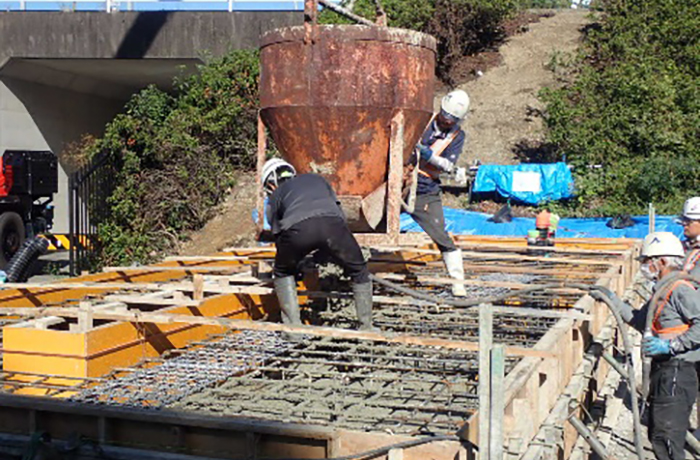

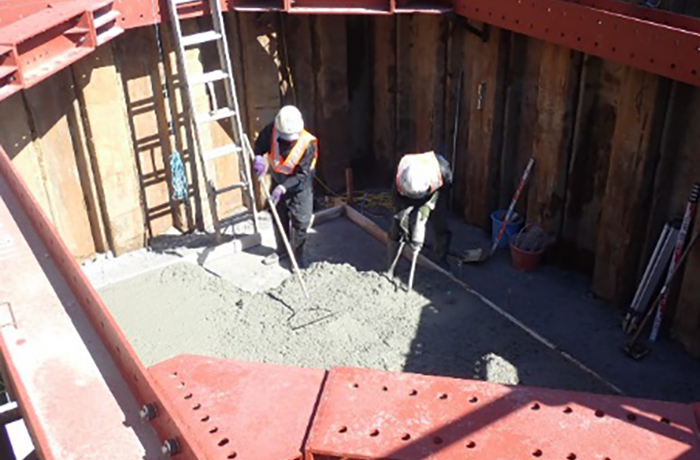

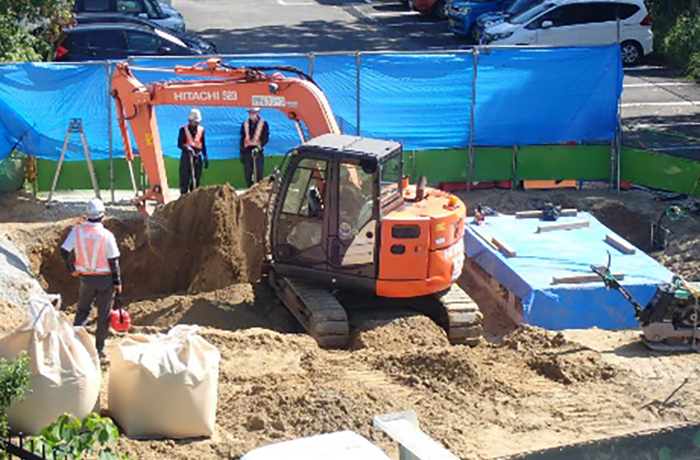

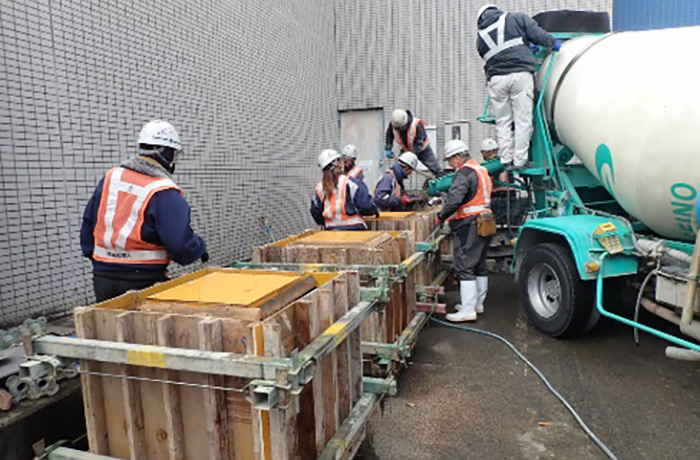

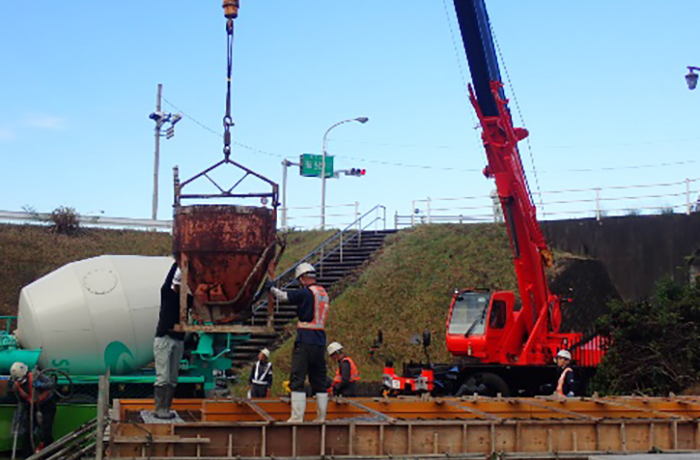

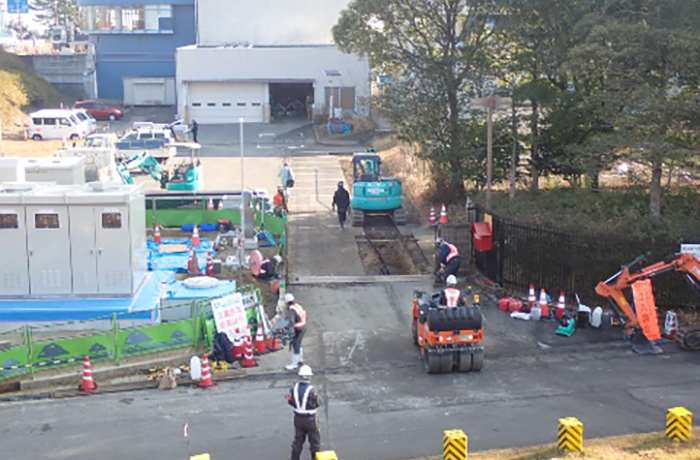

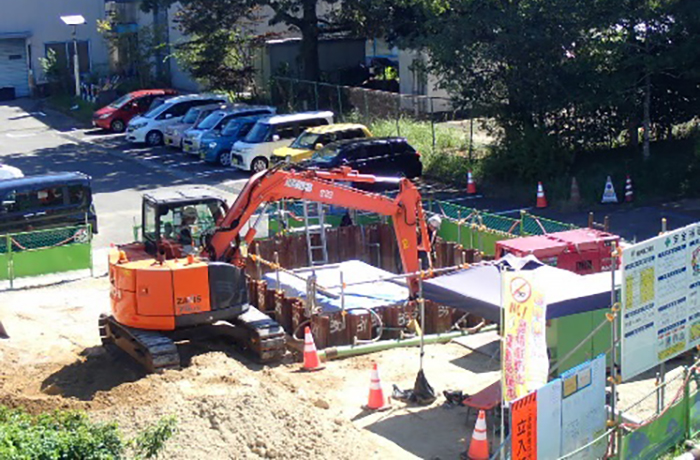

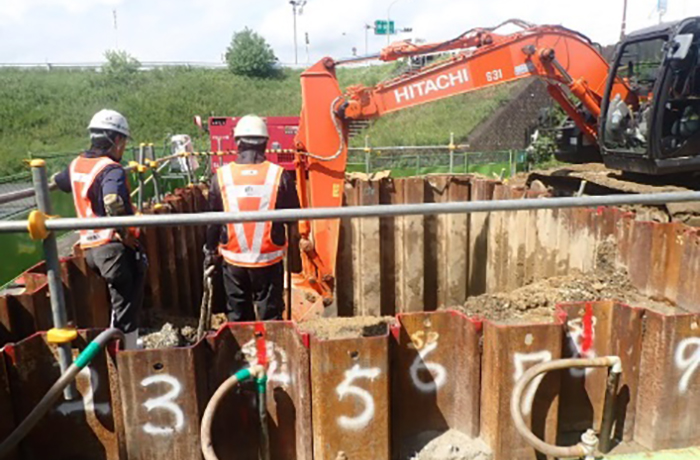

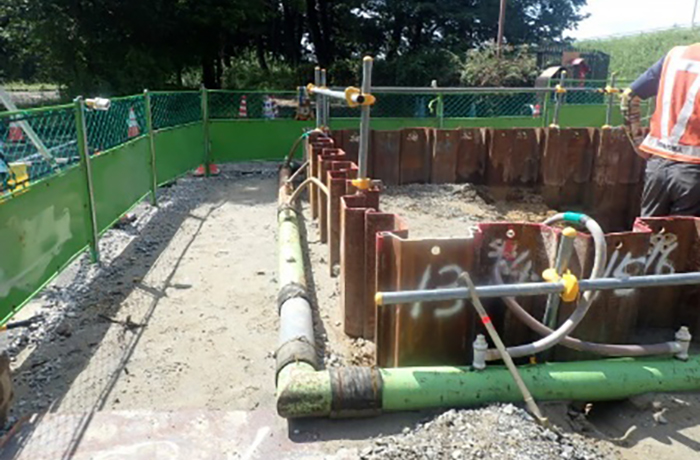

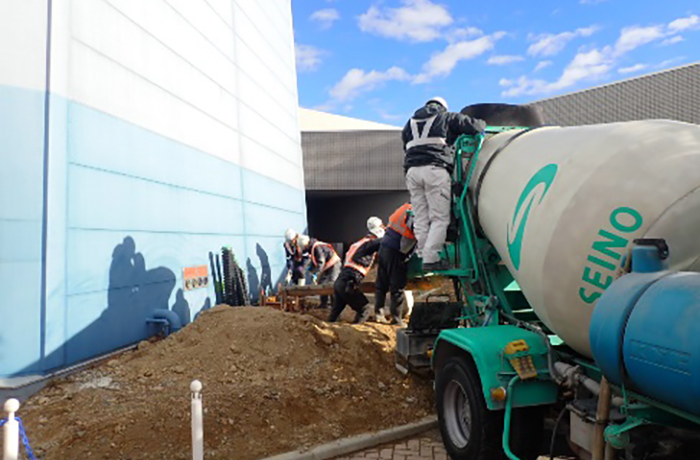

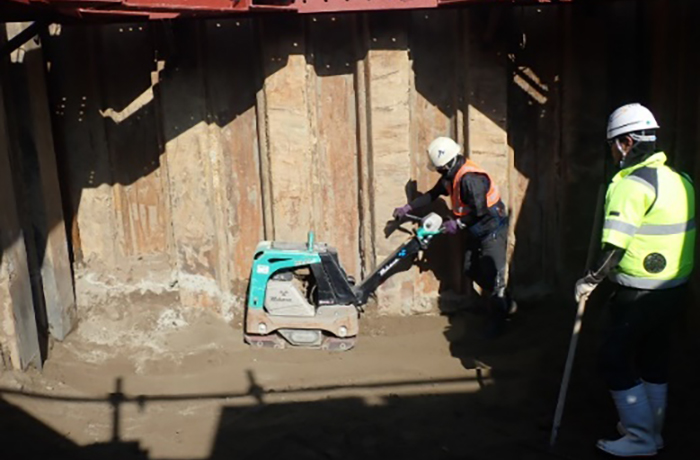

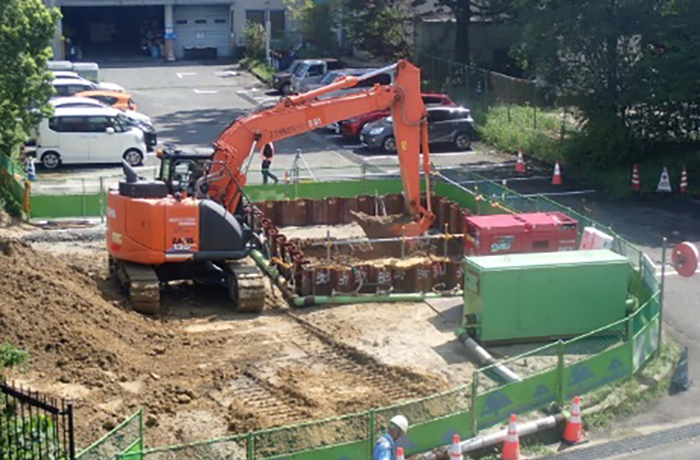

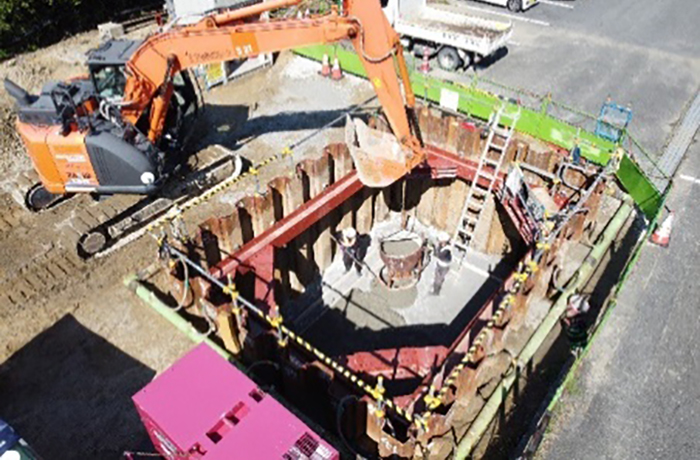

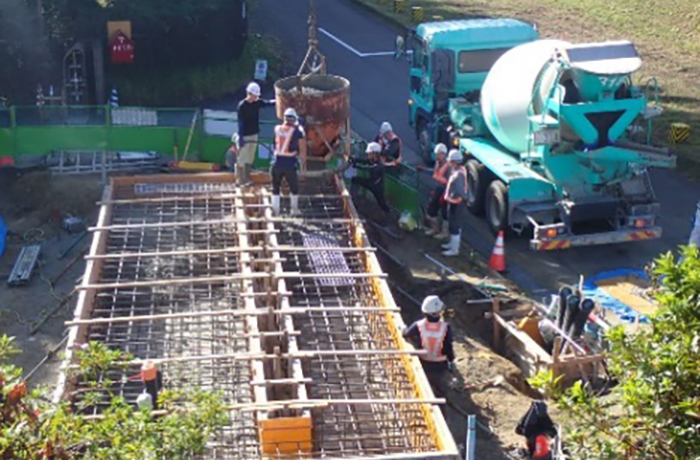

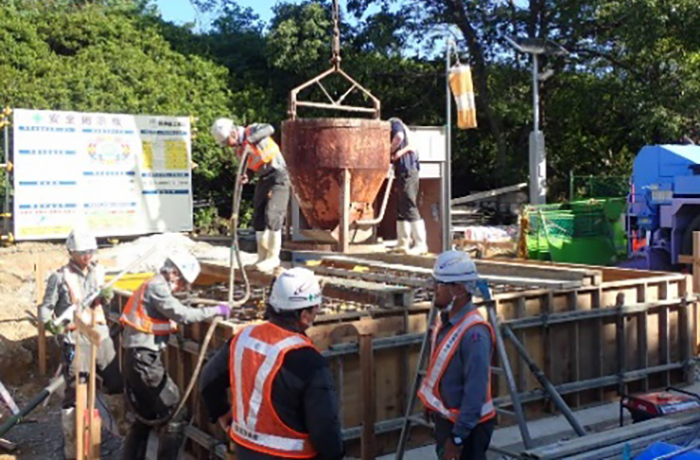

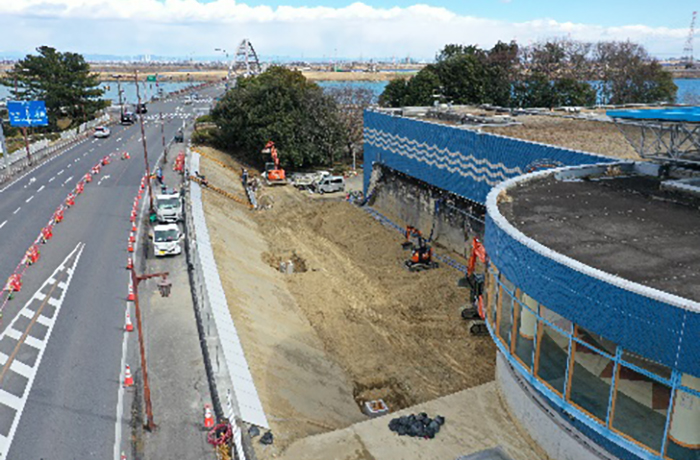

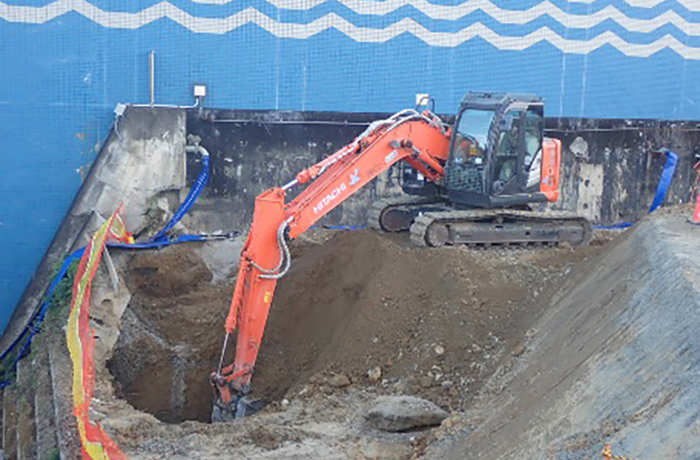

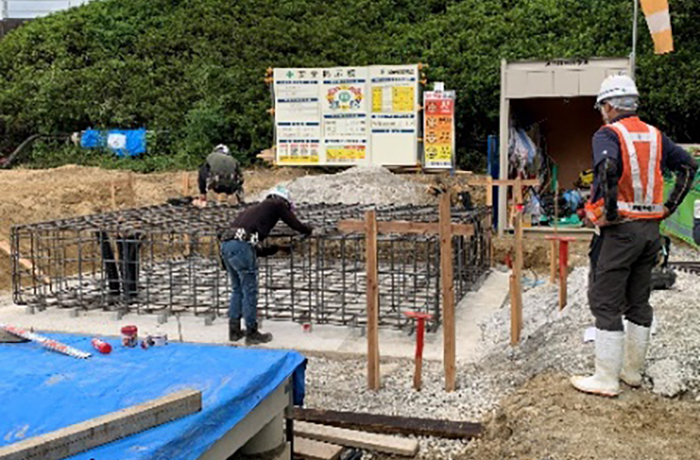

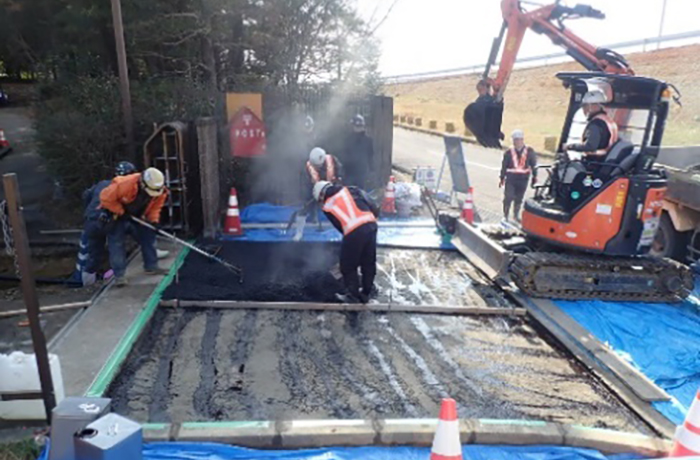

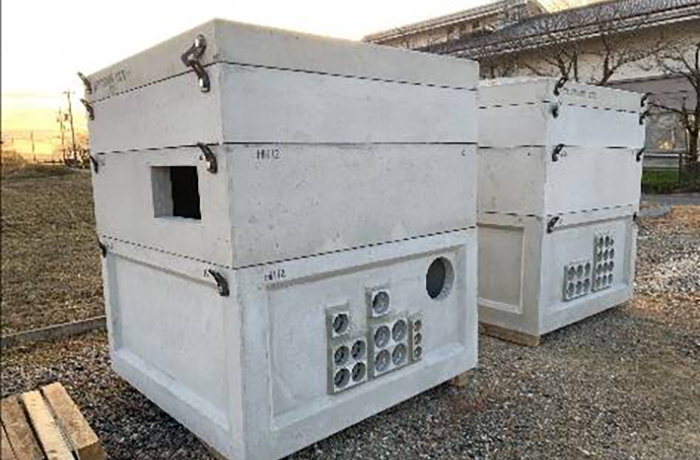

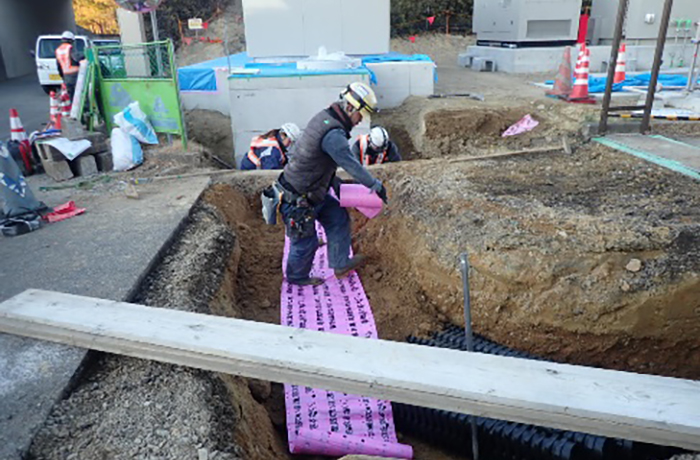

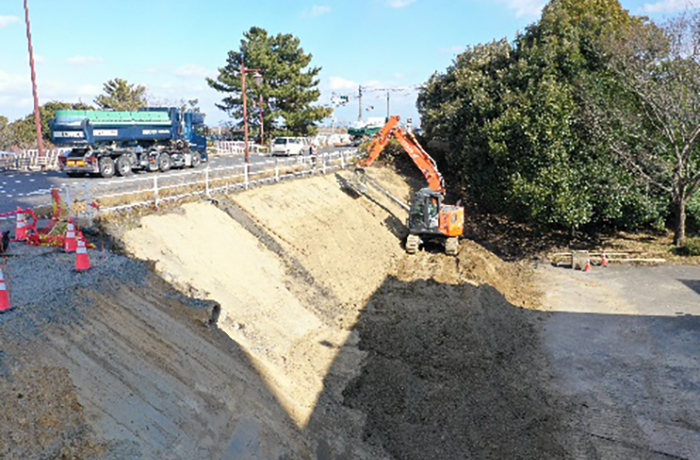

地下燃料タンク設置個所において矢板工法による土留めを行い、掘削、地盤改良、均しコンクリートの打設が完了しました。タンク設置(別工事)後埋戻しを行い土留工を撤去しました。引き続き、受変電設備の基礎地盤改良と基礎工の施工を進めていきます。

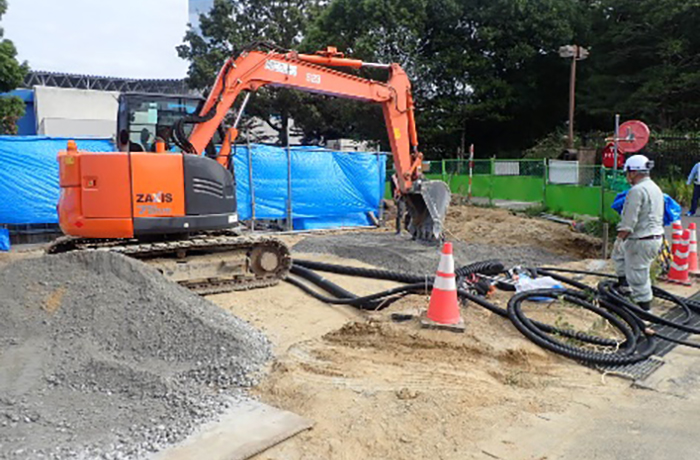

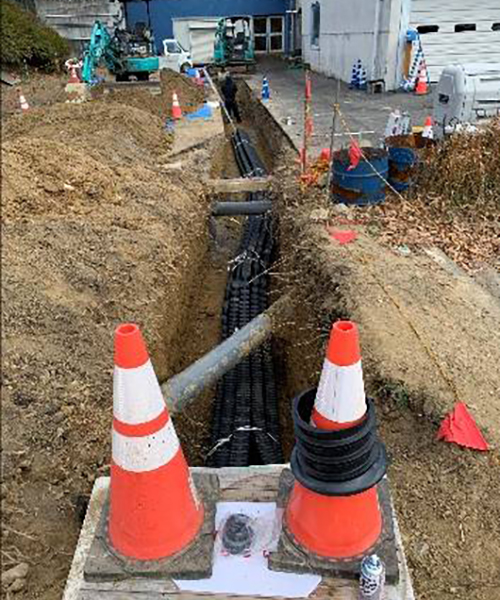

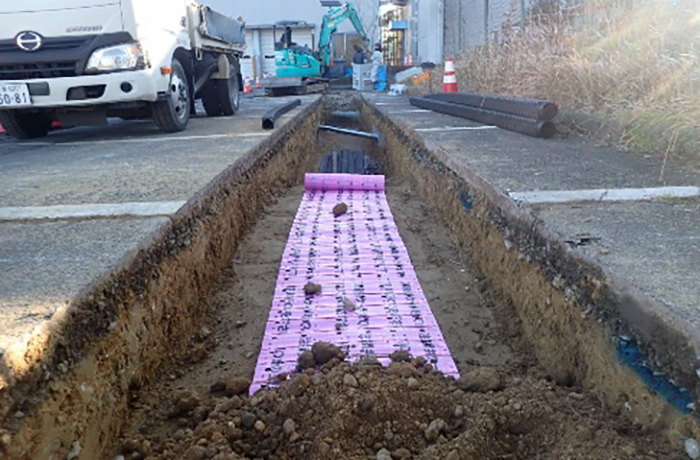

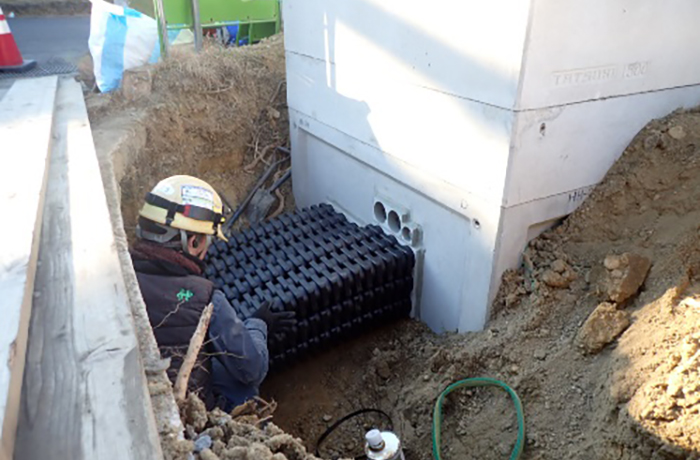

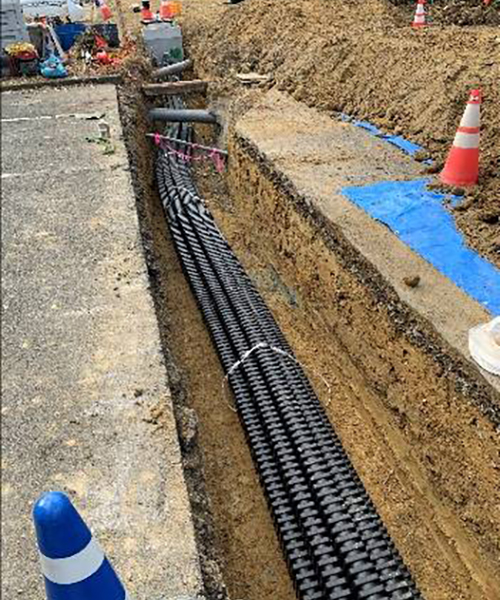

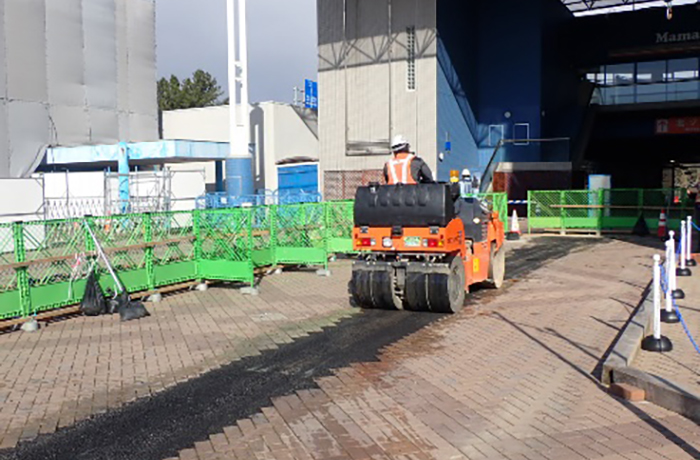

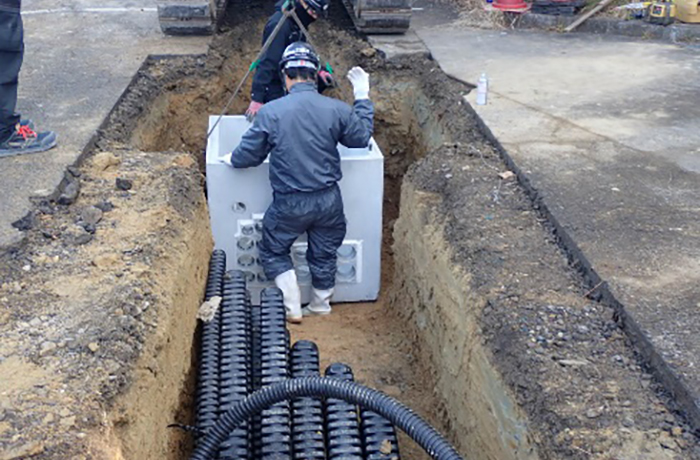

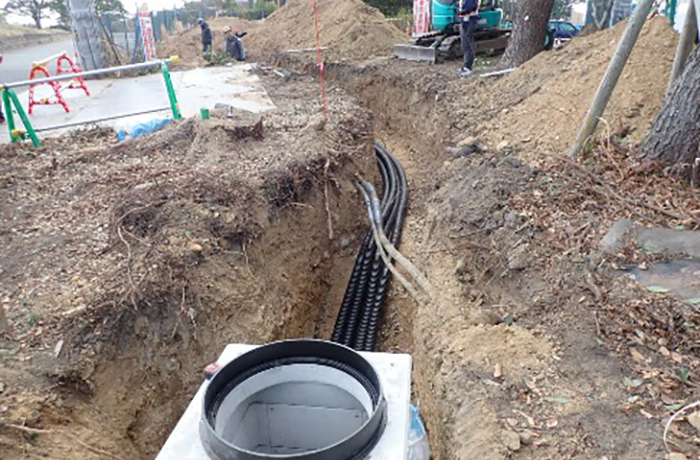

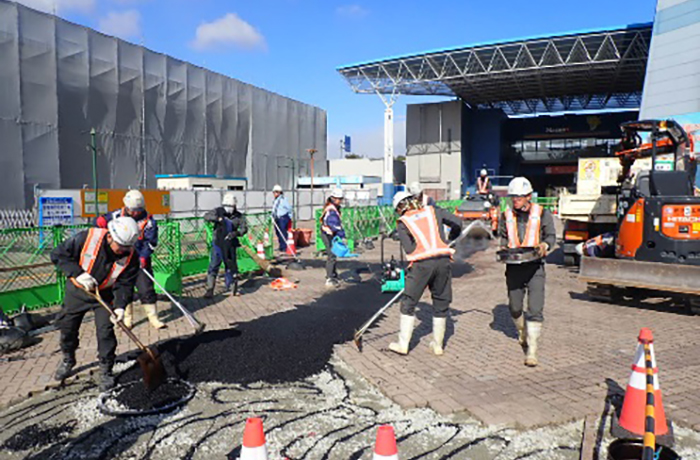

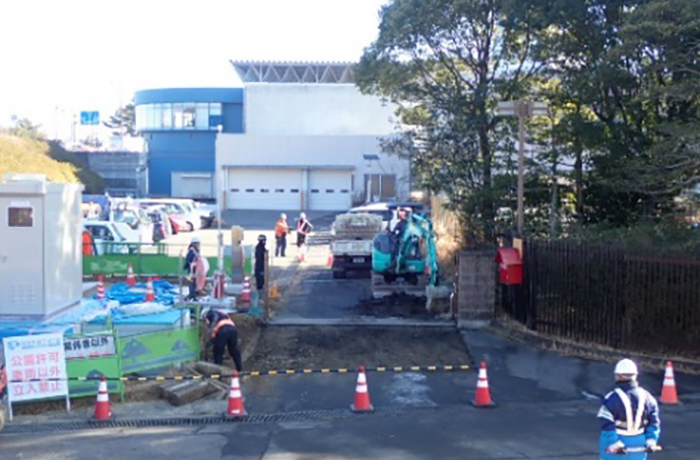

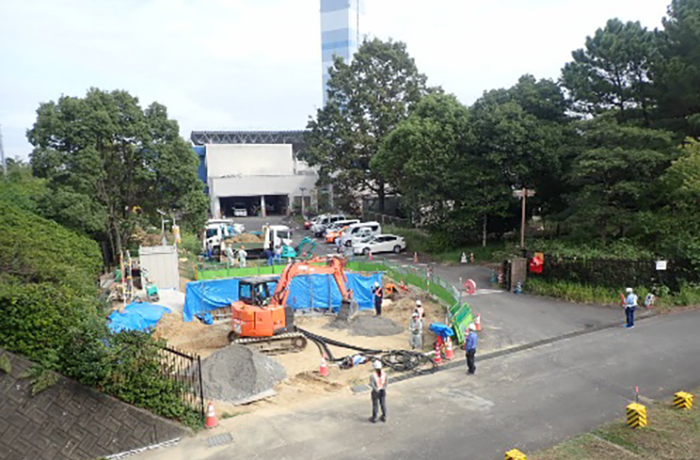

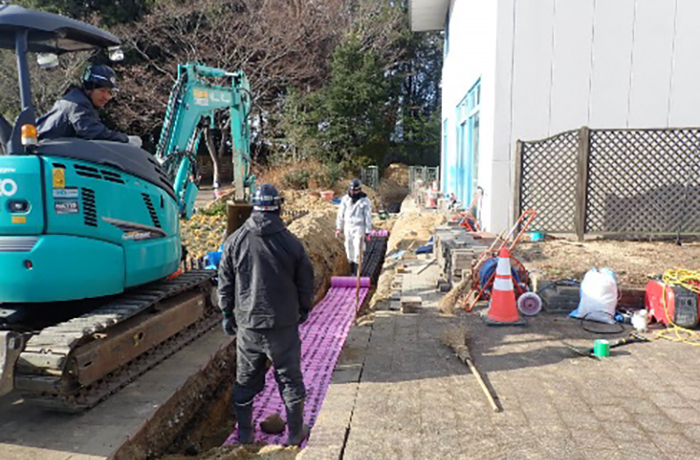

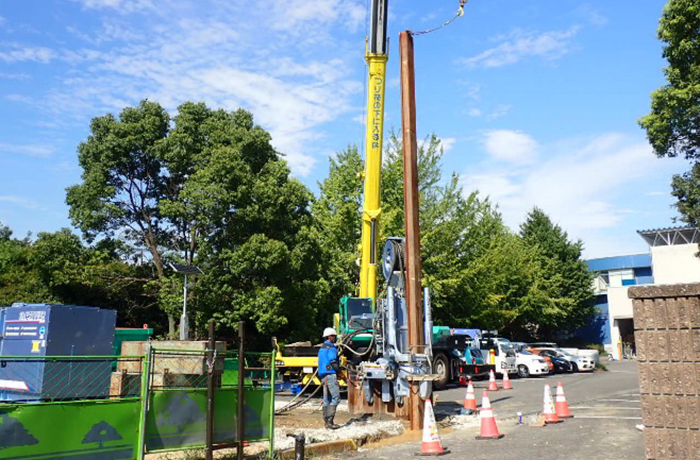

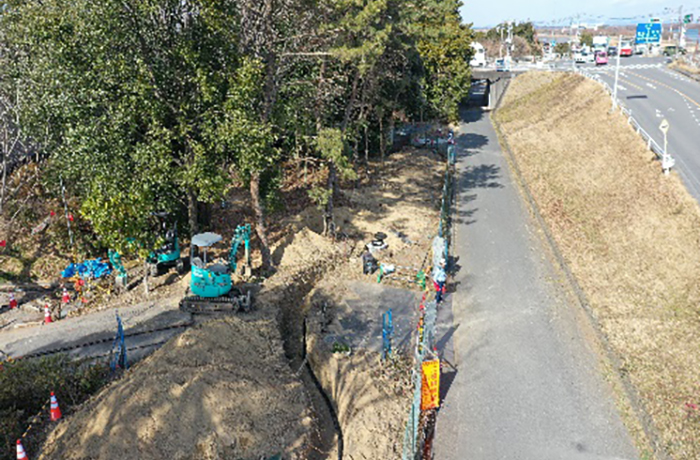

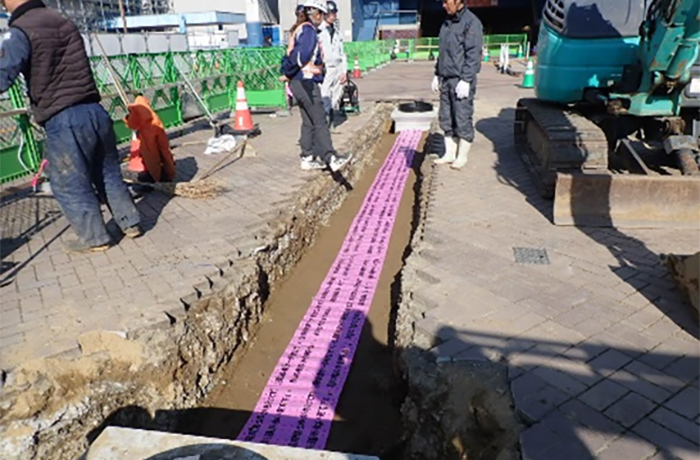

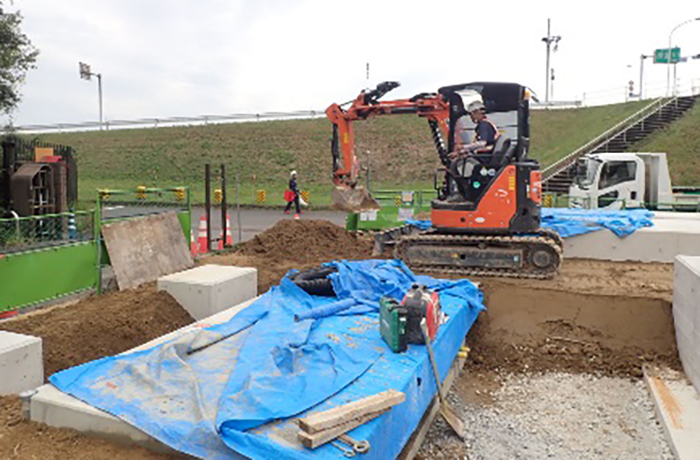

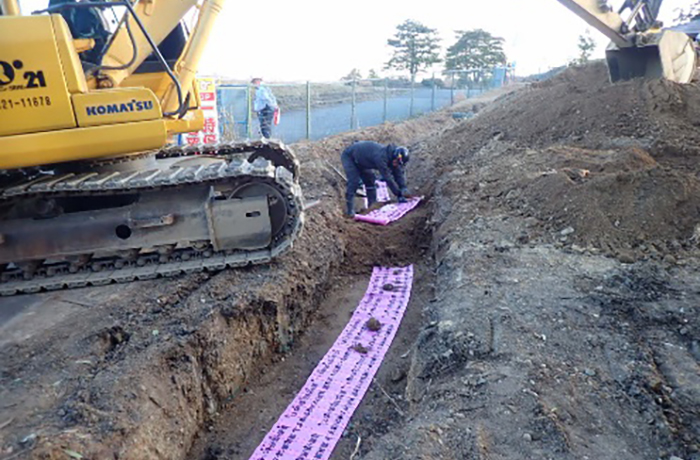

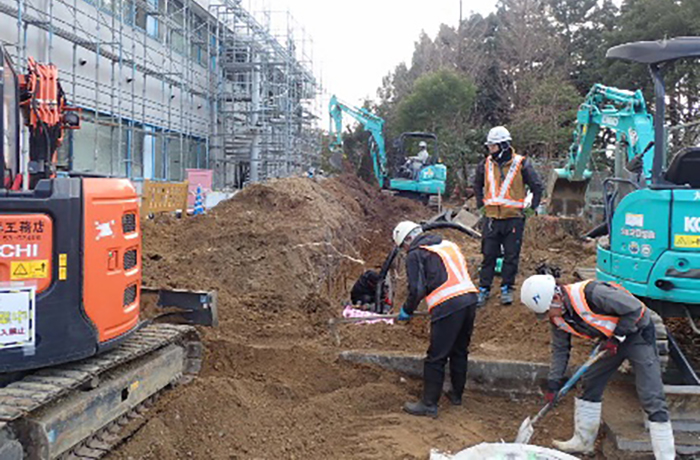

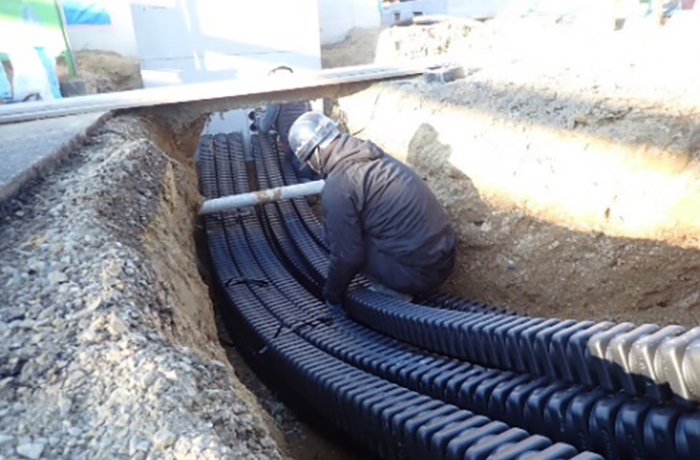

カフェ周辺の掘削工、電気設備工配管工、排水管布設工など各所で作業を進めていきます。
地下燃料タンク設置個所において矢板工法による土留めを行い、掘削、地盤改良、均しコンクリートの打設が完了しました。タンク設置(別工事)後埋戻しを行い土留工を撤去しました。引き続き、受変電設備の基礎地盤改良と基礎工の施工を進めていきます。
カフェ周辺の掘削工、電気設備工配管工、排水管布設工など各所で作業を進めていきます。

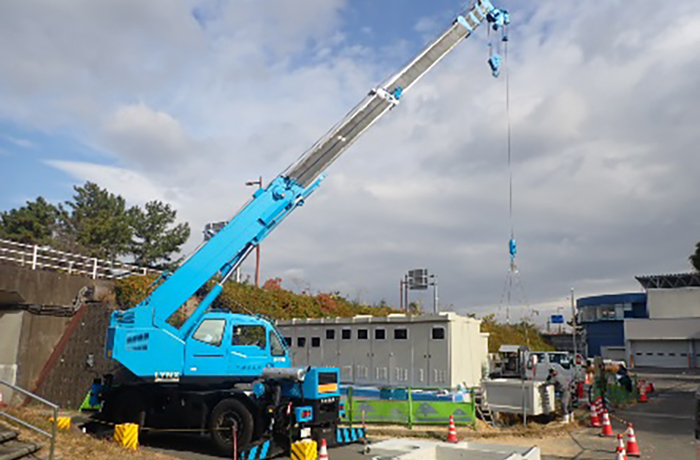

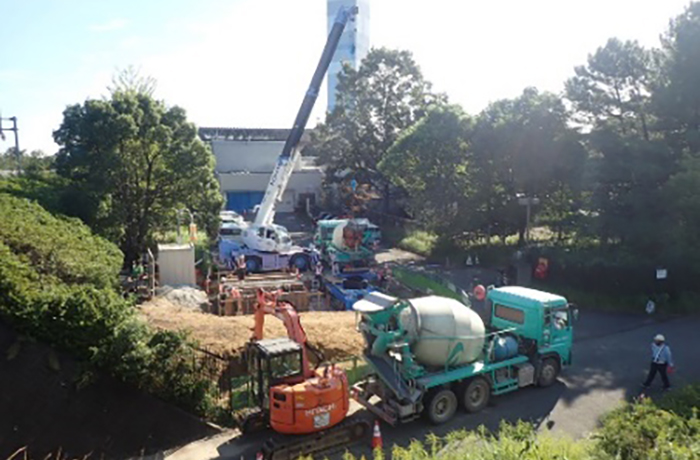

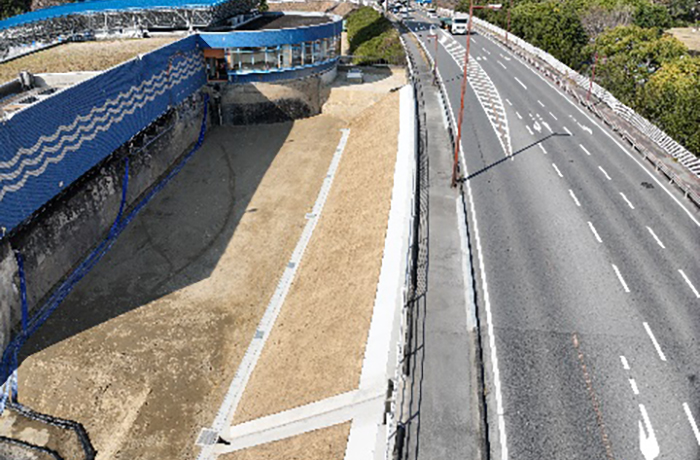

令和6年8月末

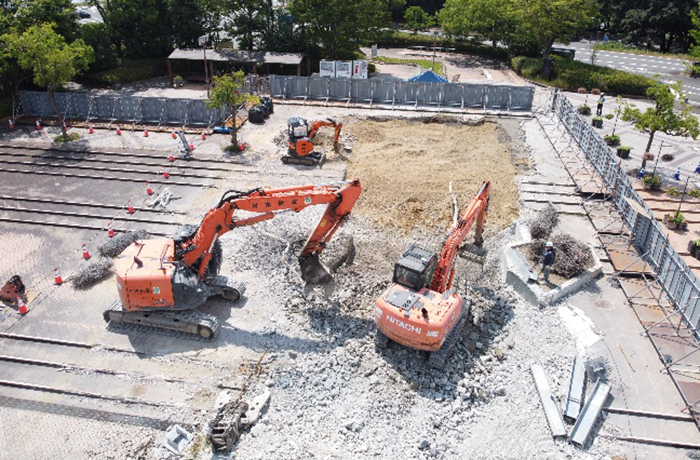

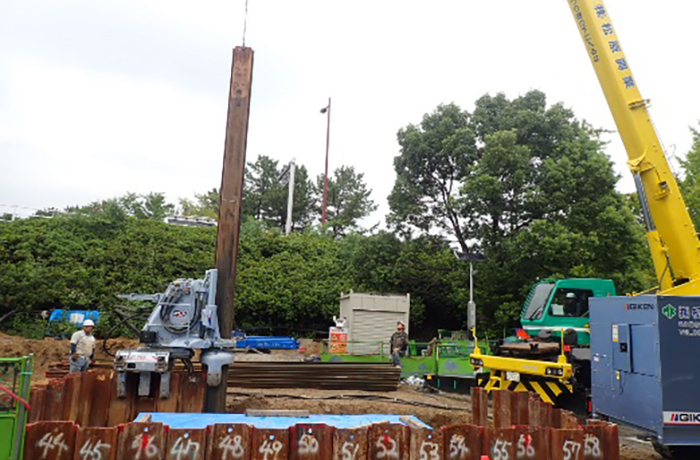

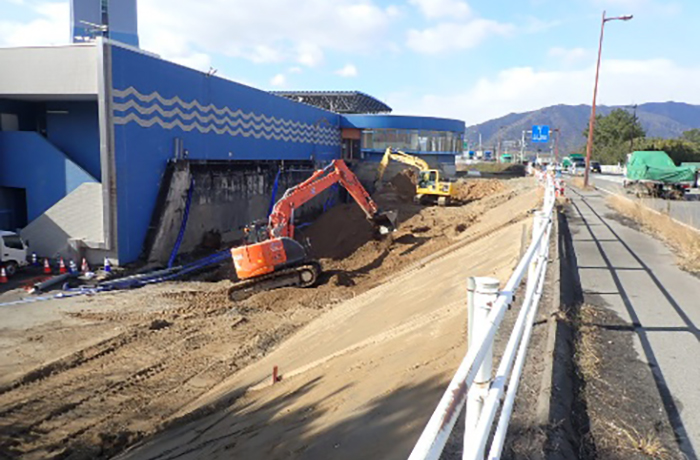

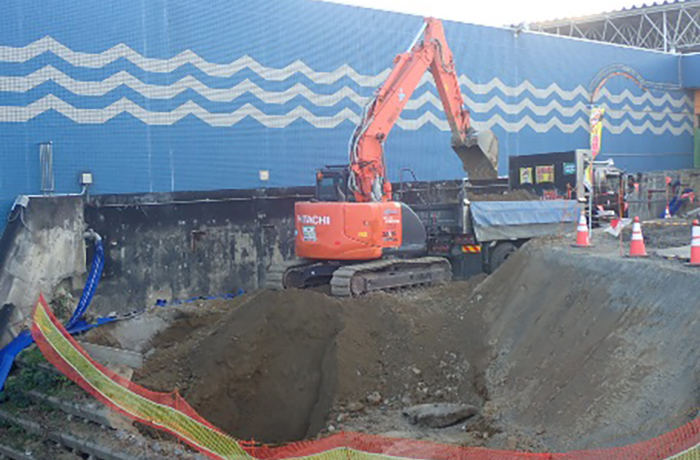

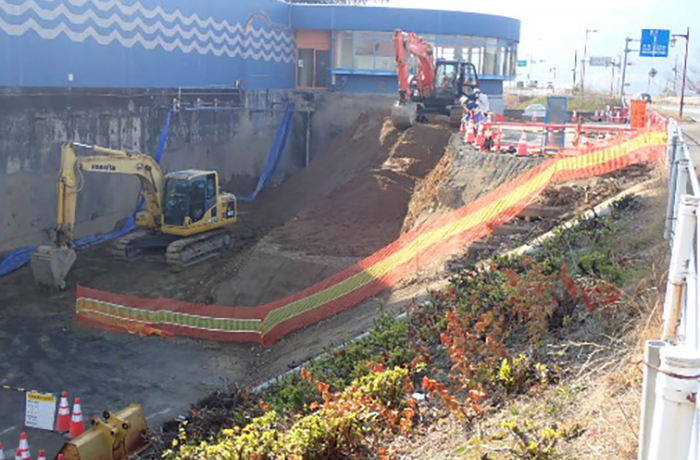

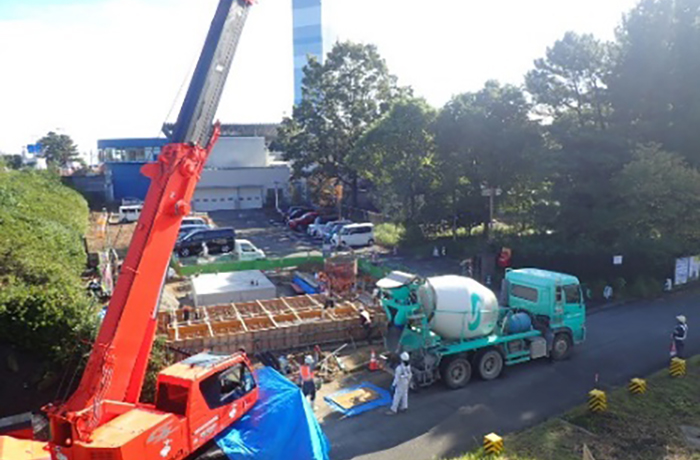

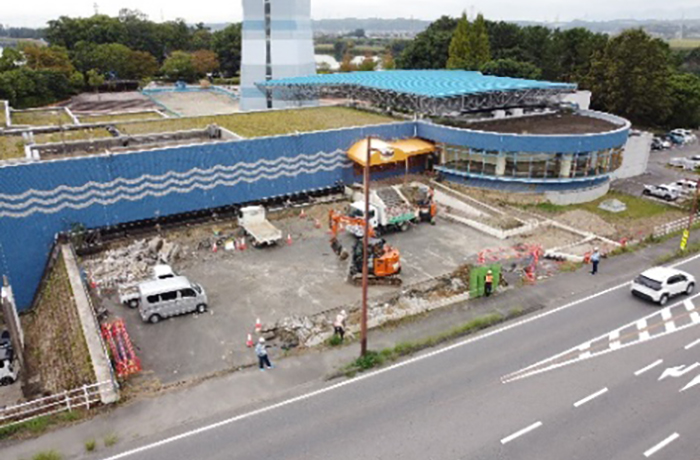

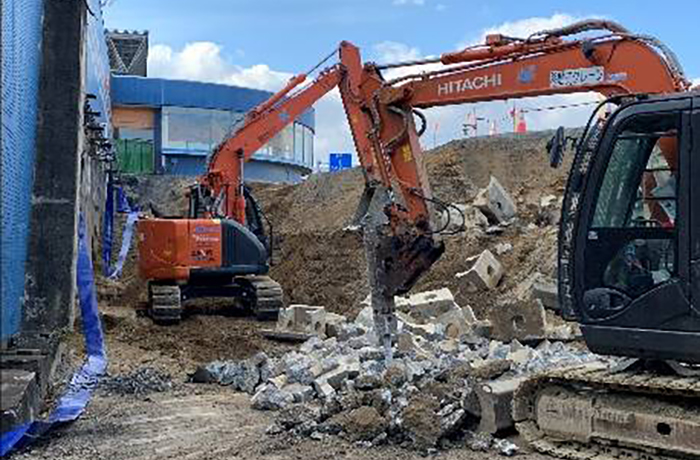

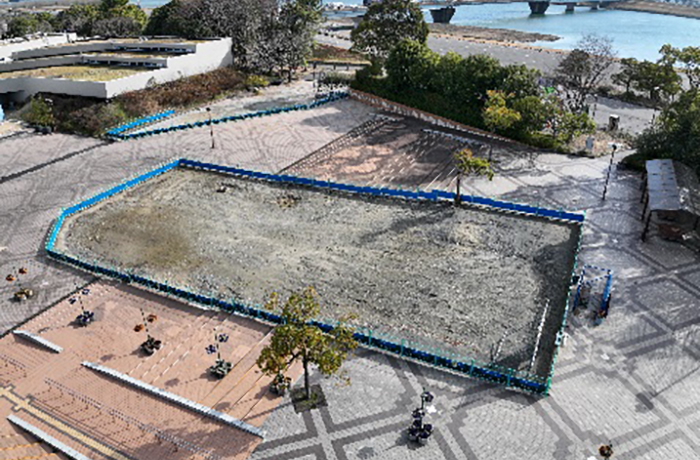

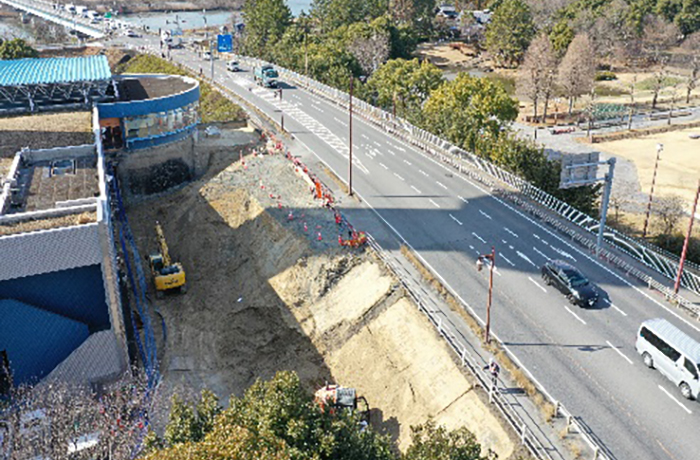

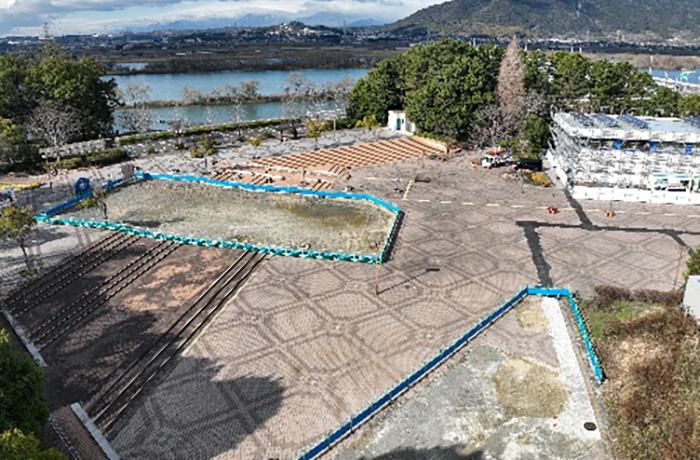

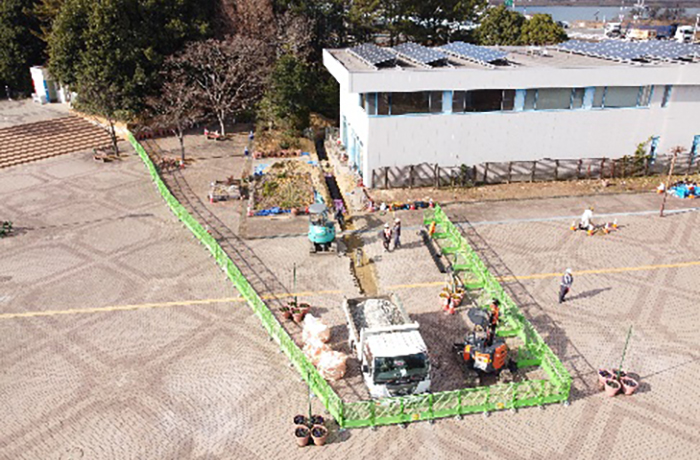

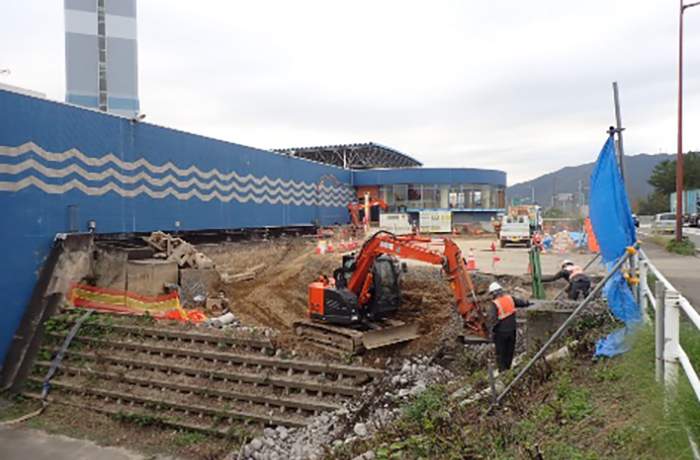

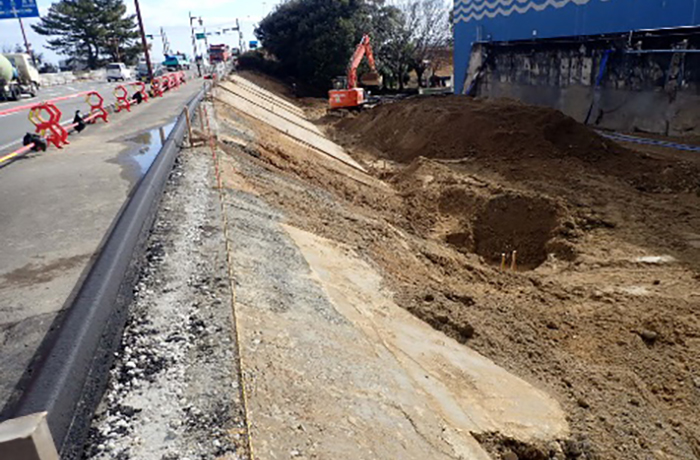

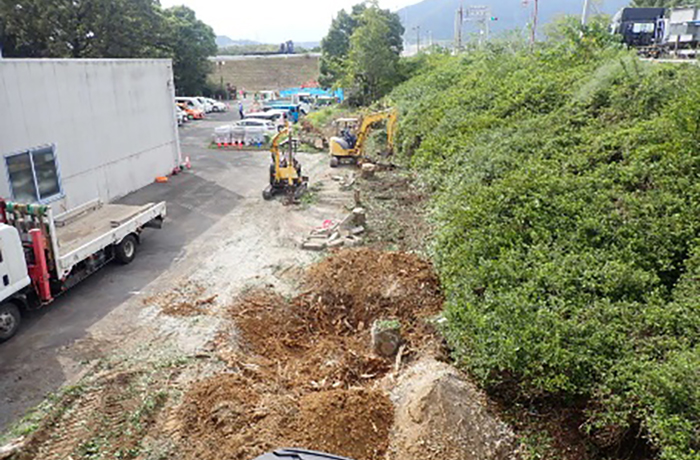

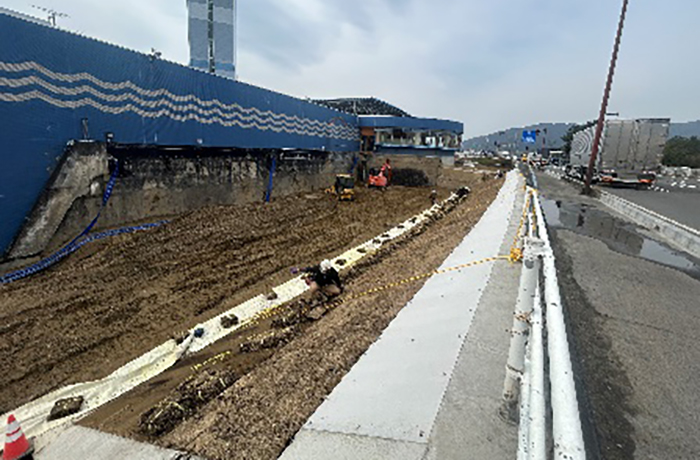

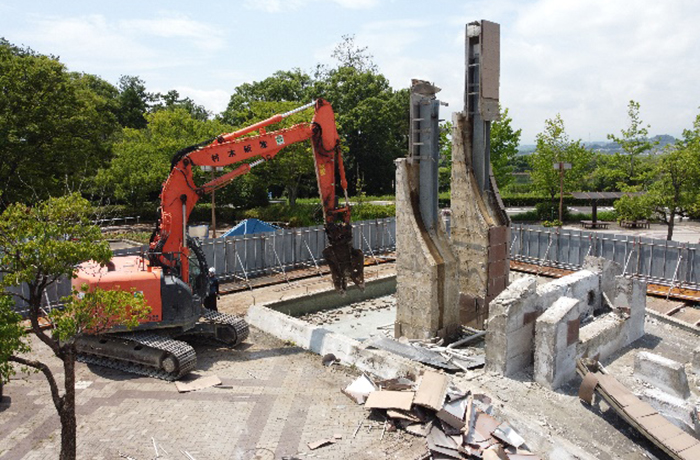

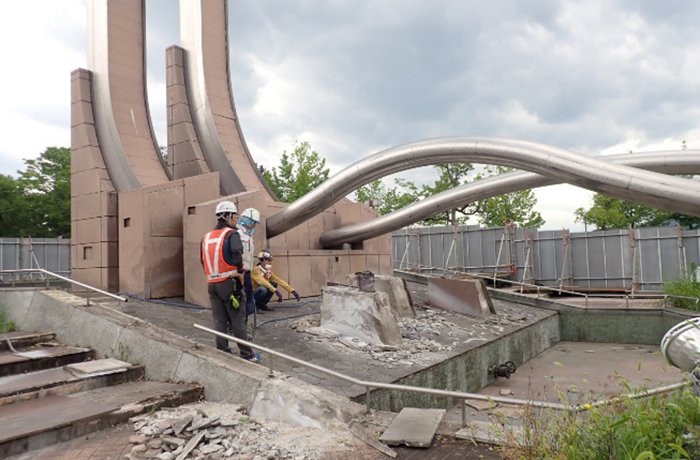

カスケード撤去を進めています。地下燃料タンク設置に伴う掘削工に着手、鋼矢板にて土留を行います。
カスケード撤去を進めています。地下燃料タンク設置に伴う掘削工に着手、鋼矢板にて土留を行います。
令和6年7月末

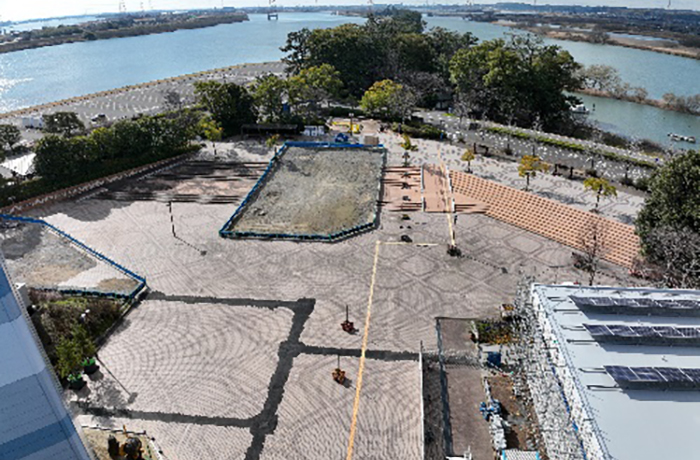

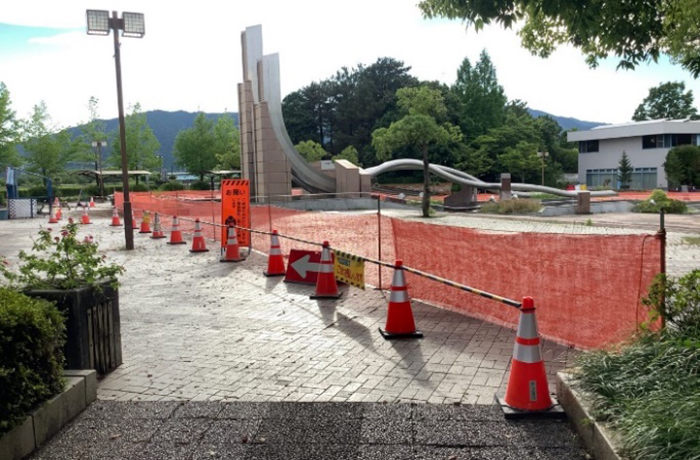

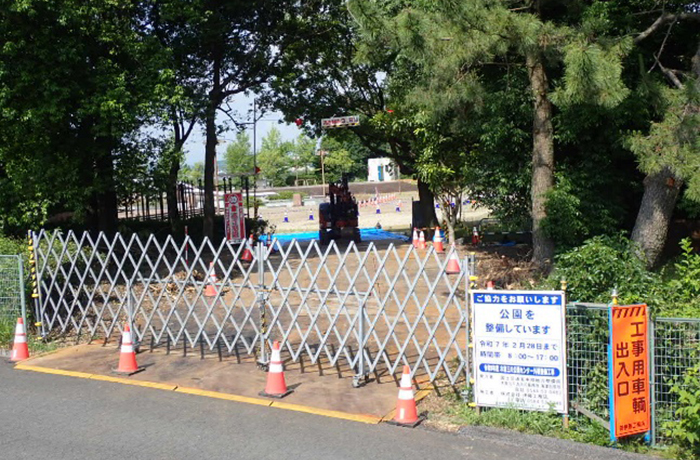

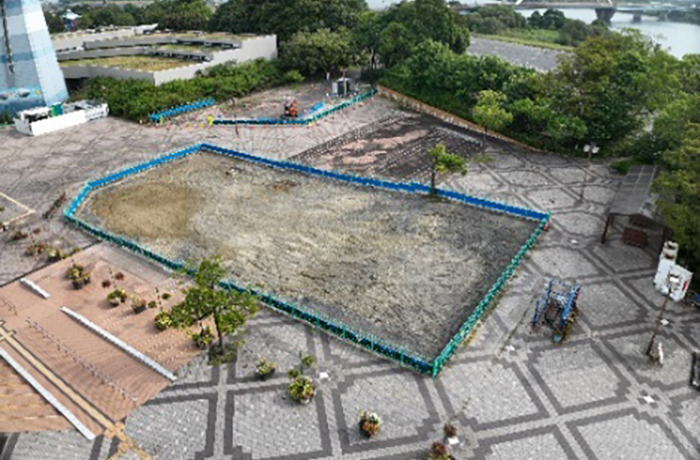

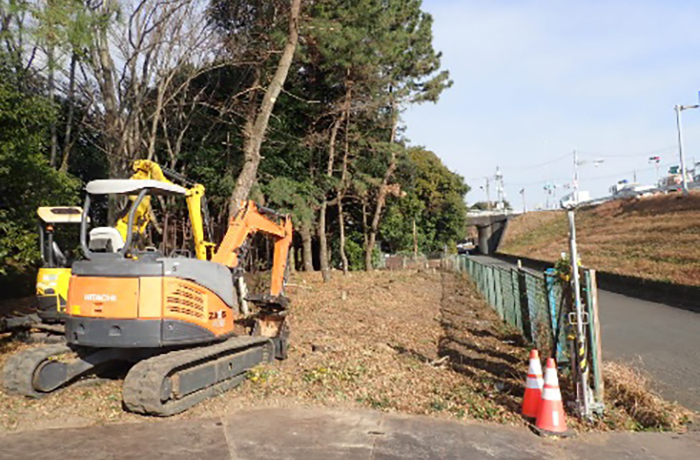

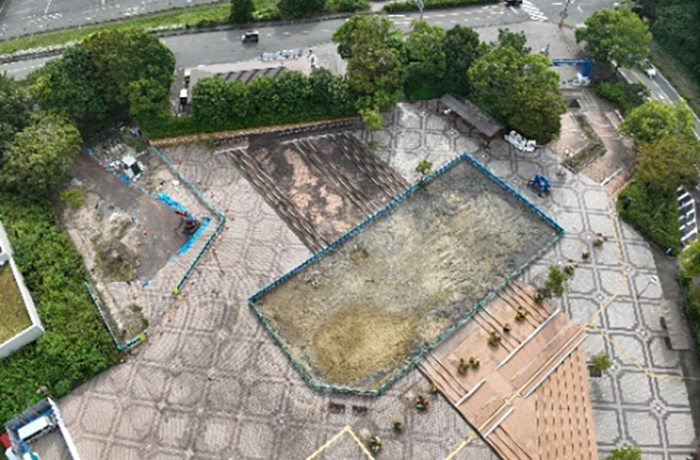

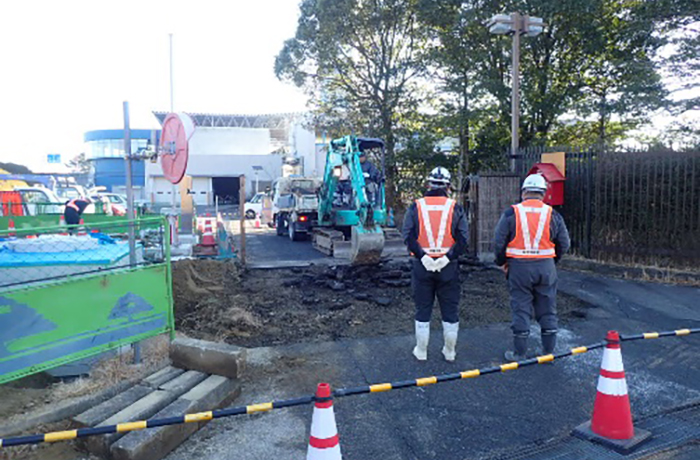

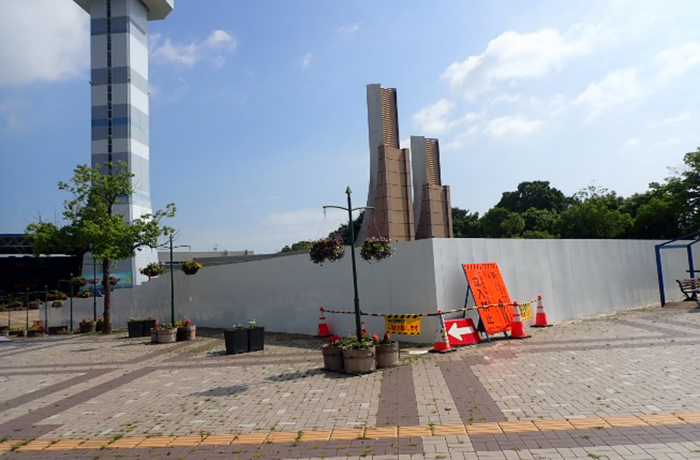

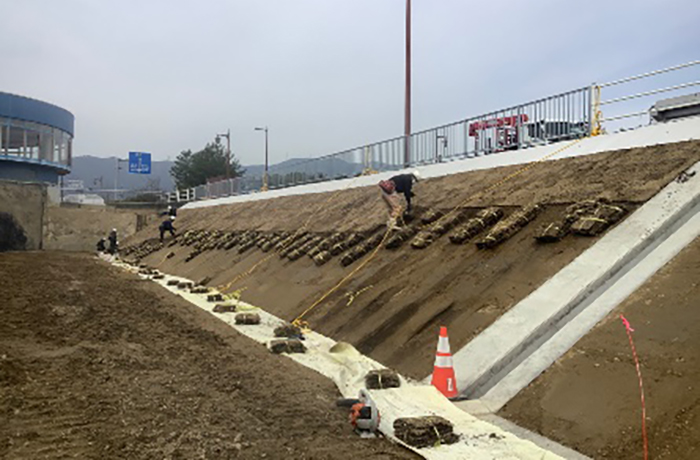

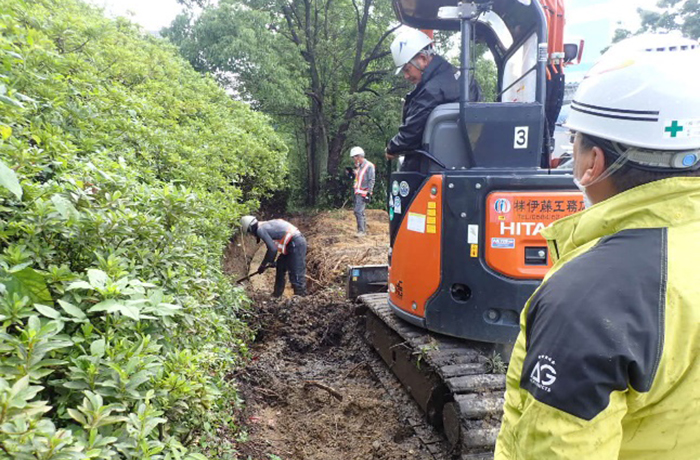

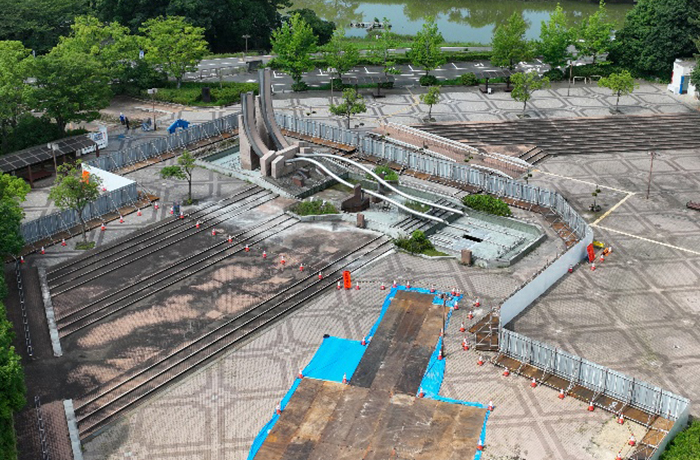

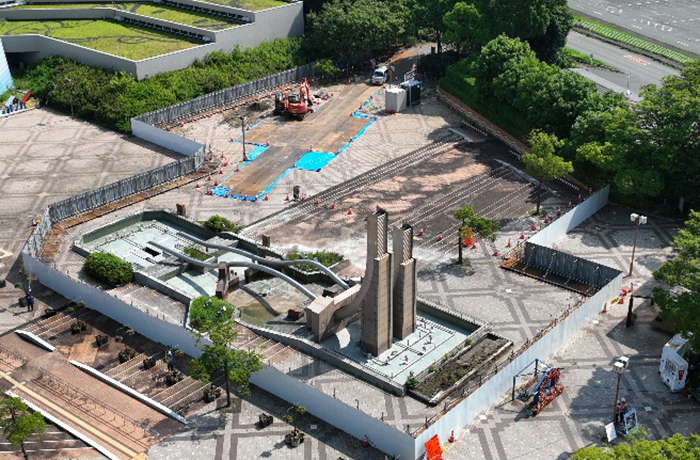

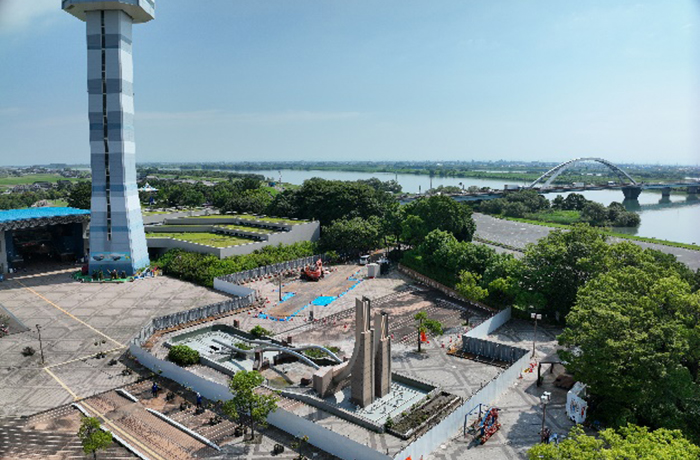

南ゾーンのカスケード撤去に伴う仮囲いを設置しました。引き続き、撤去工事を進めます。

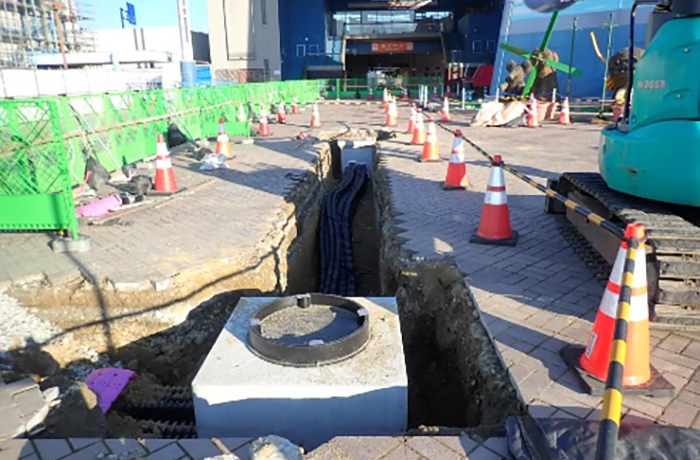

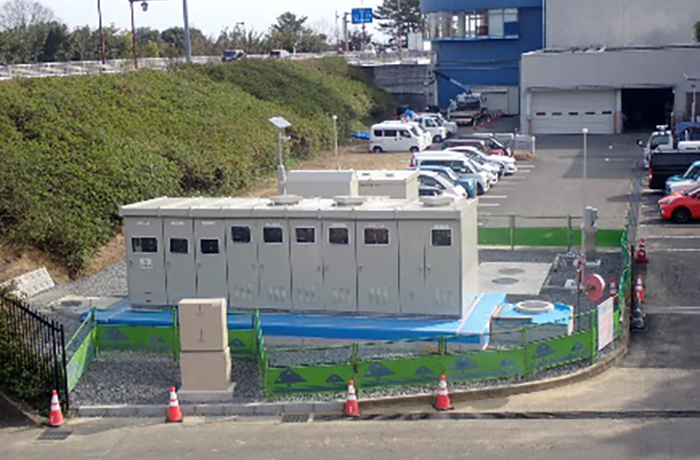

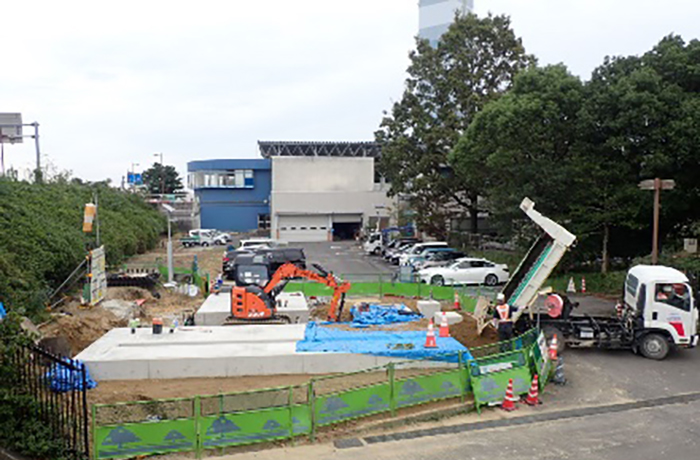

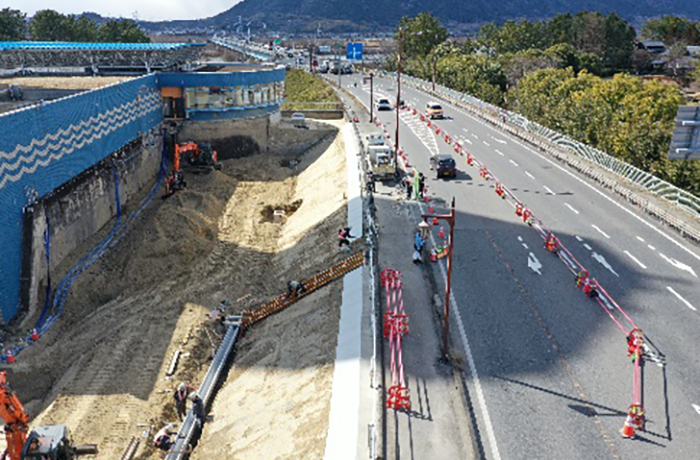

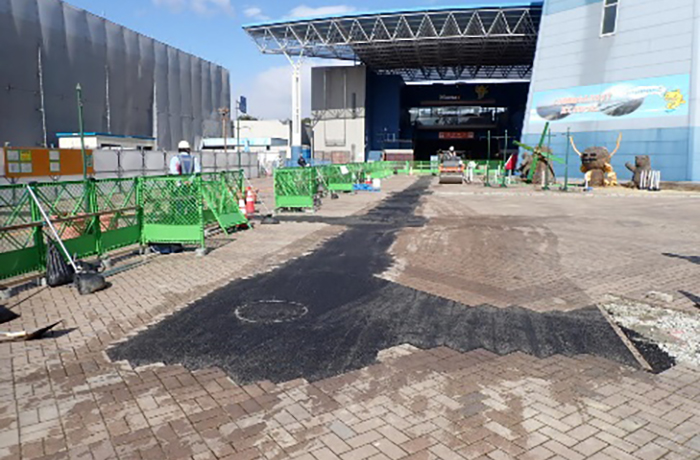

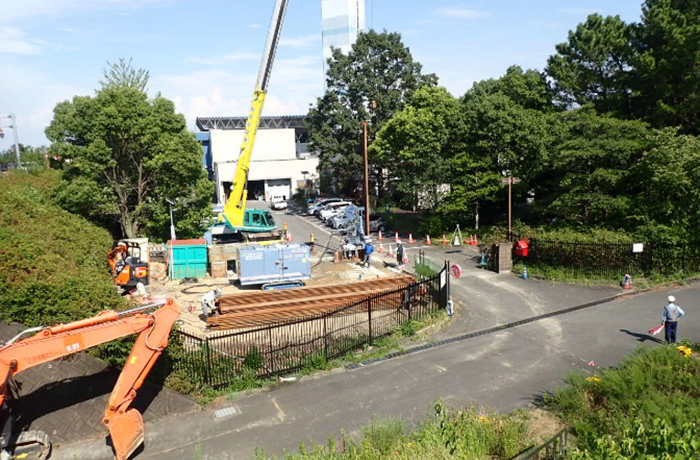

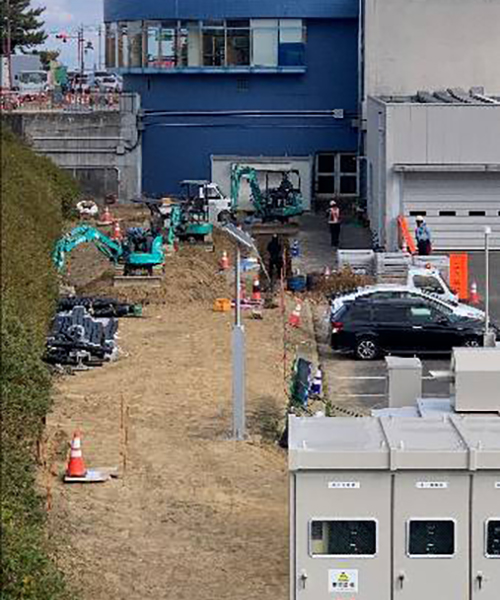

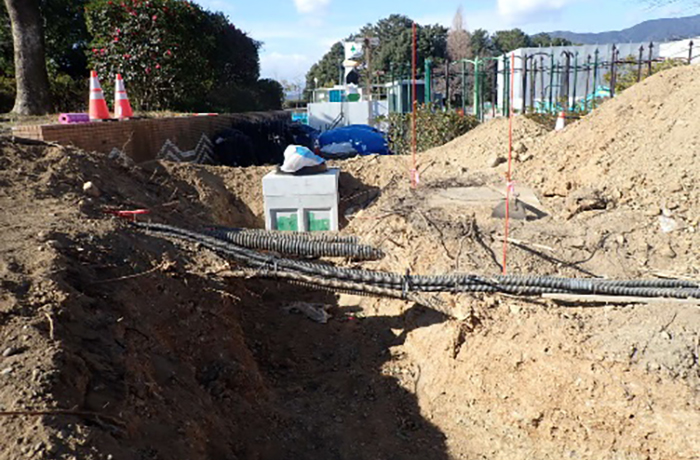

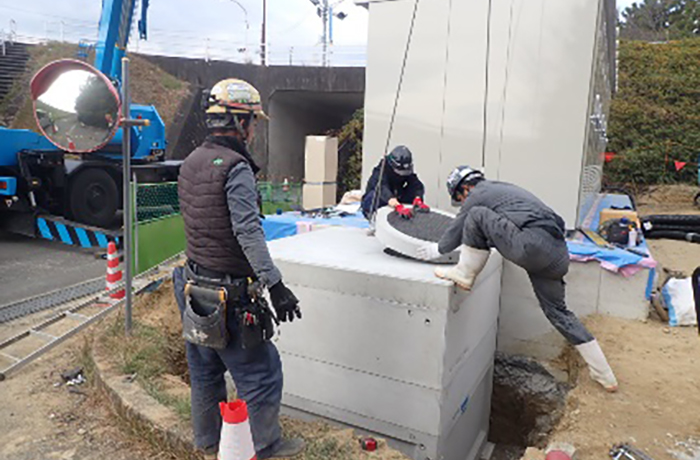

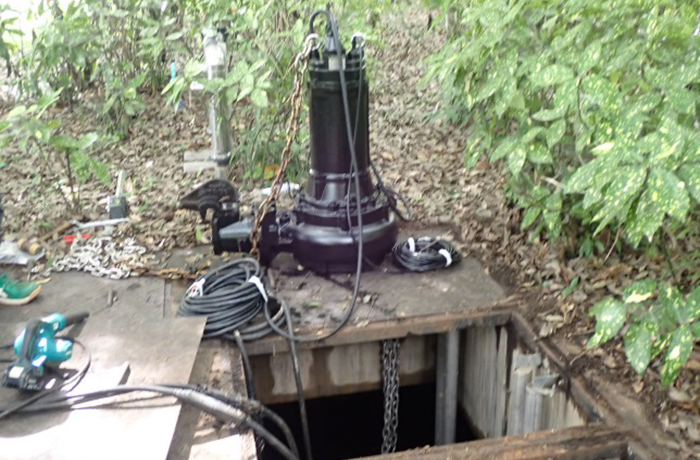

北ゾーンのポンプ施設の更新作業が完了しました。受変電設備設置に伴う光ケーブルの移設、臨時駐車場の整備など順次施工を進めています。
南ゾーンのカスケード撤去に伴う仮囲いを設置しました。引き続き、撤去工事を進めます。
北ゾーンのポンプ施設の更新作業が完了しました。受変電設備設置に伴う光ケーブルの移設、臨時駐車場の整備など順次施工を進めています。

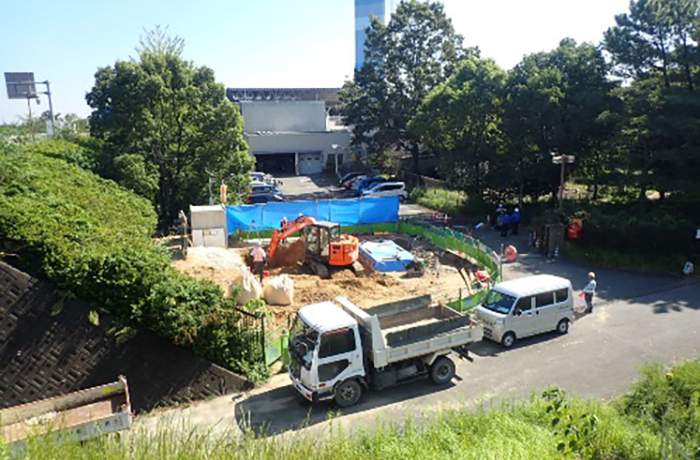

令和6年6月末

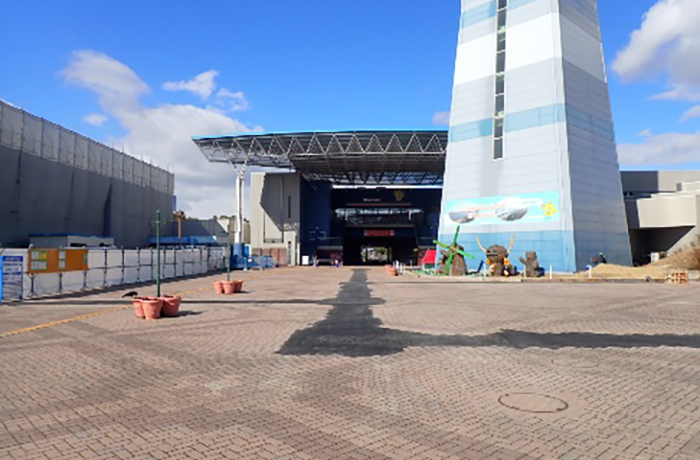

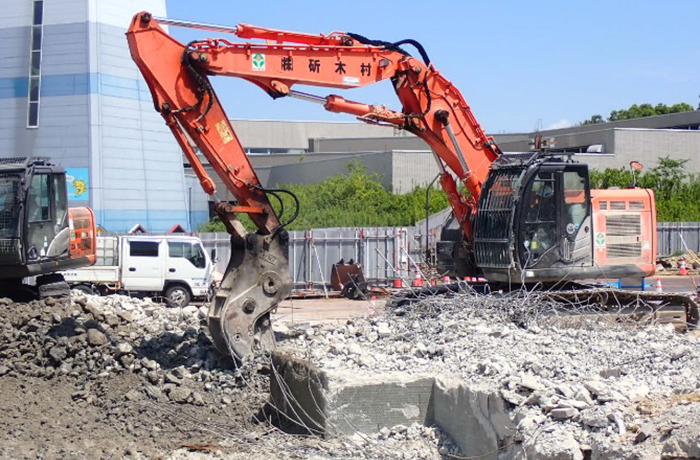

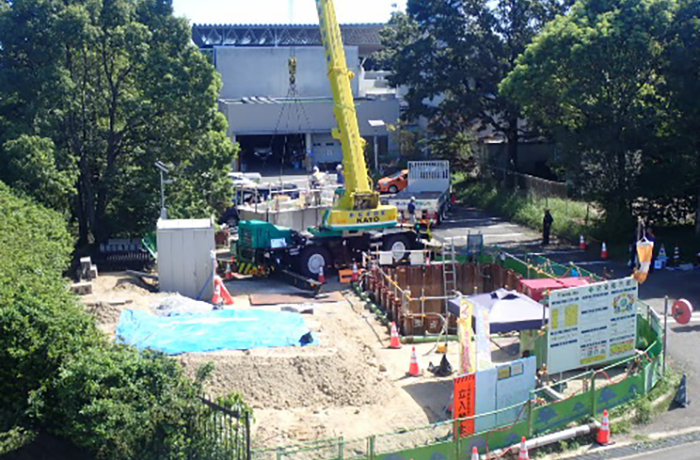

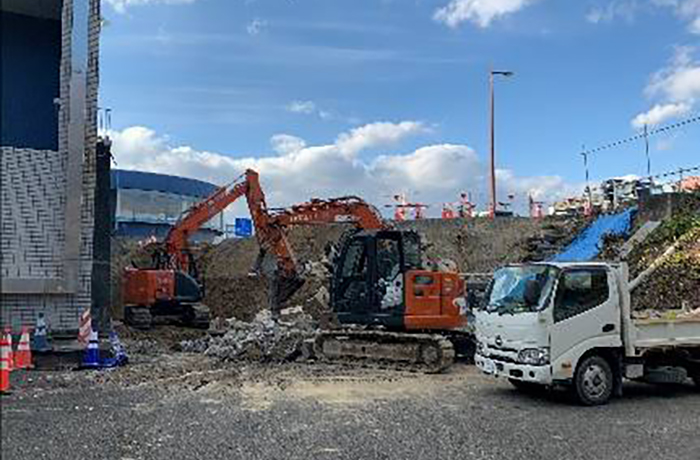

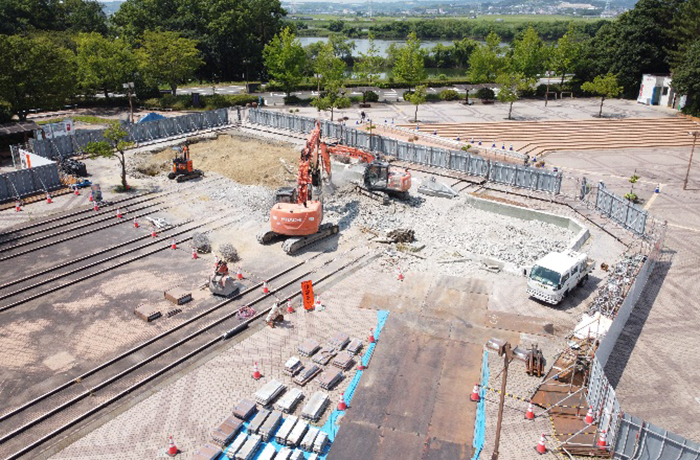

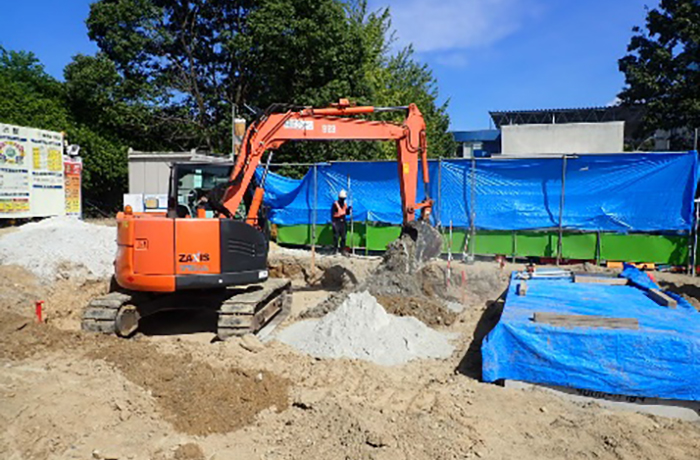

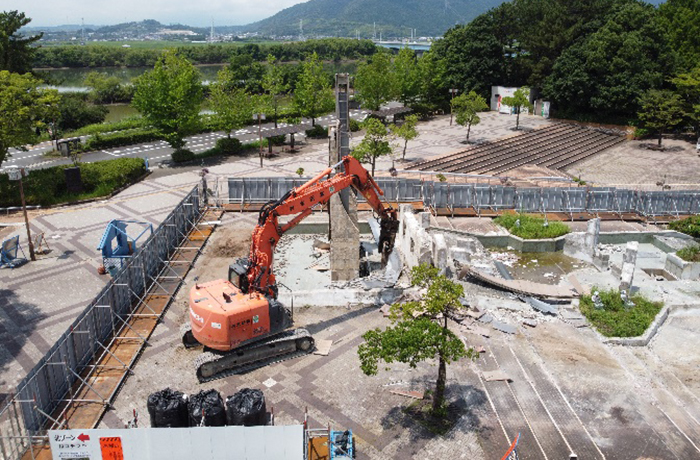

構造物取壊し工(カスケード)に着手しました。仮囲いを施工中です。長良川サービスセンターのポンプユニットの更新作業を完了しました。引き続き、公園センターのポンプ更新も進めていきます。
公園内にて工事を進めてまいります。ご協力をよろしくお願いいたします。
構造物取壊し工(カスケード)に着手しました。仮囲いを施工中です。長良川サービスセンターのポンプユニットの更新作業を完了しました。引き続き、公園センターのポンプ更新も進めていきます。
公園内にて工事を進めてまいります。ご協力をよろしくお願いいたします。
令和6年5月末
ただいま準備中です。工事中のご協力よろしくお願いいたします。
ただいま準備中です。工事中のご協力よろしくお願いいたします。
令和6年4月末
ただいま準備中です。工事中のご協力よろしくお願いいたします。
ただいま準備中です。工事中のご協力よろしくお願いいたします。
