令和5年度 長良川上坂手河道整備工事
- 施工場所
- 三重県桑名市長島町地先
- 工期
- 令和6年4月1日~令和7年2月28日
- 工事内容
-
河川土工 一式、(掘削工一式、掘削工(ICT)一式、残土処理工一式)仮設工一式
汚濁防止工一式、作業ヤード整備工一式

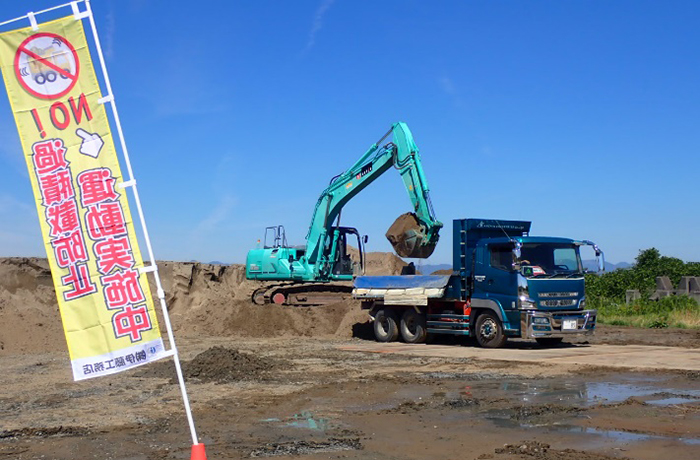

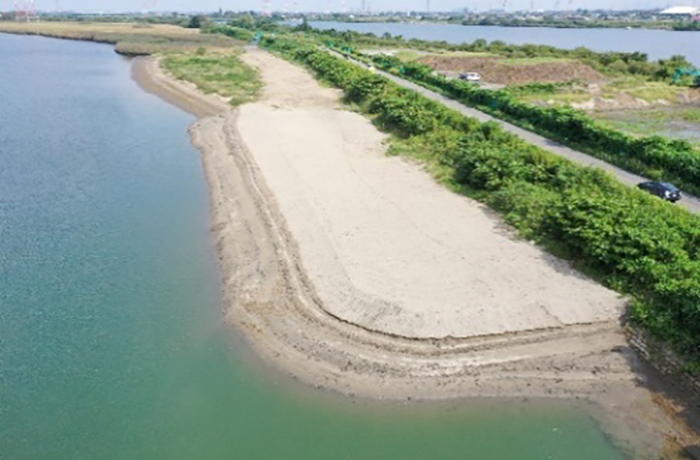

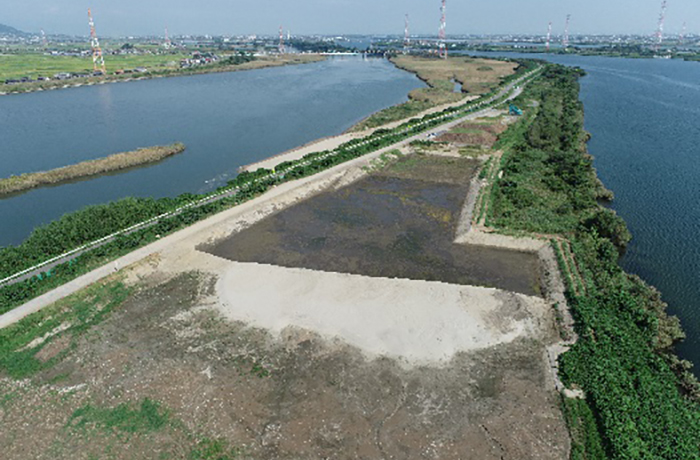

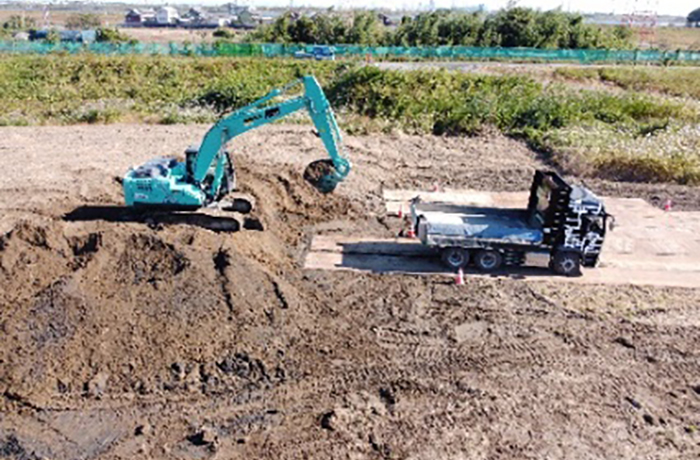

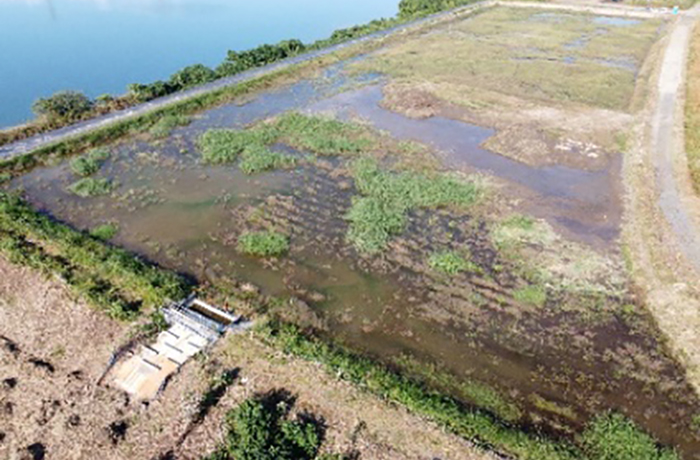

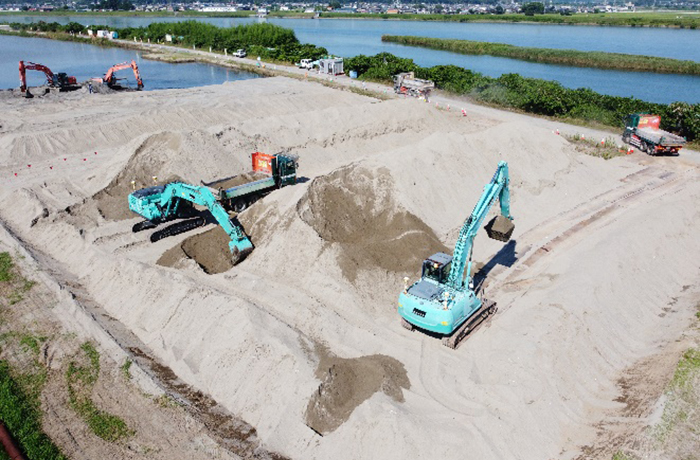

令和6年9月末

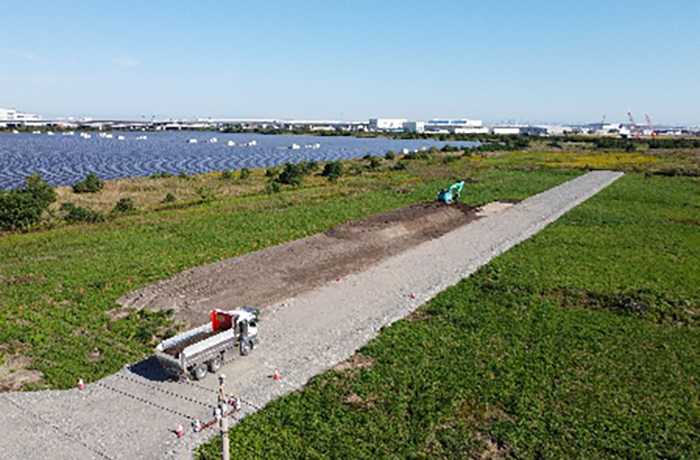

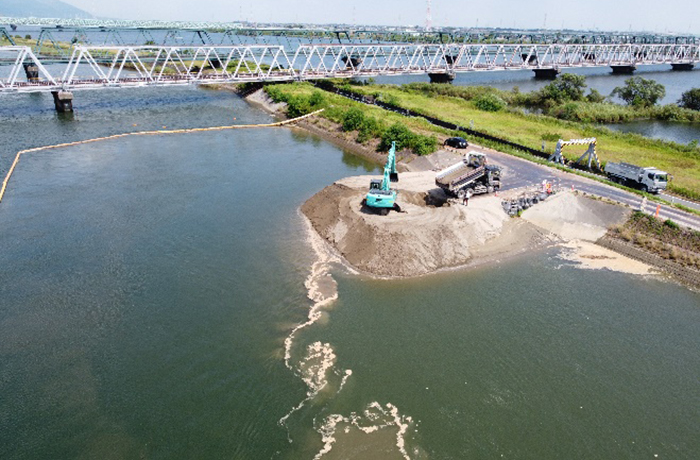

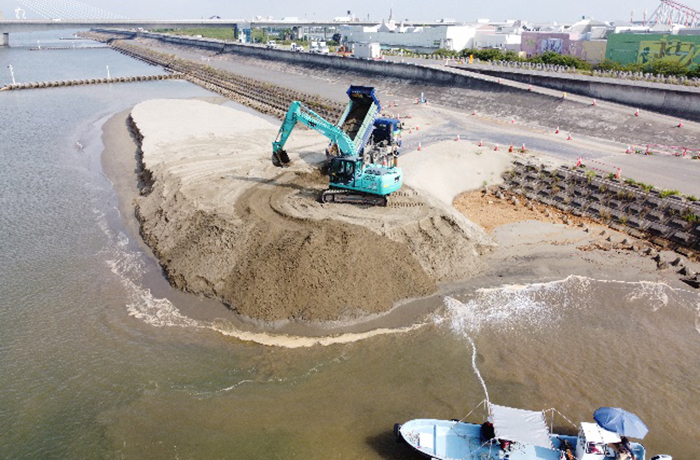

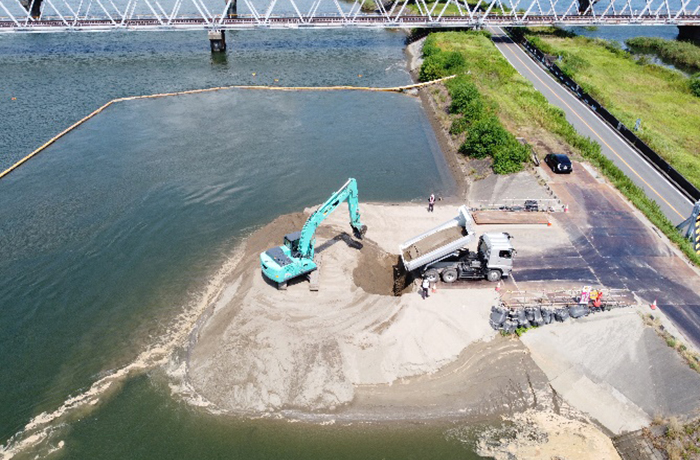

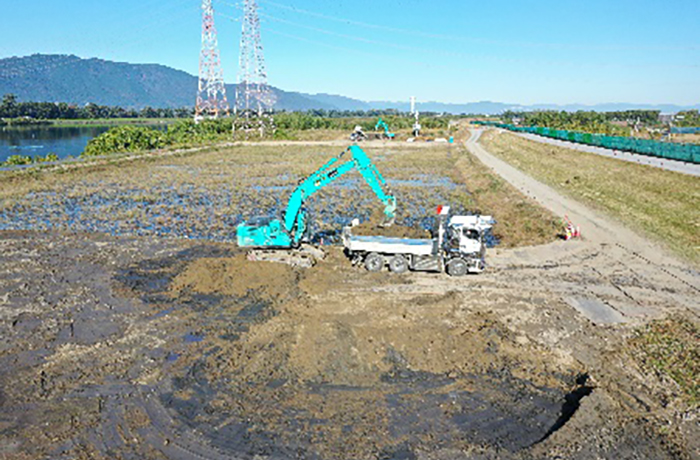

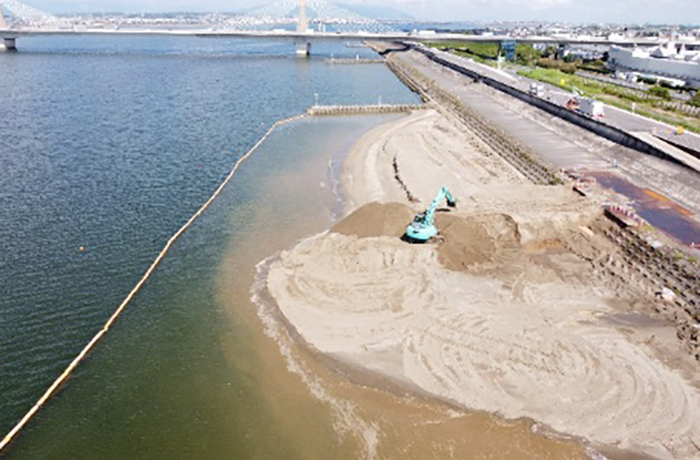

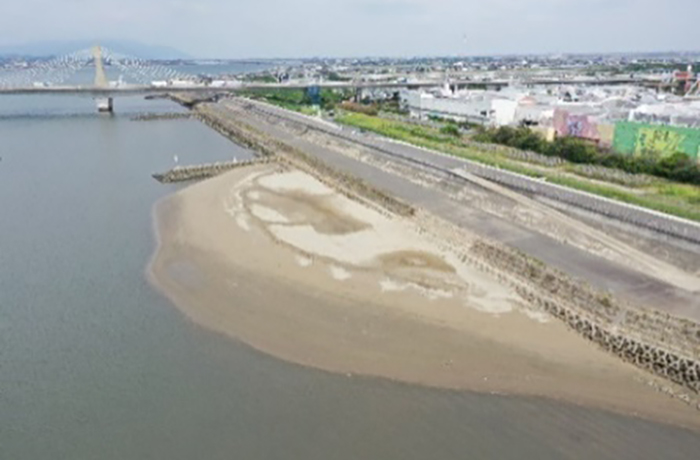

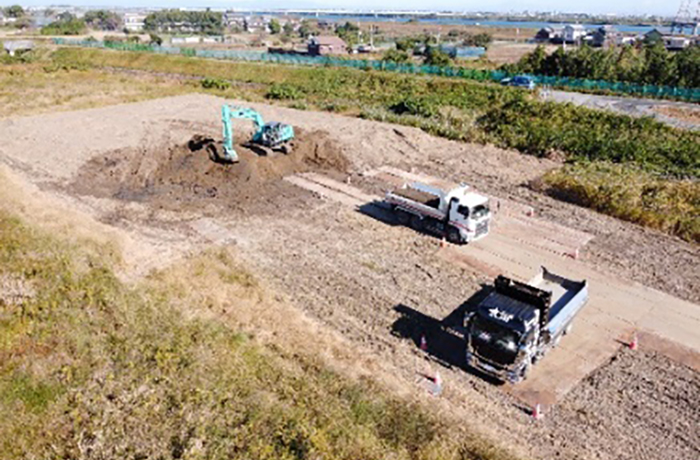

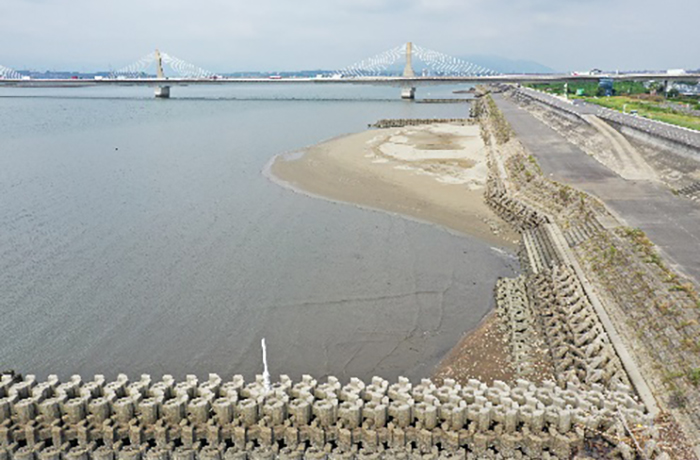

台風10号の影響により汚濁防止フェンスの撤去再設置を行い搬出を進めています。浦安地区と上坂手地区、上之輪新田地区への搬出が完了しました。

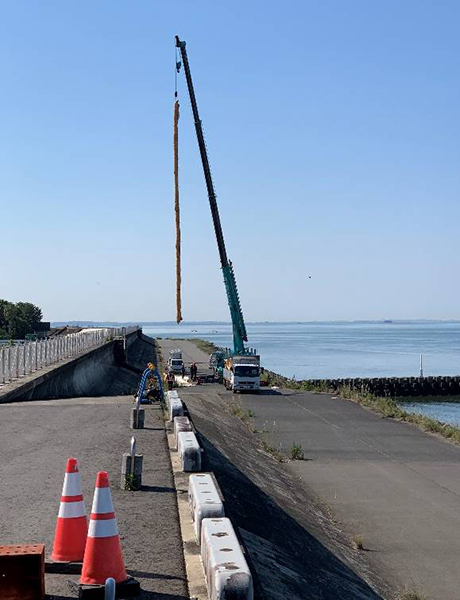

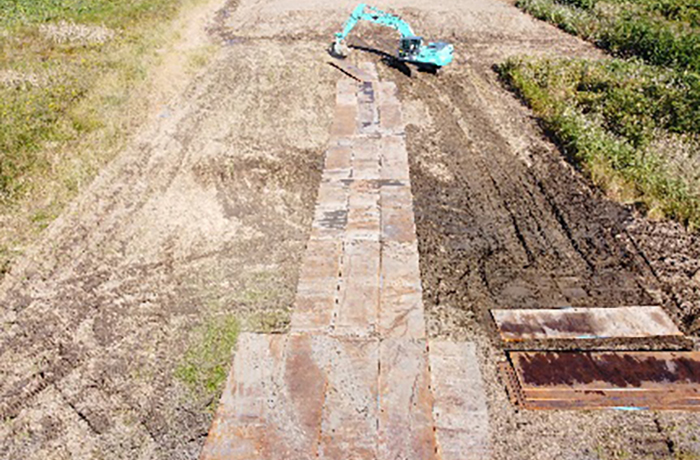

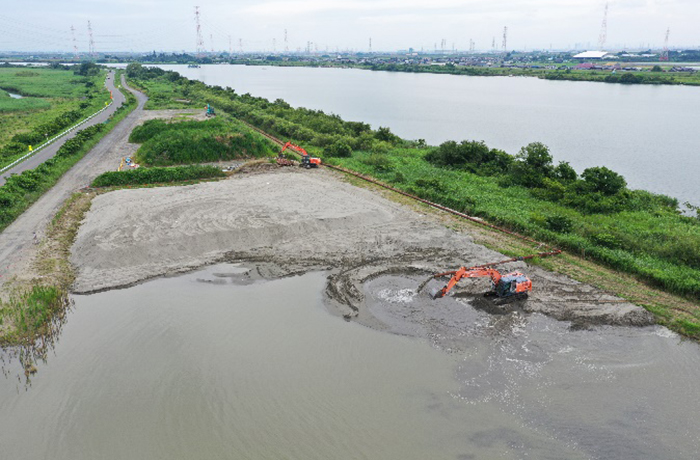

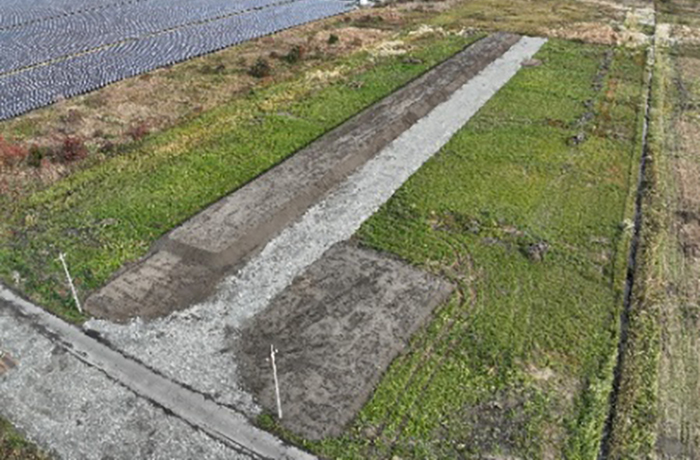

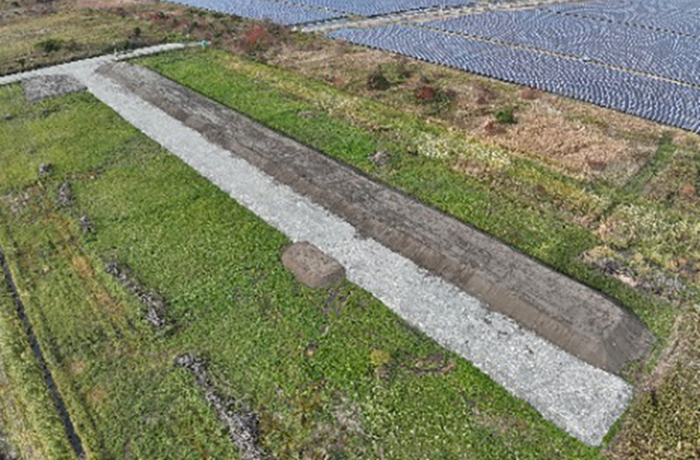

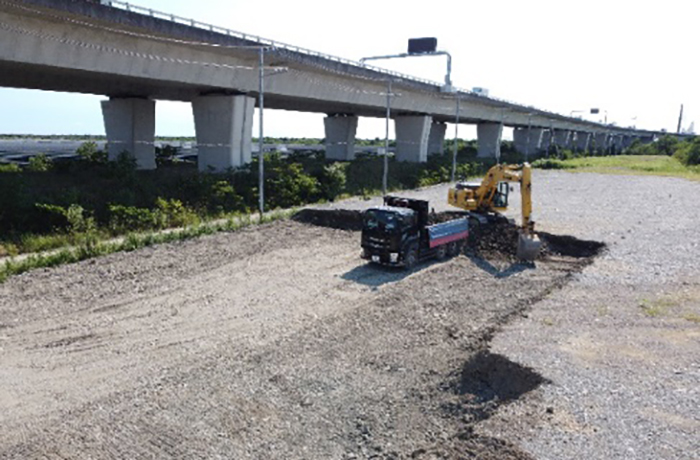

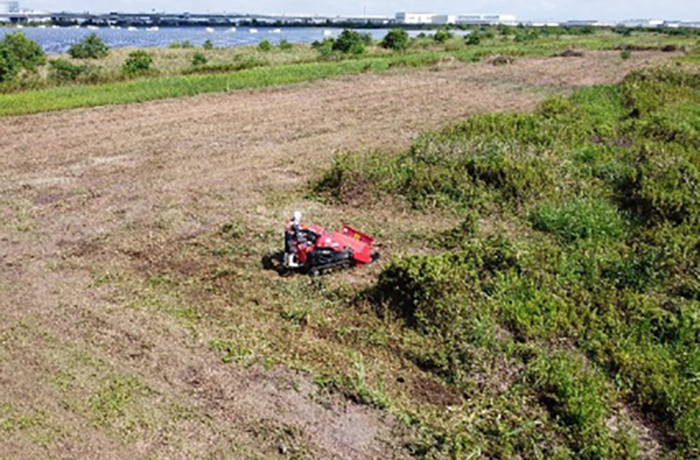

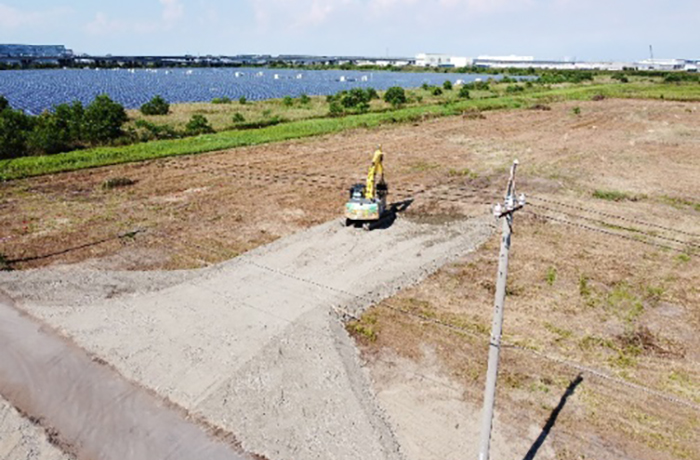

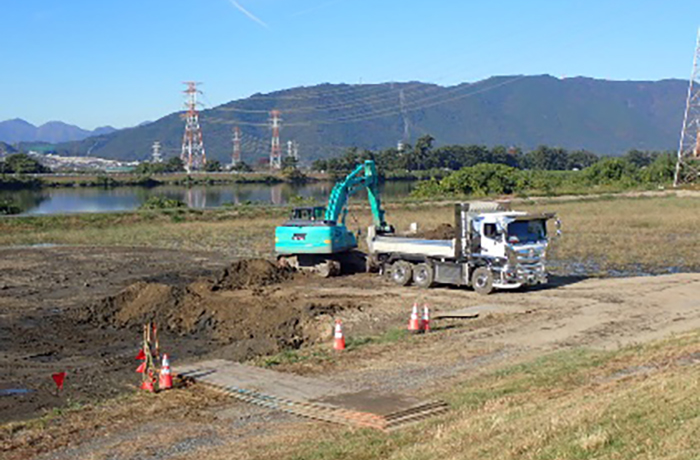

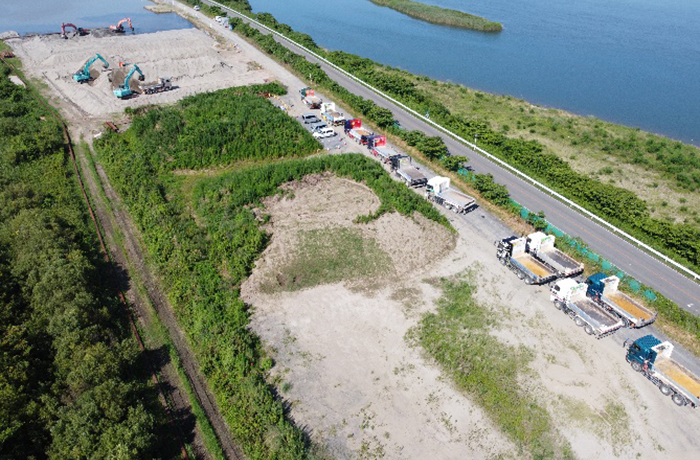

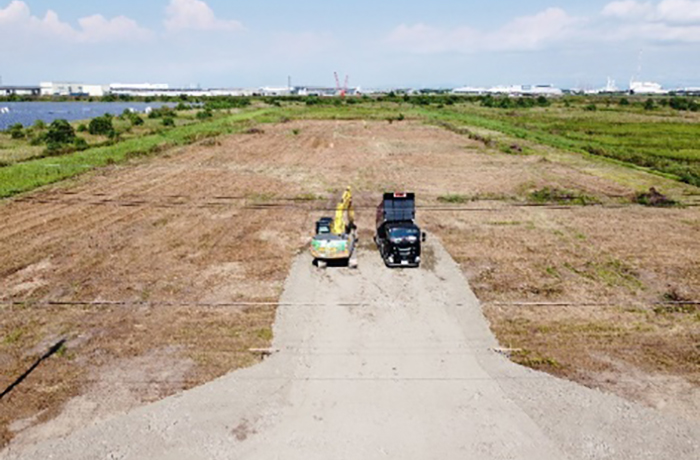

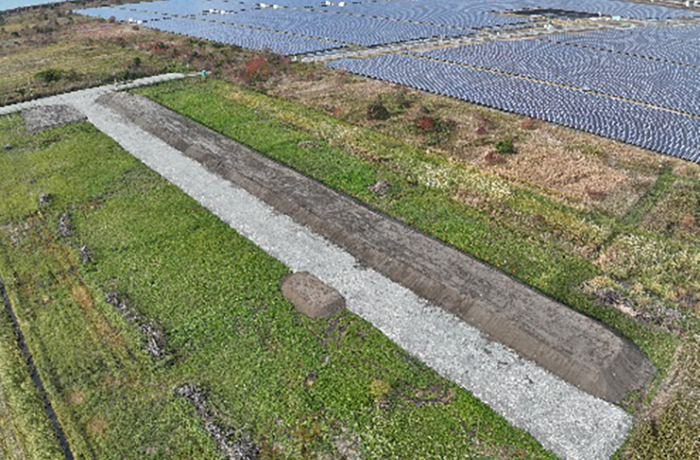

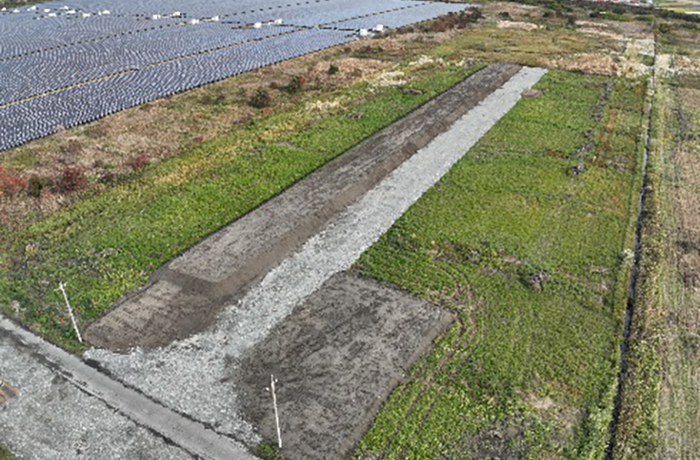

木曽岬干拓地への搬出を10月から開始いたします。搬出に先立ち準備工、工事用進入路の設置作業を進めています。

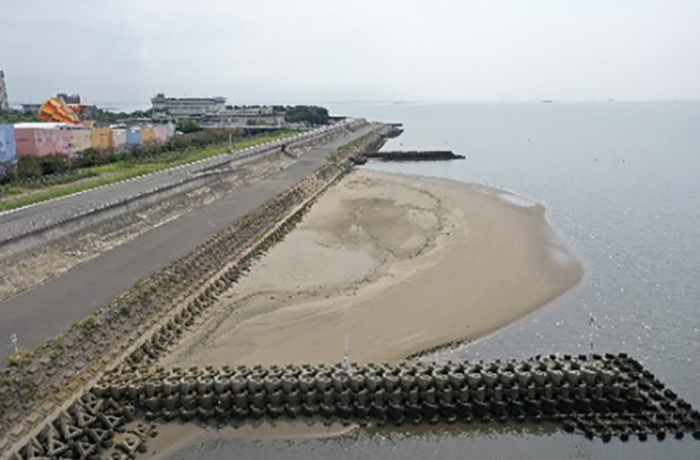

台風10号の影響により汚濁防止フェンスの撤去再設置を行い搬出を進めています。浦安地区と上坂手地区、上之輪新田地区への搬出が完了しました。
木曽岬干拓地への搬出を10月から開始いたします。搬出に先立ち準備工、工事用進入路の設置作業を進めています。

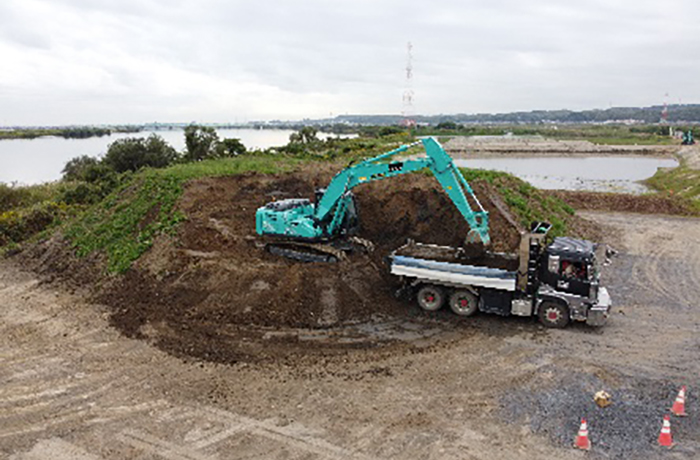

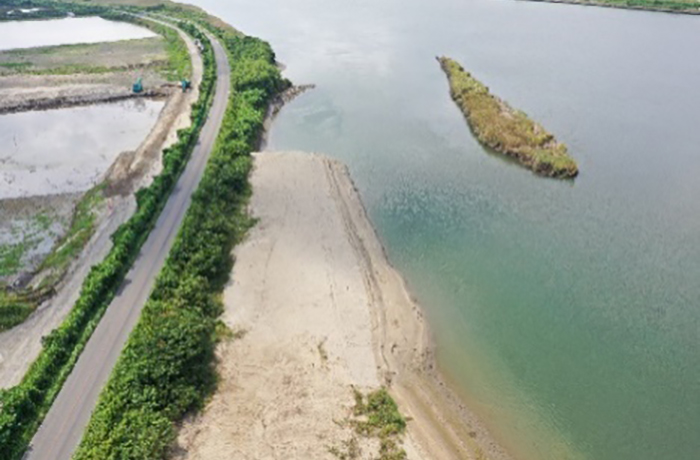

令和6年8月末

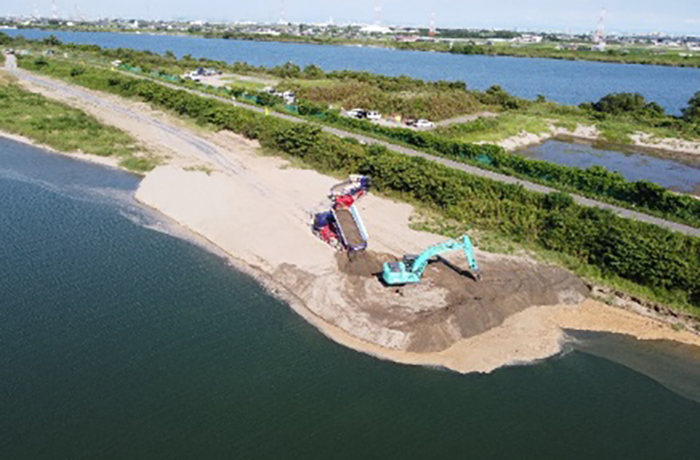

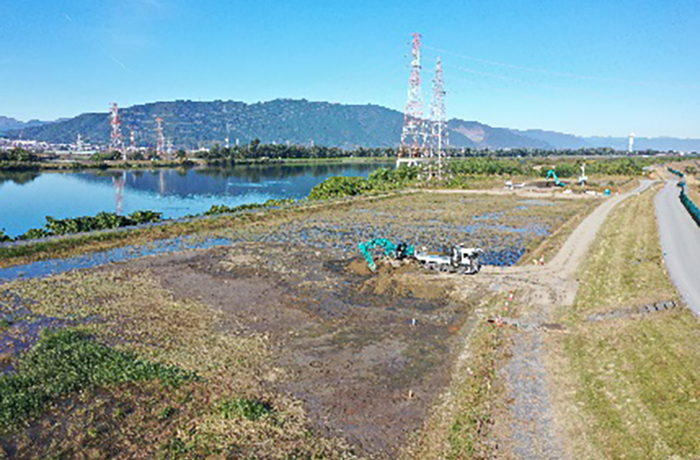

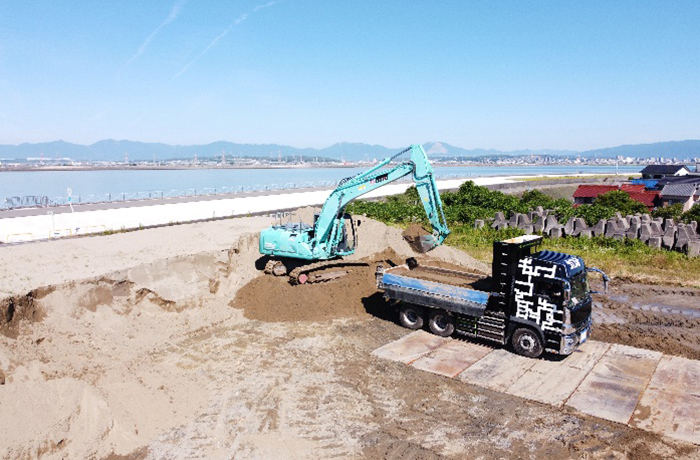

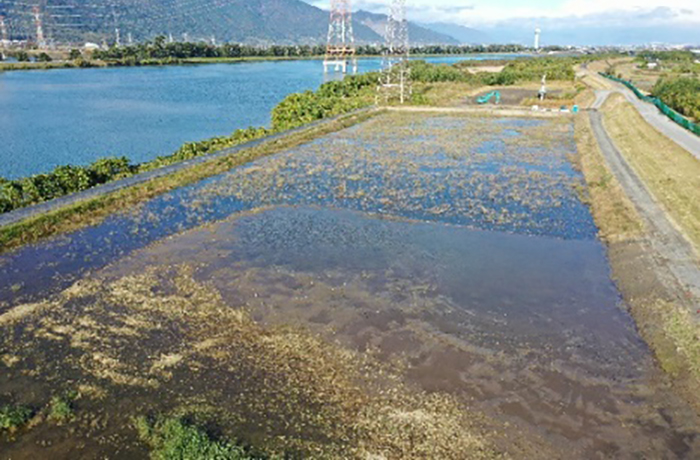

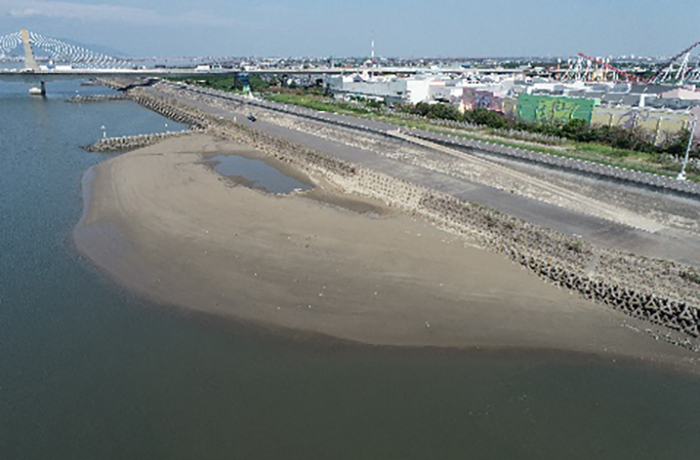

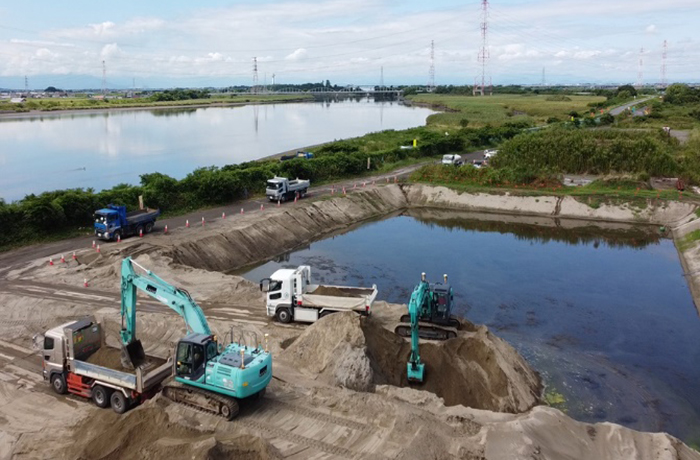

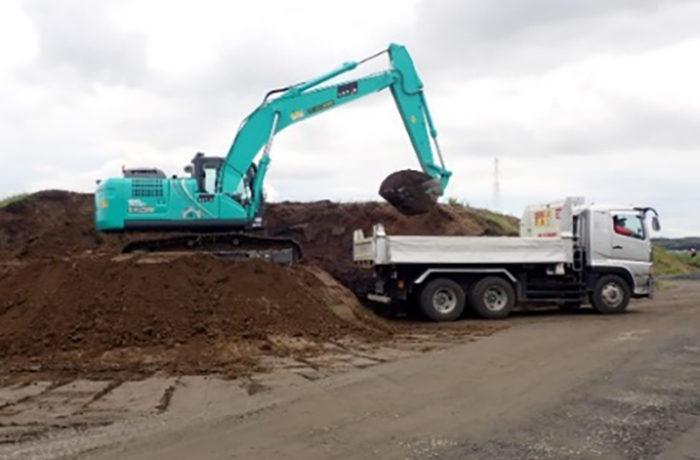

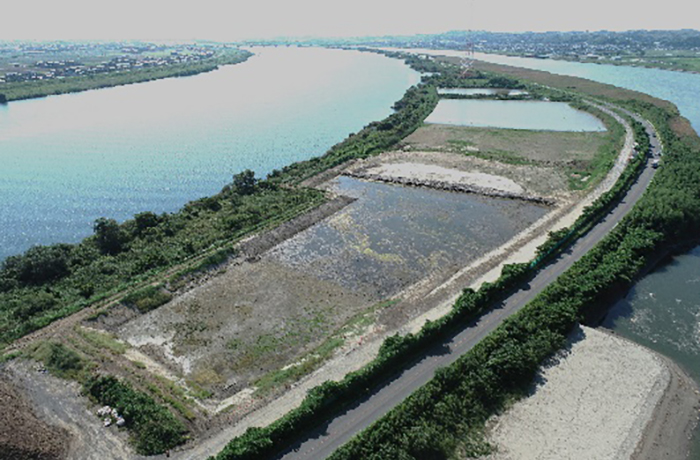

上坂手排砂池から上之輪新田、浦安地先への搬出を進めています。上坂手への搬出準備作業も進めています。
上坂手排砂池から上之輪新田、浦安地先への搬出を進めています。上坂手への搬出準備作業も進めています。

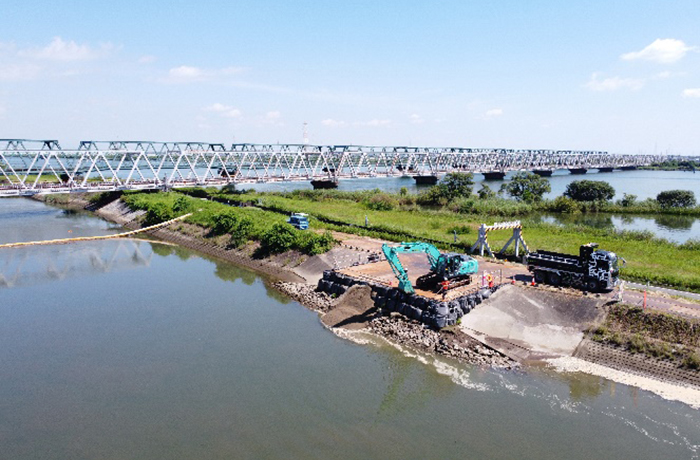

令和6年7月末

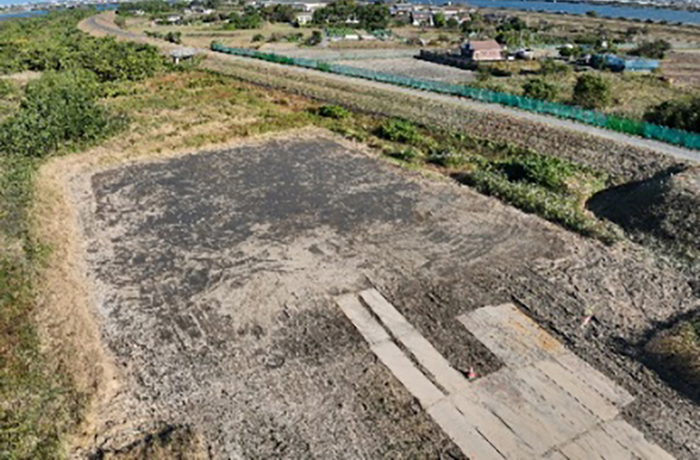

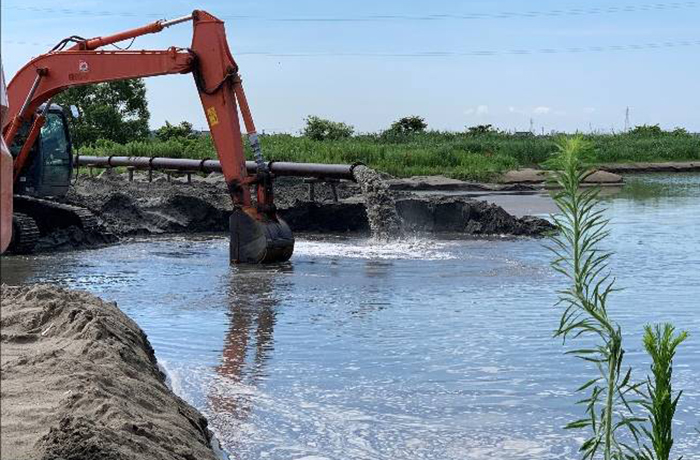

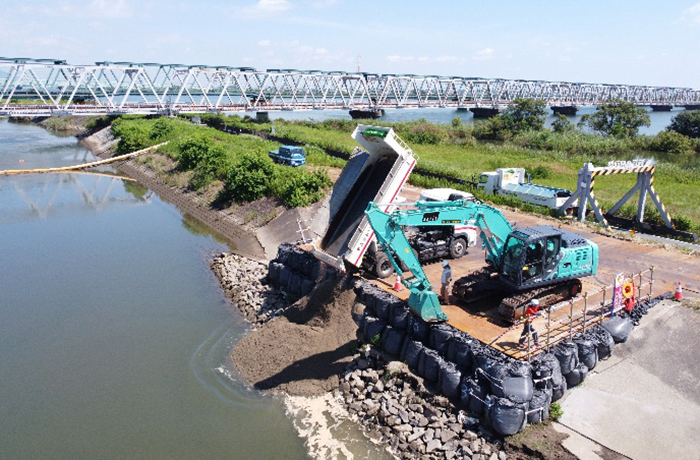

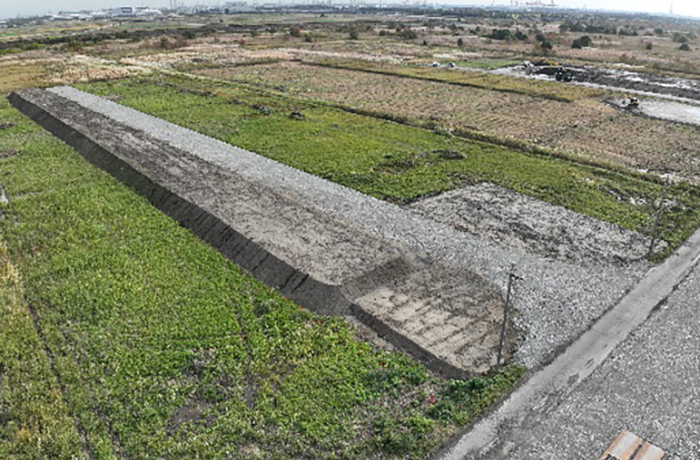

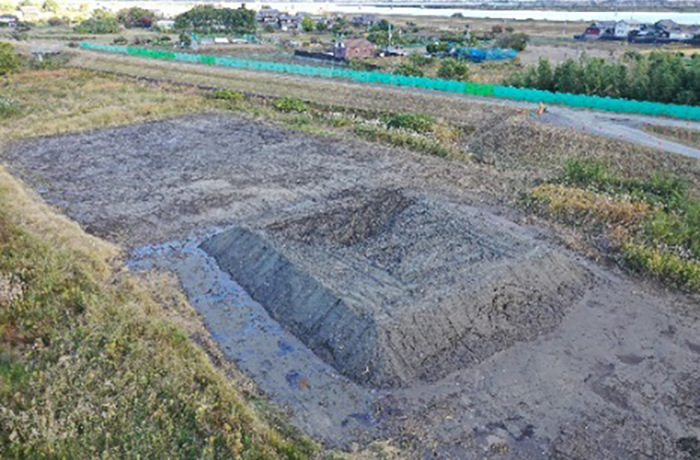

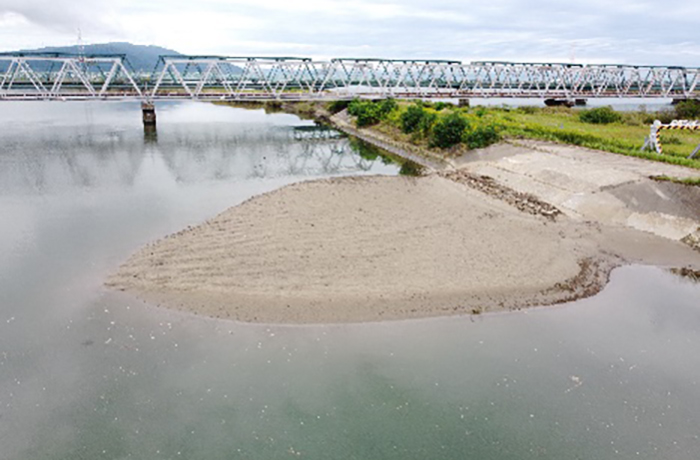

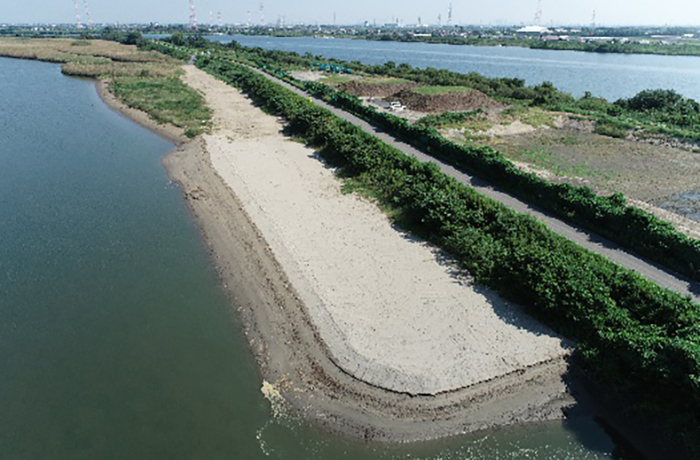

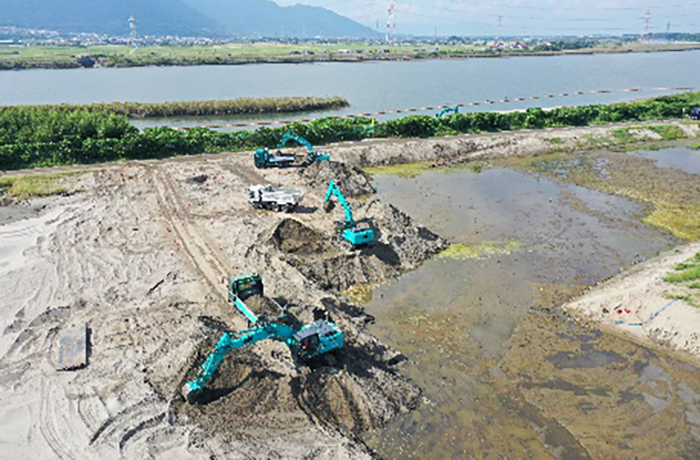

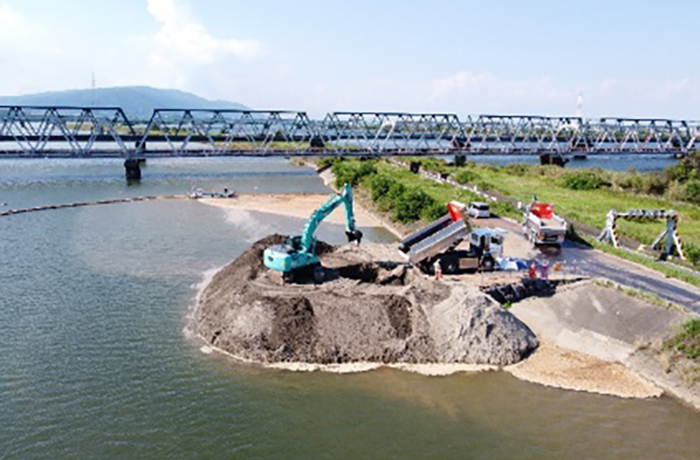

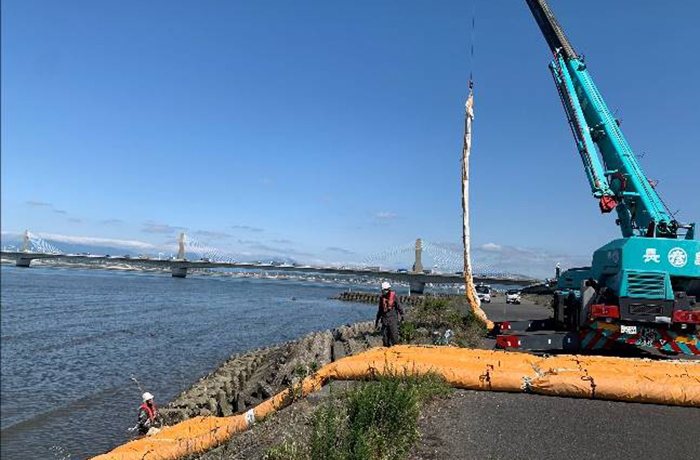

浚渫工事も上坂手排砂池への作業が進んでいます。上之輪新田への搬出に先立ちヤード工、汚濁防止フェンスの設置が完了しました。

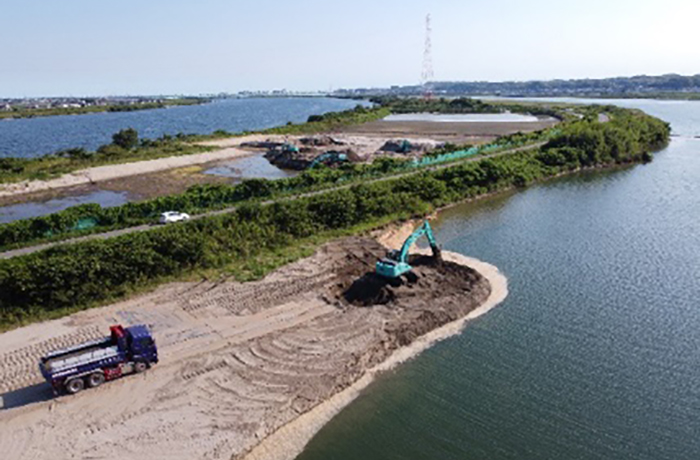

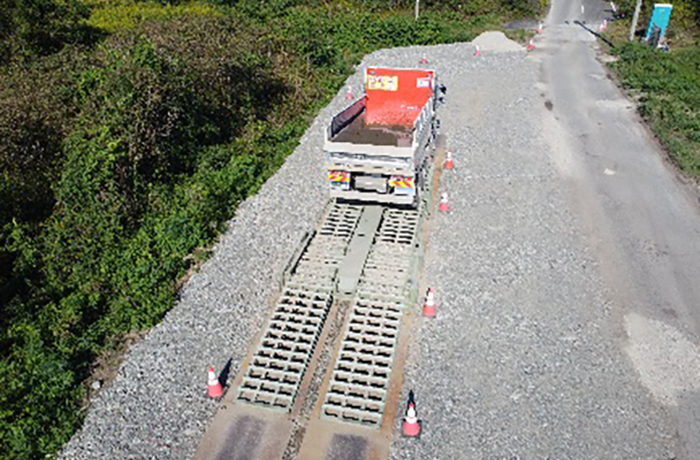

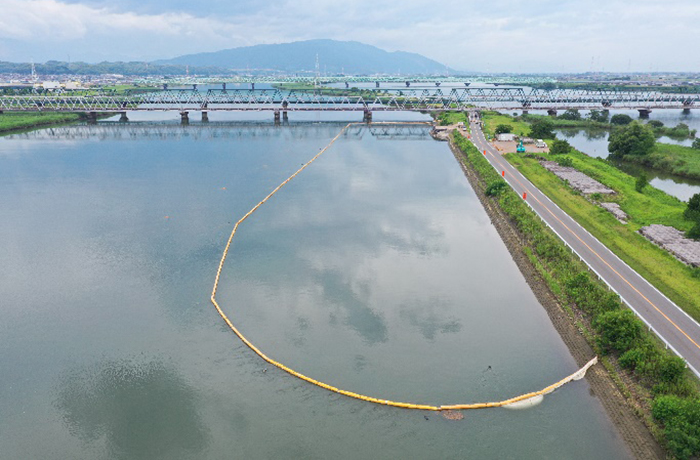

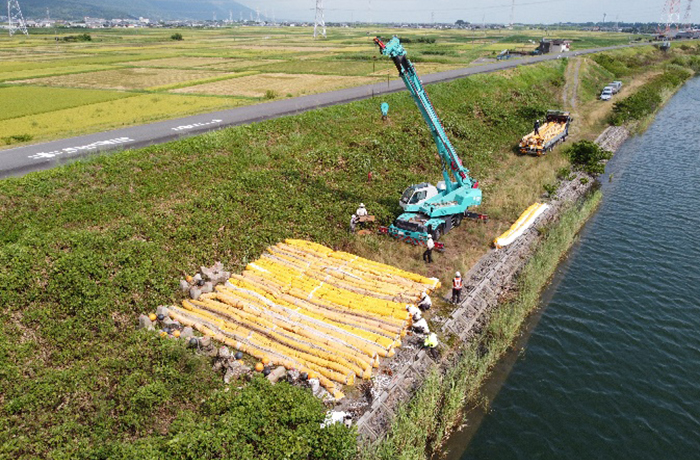

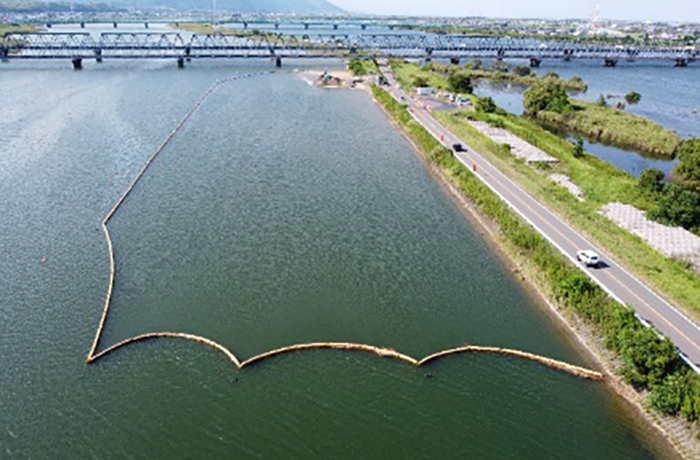

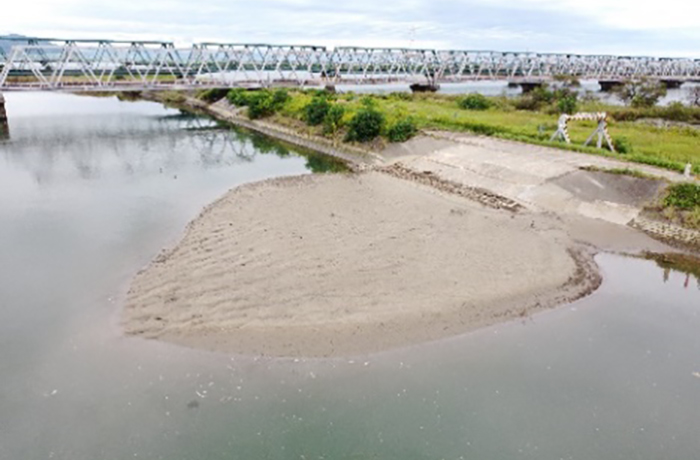

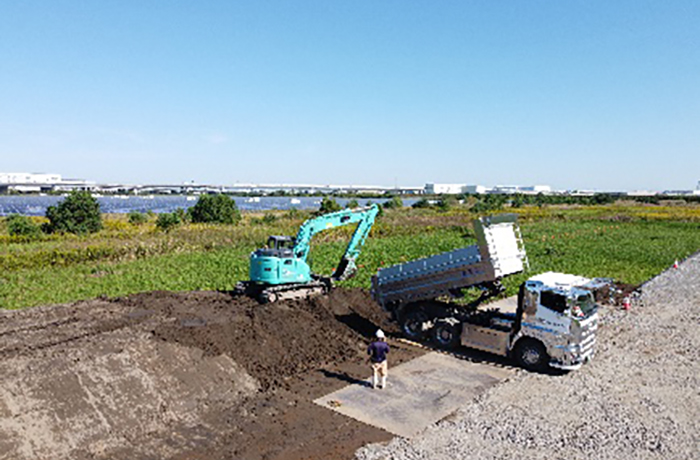

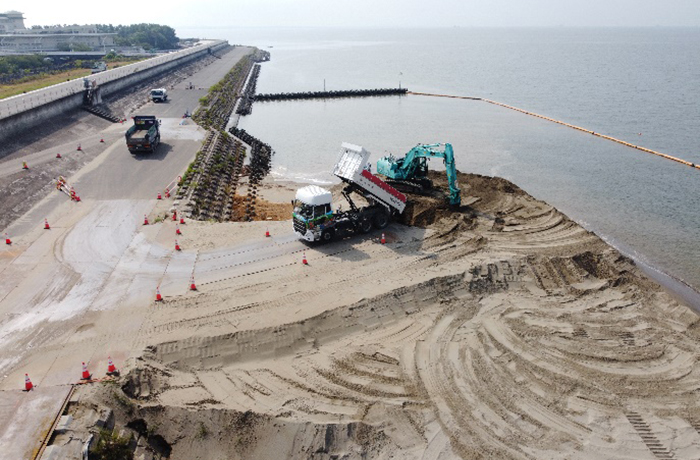

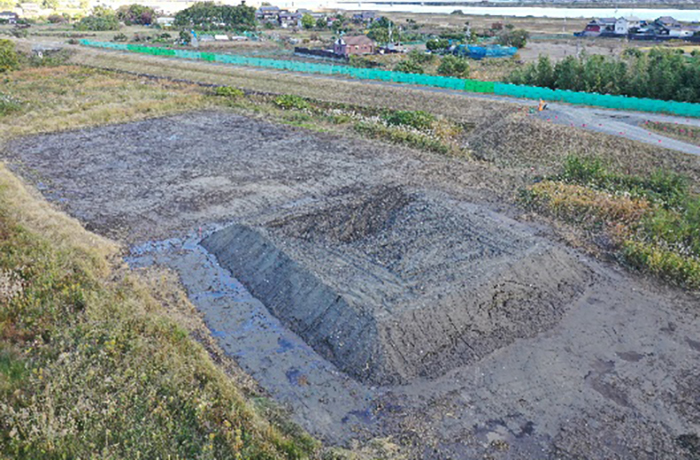

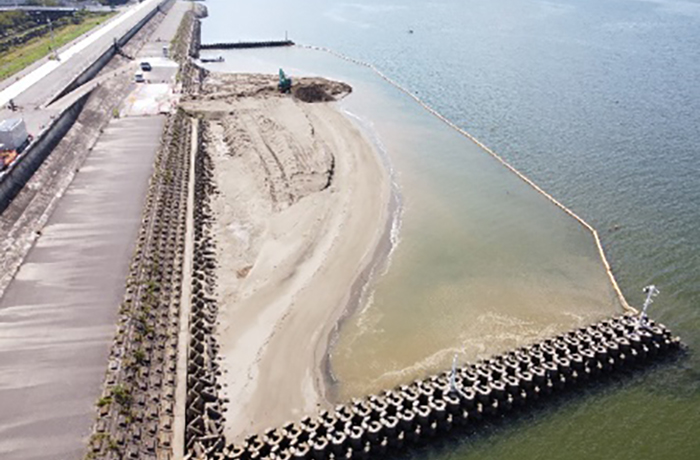

7月中旬から搬出作業を開始しました。浦安地区への搬出の再開と上之輪新田地区への搬出を進めます。
工事中のご協力よろしくお願いいたします。
浚渫工事も上坂手排砂池への作業が進んでいます。上之輪新田への搬出に先立ちヤード工、汚濁防止フェンスの設置が完了しました。
7月中旬から搬出作業を開始しました。浦安地区への搬出の再開と上之輪新田地区への搬出を進めます。
工事中のご協力よろしくお願いいたします。

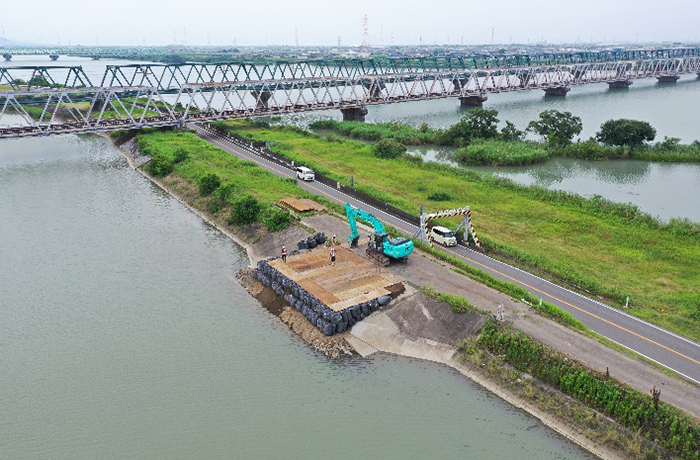

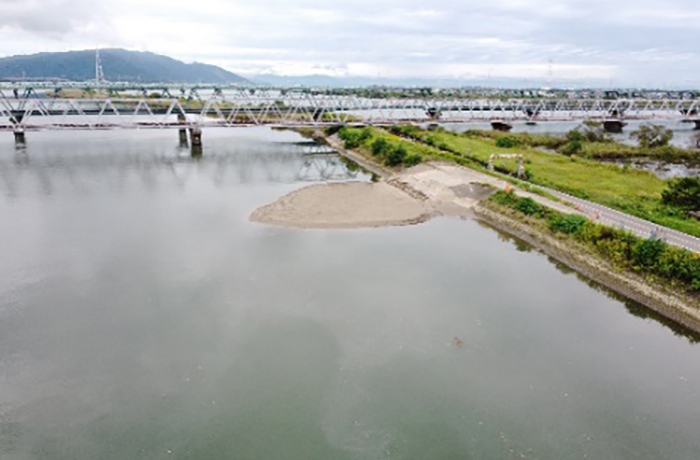

令和6年6月末

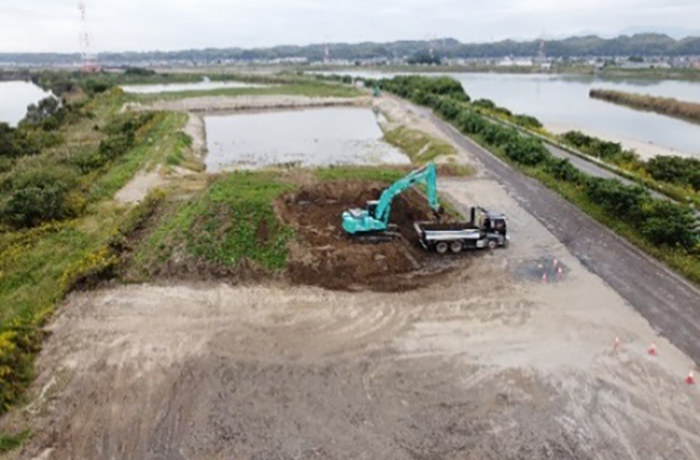

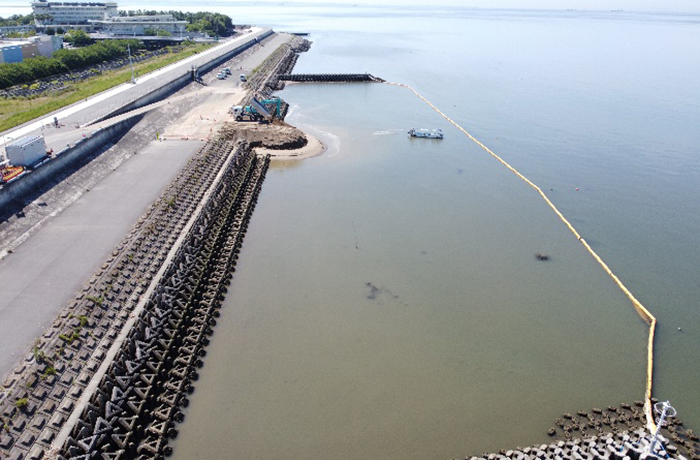

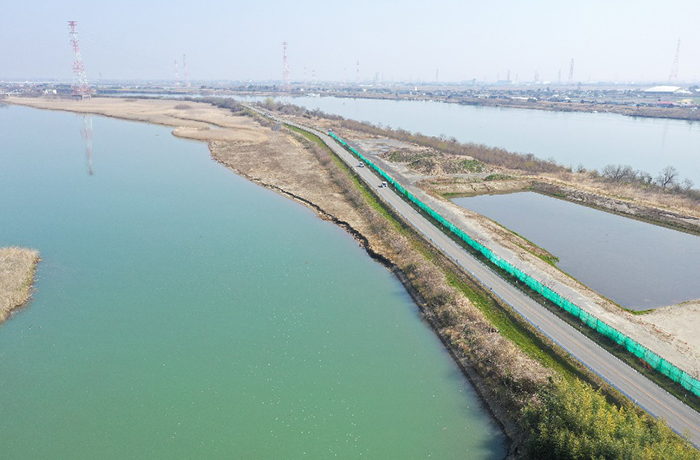

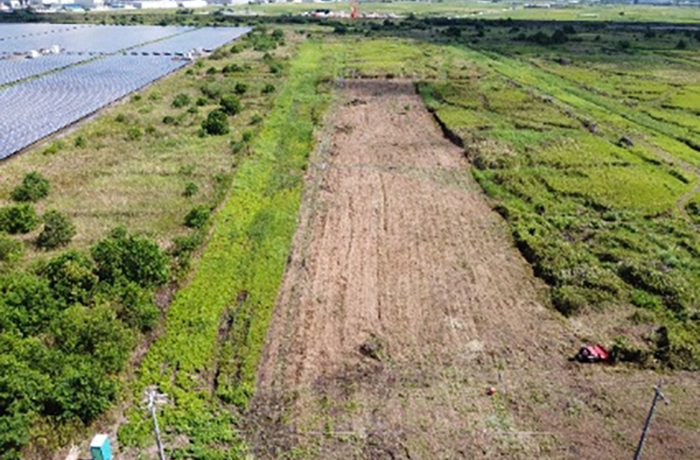

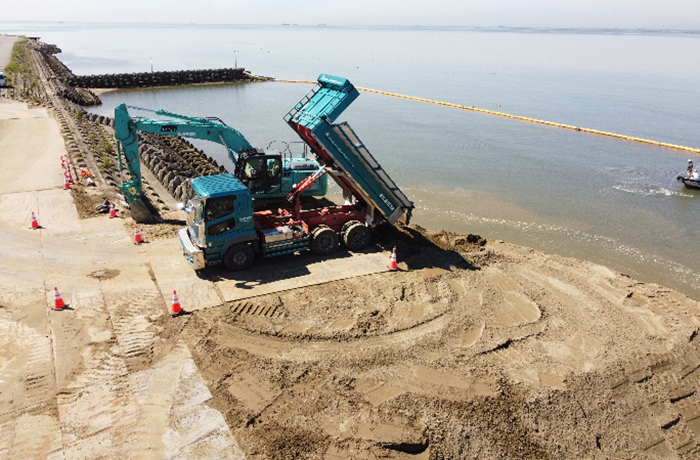

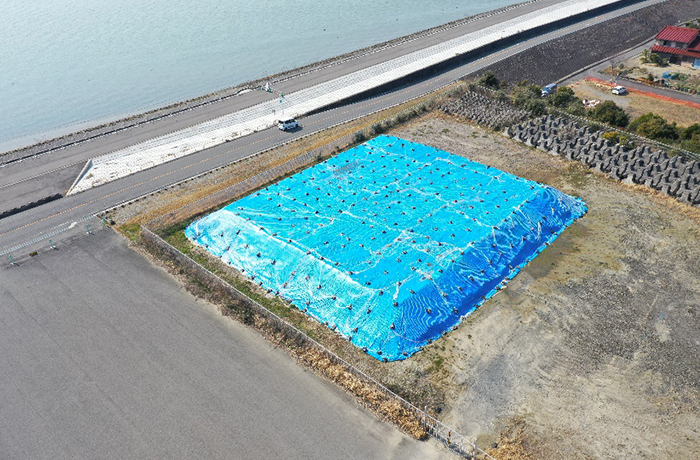

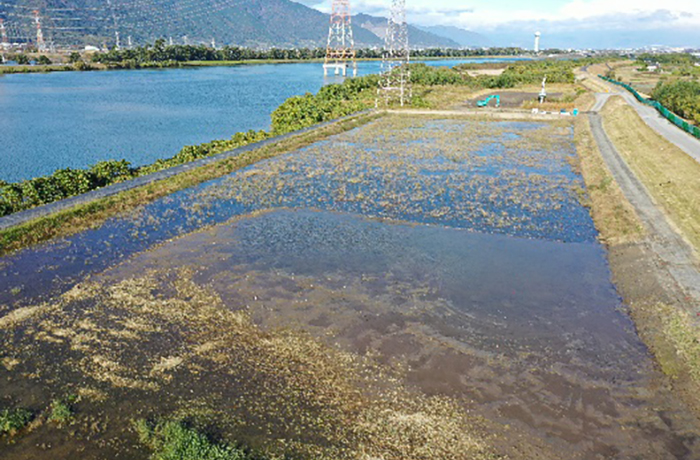

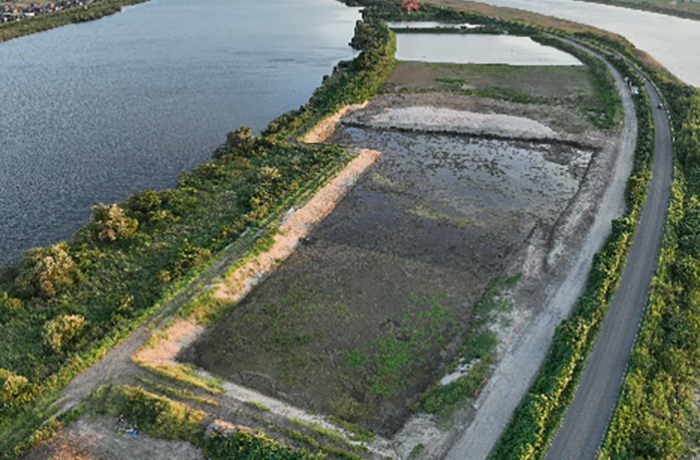

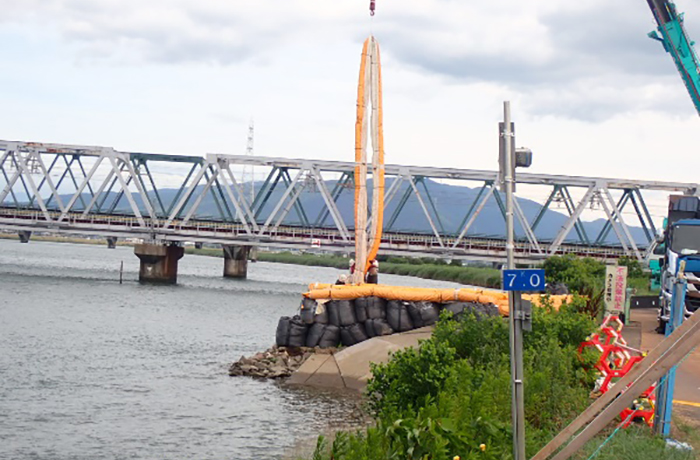

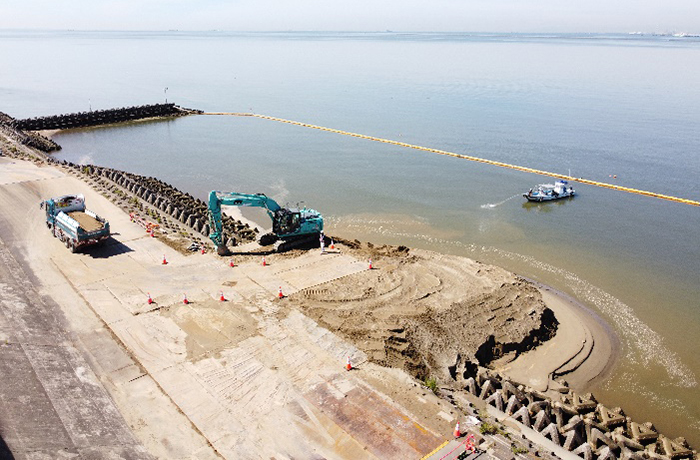

6月より白鶏防災拠点に仮置きされた土砂を浦安地区の干潟造成箇所へ搬出する作業を開始しました。月末に一旦搬出は完了し上坂手排砂地への浚渫が完了後再び搬入を進めていきます。搬入前には汚濁防止フェンスの設置を行いました。
工事期間中のご協力をよろしくお願いいたします。
6月より白鶏防災拠点に仮置きされた土砂を浦安地区の干潟造成箇所へ搬出する作業を開始しました。月末に一旦搬出は完了し上坂手排砂地への浚渫が完了後再び搬入を進めていきます。搬入前には汚濁防止フェンスの設置を行いました。
工事期間中のご協力をよろしくお願いいたします。

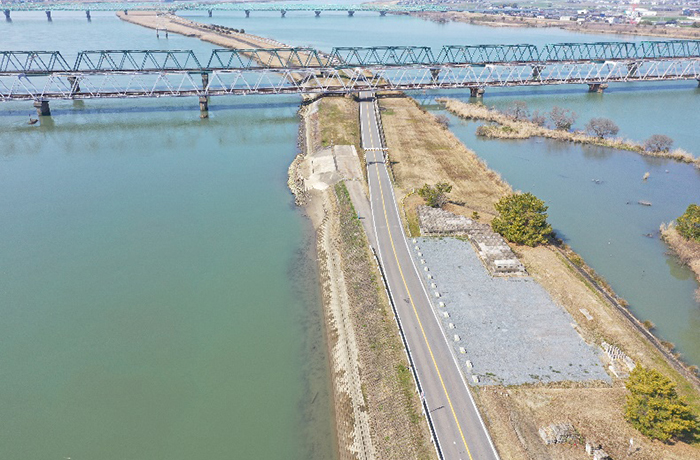

令和6年5月末

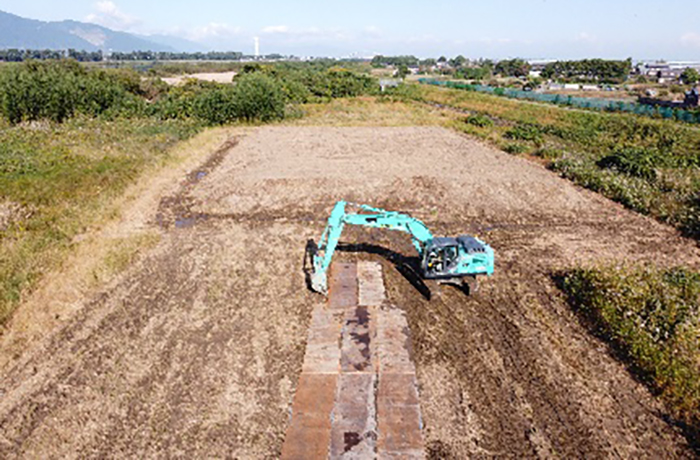

ただいま準備中です。工事中のご協力よろしくお願いいたします。
ただいま準備中です。工事中のご協力よろしくお願いいたします。

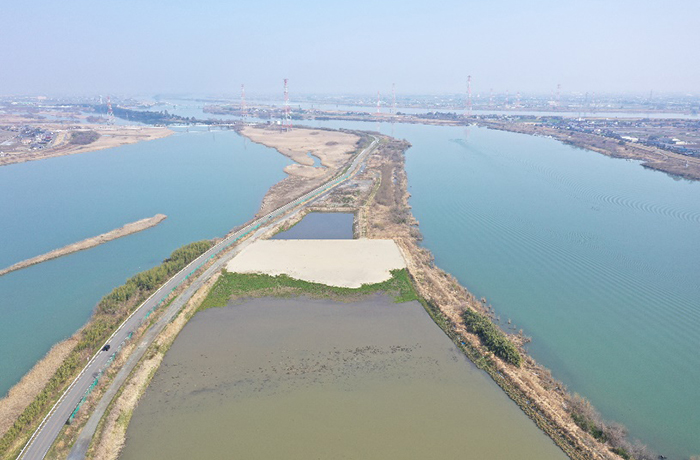

令和6年4月末
ただいま準備中です。工事中のご協力よろしくお願いいたします。
ただいま準備中です。工事中のご協力よろしくお願いいたします。
