建築工事業CONSTRUCTION WORK

小学校統合整備 北舎増築等工事

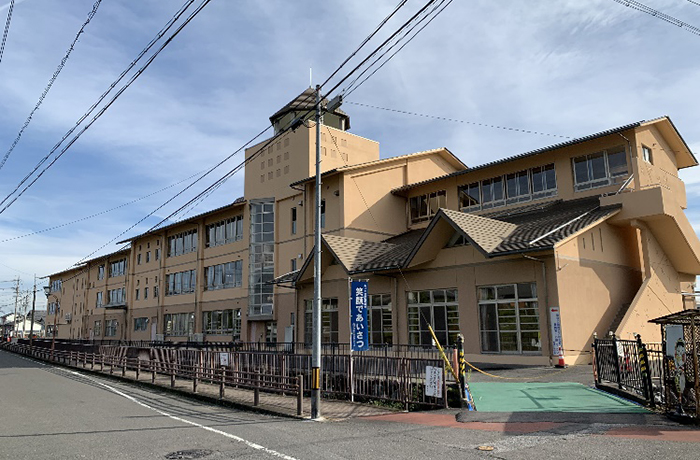

施工場所
海津市海津町高須町337
工期
令和4年9月6日~令和5年12月1日
工事内容
北舎棟 増築1棟(RC造3F建 延べ面積1,621m²)
北舎 既設棟改修(RC造3F建 延べ面積3,982m²)

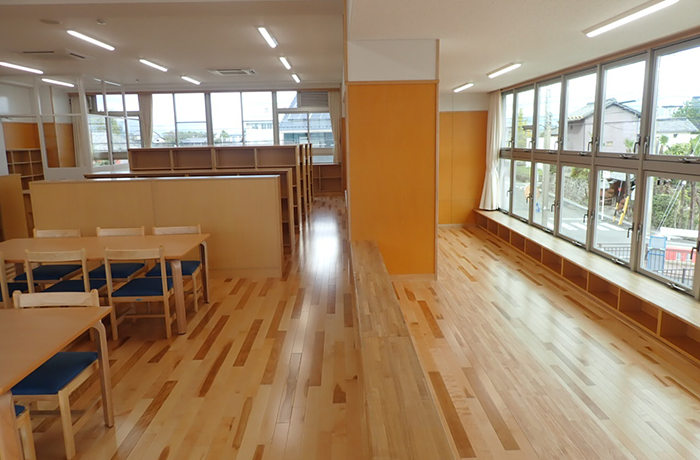

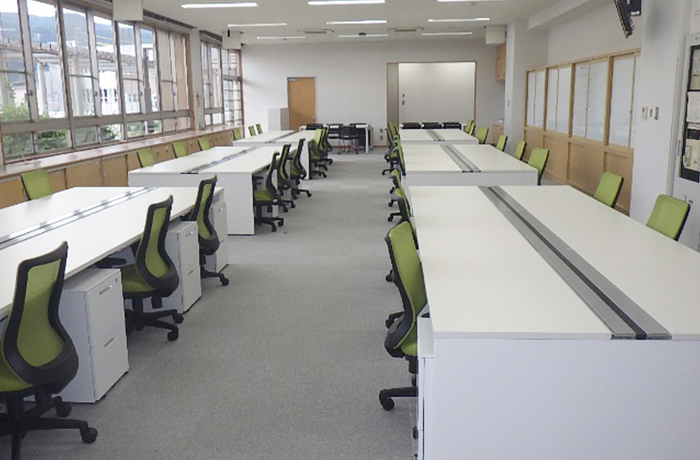

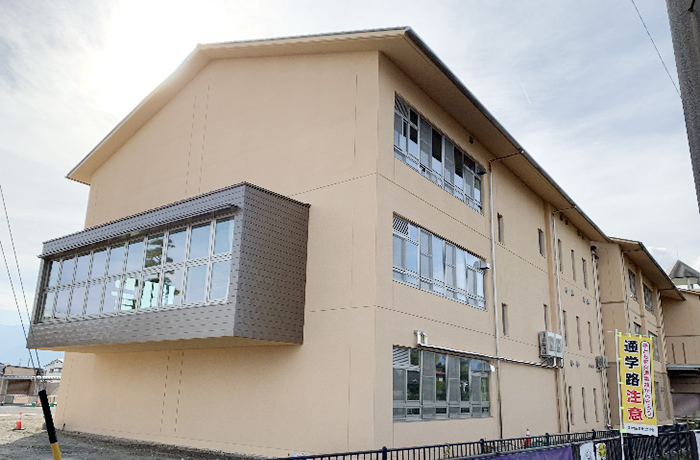

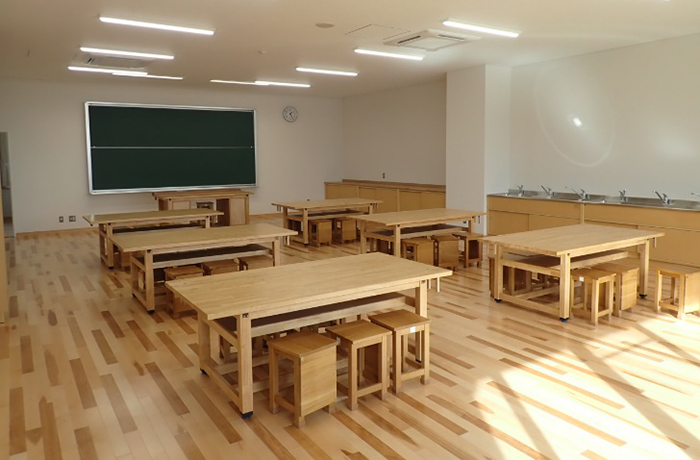

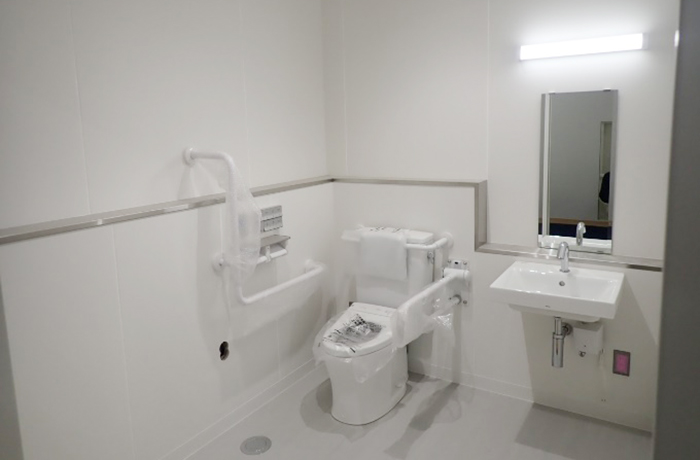

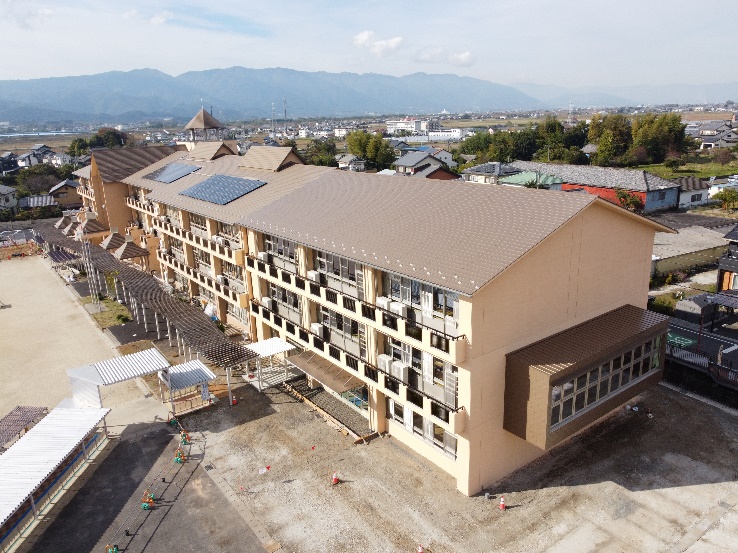

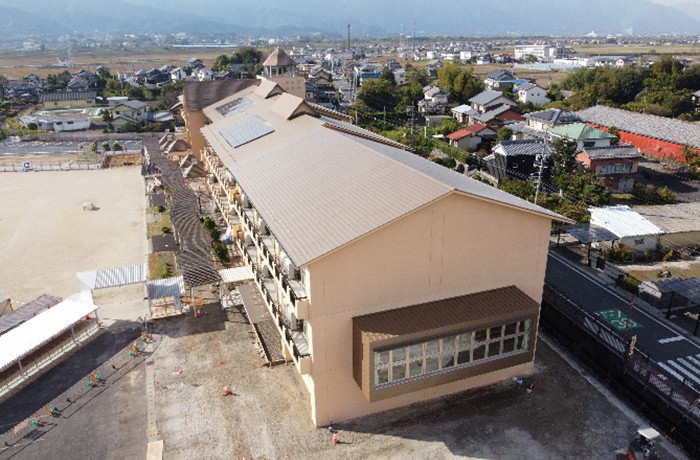

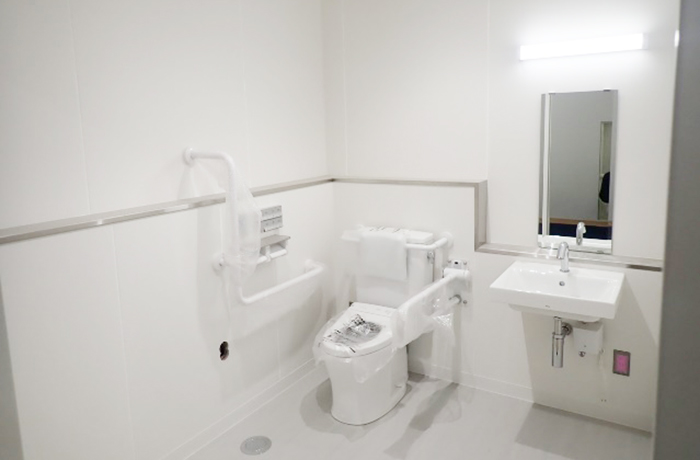

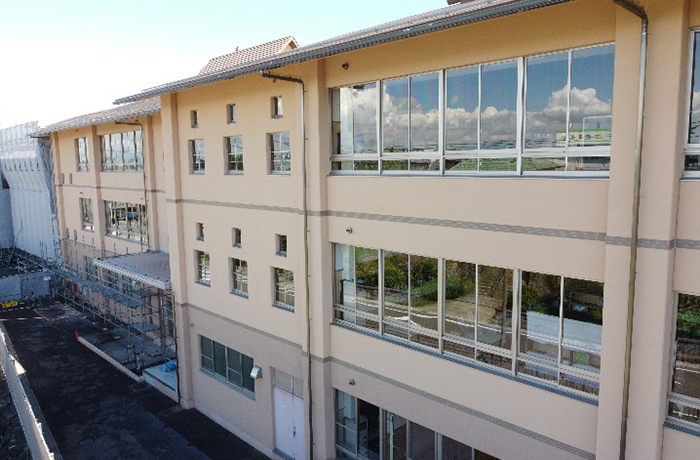

令和5年11月末

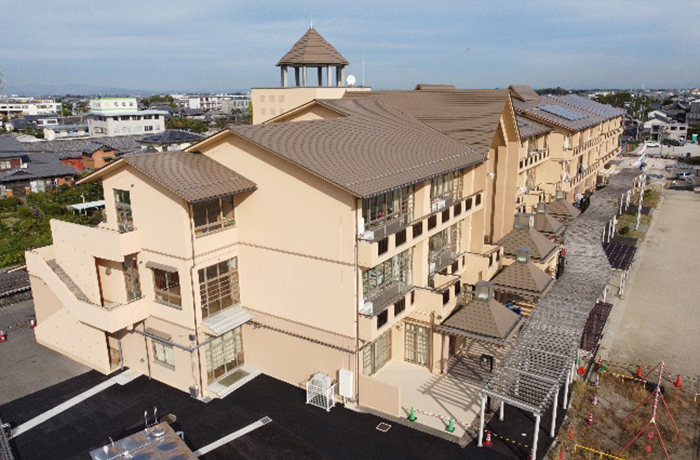

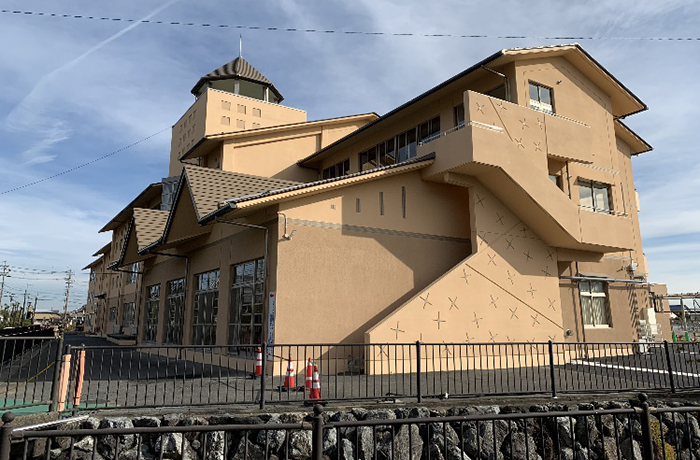

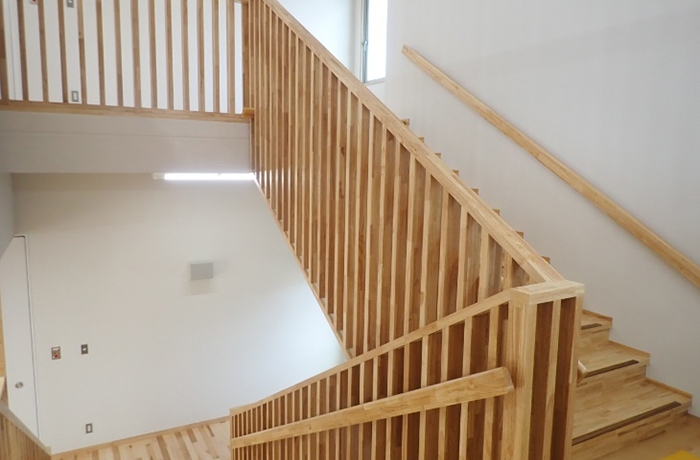

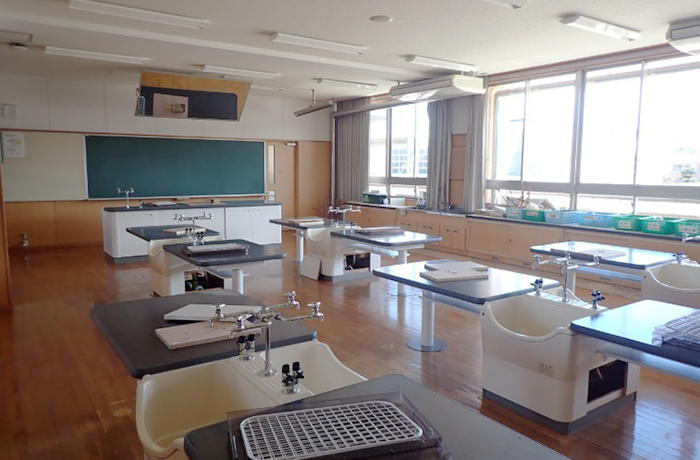

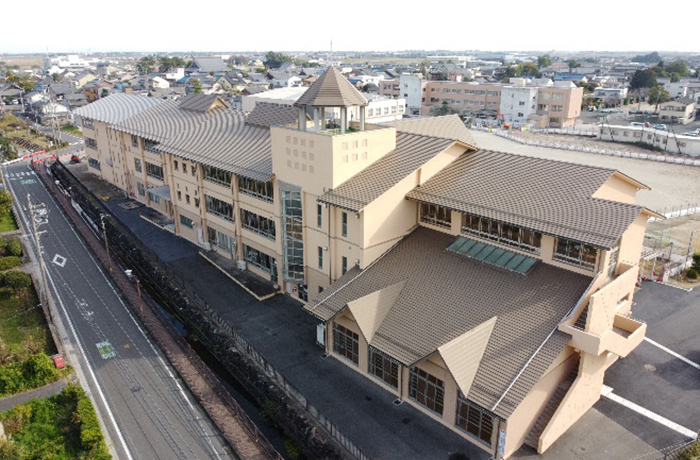

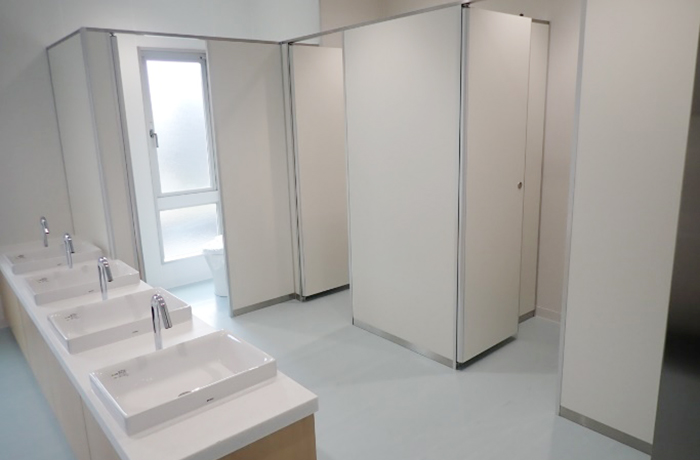

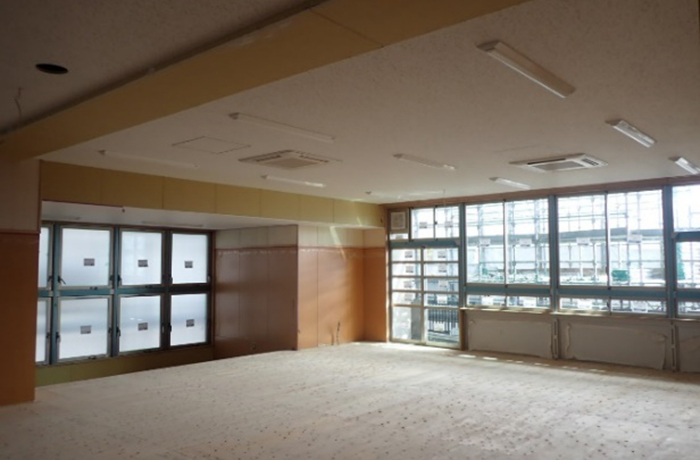

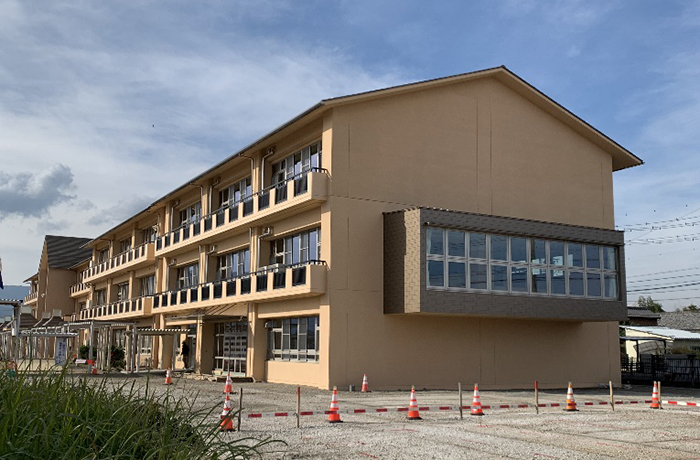

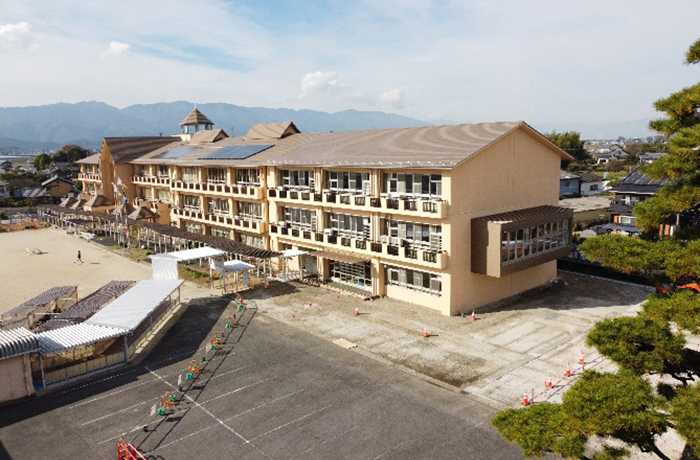

工事完了いたしました。
工期期間中のご協力ありがとうございました。

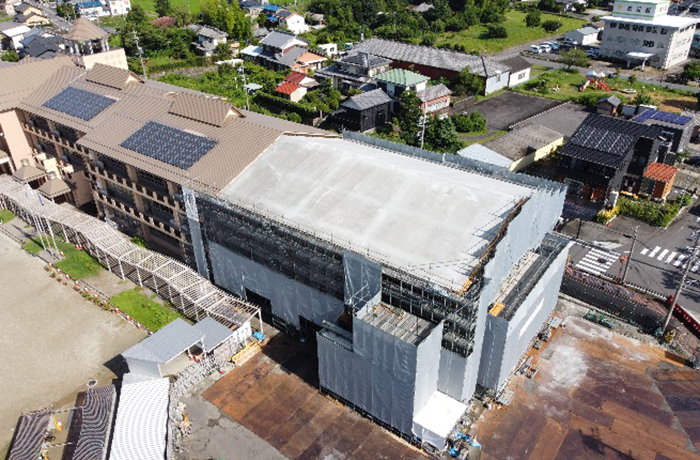

令和5年10月末

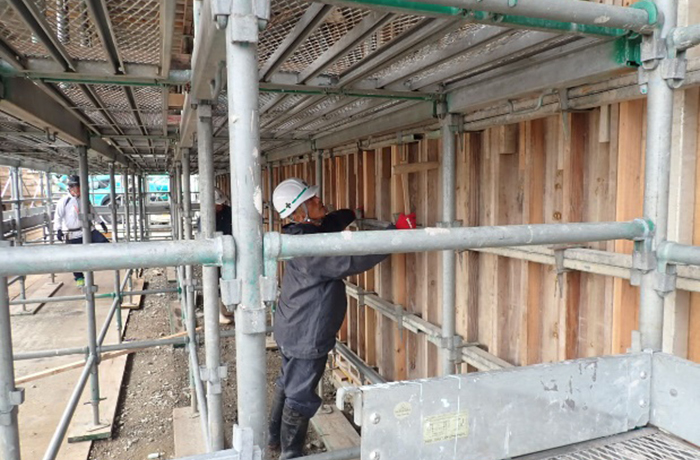

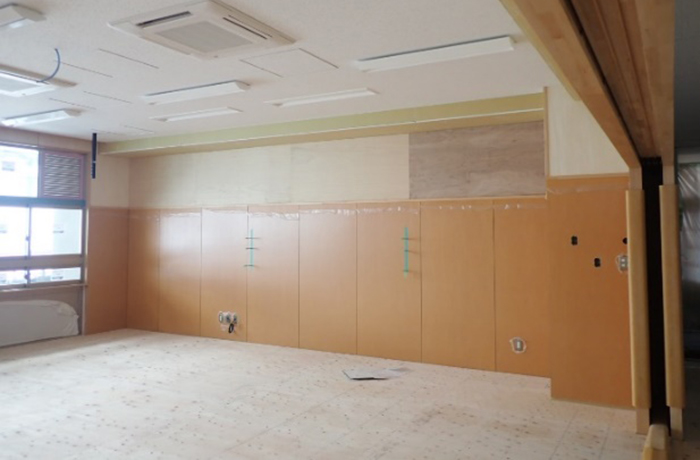

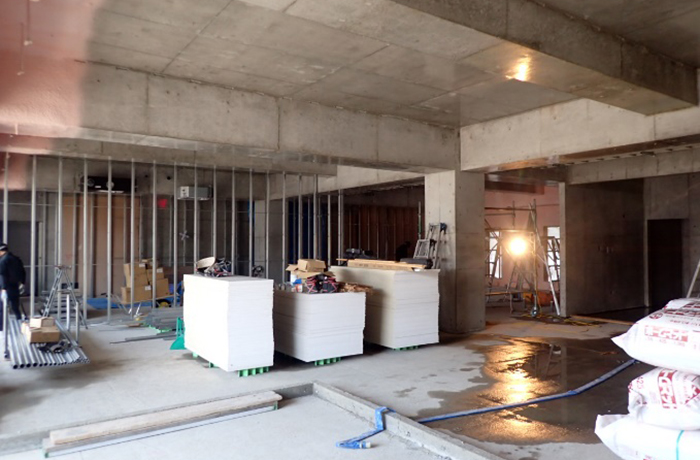

1Fでは家具取付、2Fでは壁工事、家具取付、3Fでは床フローリング、壁工事を進めています。外部足場の撤去も開始、最終段階の仕上げに入りました。
令和5年9月末

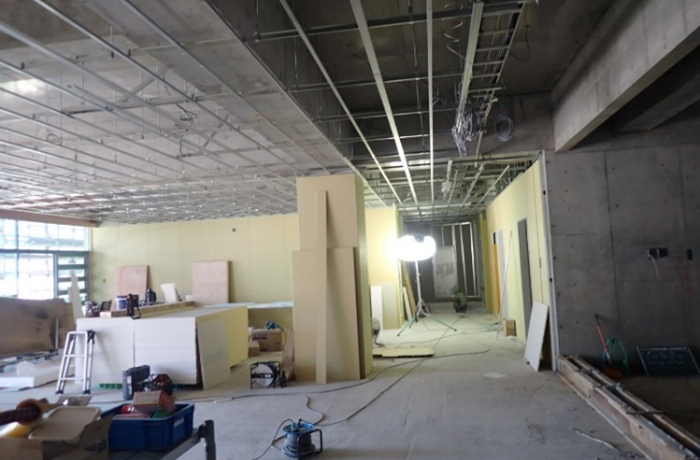

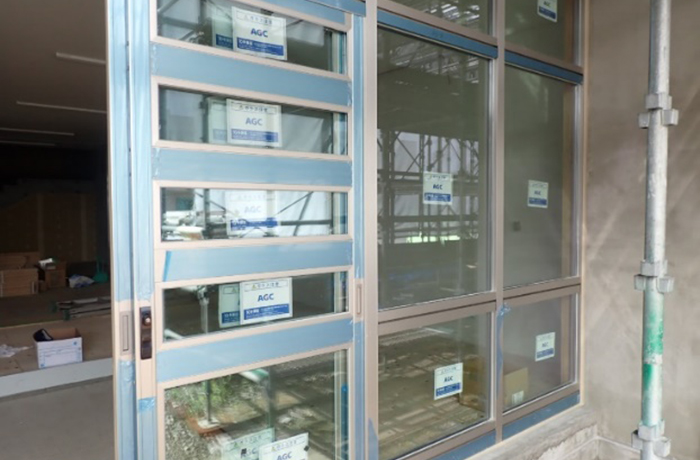

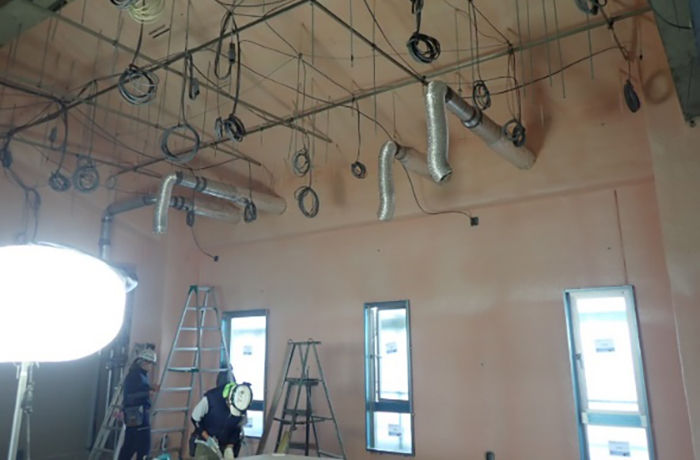

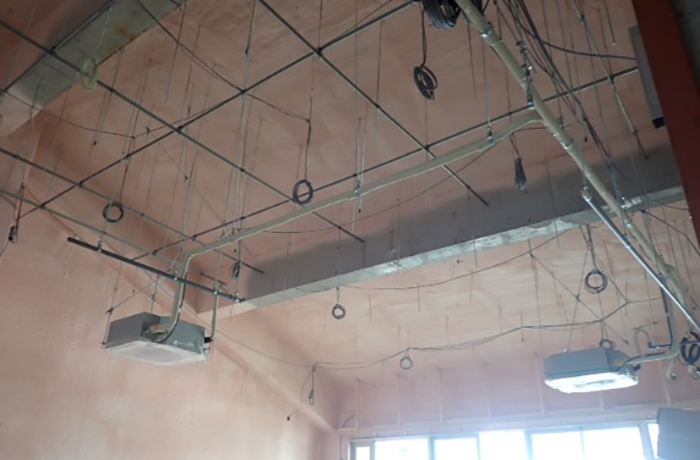

鋼製建具、内装工事、電気設備、機械設備工事を各階で進めています。
令和5年8月末

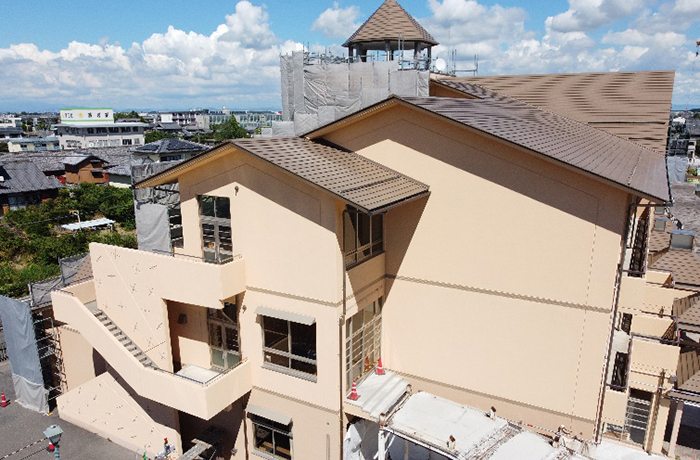

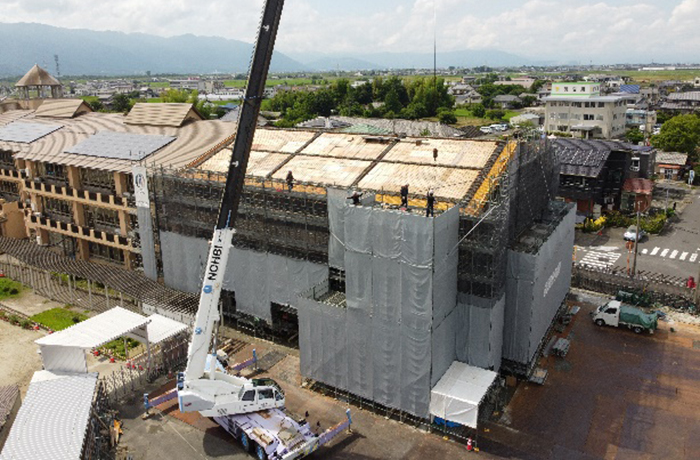

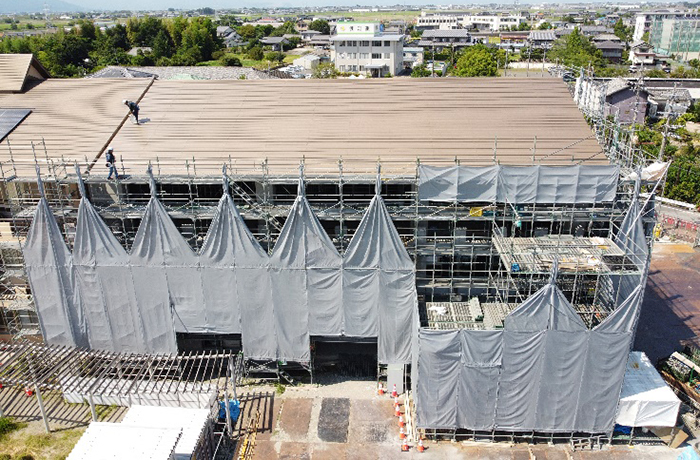

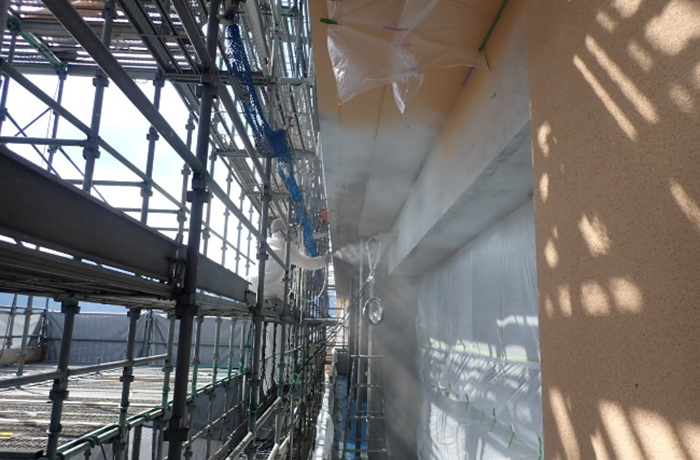

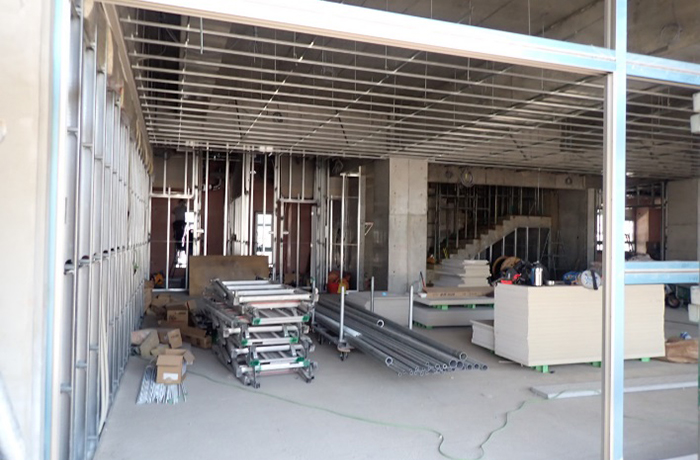

増築棟の屋根工事が完了。鋼製建具工事、軽量下地、ボード張の内装工事、電気設備、機械設備工事を進めています。改修棟では外壁塗装が完了、内装工事、家具塗装工事、電気、機械設備工事を順次進めており、二学期には部分使用できるよう急ピッチで作業を進めています。
令和5年7月末

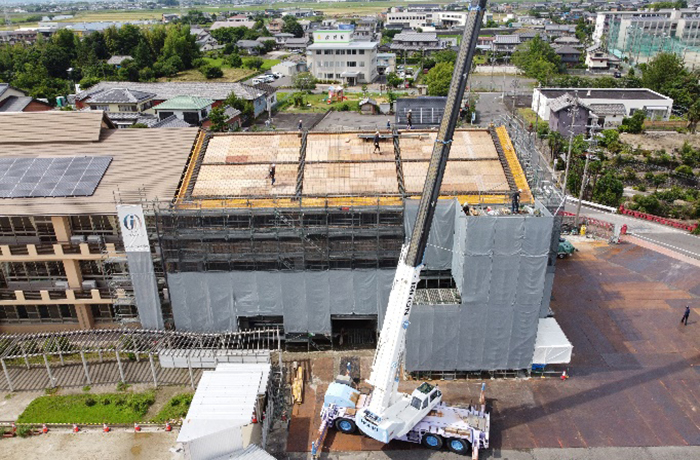

RF躯体コンクリート打設完了。1Fの鋼製建具、内装工事を進めて行きます。並行して2F、3Fの型枠等解体作業を進め、鋼製建具、内装工事を進めて行きます。

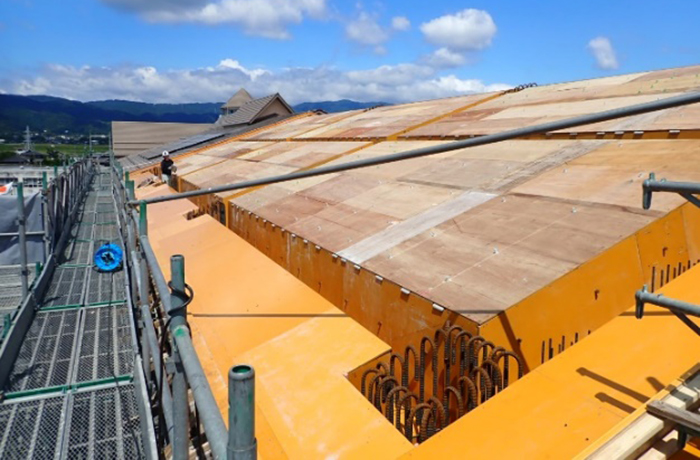

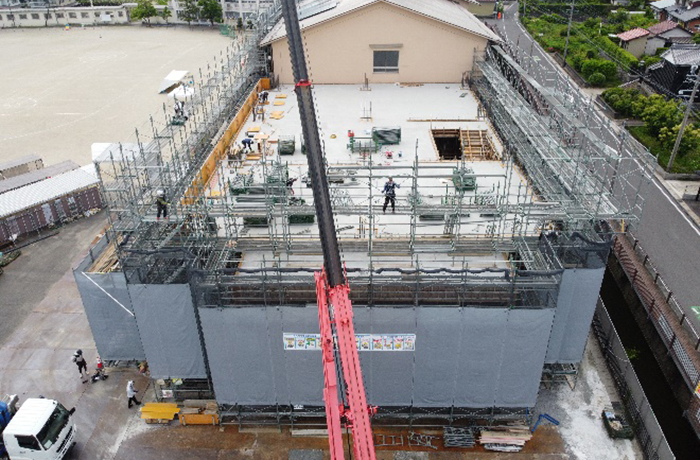

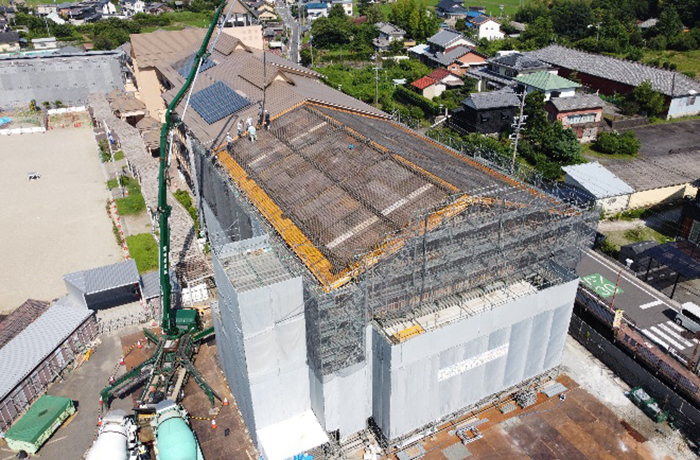

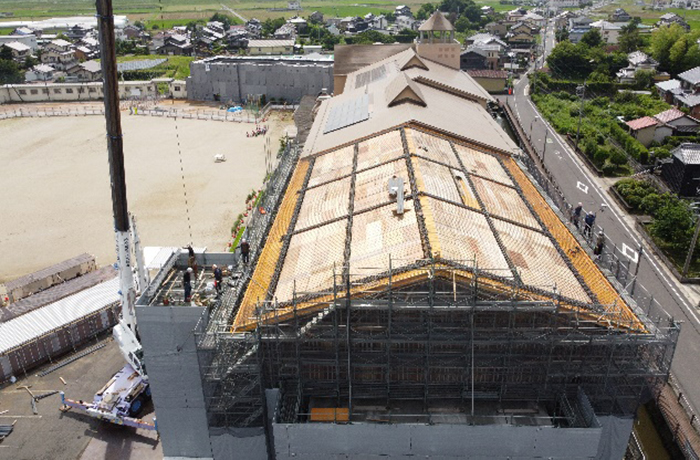

RFでは屋根工事を進めて行きます。

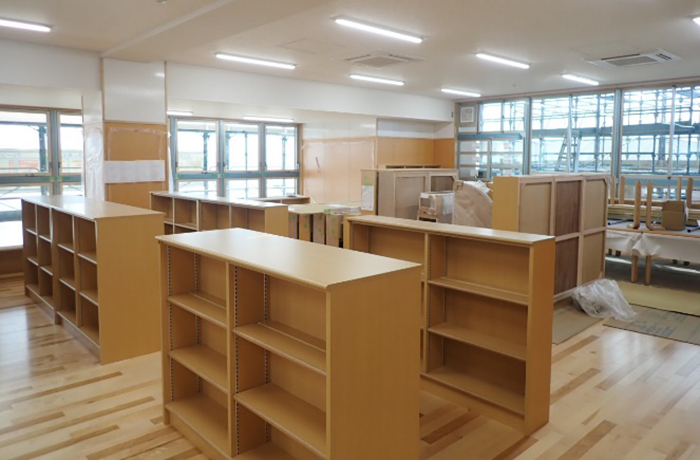

既設北舎では内装家具工事が進み7月中旬にはクリーニングに入り、一部引越が完了しました。
令和5年6月末

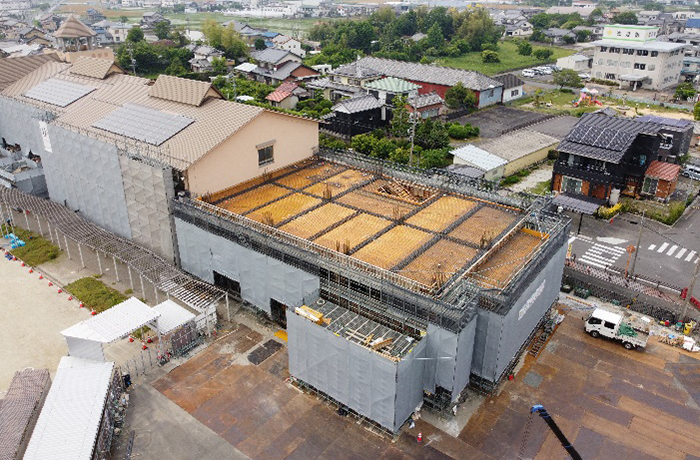

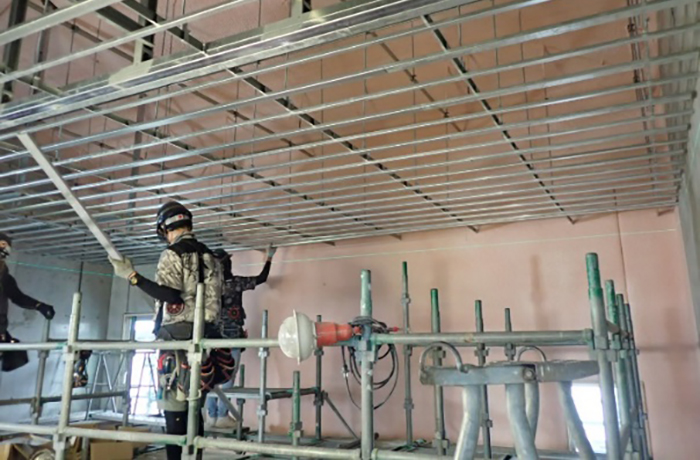

R階の型枠、鉄筋工事が進み、7月初旬にはコンクリート打設が始まります。内装工事も始まり1階軽量下地組が急ピッチで進みます。

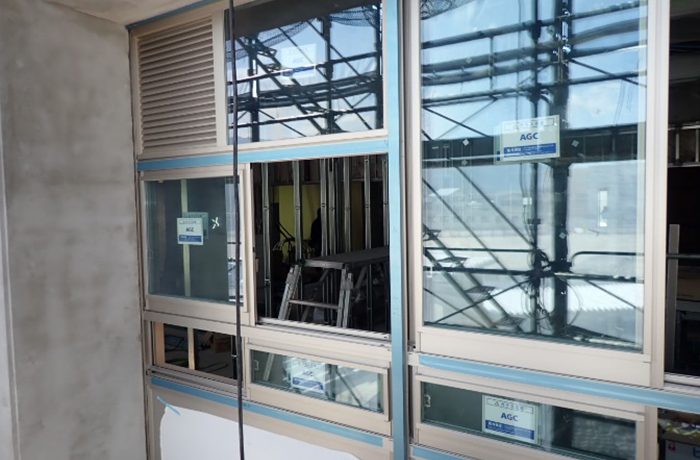

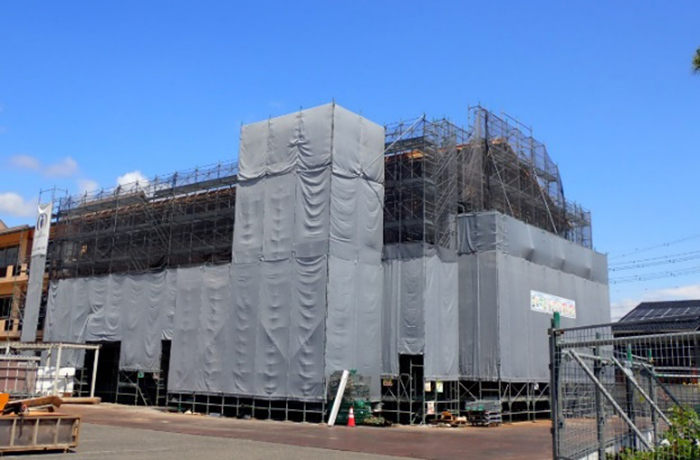

鋼製建具、アルミ建具などの工事も電気設備、機械設備工事と同時並行で進んでいきます。
令和5年5月末

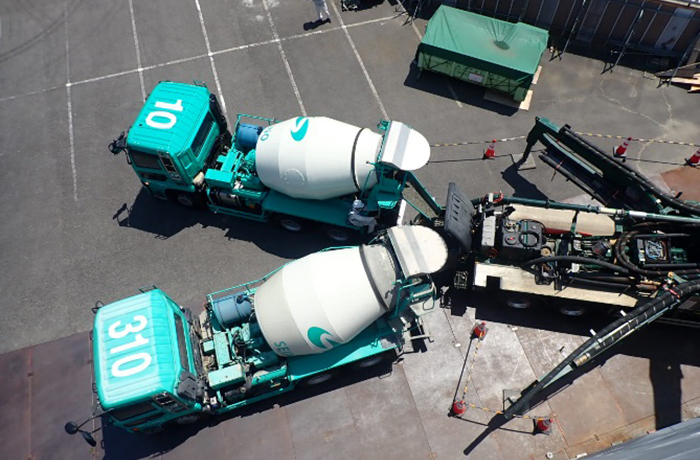

二階梁のスラブ・柱・壁配筋作業が進み型枠の設置完了。二階部分のコンクリート打設が完了しました。5月は気温の変化も激しく、雨の日が多くコンクリート打設日の天気予報を確認しながら工事を進めました。現場事務所には女性職員が作ってくれたてるてる坊主が。ご利益があったようで二階部分のコンクリート打設は天気が回復し無事完了しました。

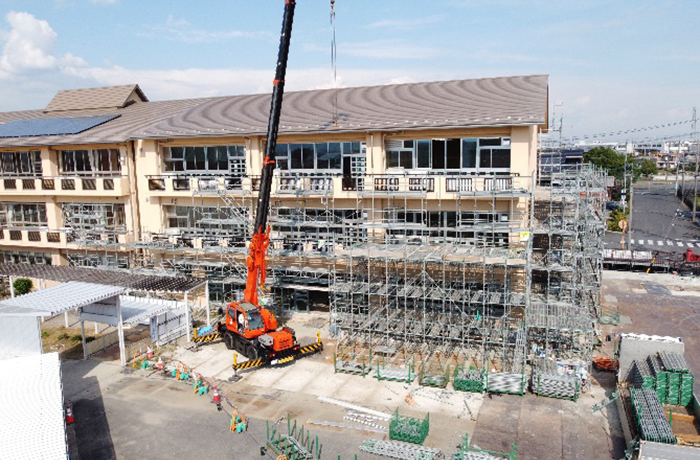

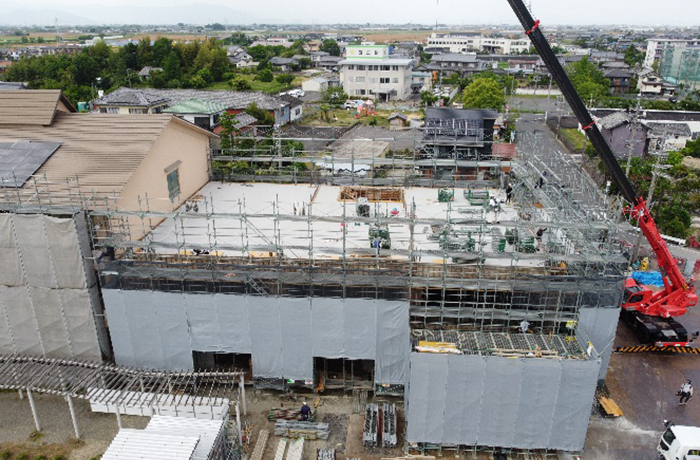

三階部分の足場設置を行い、配筋作業、型枠設置を進めて行きます。既設校舎では耐震補強工事を進めています。
令和5年4月末

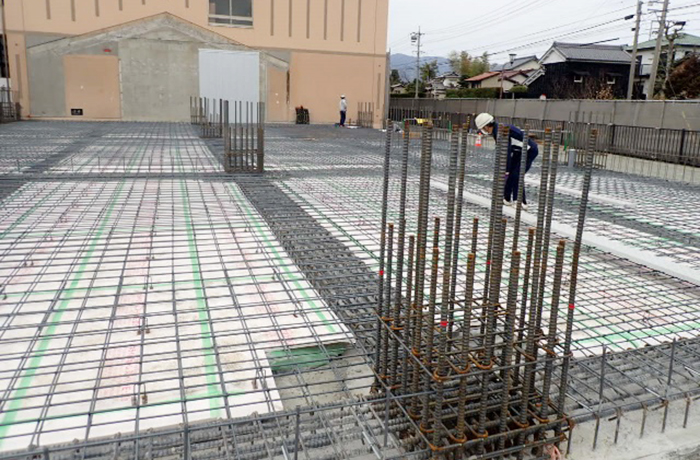

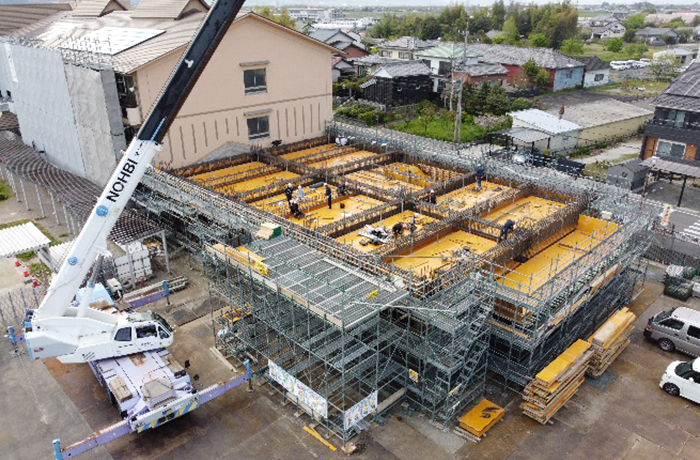

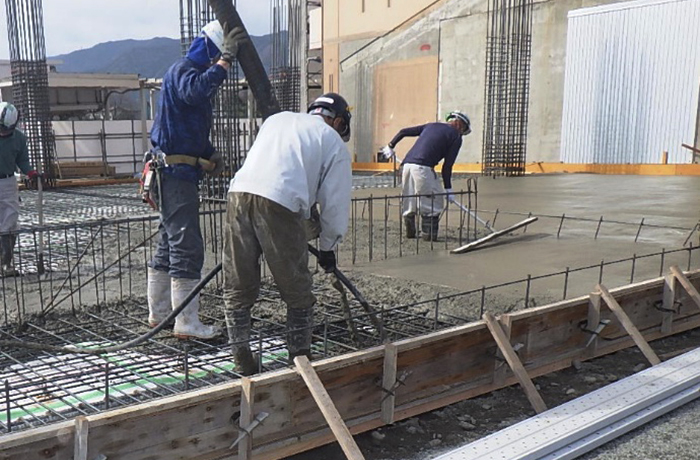

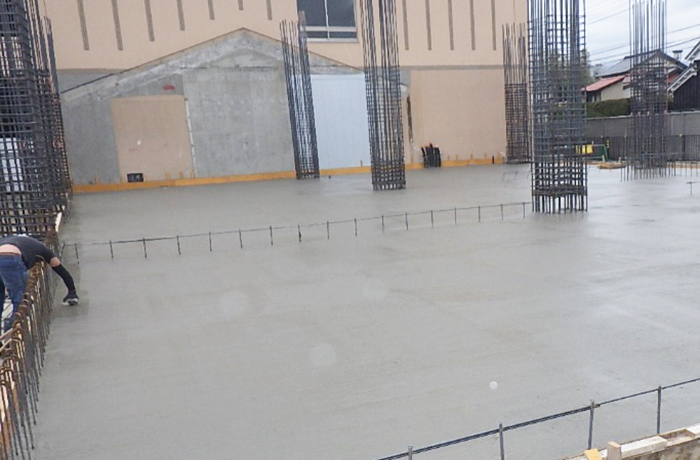

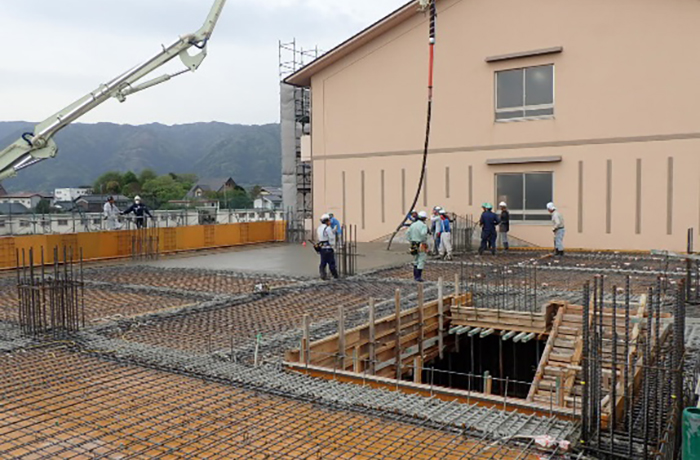

一階梁のスラブ配筋作業が進み、型枠が設置完了。1階部分のコンクリート打設が完了しました。
既設校舎の改修も進めながら、引続き上層階へ工事を進めて行きます。
令和5年3月末

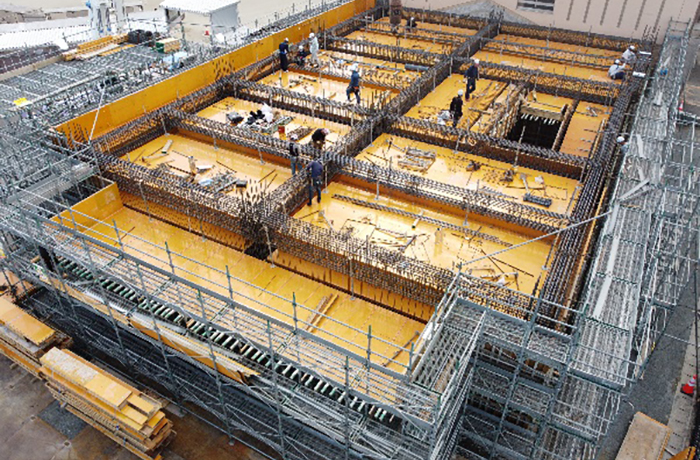

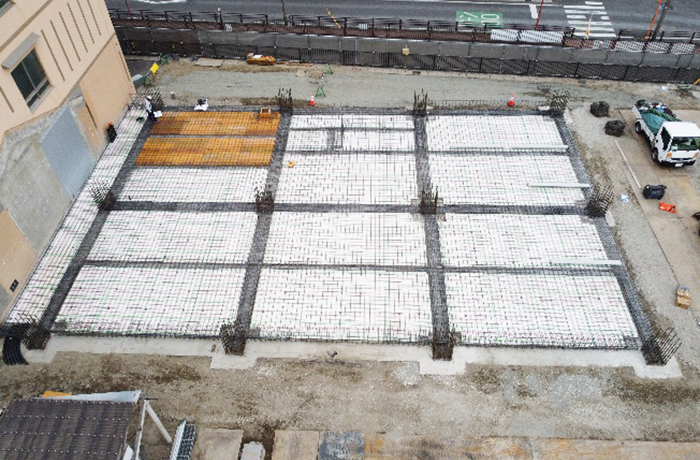

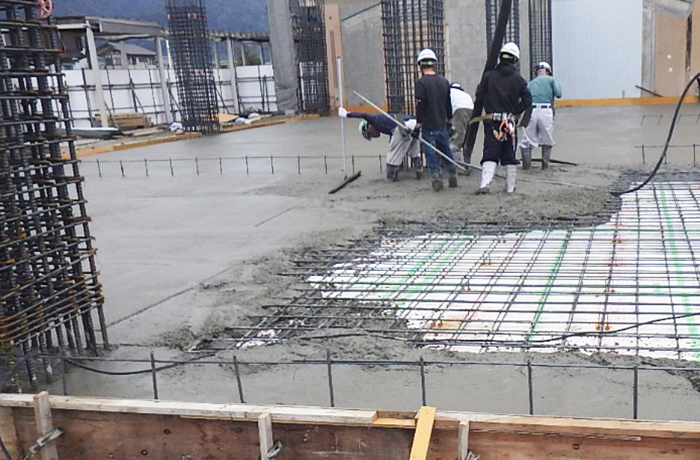

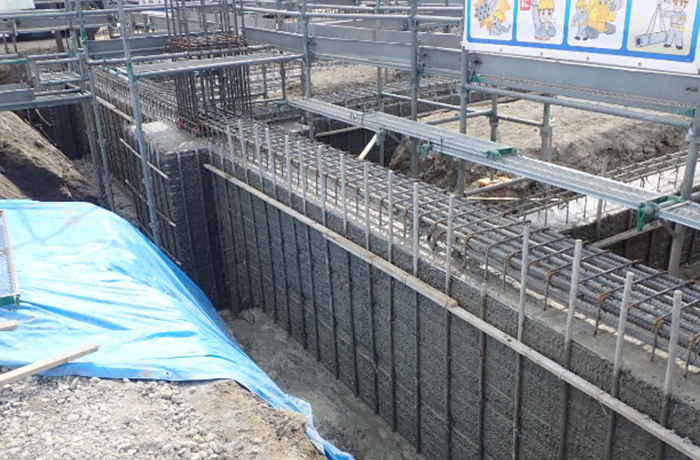

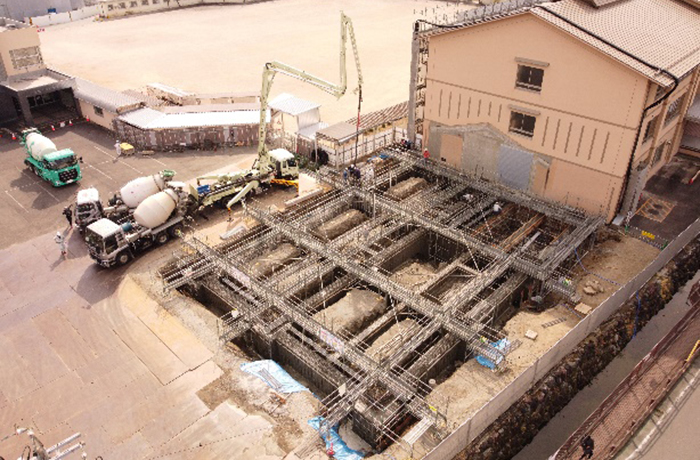

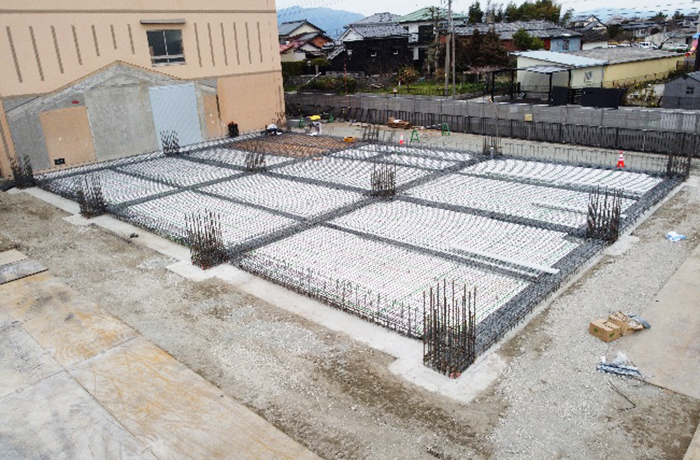

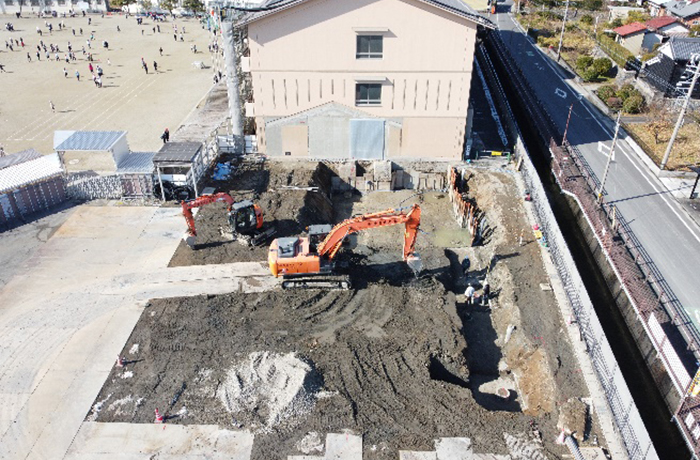

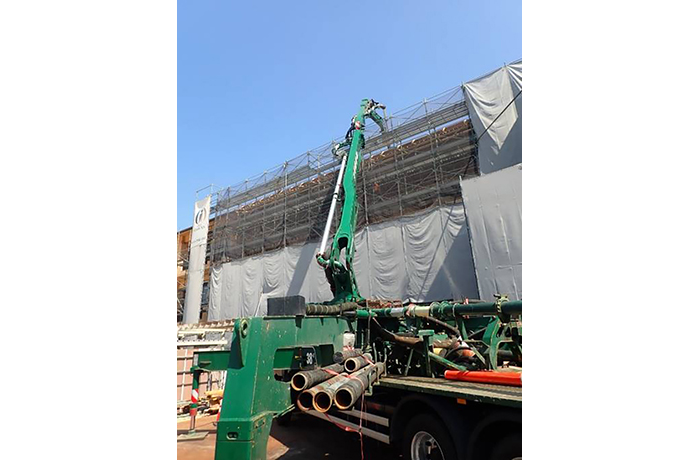

基礎工のコンクリート打設が完了し埋戻を進め、土間配筋、土間コンクリート打設が完了しました。引き続き、型枠工事、鉄筋工事を進めて行きます。
既校舎では内装工事、職員室改修工事、電気機械設備工事を進めています。
令和5年2月末

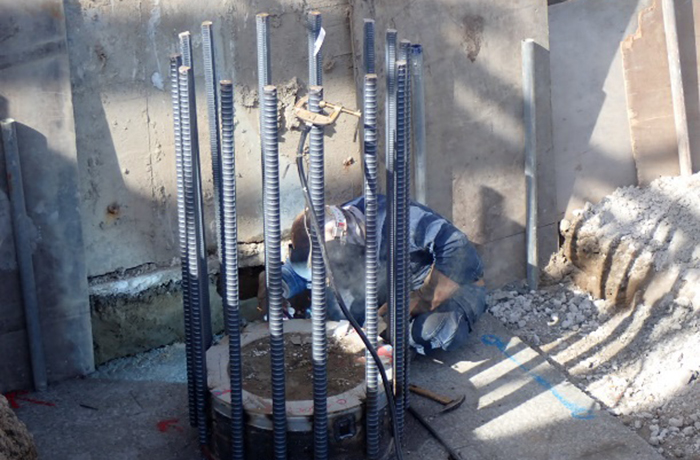

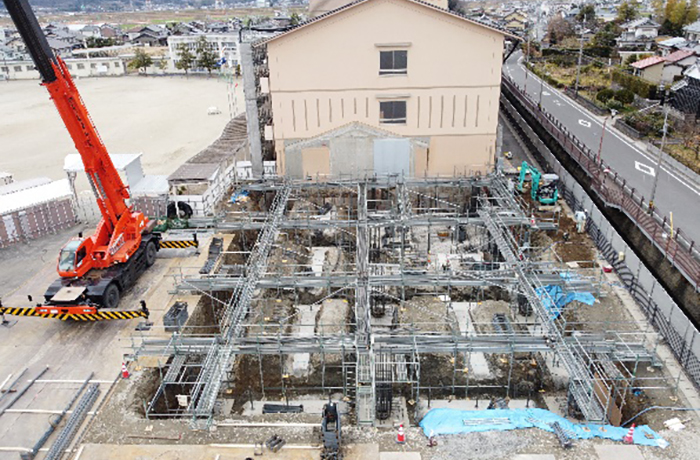

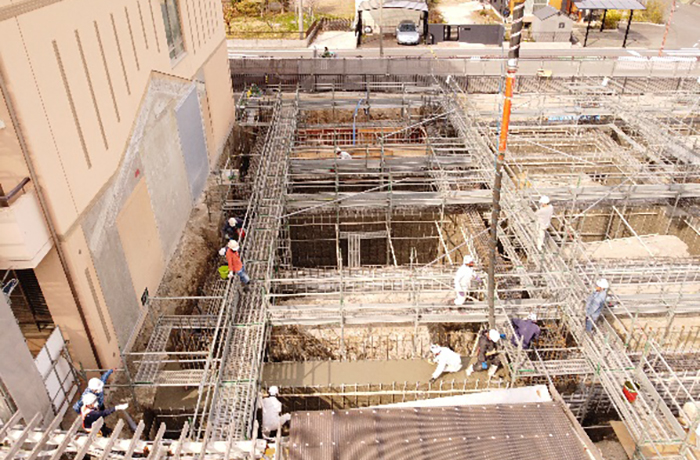

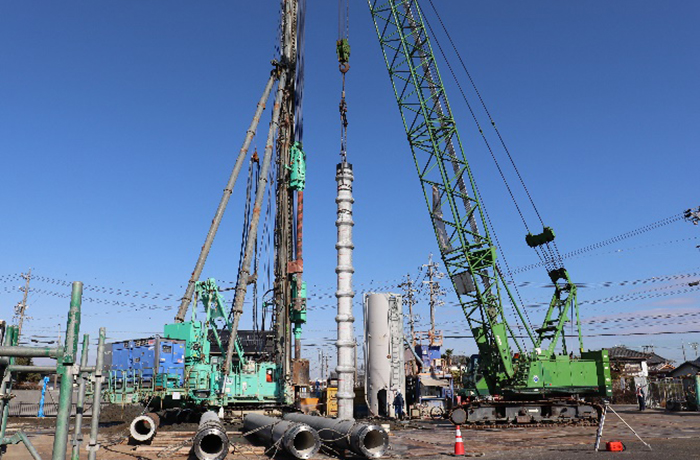

基礎杭の施工が完了し杭頭補強筋の施工、鉄筋工事を進め基礎コンクリート打設が完了しました。

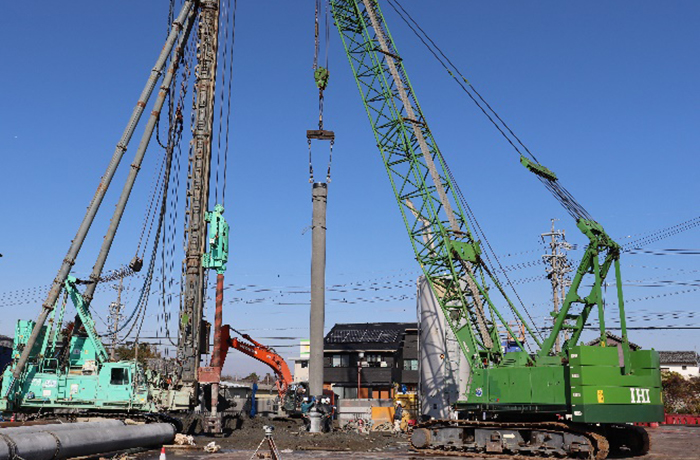

令和5年1月末

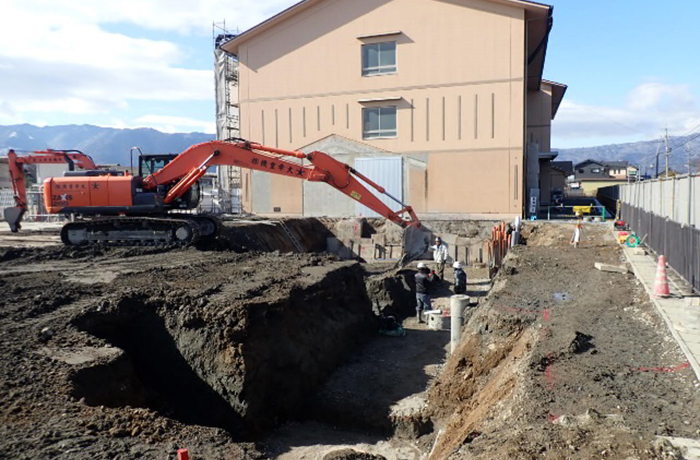

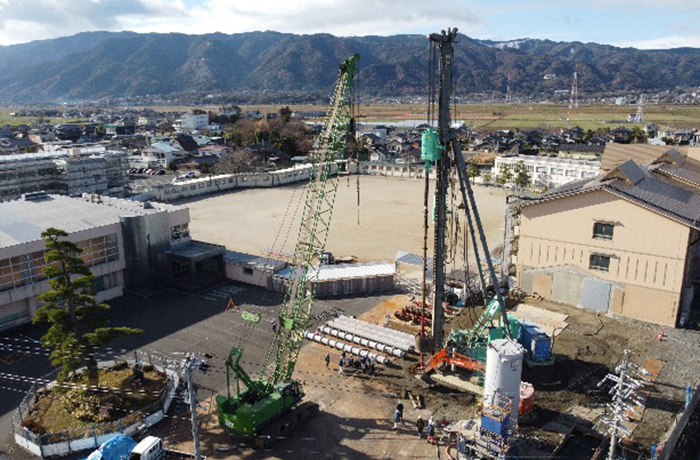

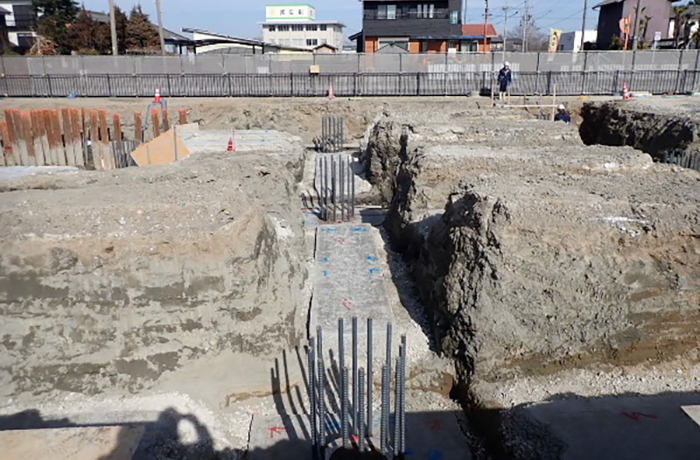

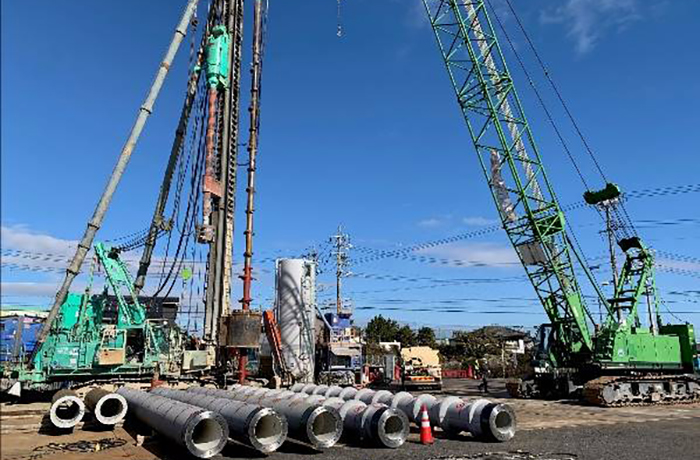

杭の施工が完了し、土工事を進めています。引続き捨コンの打設、配筋の工事を進めて行きます。

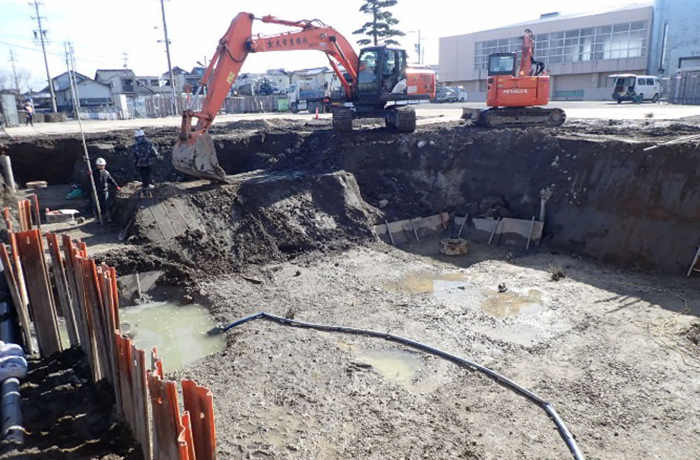

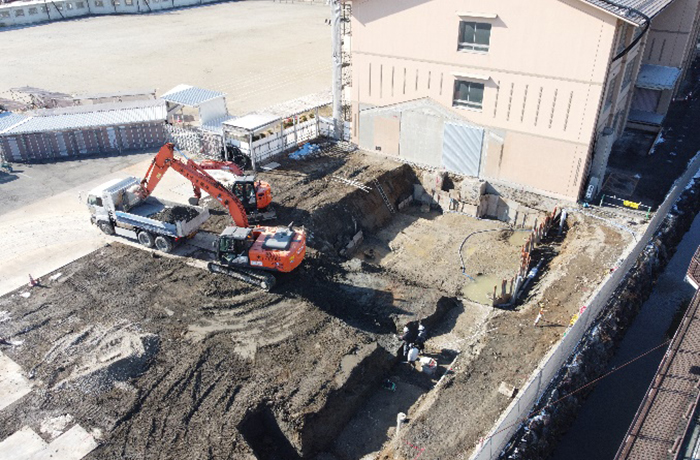

令和4年12月末
架設工事、電気設備工事、内装工事などを進めてきました。年末より杭工事の重機搬入、試験杭打設を行い、杭工事を進めて行きます。
