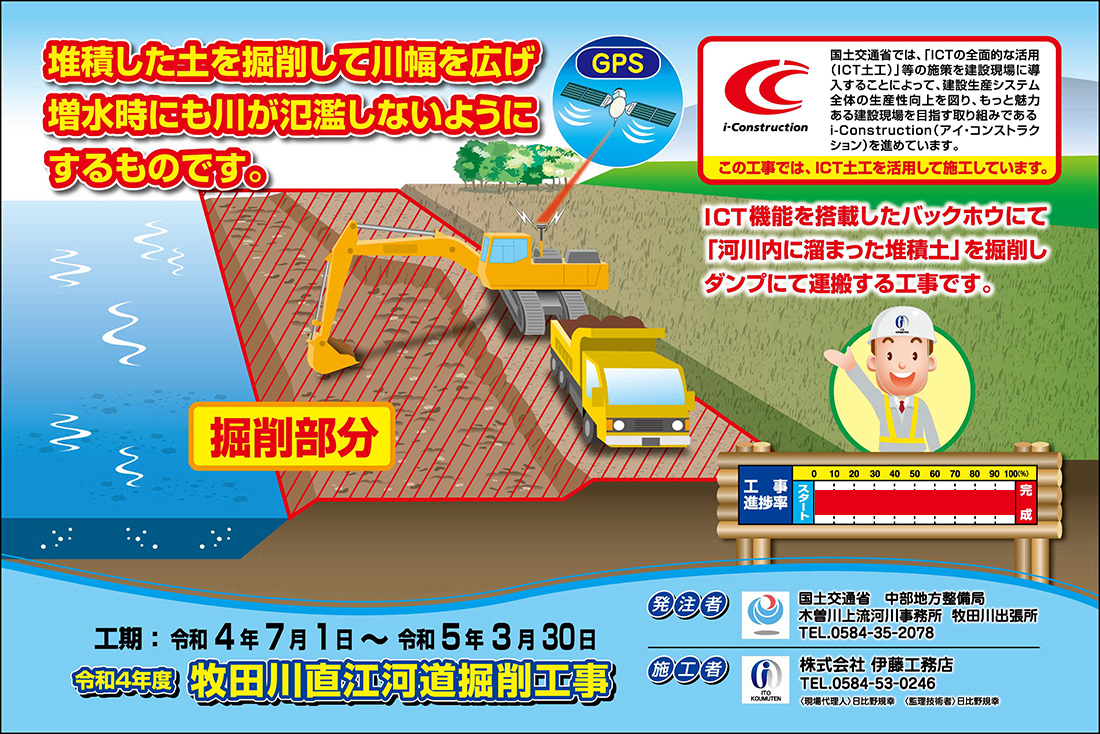

土木工事業CIVIL ENGINEERING WORK

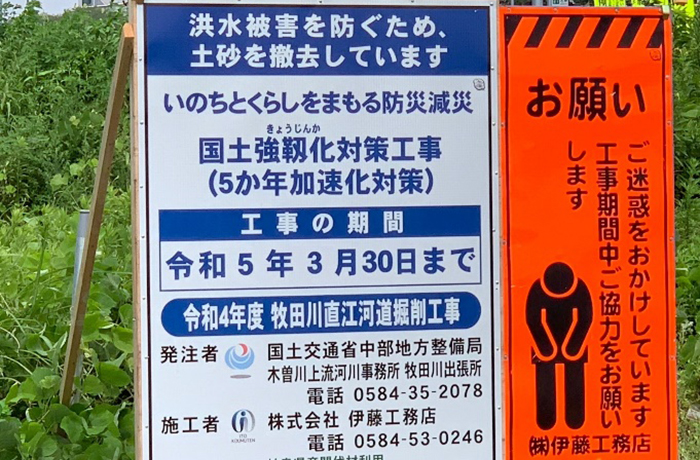

令和4年度 牧田川直江河道掘削工事
- 施工場所
- 養老郡養老町直江地先
- 工期
- 令和4年7月1日~令和5年3月30日
- 工事内容
-
工事延長 L=720m
掘削工 V=19,600m³
残土処理工 一式

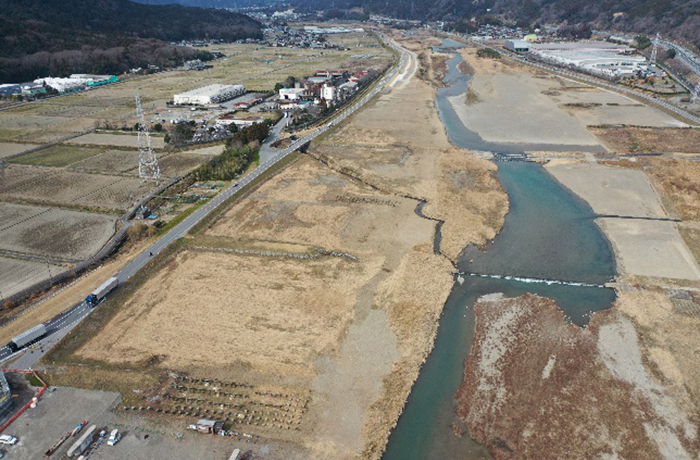

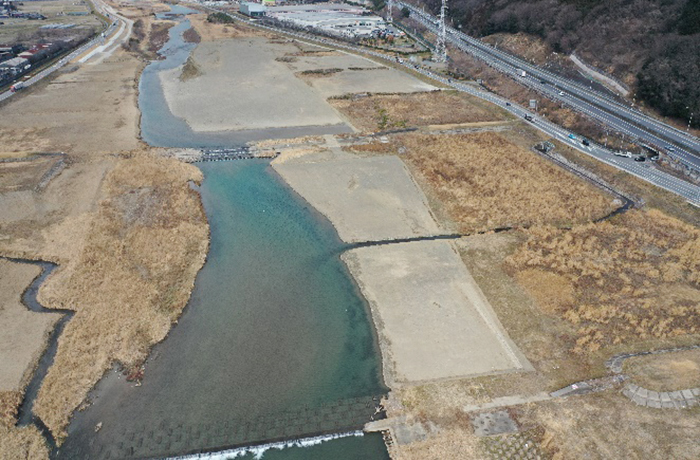

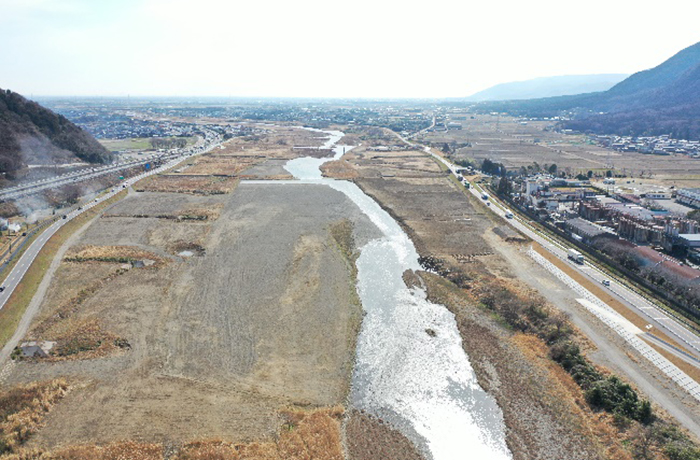

令和5年3月末
工事が完了いたしました。工事中のご協力ありがとうございました。
工事が完了いたしました。工事中のご協力ありがとうございました。
令和5年2月末

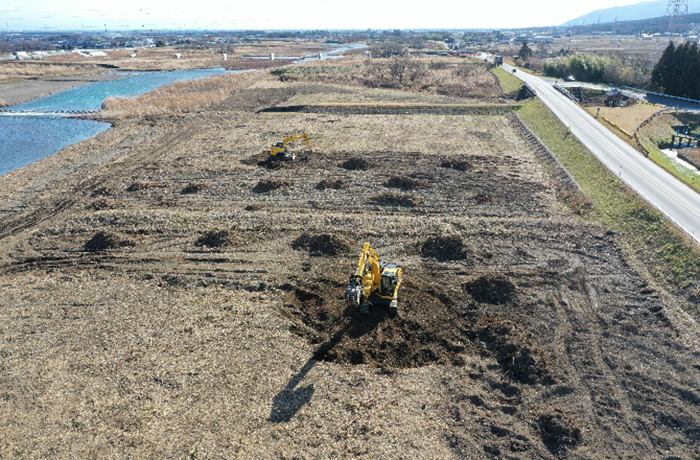

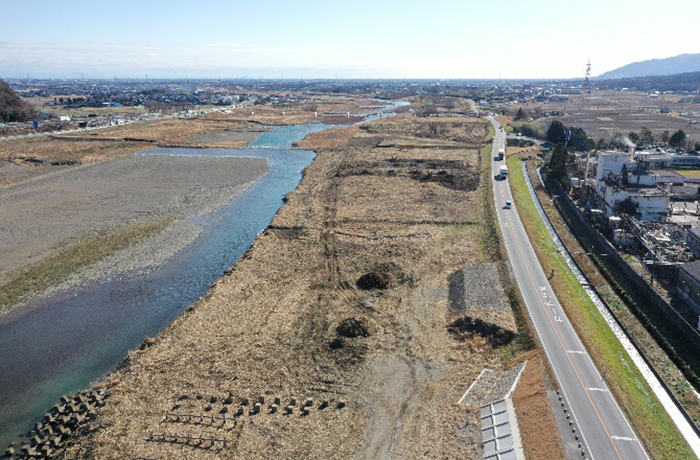

2月末をもって右岸工区の伐木除根作業が完了しました。工事期間中の車両の出入りへのご協力ありがとうございました。
現場における作業は完了しました。
2月末をもって右岸工区の伐木除根作業が完了しました。工事期間中の車両の出入りへのご協力ありがとうございました。
現場における作業は完了しました。

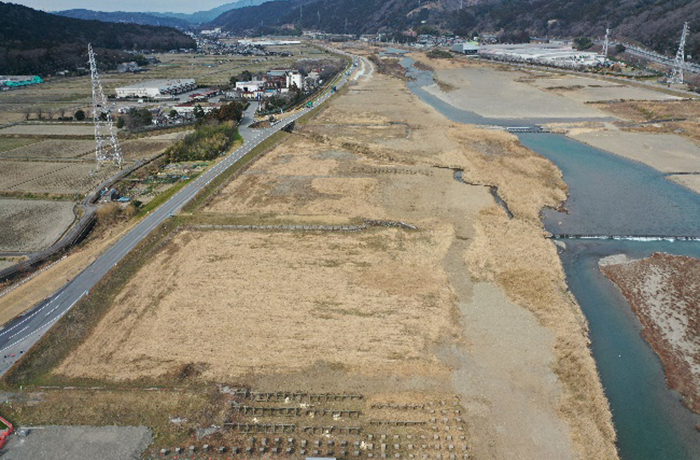

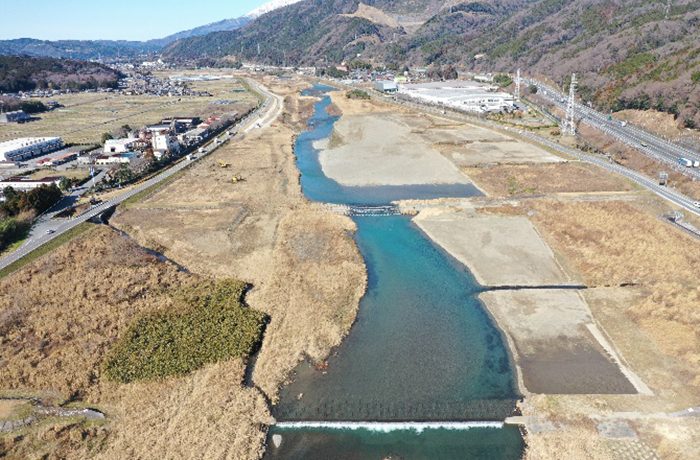

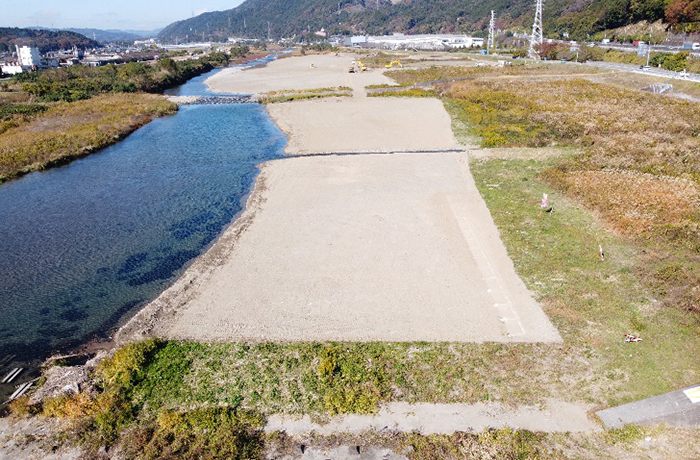

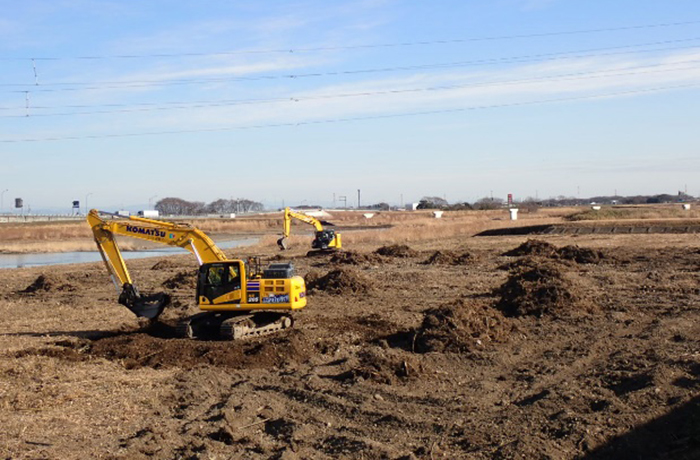

令和5年1月末
左岸工区の掘削土砂搬出は完了しました。
右岸工区の抜根作業を進め2月中旬には完了予定です。引続き安全施設等の撤去作業を進めて行きます。
工事期間中の車両の出入りへのご協力ありがとうございました。
左岸工区の掘削土砂搬出は完了しました。
右岸工区の抜根作業を進め2月中旬には完了予定です。引続き安全施設等の撤去作業を進めて行きます。
工事期間中の車両の出入りへのご協力ありがとうございました。

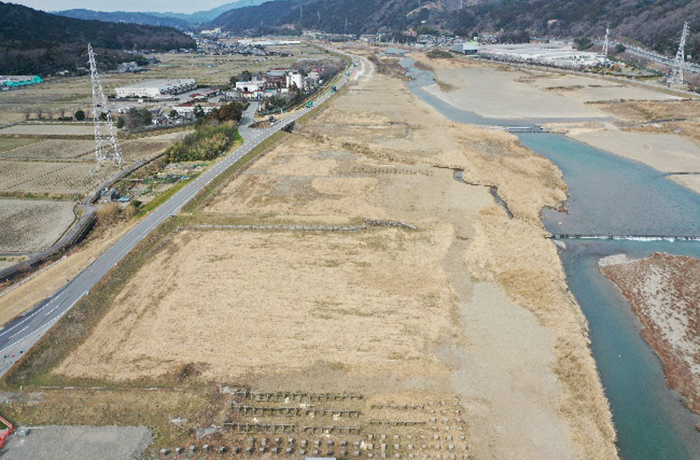

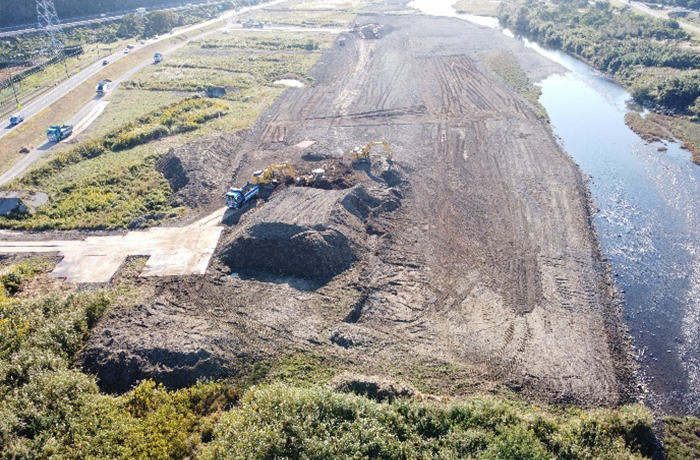

令和4年12月末

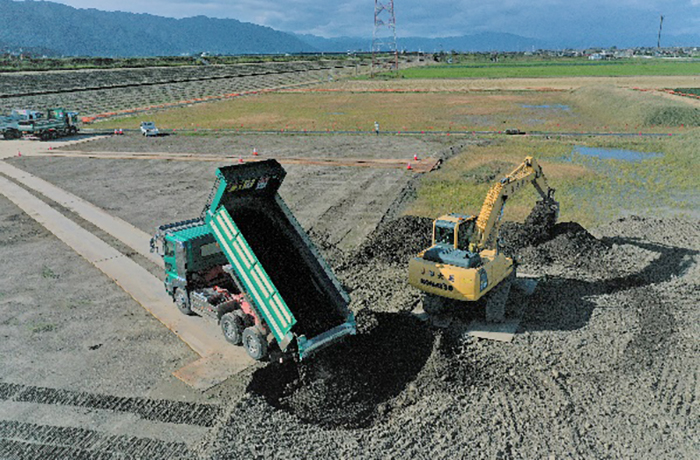

河道掘削が完了。土砂の搬出も年内に完了の予定。

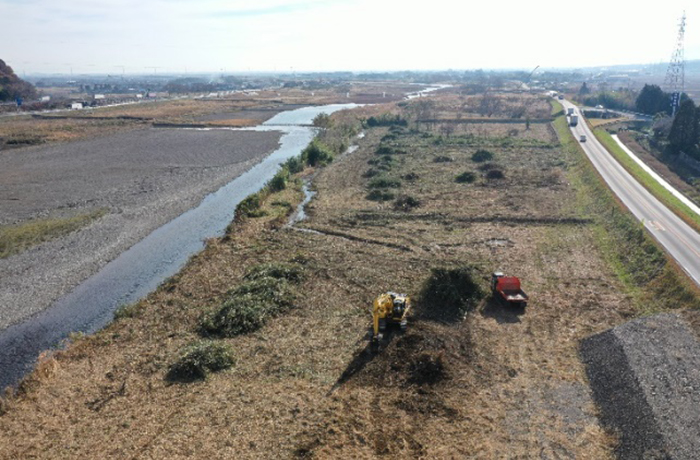

引続き右岸側の伐開除根作業を進めて行きます。
河道掘削が完了。土砂の搬出も年内に完了の予定。
引続き右岸側の伐開除根作業を進めて行きます。

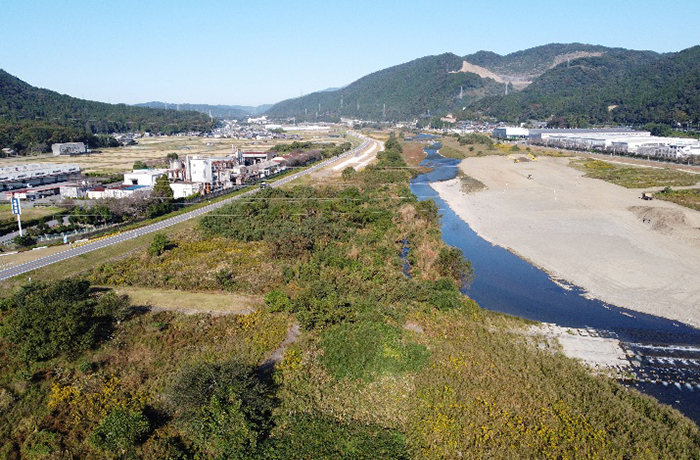

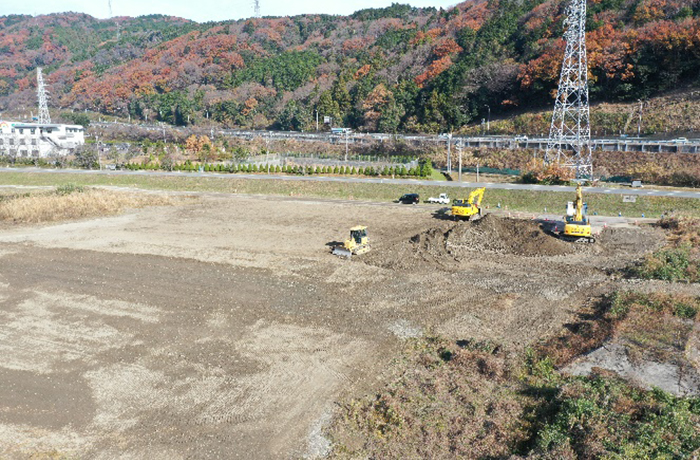

令和4年11月末

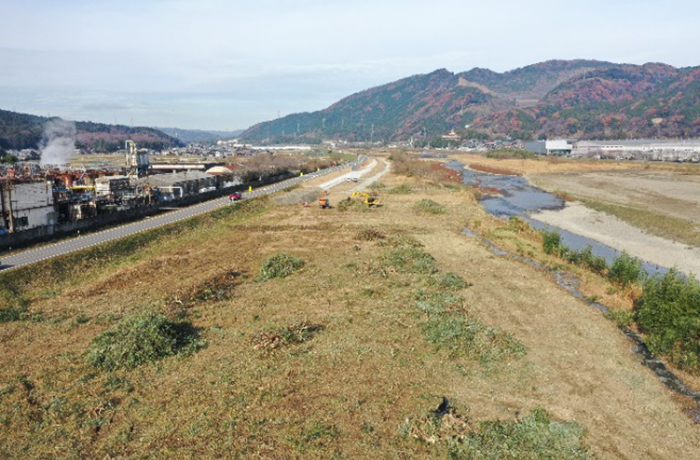

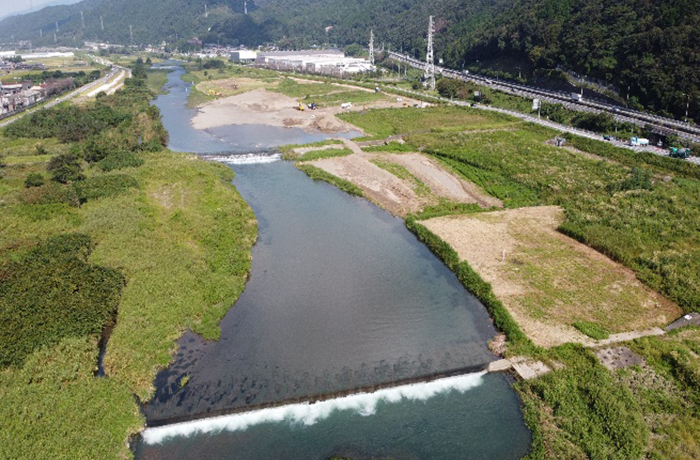

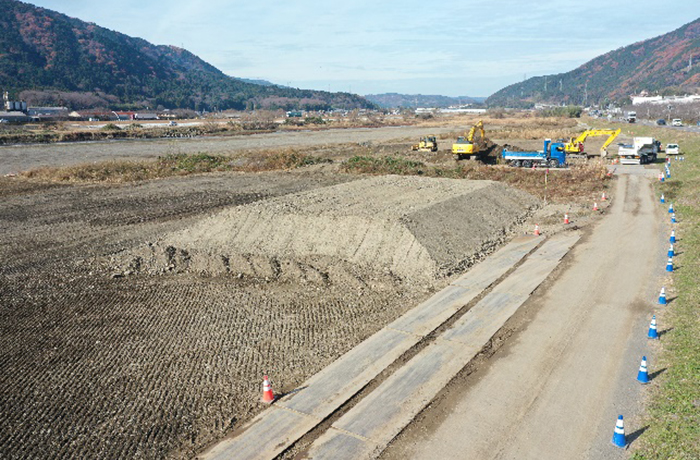

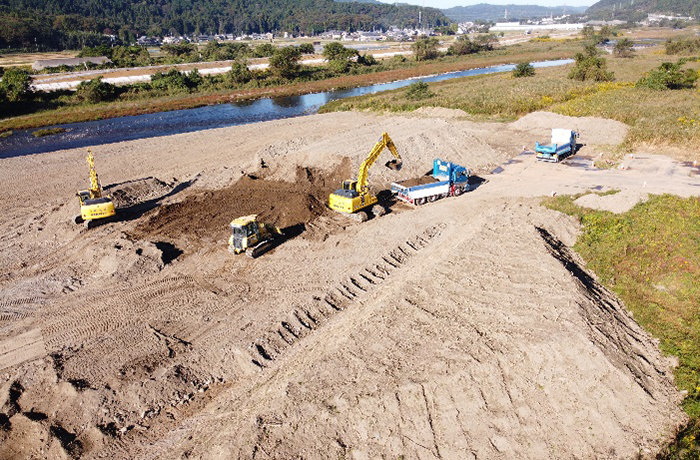

河道掘削についてはほぼ完了。池田町、垂井町、海津市への搬出は完了。
輪之内町への搬出を進めるほか、右岸側の伐木除根工の準備を進めます。
河道掘削についてはほぼ完了。池田町、垂井町、海津市への搬出は完了。
輪之内町への搬出を進めるほか、右岸側の伐木除根工の準備を進めます。
令和4年10月末

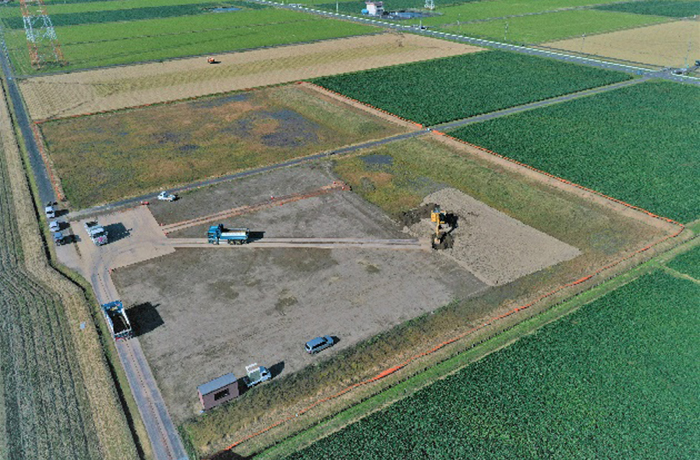

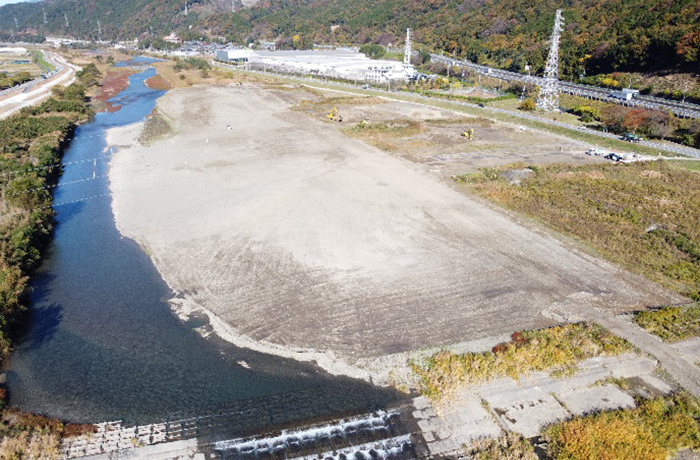

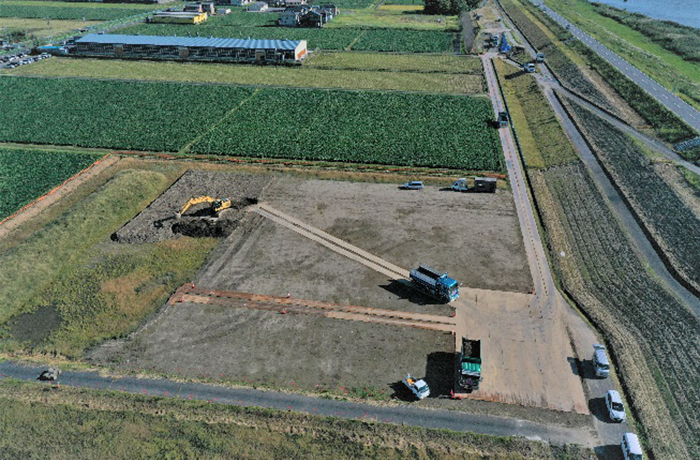

掘削土の搬出は池田町、垂井町への先行運搬は完了、現在海津市西小島地先の防災拠点整備予定箇所へ土砂を運搬しています。
今後引き続き池田町への運搬を進めます。
掘削土の搬出は池田町、垂井町への先行運搬は完了、現在海津市西小島地先の防災拠点整備予定箇所へ土砂を運搬しています。
今後引き続き池田町への運搬を進めます。
令和4年9月末

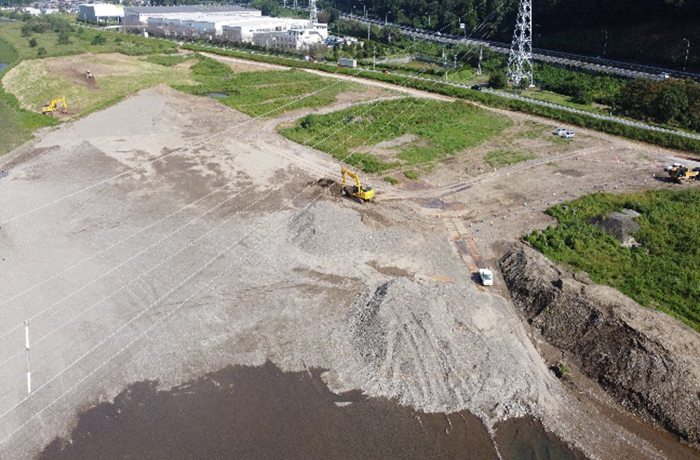

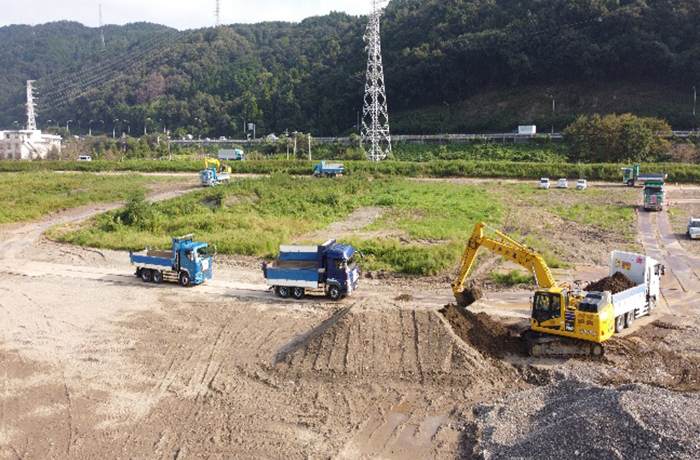

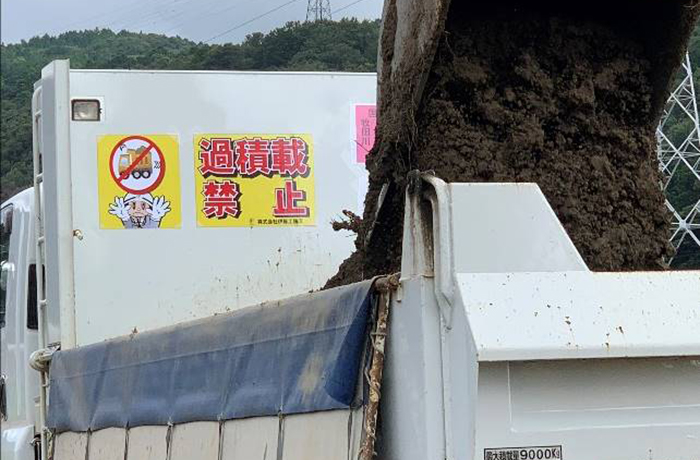

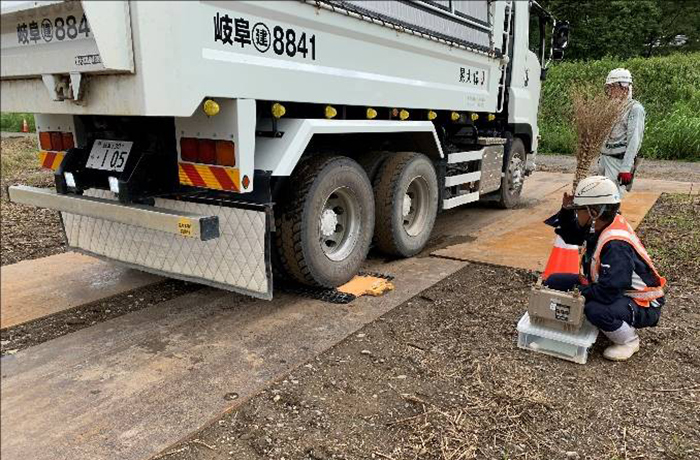

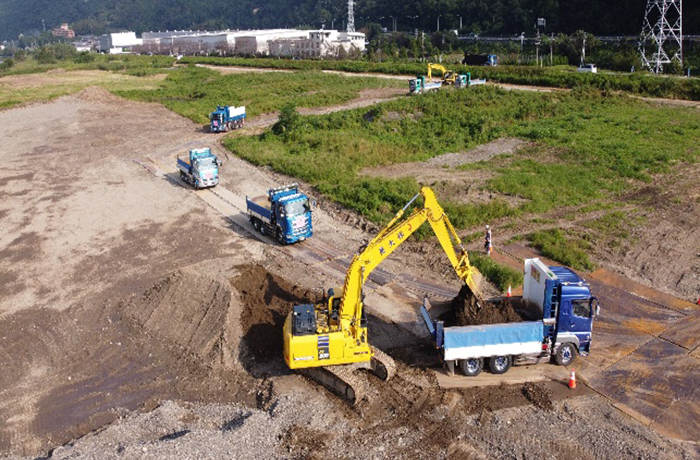

順次河道掘削を進めています。ペイロードメーターを活用し過積載防止に努めています。
順次河道掘削を進めています。ペイロードメーターを活用し過積載防止に努めています。

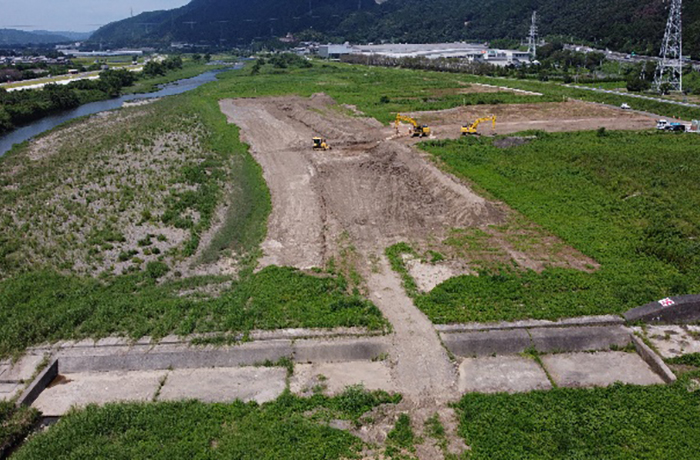

令和4年8月末

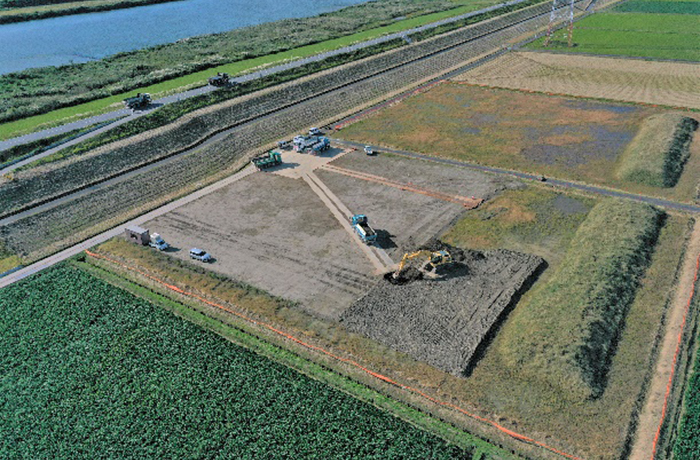

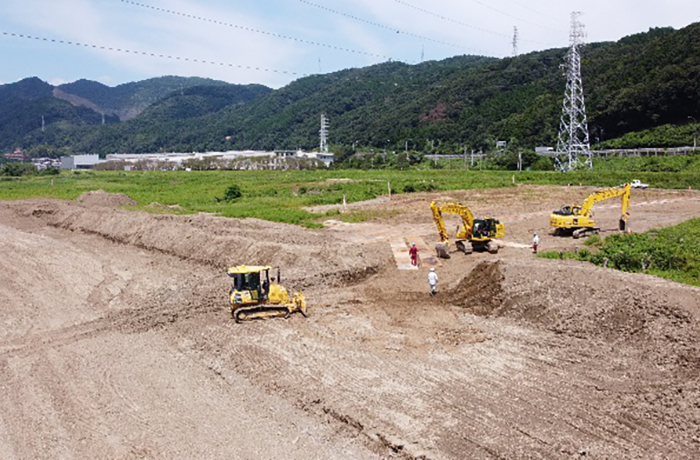

8月中旬から工事用道路の築造、9月から本格的に掘削・運搬工事に着手しました。

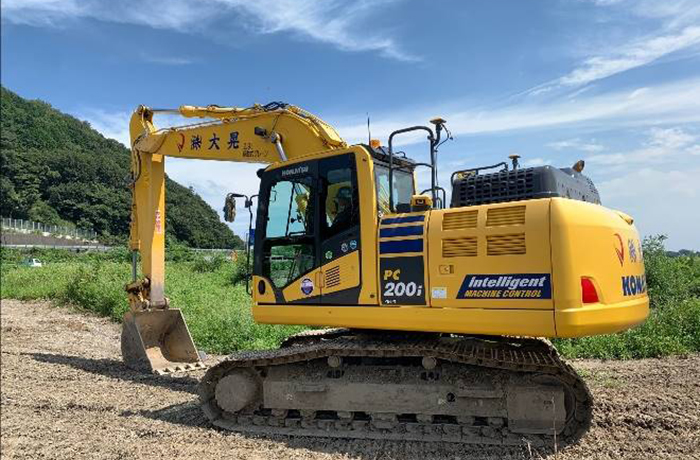

本工事ではICTの全面的な活用により生産性の向上を図ります。

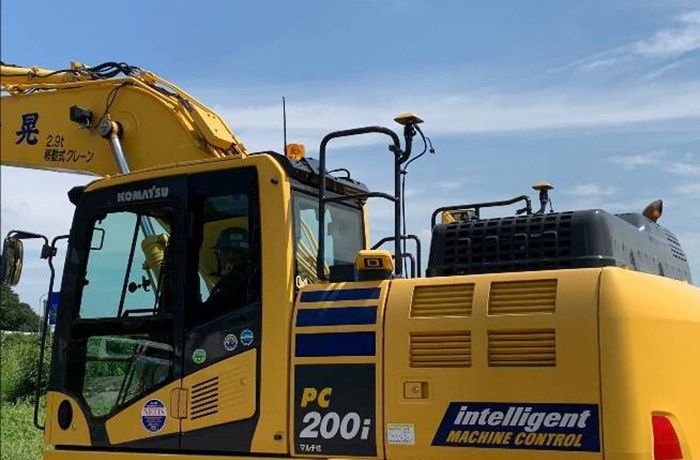

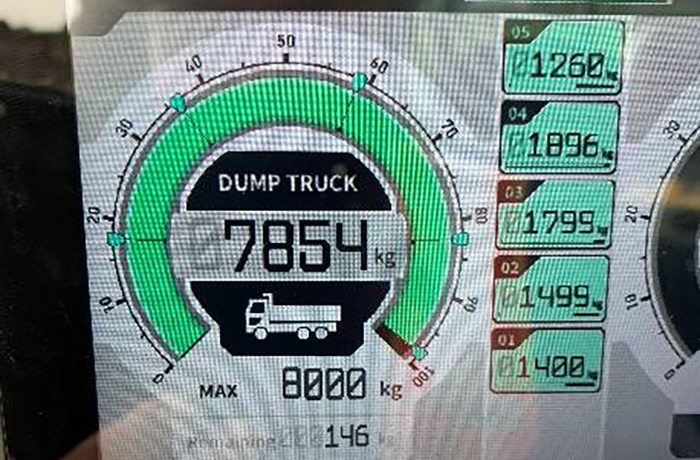

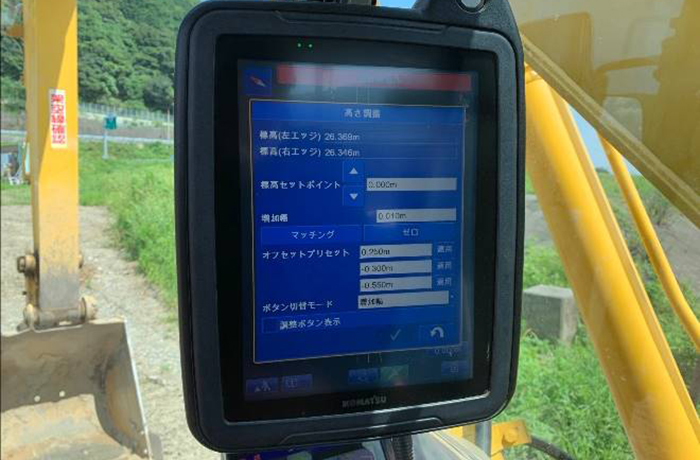

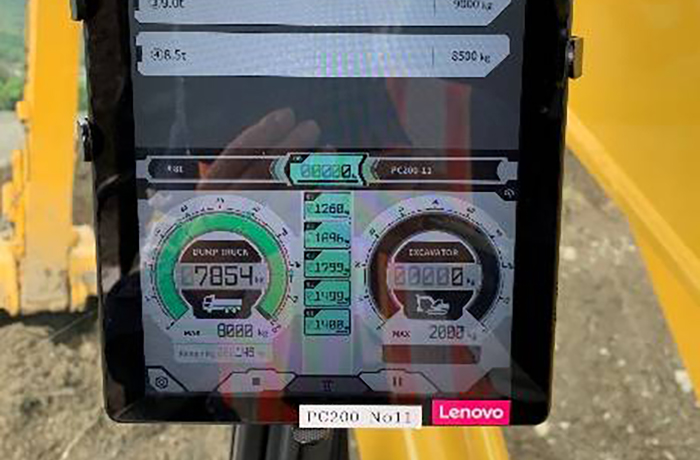

写真はICT機器搭載のBHと運転席のモニター画面

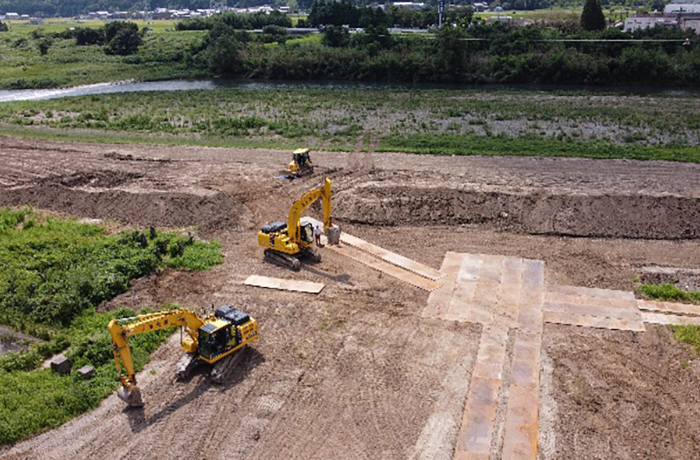

8月中旬から工事用道路の築造、9月から本格的に掘削・運搬工事に着手しました。
本工事ではICTの全面的な活用により生産性の向上を図ります。
写真はICT機器搭載のBHと運転席のモニター画面
令和4年7月末

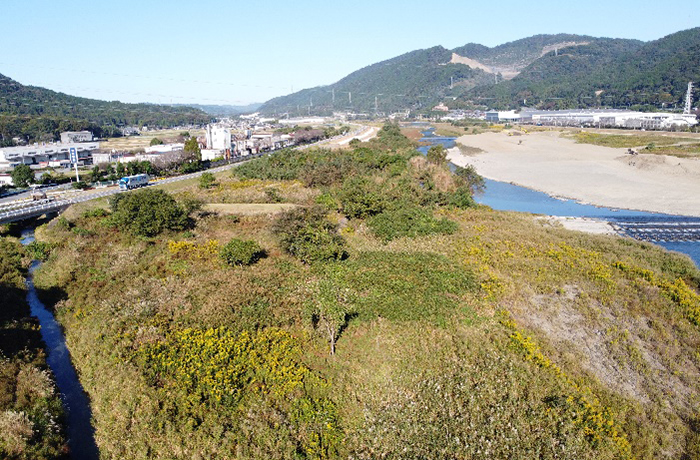

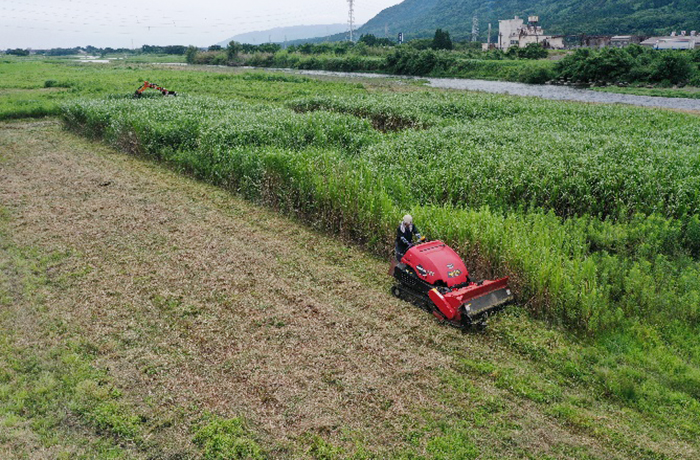

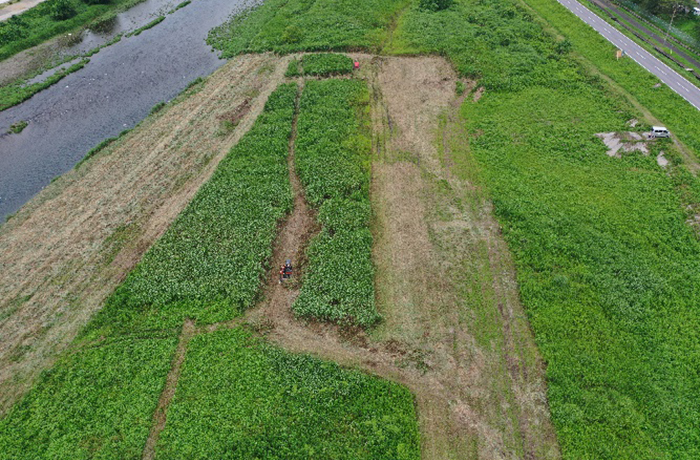

7月中旬から工事区域内の準備工(除草)に着手しました。
7月中旬から工事区域内の準備工(除草)に着手しました。
