  3. 令和2年度 長良川福原河道整備工事

土木工事業CIVIL ENGINEERING WORK

令和2年度 長良川福原河道整備工事

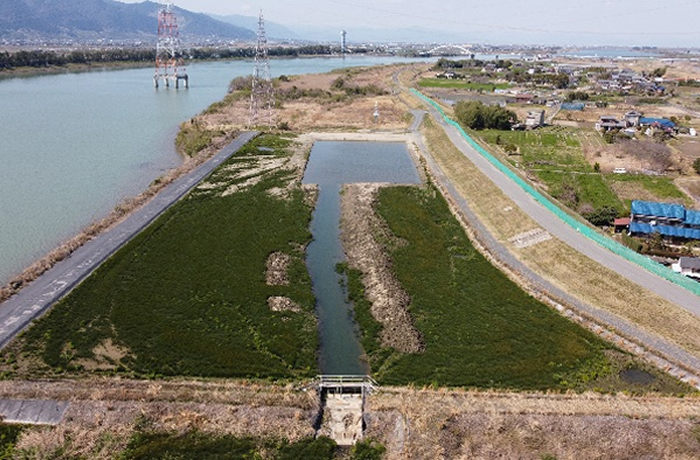

施工場所
愛知県愛西市立田町福原地先 三重県桑名市長島町白鶏地先
工期
令和3年3月26日~令和4年1月31日
工事内容
掘削工(福原工区)38,600 m3 残土処理工 1式 仮設工 1式
掘削工(白鶏工区)15,000 m3 残土処理工 1式 仮設工 1式

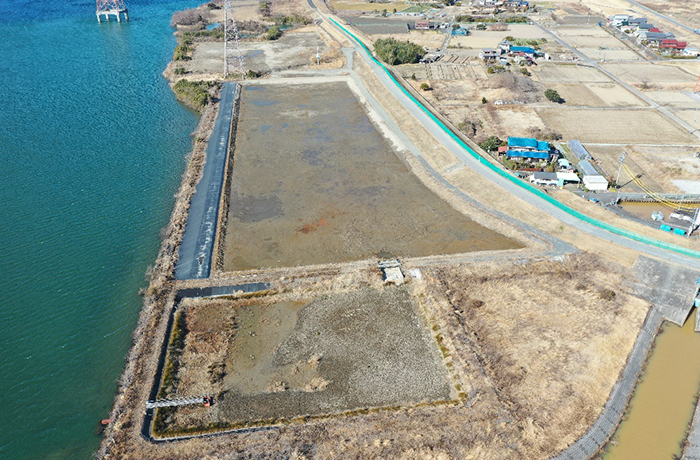

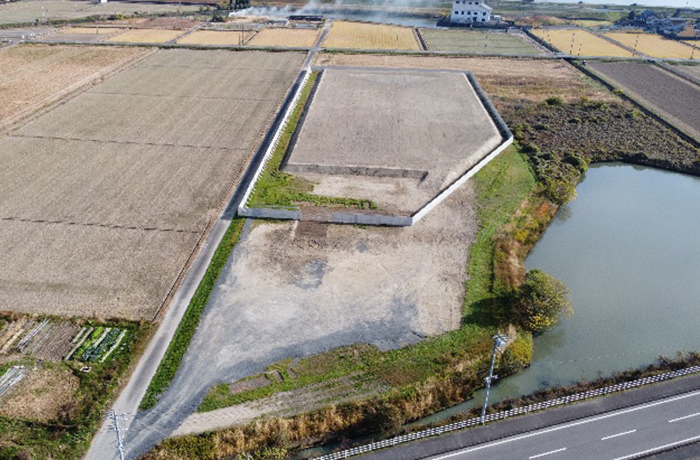

令和4年2月末 福原工区
工事完了いたしました。ご協力ありがとうございました。

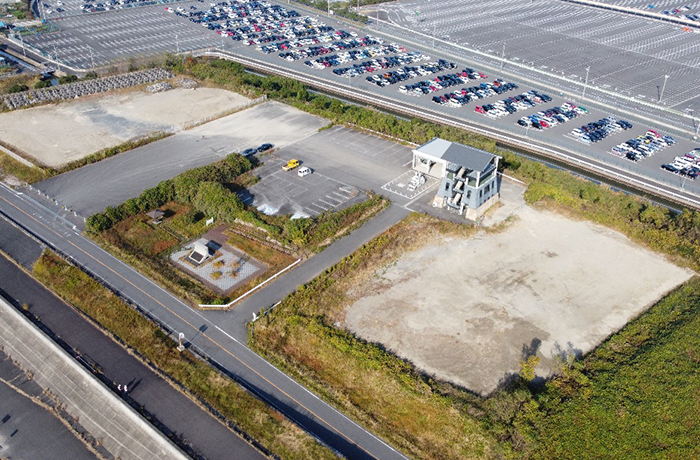

令和4年2月末 上之輪工区
工事完了いたしました。ご協力ありがとうございました。

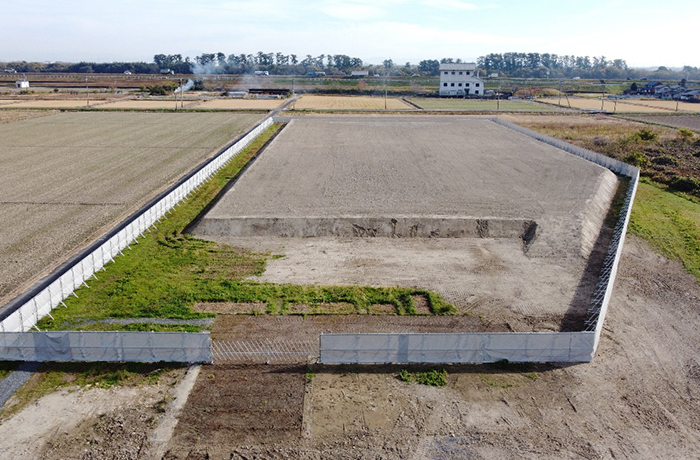

令和4年2月末 森下工区
工事完了いたしました。ご協力ありがとうございました。
令和4年2月末 白鶏工区
工事完了いたしました。ご協力ありがとうございました。
令和4年1月末 福原工区

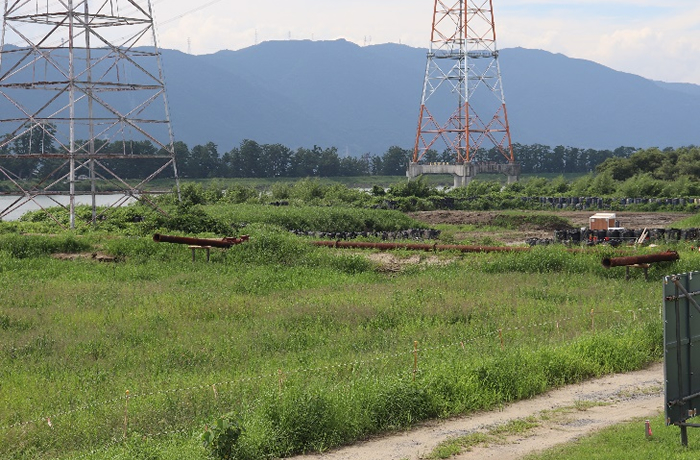

浚渫土の搬出作業完了。土砂搬出に伴うDT運行へのご協力ありがとうございました。

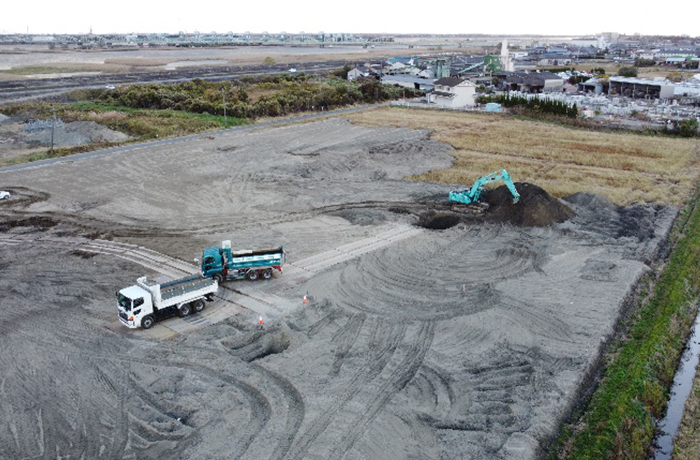

令和4年1月末 上之輪工区

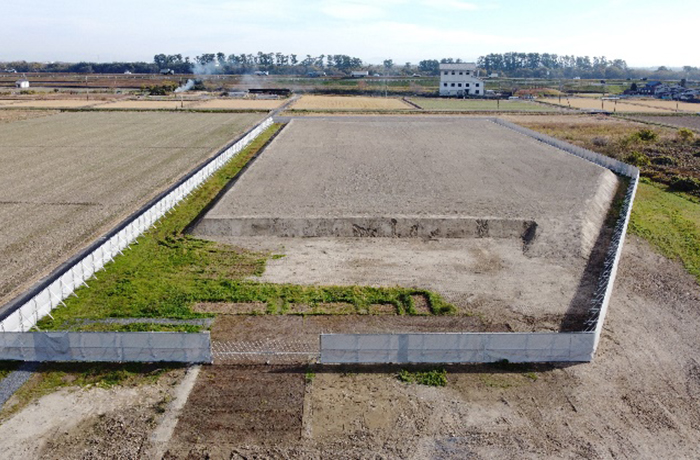

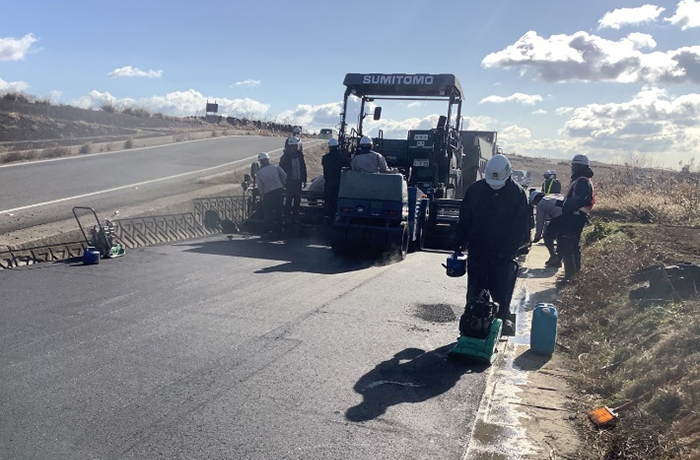

土砂搬入・整地完了 市道舗装補修完了
土砂搬入に伴うDT運行へのご協力ありがとうございました。
令和3年12月末 福原工区

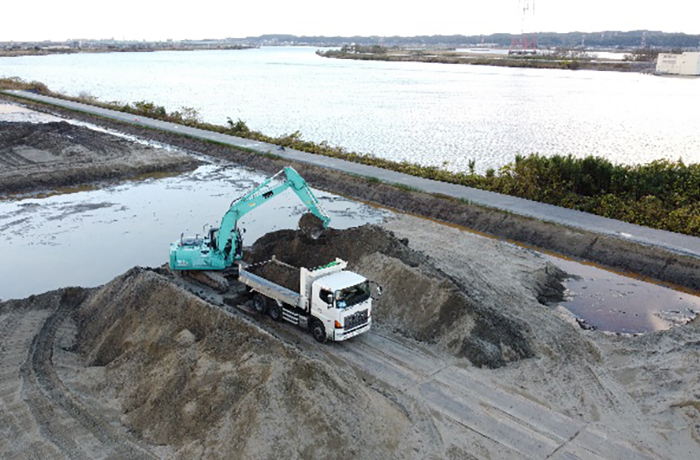

浚渫土の搬出作業状況。年内に搬出完了。

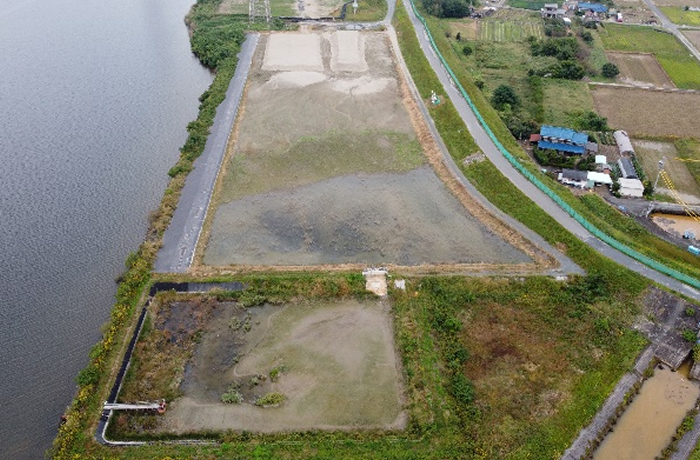

令和3年12月末 桑名市上之輪工区

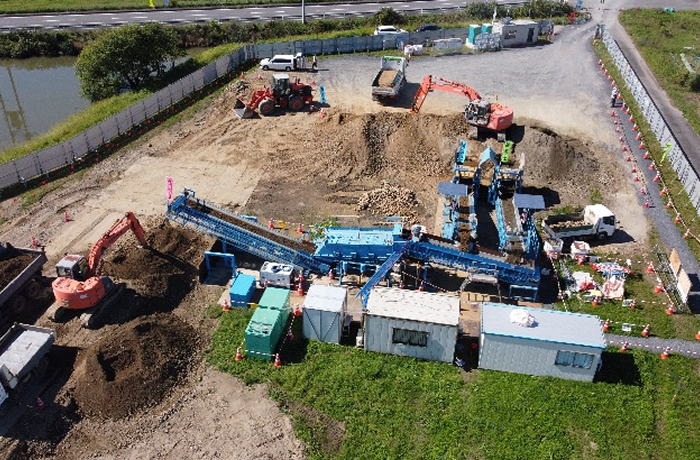

A・B工区敷均し作業状況 12月末には敷均し完了。
令和3年11月末施工状況

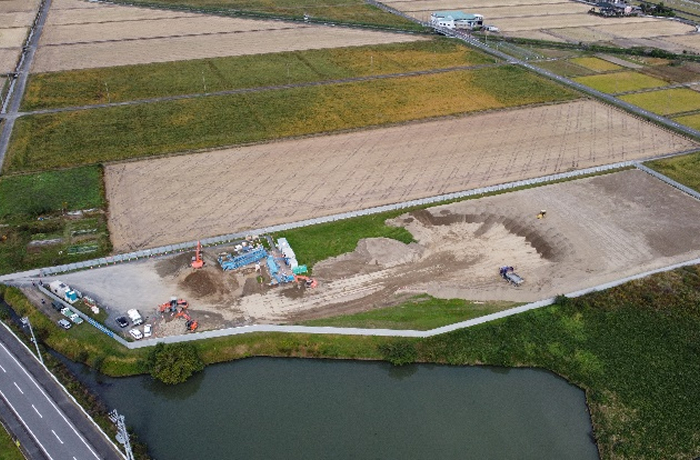

長島町白鶏工区の仮置き土の搬出が完了、海津市森下工区の建設発生土の混合改良が完了

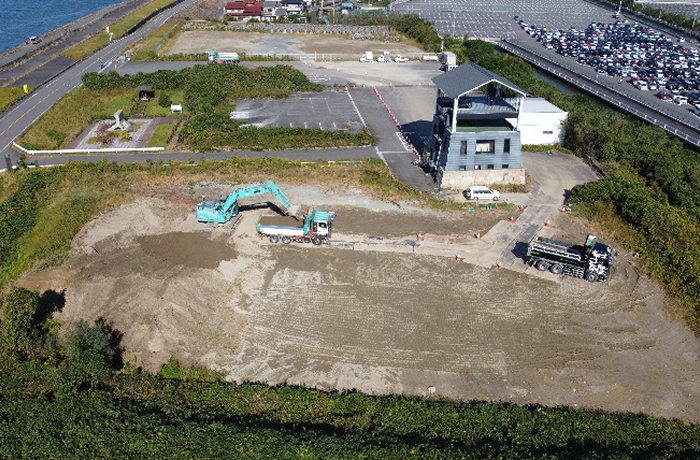

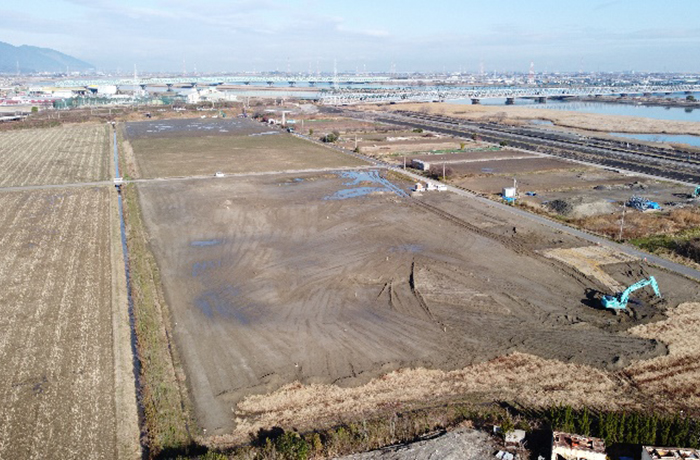

令和3年11月末施工状況 福原工区の土砂搬出状況 桑名市上之輪工区に運搬。
令和3年11月末施工状況 桑名市上之輪工区では搬入された土砂を敷き均し・整地

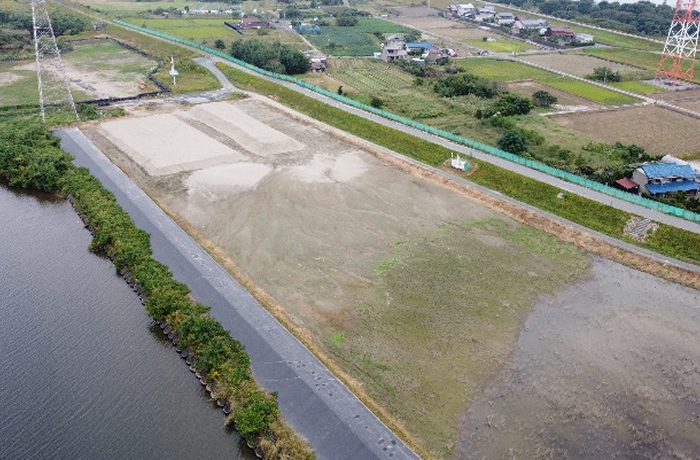

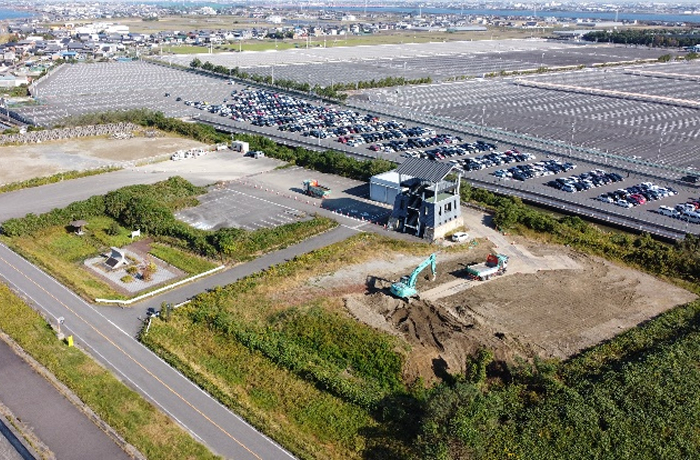

令和3年10月末施工状況 森下工区

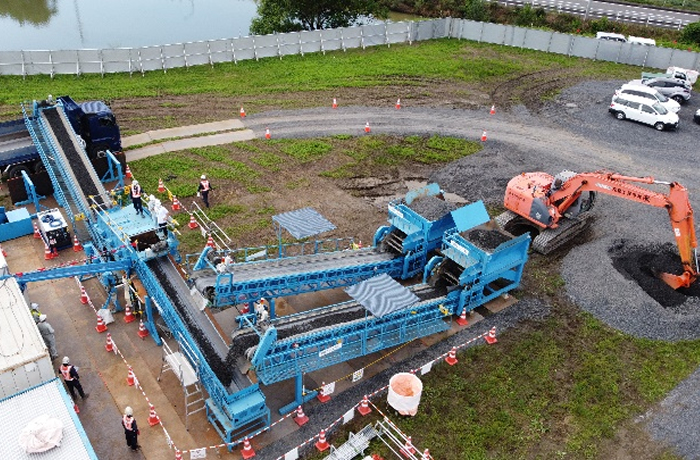

発生土の混合改良 万能土質改良機による建設発生土再利用システムが稼働中

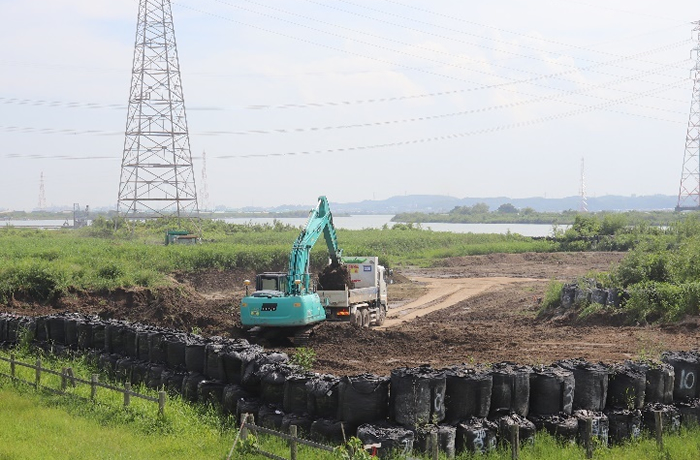

令和3年10月末施工状況 白鶏工区
仮置きされた建設発生土を森下工区へ搬出作業中 4ブロック有った仮置き土も最後のブロックの搬出作業中
令和3年10月末施工状況 福原工区

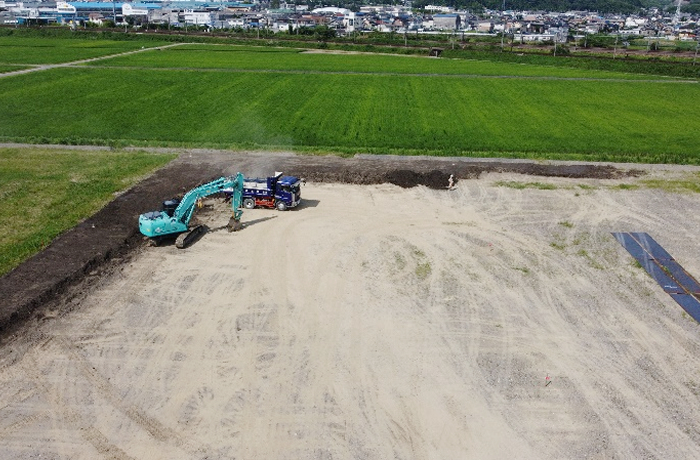

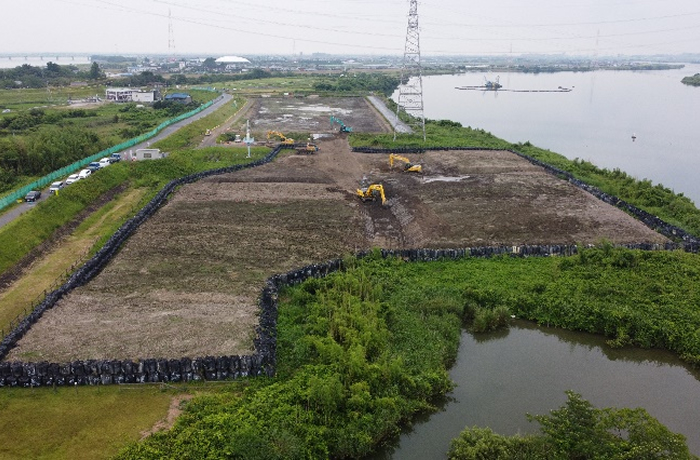

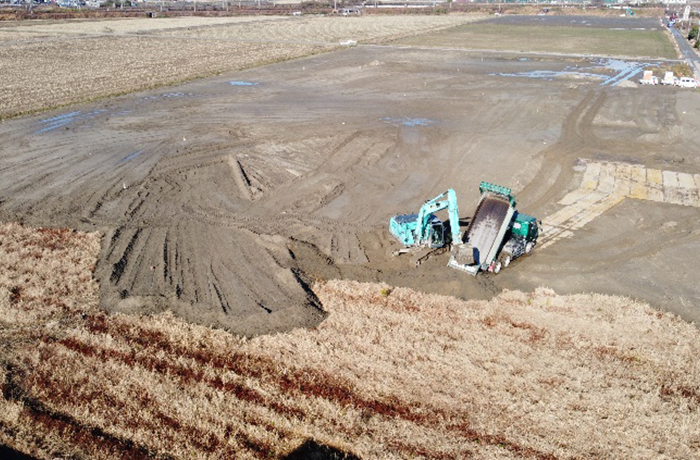

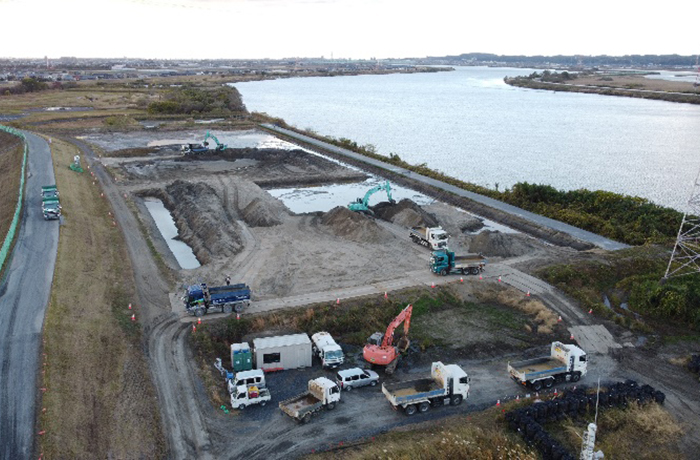

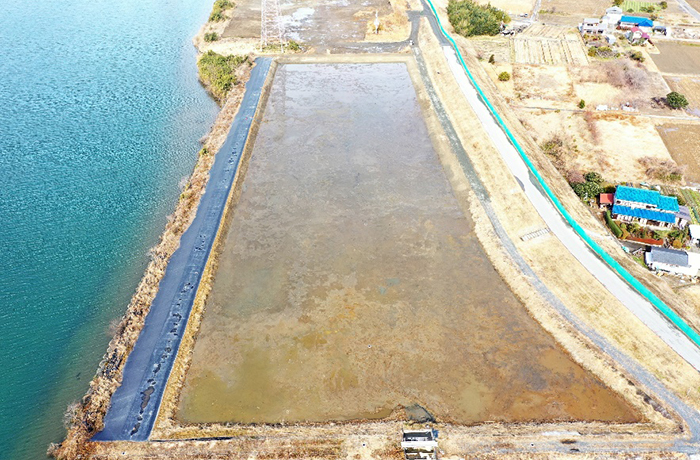

河道浚渫が完了。11月から桑名市上之輪工区へ搬出を行います

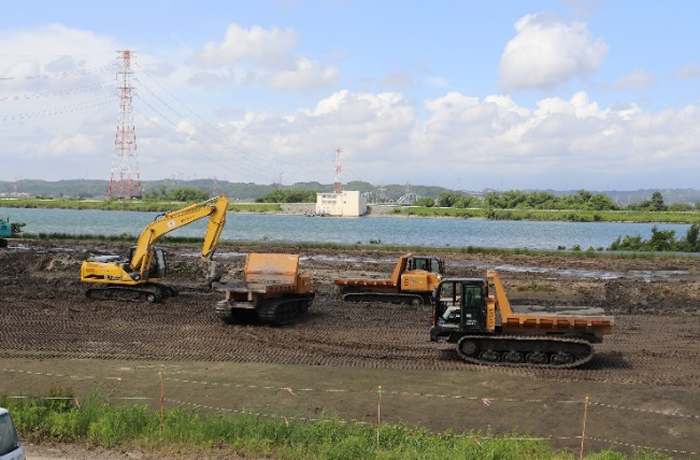

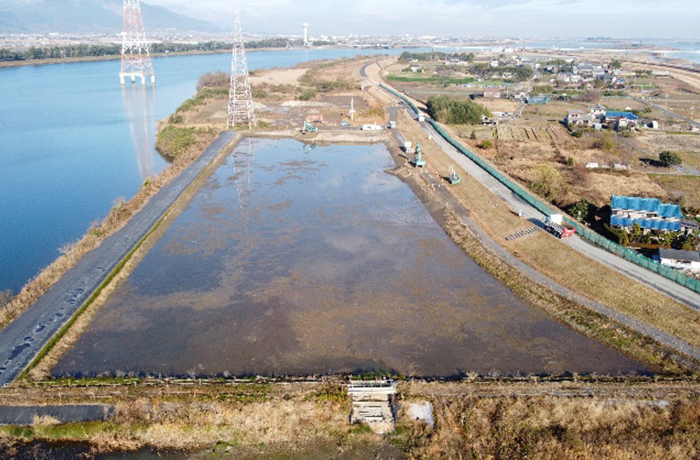

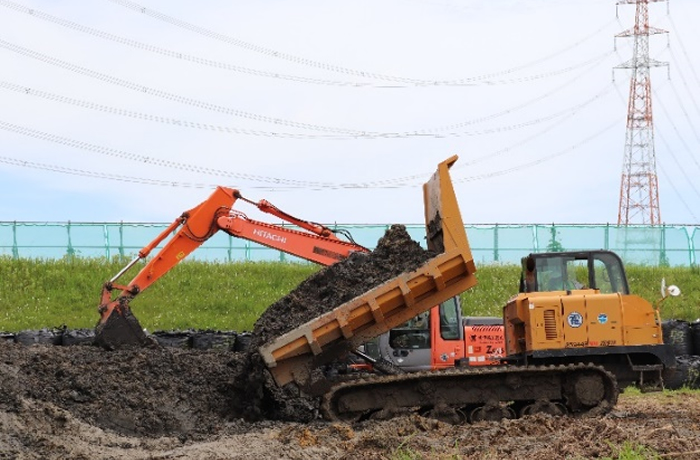

令和3年9月末施工状況 掘削仮置土は搬出が完了。
別工事にて排砂池へ順次浚渫土が排砂されていきます。排砂が完了したのち再び掘削と運搬が始まります。

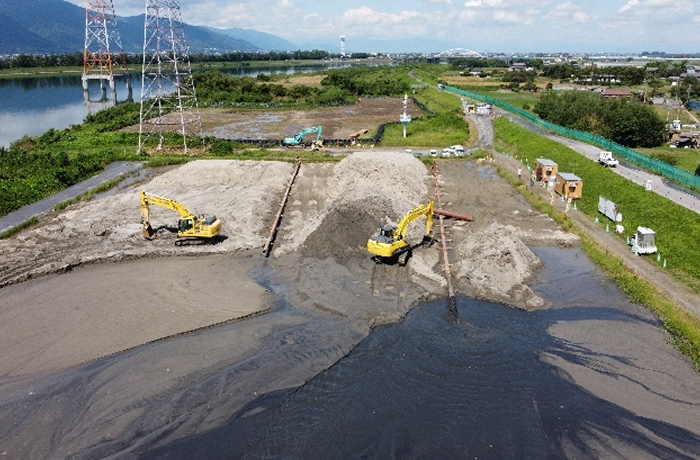

令和3年9月末 排砂池ではサギが捕食中。

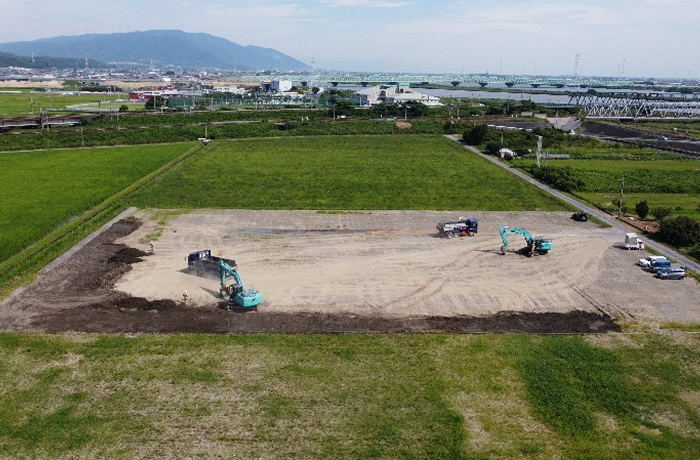

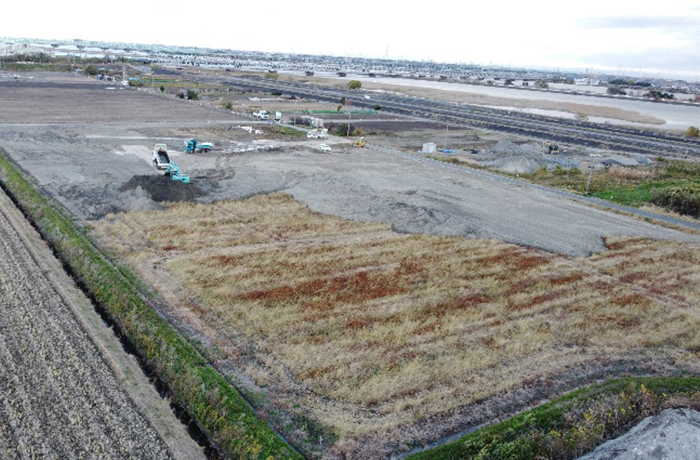

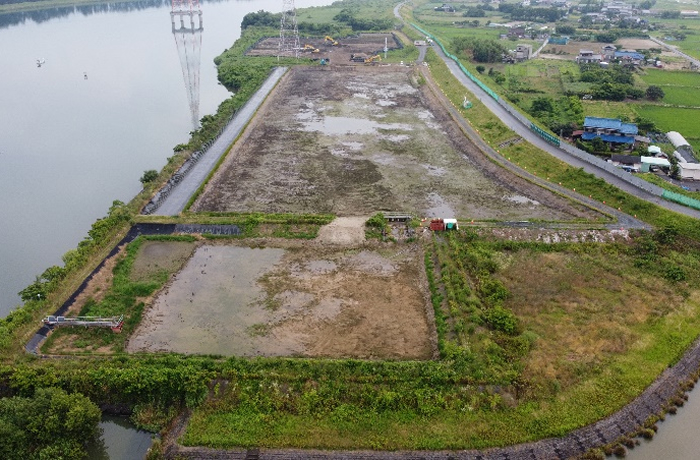

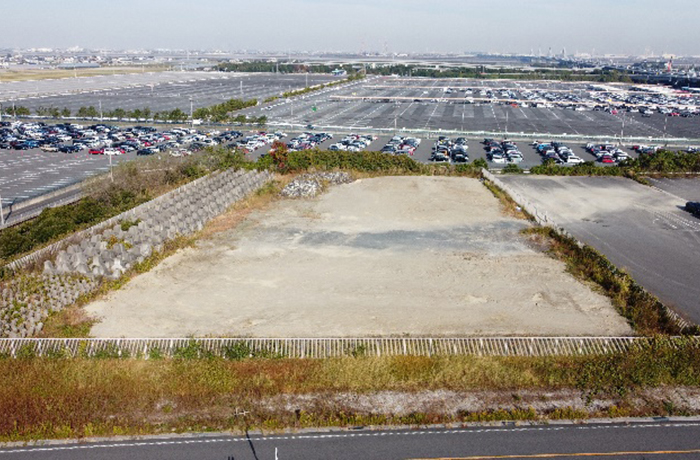

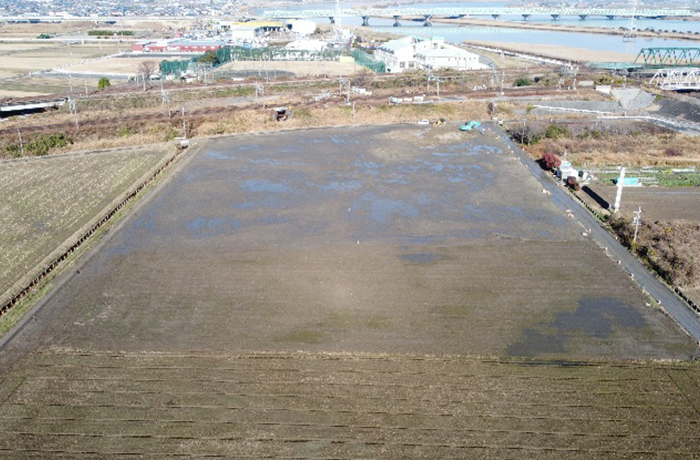

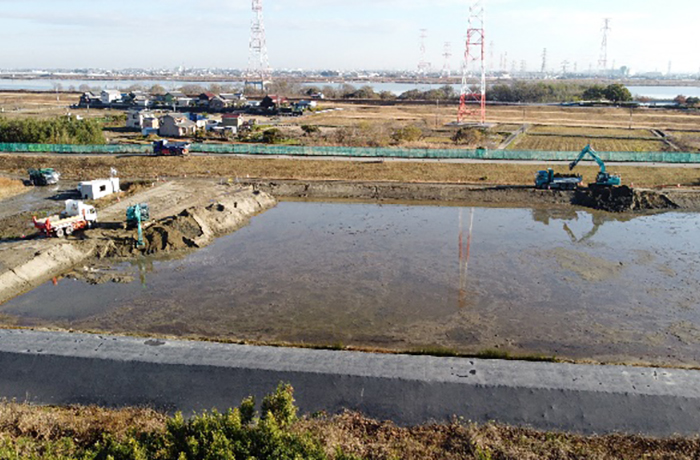

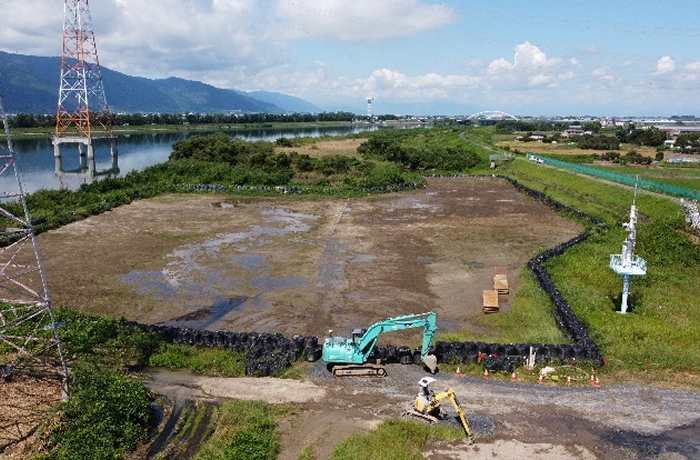

令和3年9月末 上之輪工区初回造成完了
令和3年9月末施工状況 森下工区 発生土の混合改良 万能土質改良機を設置 10月から本格的に稼働します。

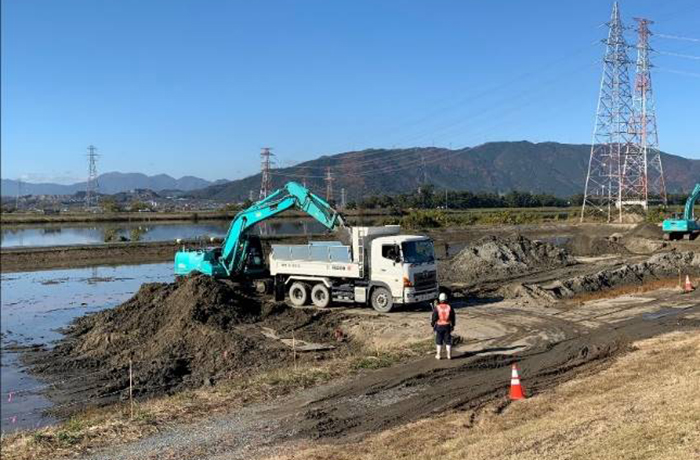

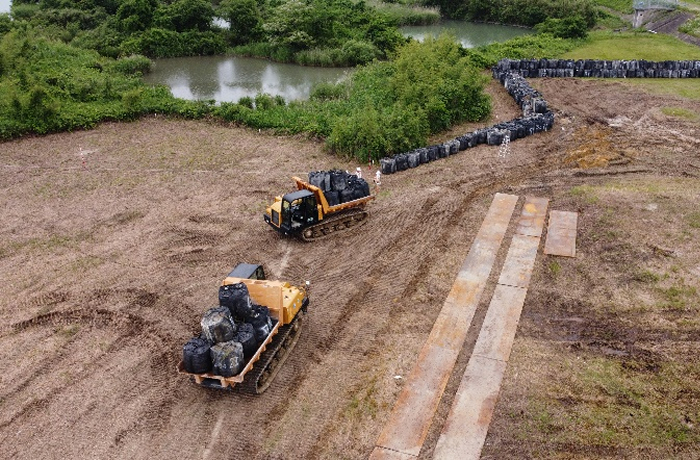

令和3年8月末 仮置きした土砂を桑名市上之輪地先への搬出を継続中
浚渫工事の準備も進んでいます。

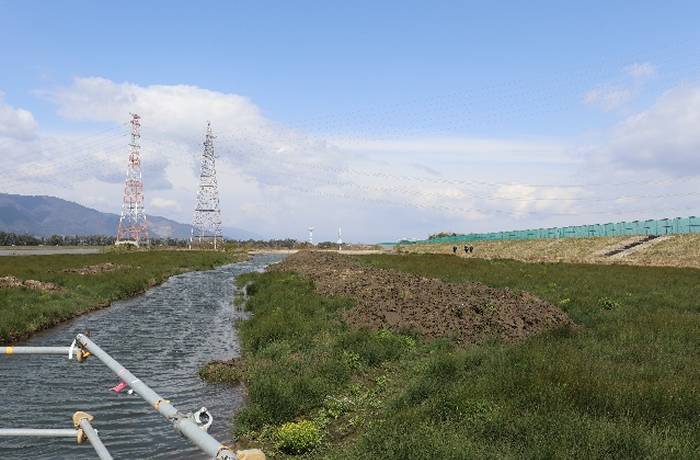

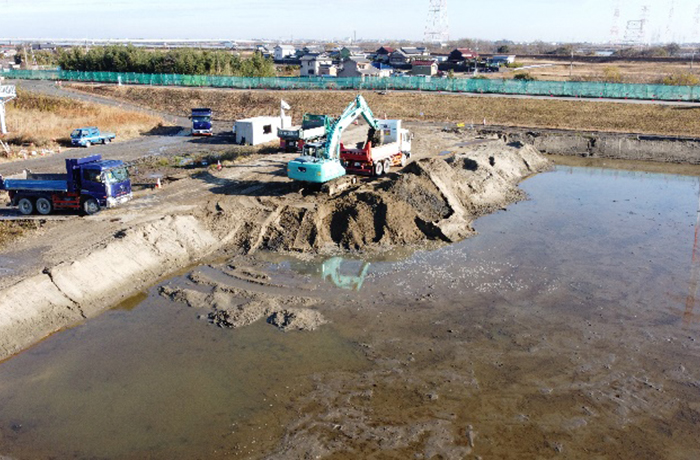

令和3年7月末 仮置きした土砂を桑名市上之輪地先への搬出に着手

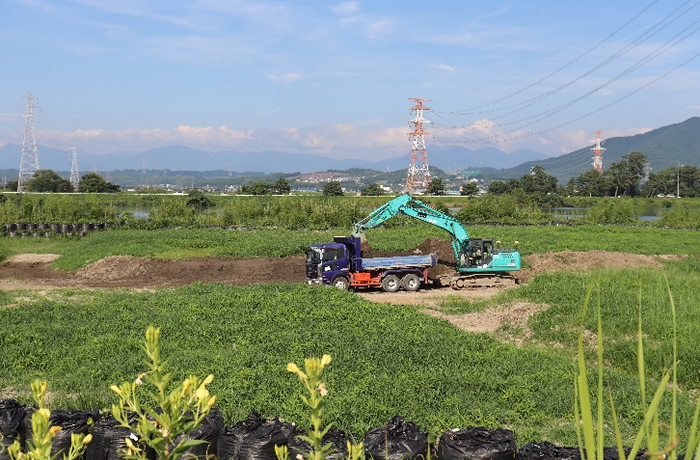

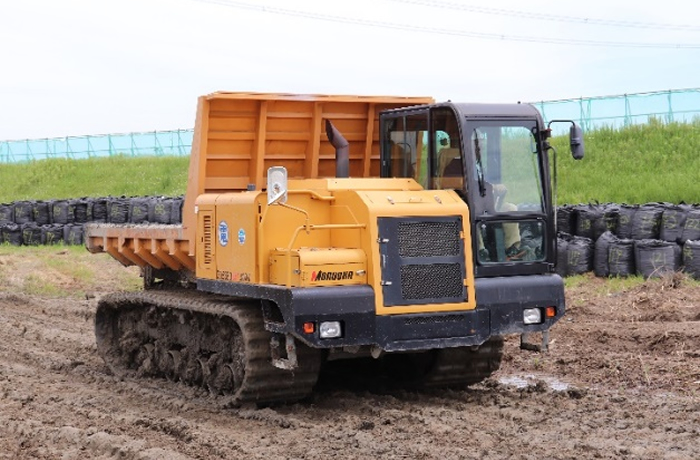

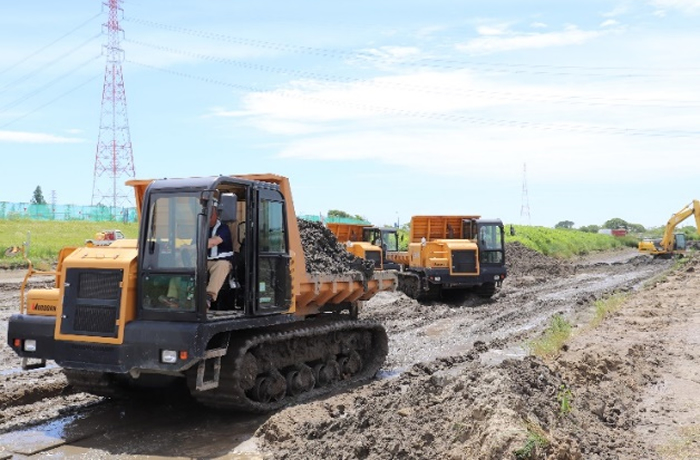

令和3年6月末 3台のキャリーダンプで掘削土砂を上流側仮置き場へ運搬

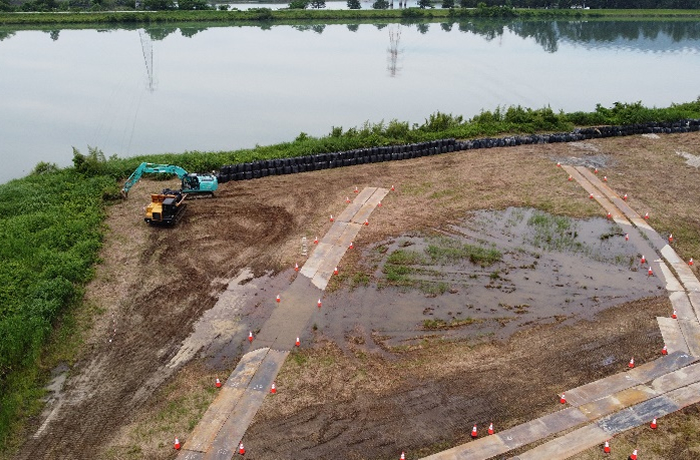

令和3年6月末 排砂池・沈砂地の土砂搬出を完了 土砂は上流側へ仮置しました。
長良川の浚渫工事による排砂が8月末で完了予定。引続き排砂地の土砂掘削を開始します。

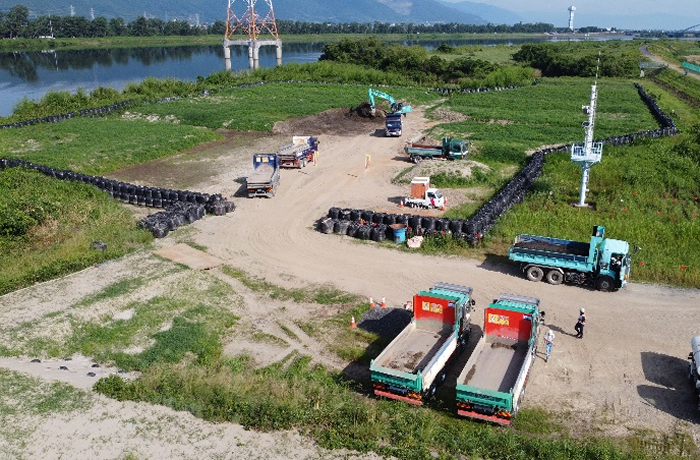

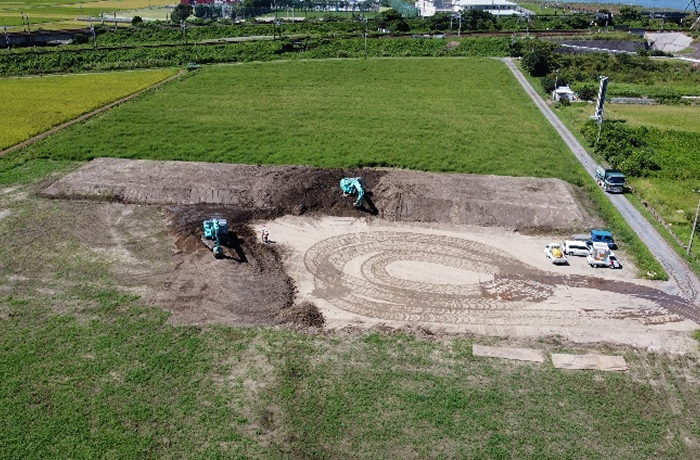

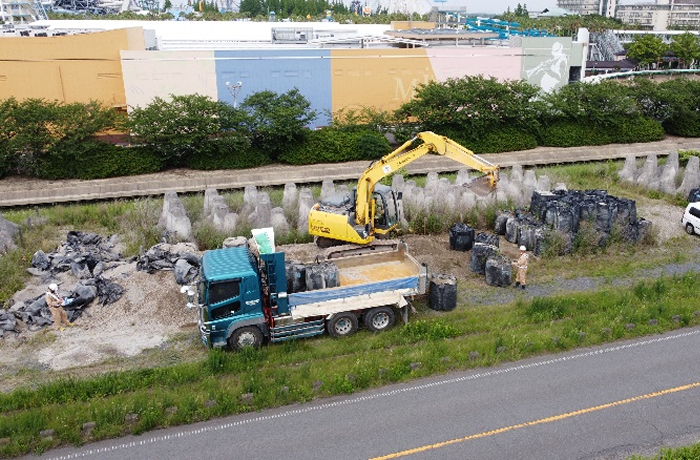

令和3年5月末施工状況 土砂仮置場に大型土嚢設置
令和3年5月末施工状況 桑名市白鶏地先から大型土嚢を搬出
福原工区
福原工区
白鶏工区
白鶏工区

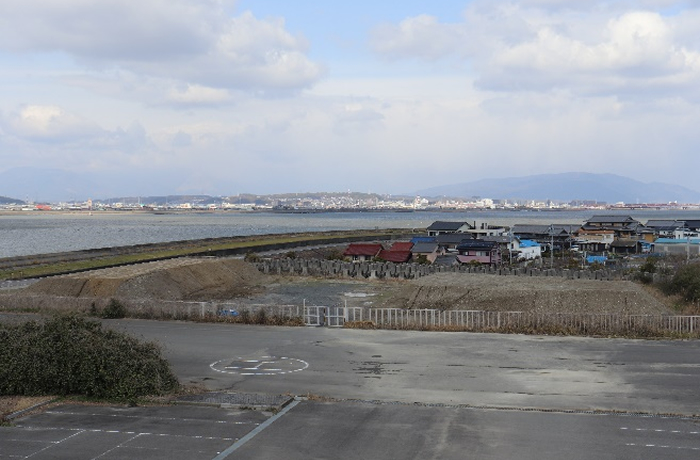

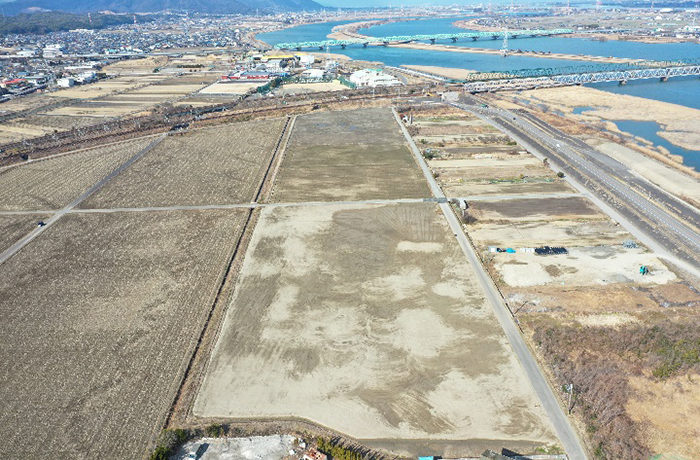

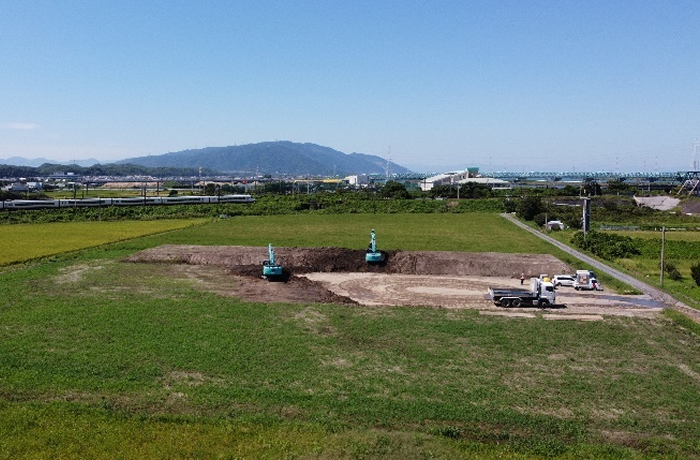

令和3年4月末準備中です。
工事中のご協力をよろしくお願いいたします。

一覧に戻る

Deprecated: PHP Startup: Use of mbstring.internal_encoding is deprecated in Unknown on line 0
