  3. 令和元年度 木曽川福原新田下流護岸工事

土木工事業CIVIL ENGINEERING WORK

令和元年度 木曽川福原新田下流護岸工事

施工場所
愛知県愛西市立田町十六石山地先~愛西市福原新田町郷前地先
工期
2020年4月13日~2021年3月26日
工事内容
築堤工事、護岸工事

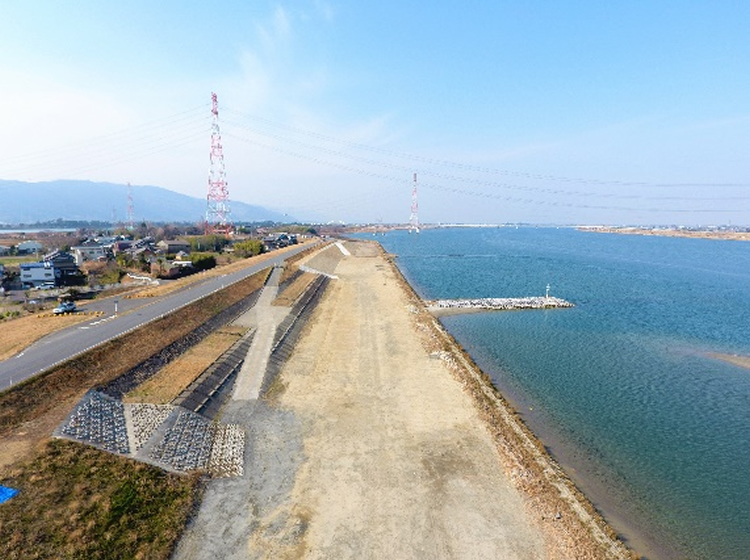

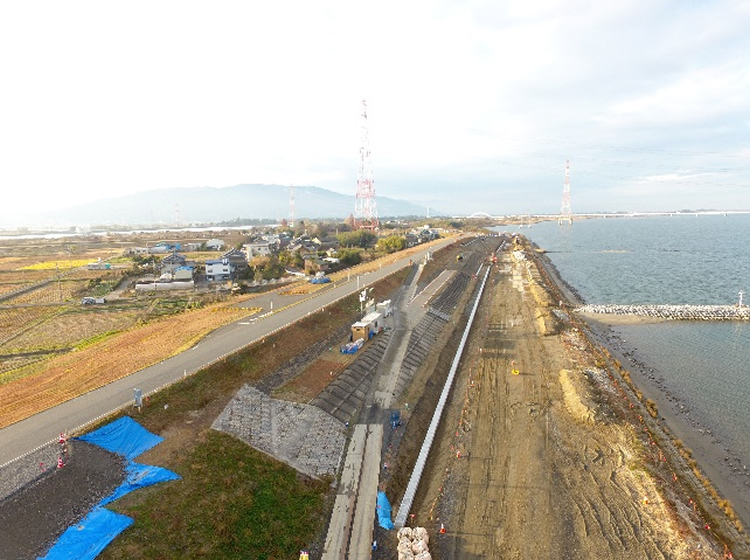

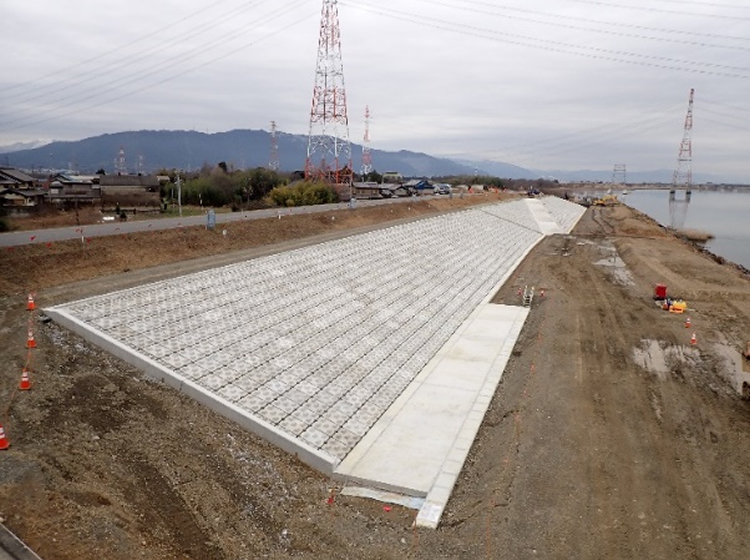

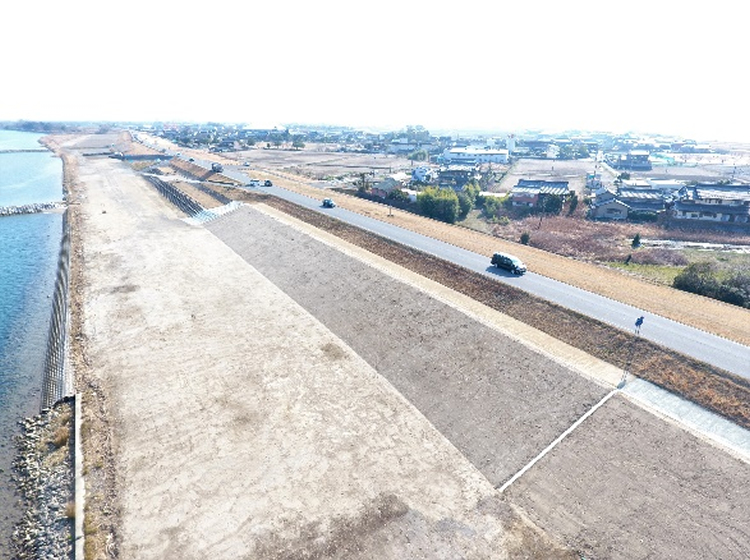

令和3年2月末施工状況

コンクリートブロック据付完了 覆土施工状況 工事完了。
令和3年2月末にて現場作業は完了いたしました。
工事期間中のご協力ありがとうございました。

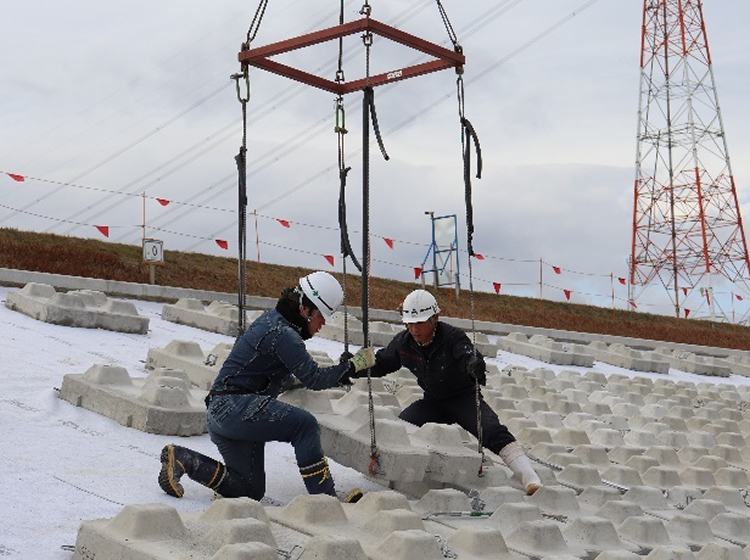

令和3年1月末施工状況

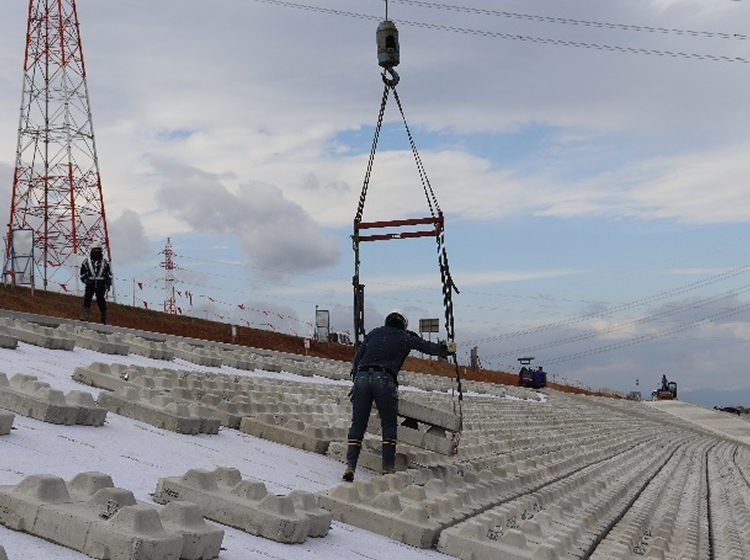

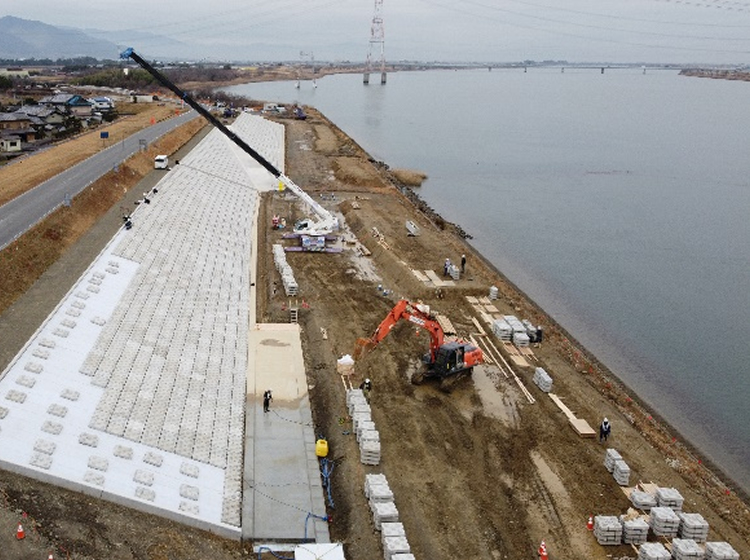

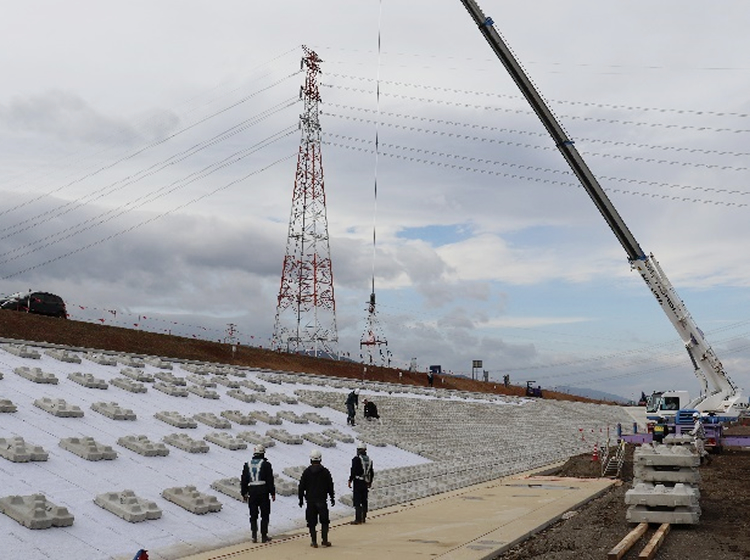

コンクリートブロック据付
令和2年12月末施工状況

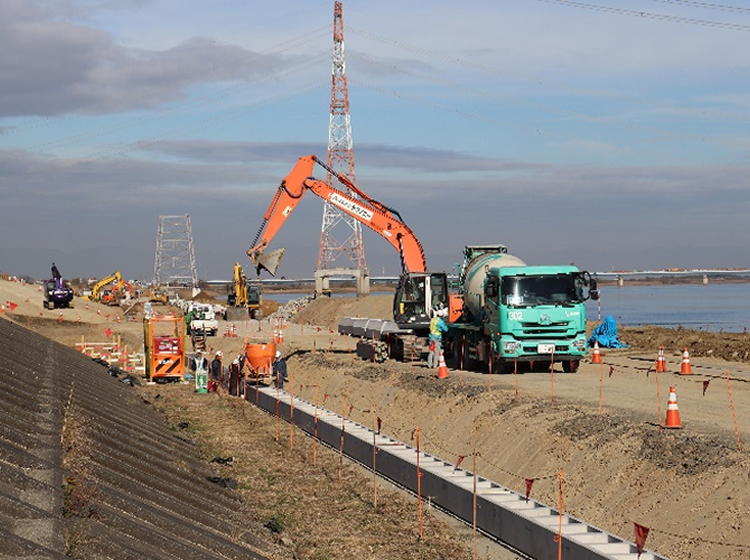

プレキャスト笠コンクリート据付・コンクリート打設
令和2年12月末施工状況
プレキャスト笠コンクリート・法覆護岸基礎工 据付完了
令和2年12月末施工状況

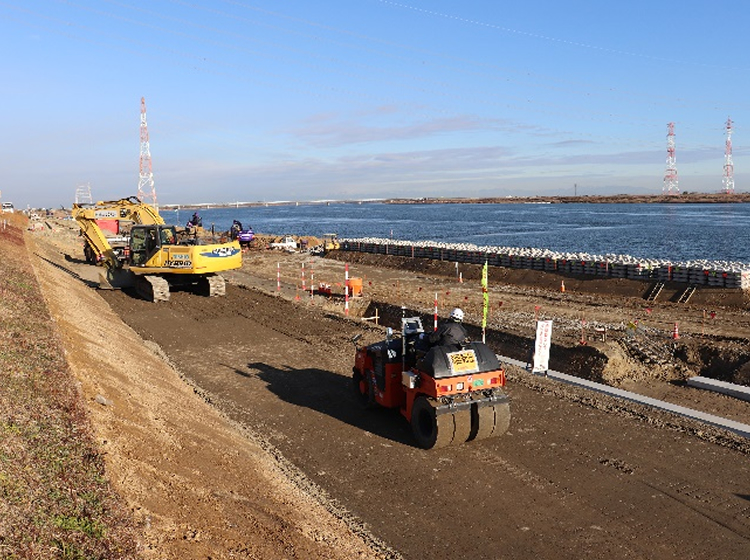

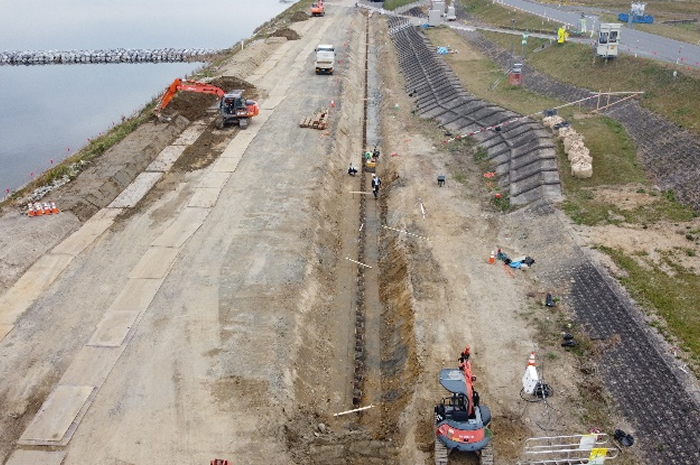

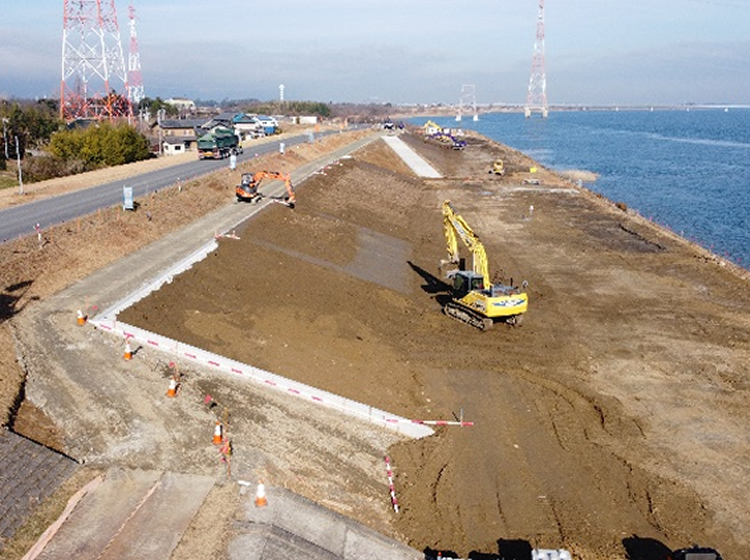

盛土工 敷きならし・転圧
令和2年11月末施工状況

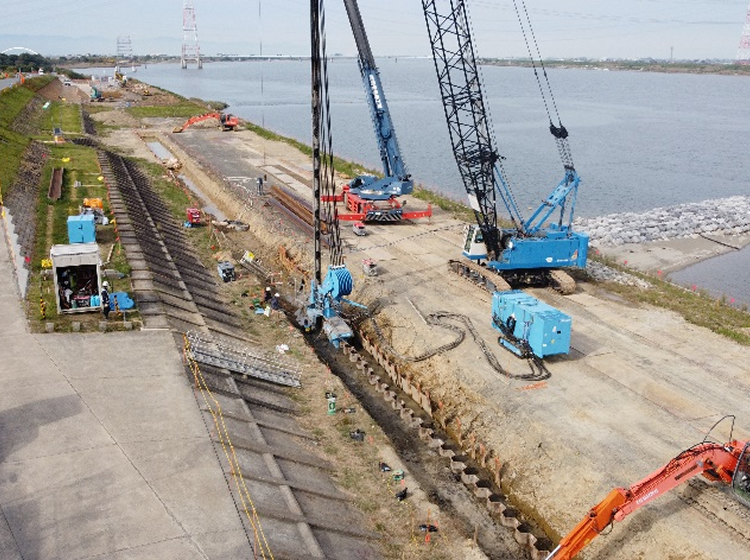

硬質地盤クリア工法(クラッシュパイラー)により鋼矢板の打設を完了

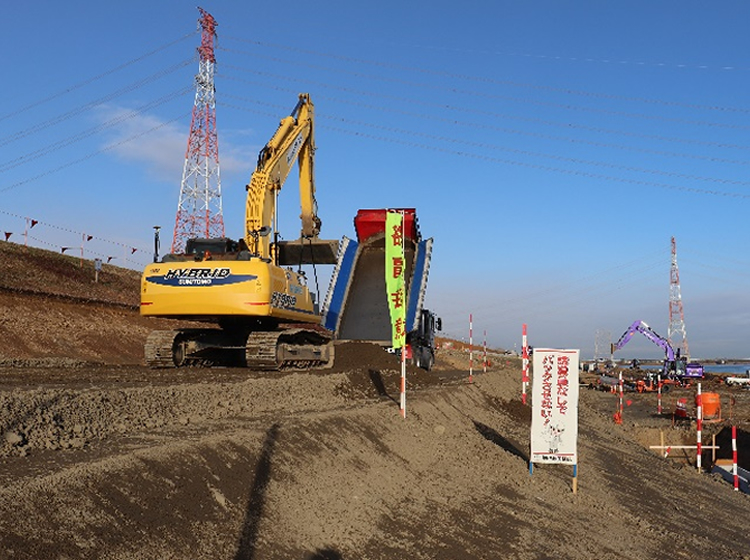

現場の夜明け。鋼矢板の現場への搬入は特殊車両によるため、夜が明ける前から現場での対応が必要になります。束の間のワンシーン。今日も一日が始まります。(現場代理人撮影)
令和2年11月安全衛生教育
愛西市消防署を招いて安全衛生教育を実施。AEDは常備していますが使用方法の習得が重要です。
令和2年11月末施工状況
矢板工完了に伴い構造物取壊工に着手。

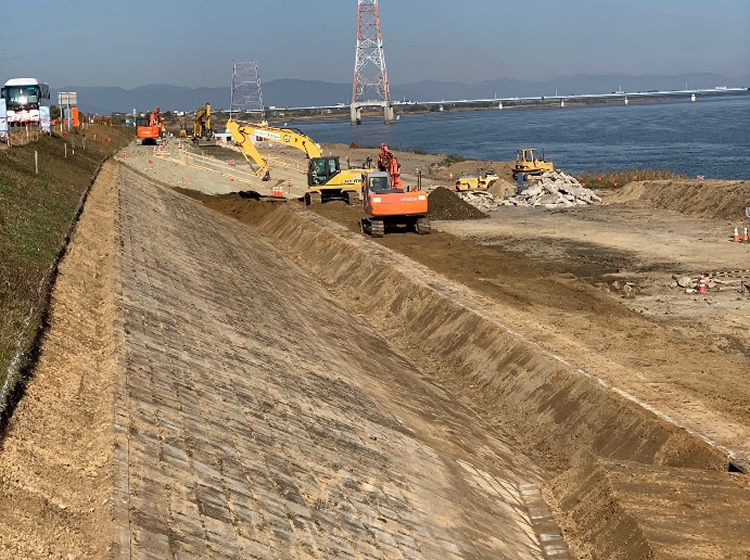

令和2年10月末施工状況

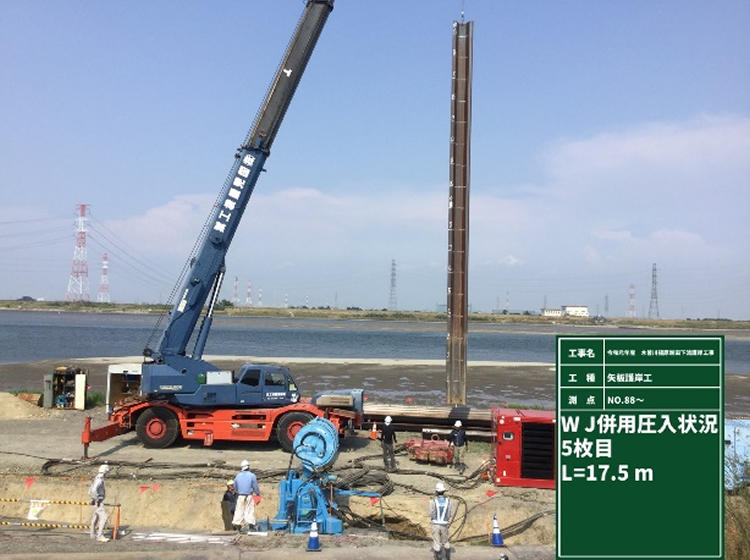

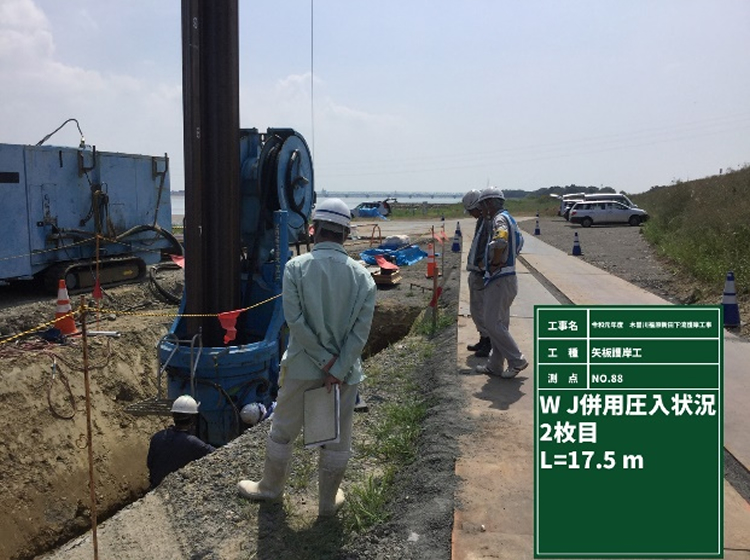

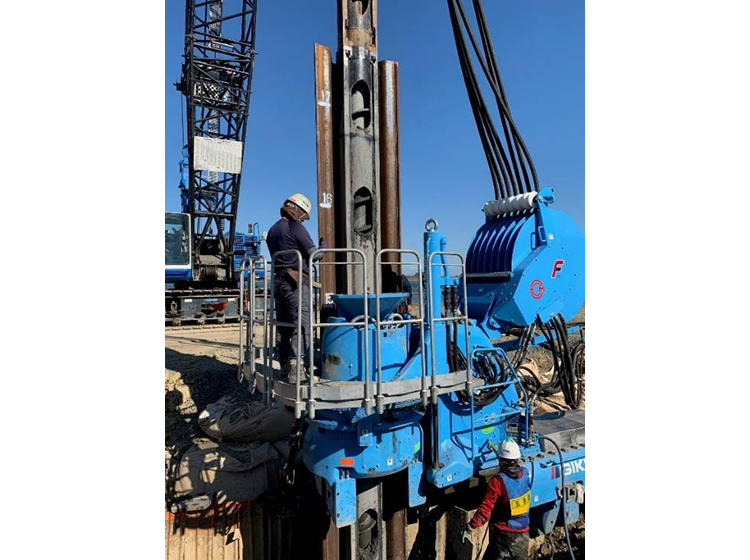

硬質地盤クリア工法(クラッシュパイラー)により鋼矢板の打設を再開
令和2年9月末施工状況

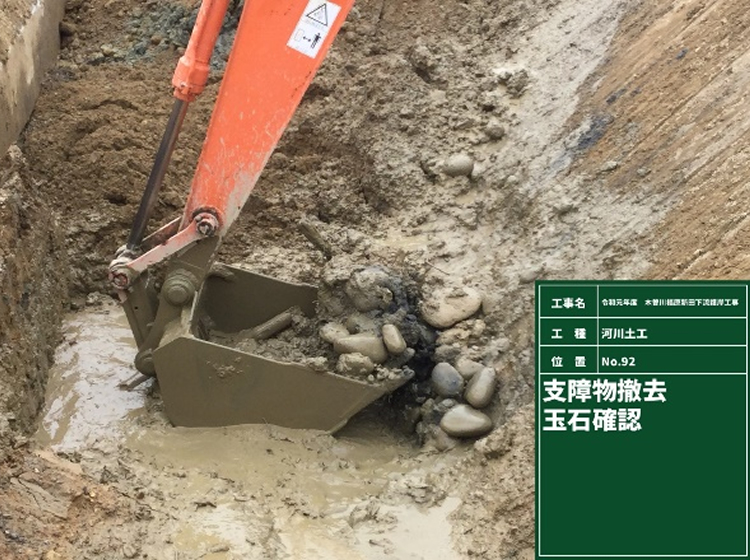

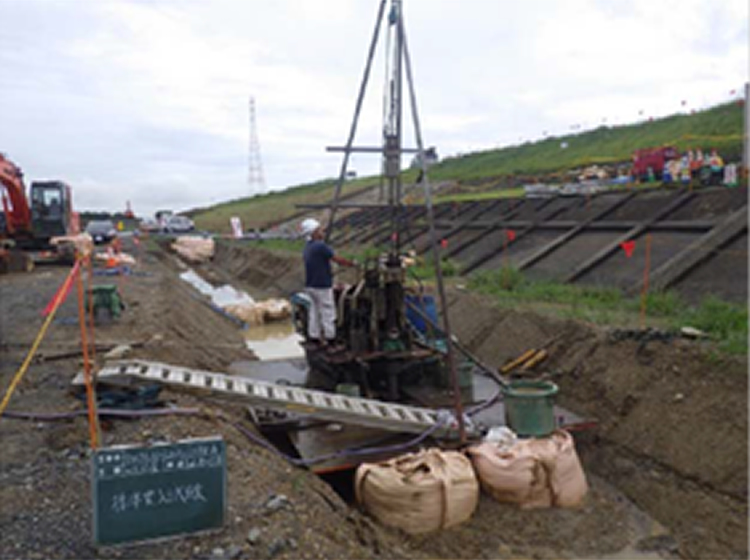

鋼矢板護岸工 硬質地盤、水制工(玉石、木杭)などに阻まれ鋼矢板打設不能となり工法変更支障物調査のためボーリング調査を実施

さらに詳細に確認するためBH装着型バイブロハンマーにより地盤状況を確認
令和2年9月末施工状況

他工事からの残土受入れ状況

令和2年8月末施工状況

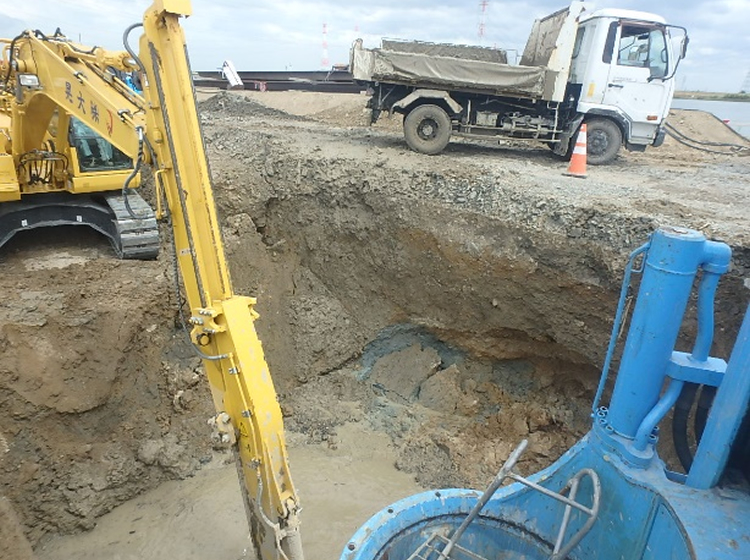

油圧圧入では打設不可となったため、バイブロハンマーにて施工を試みるも貫入不可の状態がとなった。矢板本体の損傷などが懸念されたためロングアームのバックホーにて障害物の撤去を実施した。
令和2年8月末施工状況

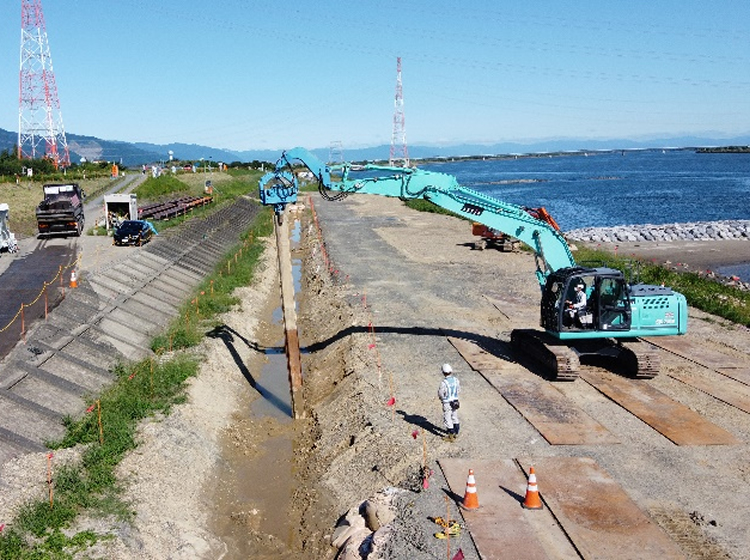

8月中旬から鋼矢板の施工(油圧圧入)に着手したが施工3枚目において撤去した水制工より下部地盤において障害物の存在が確認され油圧圧入不可となる。

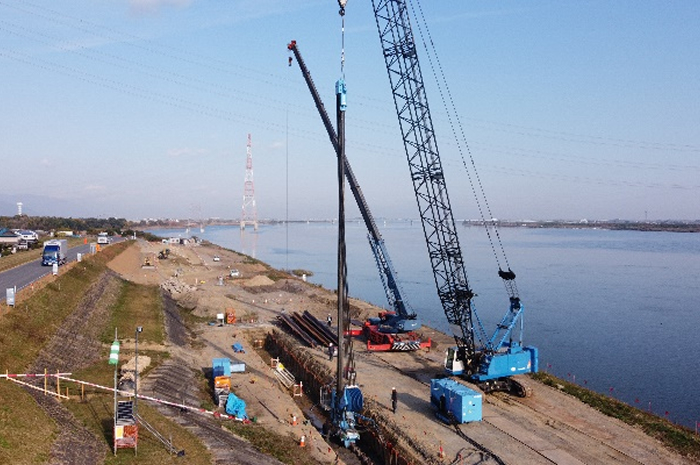

令和2年5月末施工状況

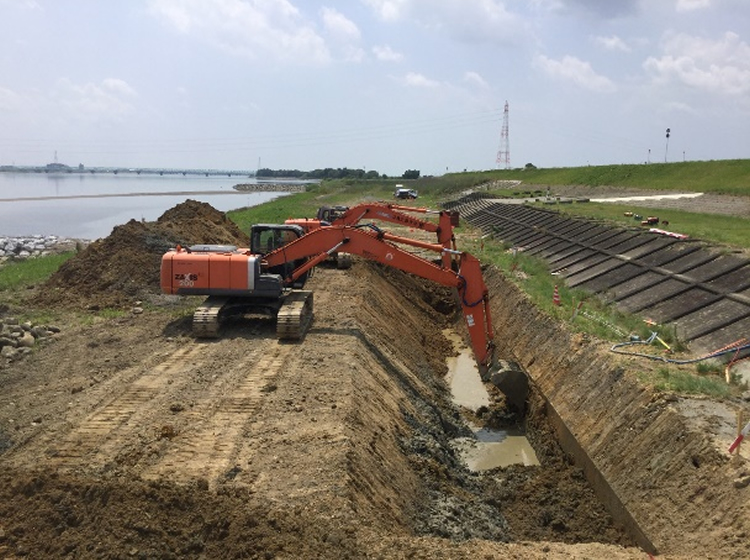

当該現場には過年度施工実績並びに航空写真から鋼矢板施工個所に水制工が存在すると想定されたため鋼矢板施工法線上を全区間にわたり掘削し予め障害となる水制工を撤去した。
